总投资18.53亿元!电投绿能拟建设贵州300MW风电项目

总投资18.53亿元!电投绿能拟建设贵州300MW风电项目 风芒能源
2026-05-30
11

风芒能源获悉,5月30日,国电投绿色能源股份有限公司(简称:电投绿能)发布《关于投资建设纳雍县水东金子20万千瓦风电项目的公告》《关于投资建设纳雍县居仁桃园10万千瓦风电项目的公告》。

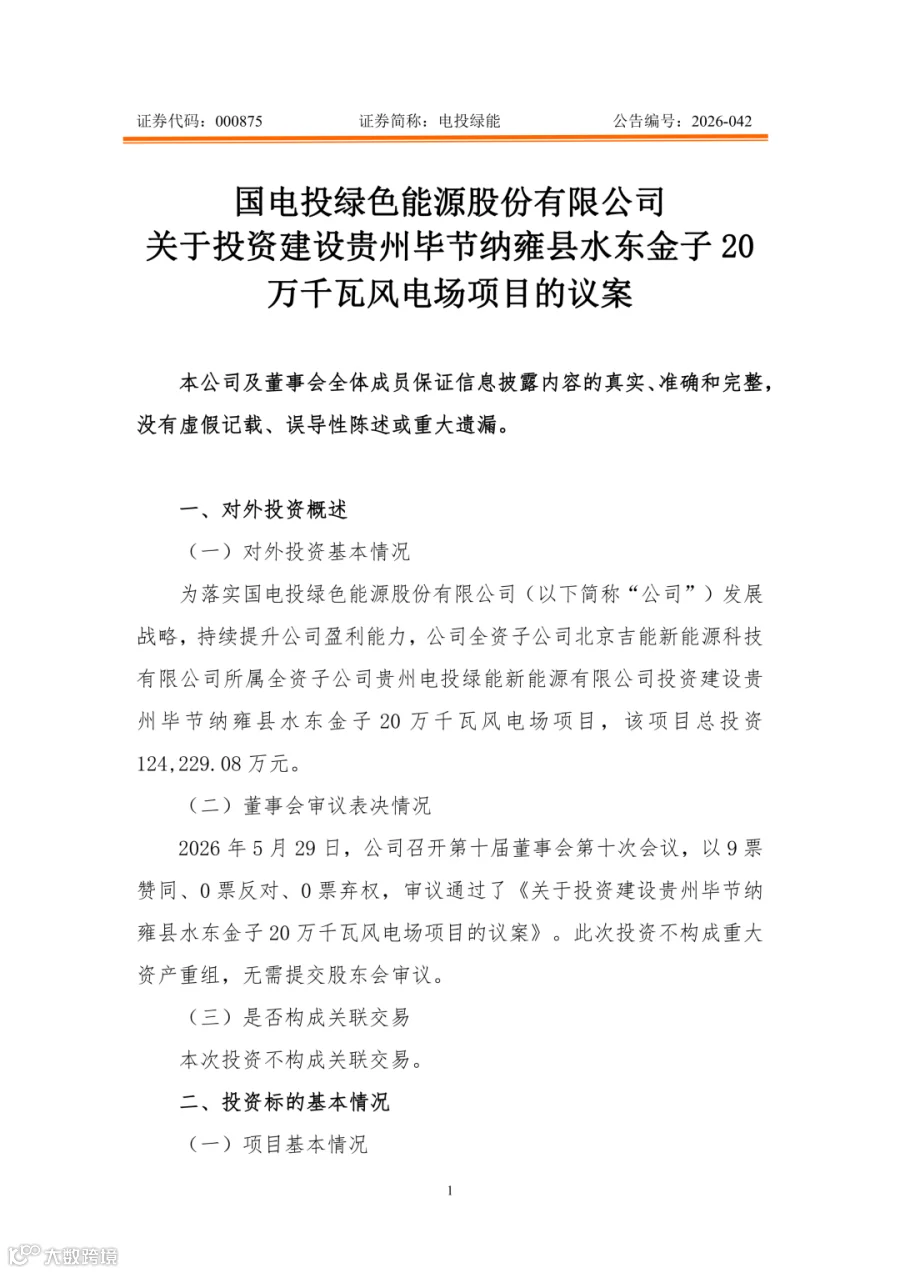

公告显示,为落实电投绿能发展战略,持续提升公司盈利能力,公司全资子公司北京吉能新能源科技有限公司所属全资子公司贵州电投绿能新能源有限公司投资建设贵州毕节纳雍县水东金子20万千瓦风电场项目、贵州毕节纳雍县居仁桃园10万千瓦风电场项目,对应项目总投资分别为12.4229亿元、6.1085亿元。

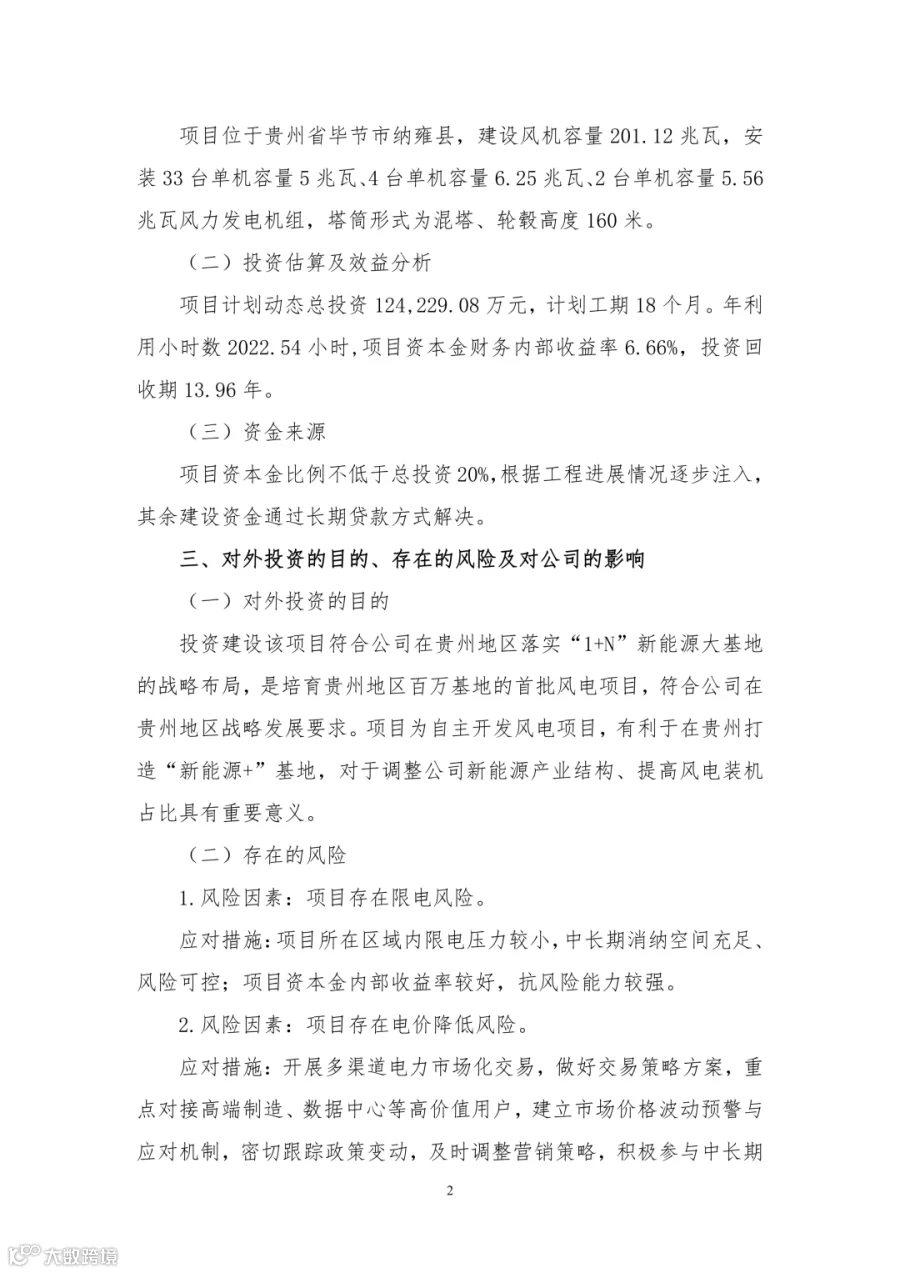

贵州毕节纳雍县水东金子20万千瓦风电场项目,位于贵州省毕节市纳雍县,建设风机容量201.12兆瓦,安装33台单机容量5兆瓦、4台单机容量6.25兆瓦、2台单机容量5.56兆瓦风力发电机组,塔筒形式为混塔、轮毂高度160米。

项目计划动态总投资124,229.08万元,计划工期18个月。年利用小时数2022.54小时,项目资本金财务内部收益率6.66%,投资回收期13.96年

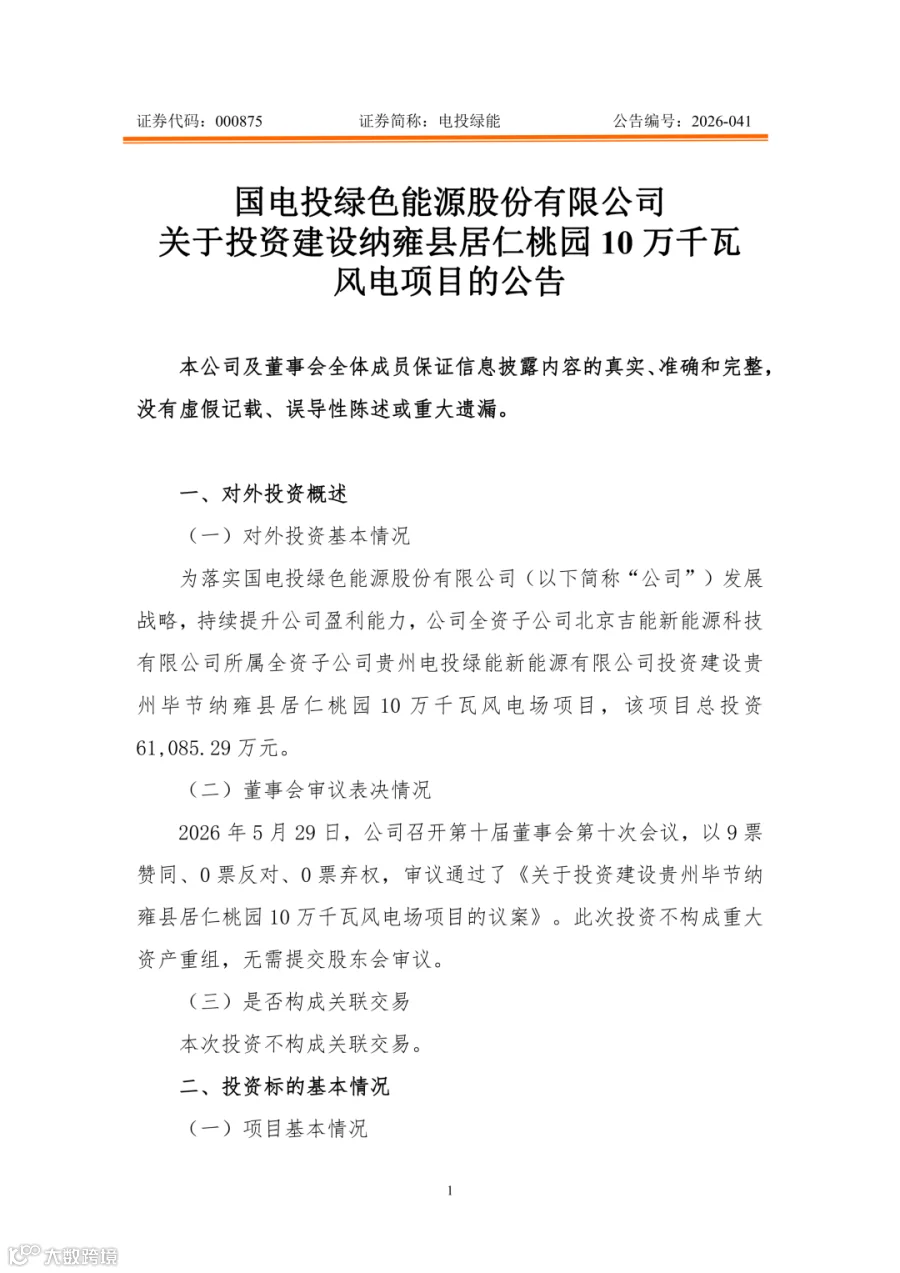

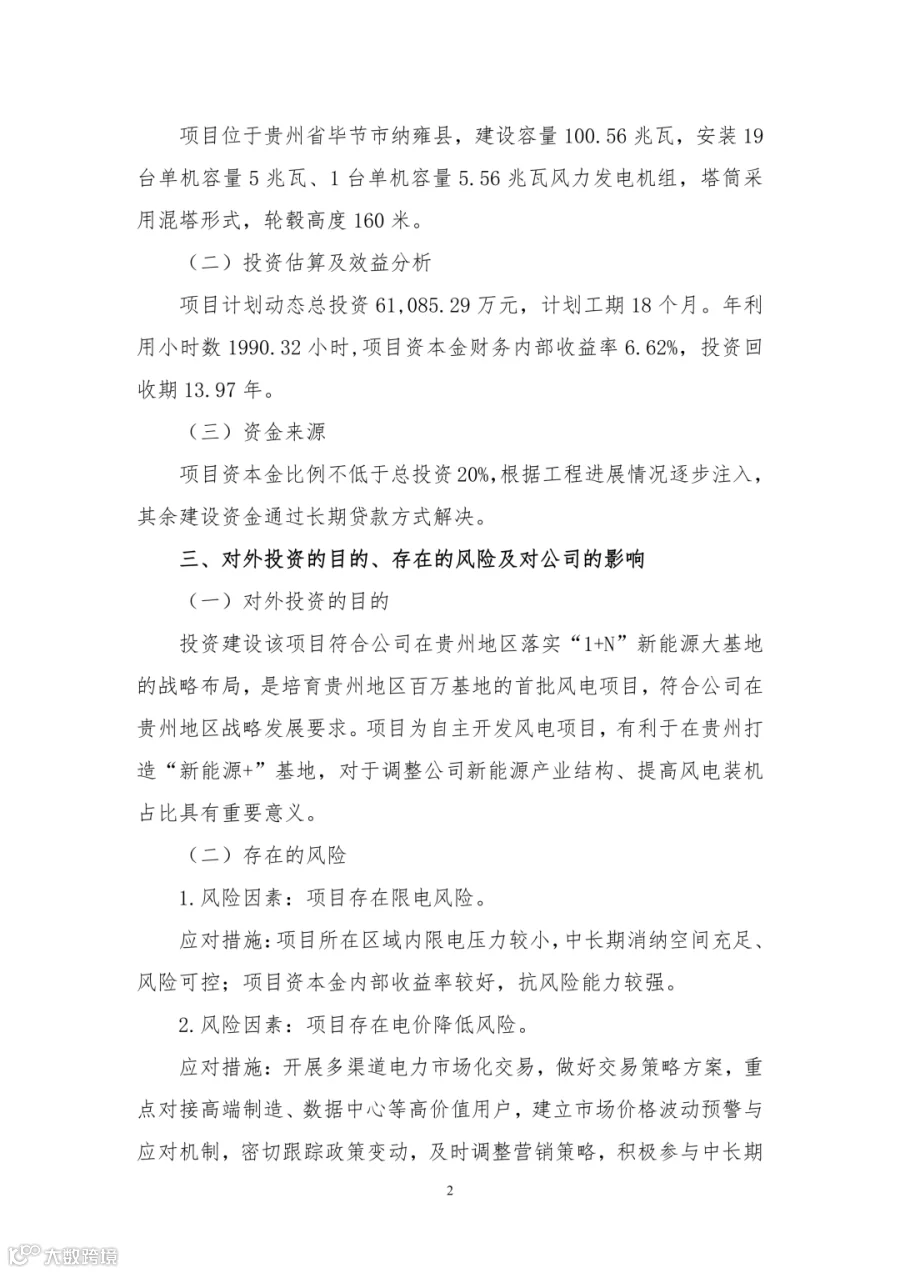

贵州毕节纳雍县居仁桃园10万千瓦风电场项目,位于贵州省毕节市纳雍县,建设容量100.56兆瓦,安装19台单机容量5兆瓦、1台单机容量5.56兆瓦风力发电机组,塔筒采用混塔形式,轮毂高度160米。

项目计划动态总投资61,085.29万元,计划工期18个月。年利用小时数1990.32小时,项目资本金财务内部收益率6.62%,投资回收期13.97年

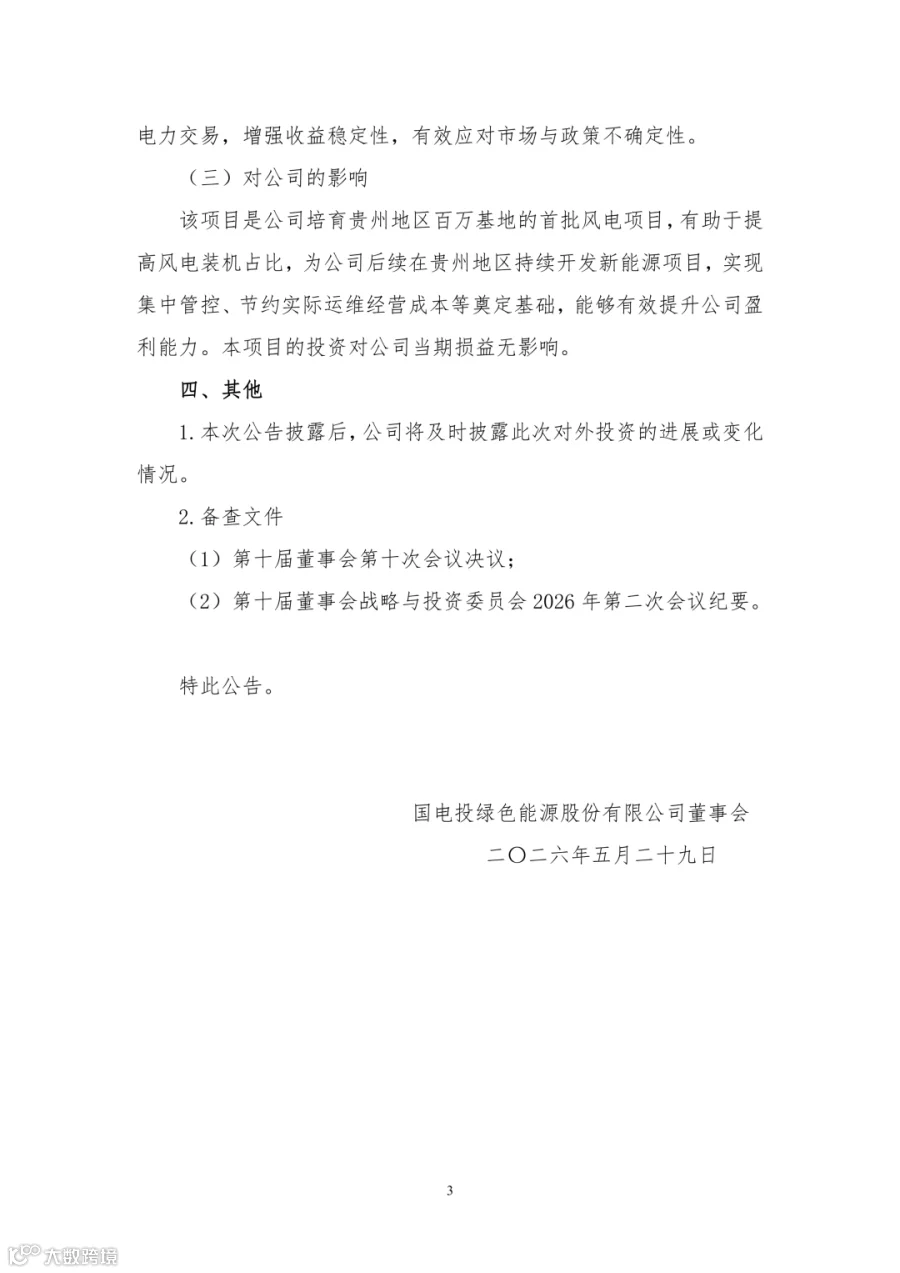

电投绿能表示,投资建设该项目符合公司在贵州地区落实“1+N”新能源大基地的战略布局,是培育贵州地区百万基地的首批风电项目,符合公司在贵州地区战略发展要求。项目为自主开发风电项目,有利于在贵州打造“新能源+”基地,对于调整公司新能源产业结构、提高风电装机占比具有重要意义。

详情见下:

责编:棋盘格

End

2025年2月,国家发改委发布的《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》明确了新能源进入电力市场的节奏,由此给行业带来了诸多改变。


一方面,在全面进入电力市场的背景下,新能源不保量不保价的形势愈发严峻,电价下滑、限电加剧成为2025年新能源电站资产运营中面临的最大挑战。


另一方面,随着新能源装机占比进一步提高,来自运营层面的考核规则越来越严苛。以山东为例,在新版两个细则考核规则下,风光场站的考核力度进一步加大。


基于风光电站出力的不稳定性以及预测难度较高等原因,加上电力市场下的新能源出力曲线与负荷匹配等问题,行业对于新能源场站主动配储带来的运营价值,逐渐达成共识。


在此背景下,2026年6月12日,“‘新能源主动配储与一体化运营培训研讨会”将在山东济南举行,针对集中式风光场站、分布式光伏,从政策机制、解决方案、收益模式、应用实例等方面展开深入分享,以期在市场变革期,为行业从业者提供具有操作性的建议。



推 荐 阅 读

展望风电2026:装机120-140GW、收益风险增大、供应链博弈深化

2025年度整机商中标盘点:规模182.92GW

绿电直连政策全景图:12省政策对比与实施路径解析

2025年风电核准全览:29省市批复133.9GW

2025年风电指标全览:完成117.78GW竞配

风电新拐点!36亿千瓦新能源装机究竟意味着什么

【声明】内容源于网络
0
0
风芒能源
敏锐、求是、灵活、专注。聚焦风电前沿,洞察行业风向。
内容 6774
粉丝 0
风芒能源 敏锐、求是、灵活、专注。聚焦风电前沿,洞察行业风向。
总阅读4.0k
粉丝0
内容6.8k
