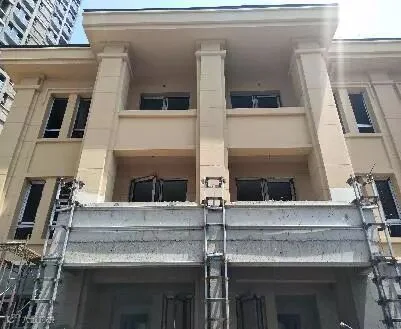

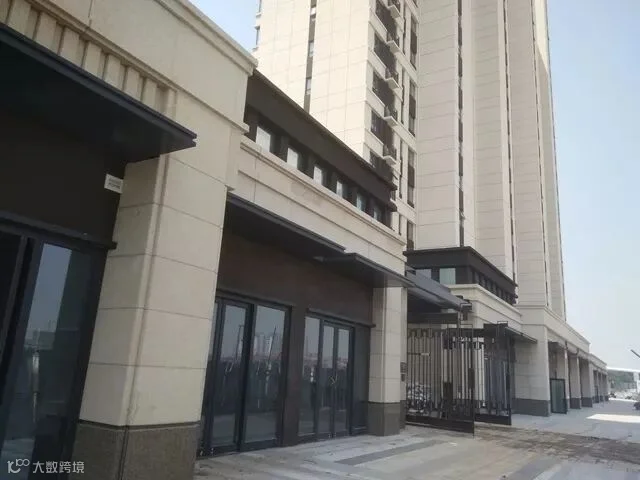

1、主楼精保洁已开始;地下室工程大面完成; 9-11#楼顶幕墙完成、6-11#现有铝板安装完成;

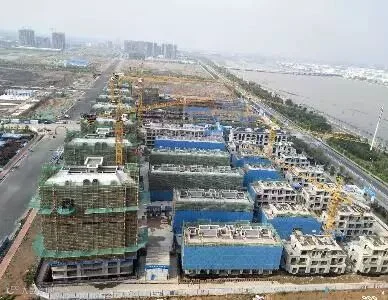

2、1-4#网点现有石材全部挂完;车库部分:车库划线完成50%
3、景观:铺装完成80%;绿化乔木种植完成,地被完成80%,草坪开始铺装;
1、1#楼电井桥架施工完成60%,2#楼电井桥架施工完成;

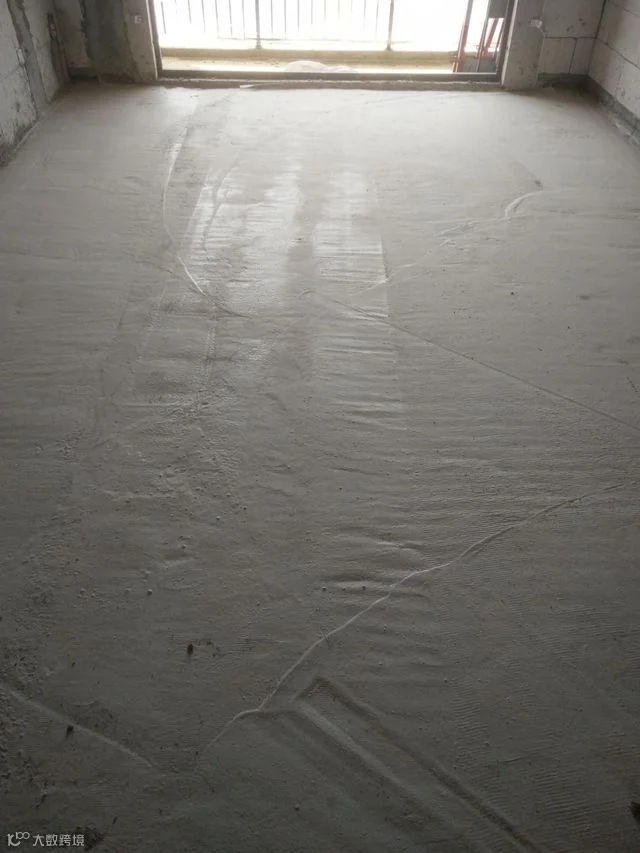

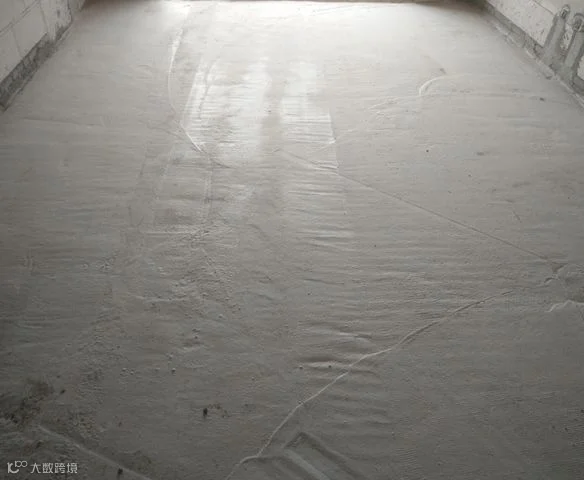

2、3#楼地暖保护层施工完成;

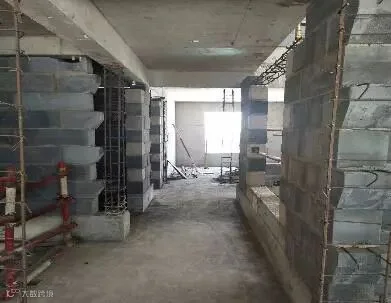

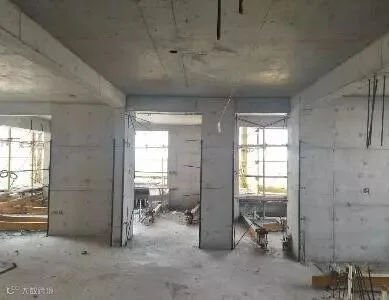

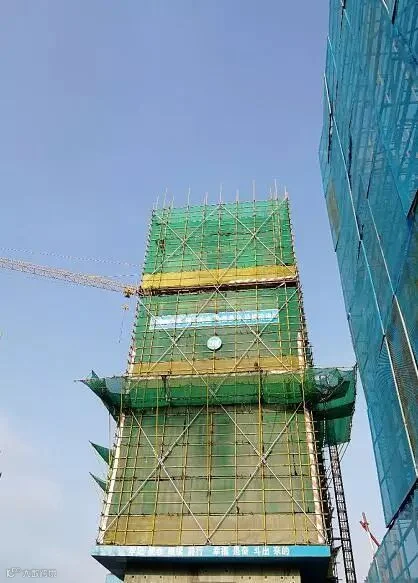

3、1#2#塔吊拆除完成;4#楼顶面石膏施工完成,1#楼2单元机喷石膏完成,2#楼1单元墙面机喷石膏完成30%;4#楼烟风道砌筑完成100%

4、1#楼给水管施工、吊顶内配管施工完成70%
1)高层:

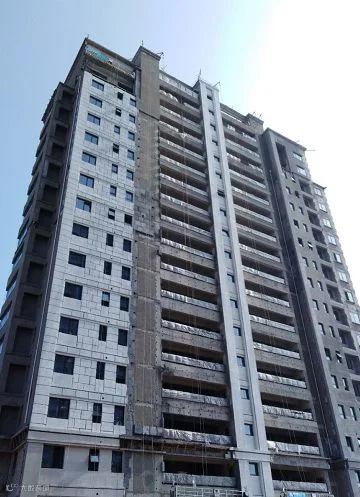

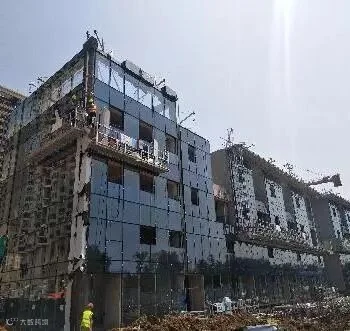

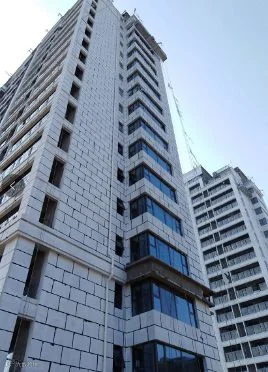

1、高层外墙保温完成90%,外墙涂料完成40%;

2、内墙二遍腻子施工完成;户内机电安装施工完成70%;公区精装施工完成80%;
2)叠拼别墅:

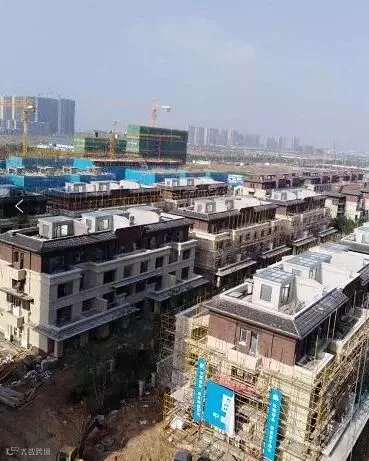

1、别墅外墙保温施工完成,涂料完成60%;户内二遍腻子施工完成;户内机电安装施工完成60%;
2、其他工作:

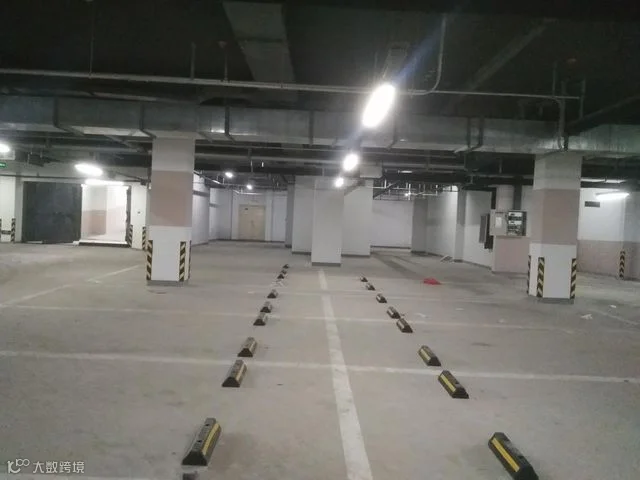

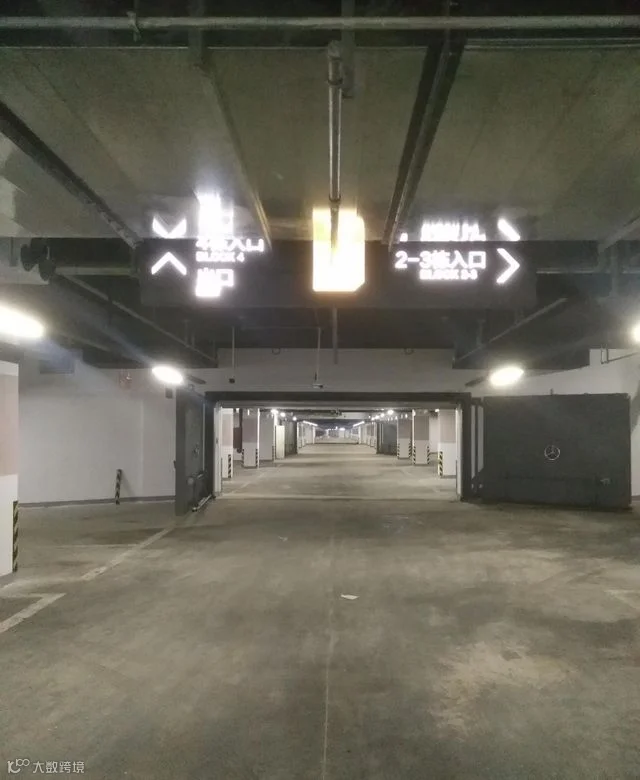

地下车库地面施工完成,人防施工完成
设备用房施工完成70%;机电安装施工完成80%。
园区道路及景观施工完成30%;
1)东区:

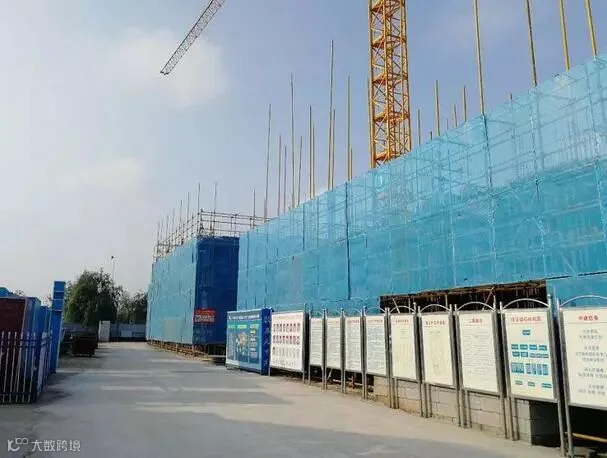

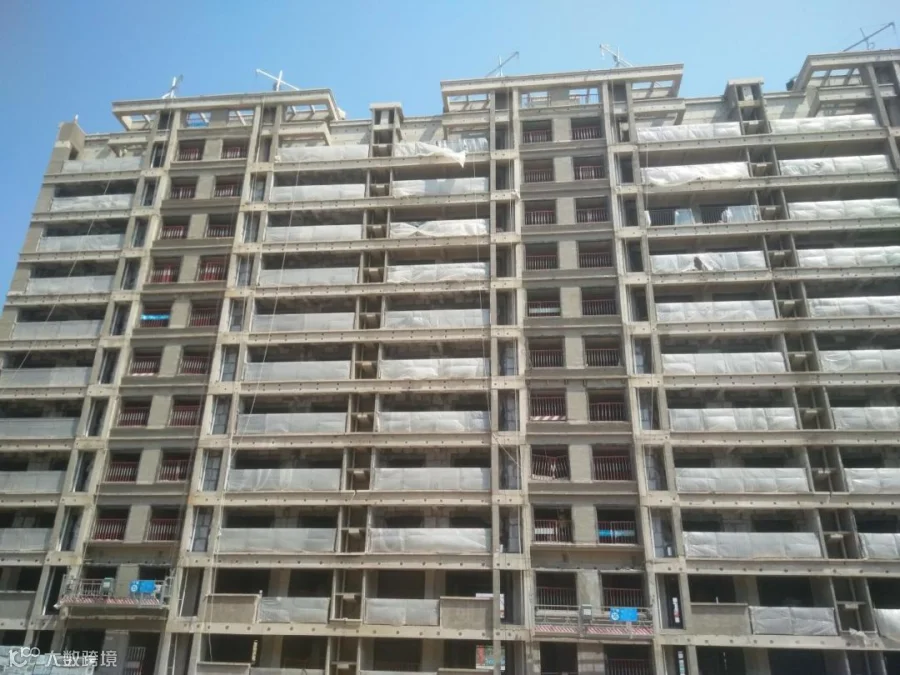

主体施工:1#楼至7层;2#楼至11层;3#楼封顶;4#楼封顶;5#楼封顶;6#楼至四层;7#楼至三层;8#楼三层;9#楼三层;10#楼3层;11#楼3层;12#楼封顶,13#楼封顶。
2)西区:
主体施工:14#楼已封顶,15#楼已封顶;16#楼一层;17#楼二层;18#楼一层;19#楼二层;20#楼二层;21#楼2层;22#楼二层;23#楼二层;24#封顶,25#楼封顶,26#楼封顶,27#楼封顶,28#封顶;29#楼封顶;30#楼一层;31#楼一层;32#楼一层;33#楼一层;34#楼封顶,35#楼封顶,36#楼封顶;
1)住宅主楼:
1#8#楼公区主副龙骨及吊顶完成。8#楼:机喷石膏完成,水电完成、新风安装、穿线并线完成;其余楼栋户内工程按计划进行中
2)别墅主楼:
机喷石膏完成,抹灰完成;商墅北立面一、二层基本完成,三层完成80%。
3)高层外墙保温完成,涂料1#8#楼面漆完成,15#22#楼面漆完成;公寓龙骨完成40%,南侧龙骨全部完成,面层石材完成30%,商墅龙骨完成85%,面层玻璃完成35%
1#楼10-11层,2#楼10层,4#楼5-6,9-11层,9#楼4层,5#楼,11#楼4层砌筑完成;6#-8#楼,15#-24#楼砌筑及二次结构完成。
D5大区:
1#楼10-11层,2#楼10层,4#楼5-6,9-11层,9#楼4层,5#楼,11#楼4层砌筑完成;6#-8#楼,15#-24#楼砌筑及二次结构完成。
D7地块:
1、24#25#楼已封顶;26#楼至屋面层;27#28#楼至8层,19#楼至7层;20#楼施工5层;联排13#、14#、23#地下室顶板浇筑完成,15#、22#楼地下室顶板;4#9#一层顶板;叠拼16#首层;17#首层;18#楼二层;21#楼、联排10#楼至一层;叠拼1#2#3#楼至二层;联排5#-8#、11#12#楼至二层。
2、高层外墙保温完成,涂料1#8#楼底漆完成,,面漆完成,15#22#楼底漆完成,面漆完成
3层-10层精装进度:卫生间墙体抹灰全部完成 ,卫生间管道全部完成,吊顶全部完成,地台阻燃板全部完成,钢结构夹层彭石板全部完成,吊顶灯线管全部完成,卫生间防水全部完成,卫生间贴砖完成60%,室内地面完成50%。
11层-21层精装进度:卫生间墙体抹灰全部完成,卫生间管道全部完成,吊顶全部完成,地台阻燃板完成,钢结构夹层彭石板全部完成,吊顶灯线管全部完成,卫生间防水全部完成,卫生间贴砖全部完成,室内地面完成60%。
本宣传材料为要约邀请,不作要约或承诺,相关宣传内容不排除因政府相关规划、规定及出卖人分期规划、未能控制等原因而发生变化,出卖人可能会不定期对宣传材料进行修改,买卖双方的权利义务以合同为准;项目周边环境、交通及其他公共设施等介绍,旨在提供相关信息,不代表本公司对此作出要约或承诺;本资料所发布的内容为2018年7月前的信息,敬请留意最新资料;本文图片部分来自网络,仅作为推广示意图使用,如涉及版权使用,请版权所有人与我司联系;本资料最终修改权归青岛金茂置业有限公司所有。
