3层-10层精装进度:卫生间墙体抹灰已完成 ,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成,卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆完成70%,不锈钢及玻璃完成60%,橱柜完成80%。
11层-21层精装进度:卫生间墙体抹灰已完成,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成。卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆完成70%,不锈钢及玻璃完成80%,橱柜完成80%。

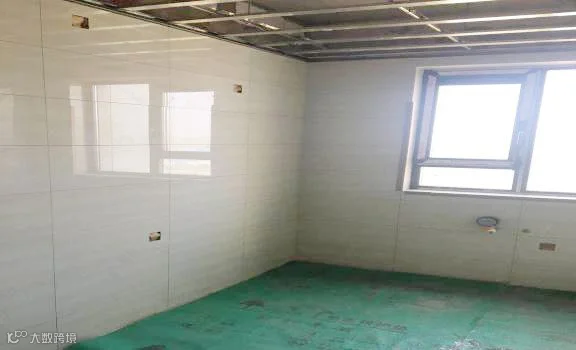

A户型户内进度照片:
B户型户内进度照片:
1)高层:
1、高层外墙保温完成,外墙涂料完成98%;
2、内墙二遍腻子施工完成;户内机电安装施工完成;公区精装完成95%(剩余收尾保洁)。
2)叠拼别墅:

1、别墅外墙保温施工完成,涂料完成95%;
2、外挂楼梯面砖铺贴完成;
3、户内二遍腻子施工完成;
4、户内机电安装施工完成。
3)车库工程及道路、景观工程、市政(配套)工程:
1、地下车库地面施工完成,人防施工完成;
2、墙面二遍腻子施工完成;
3、设备用房施工完成;
4、机电安装施工完成;
5、高层区域消防道路完成;别墅区园路完成5条(100%),硬景完成90%,软景完成90%;
6、市政(配套)工程全部完成。

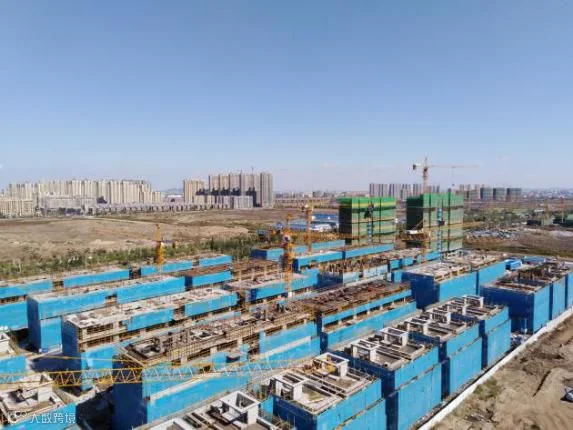

1)东区:

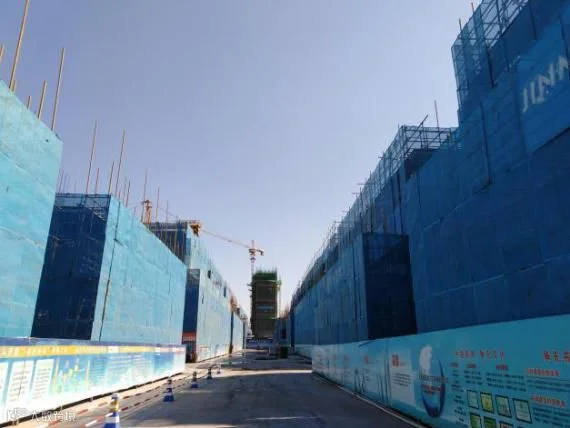

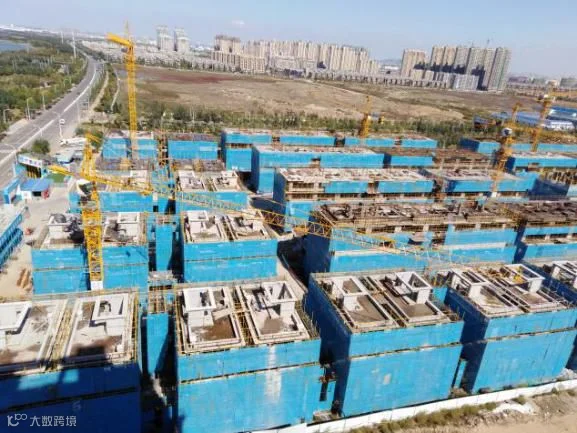

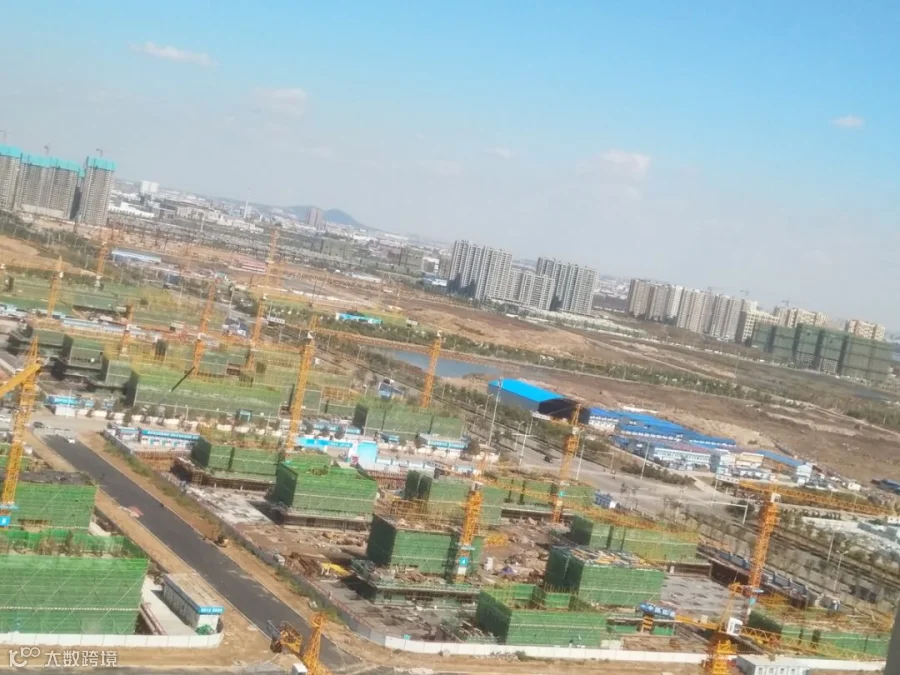

主体及砌筑施工:1#楼13层顶模板完成,1-8层砌筑完成;2#楼14层浇筑完成,1-12层砌筑完成;3#楼砌筑施工完成;4#楼砌筑施工完成90%;5#楼砌筑施工完成80%;6#楼开始砌筑施工完成50%;7#楼封顶完成;8#楼屋面板模板完成;9#楼屋面板模板完成;10#楼屋面板模板完成;11#楼屋面板模板完成;12#楼砌筑完成90%;13#楼砌筑完成90%。
2)西区:
主体及砌筑施工:14#楼砌筑施工完成;15#楼砌筑施工完成;16#楼至4层;17#楼屋面板模板完成;18#楼至4层;19#楼屋面板模板完成;20#楼屋面板模板完成;21#楼屋面板模板完成;22#楼屋面板模板完成;23#楼屋面板模板完成;24#楼砌筑施工完成90%;25#楼砌筑施工完成;26#楼砌筑施工完成;27#楼砌筑施工完成,28#砌筑施工完成;29#楼砌筑施工完成;30#楼至4层;31#楼至4层;32#楼至4层;33#楼至4层;34#楼砌筑施工完成,35#楼砌筑施工完成,36#楼砌筑施工完成。
1)高层:

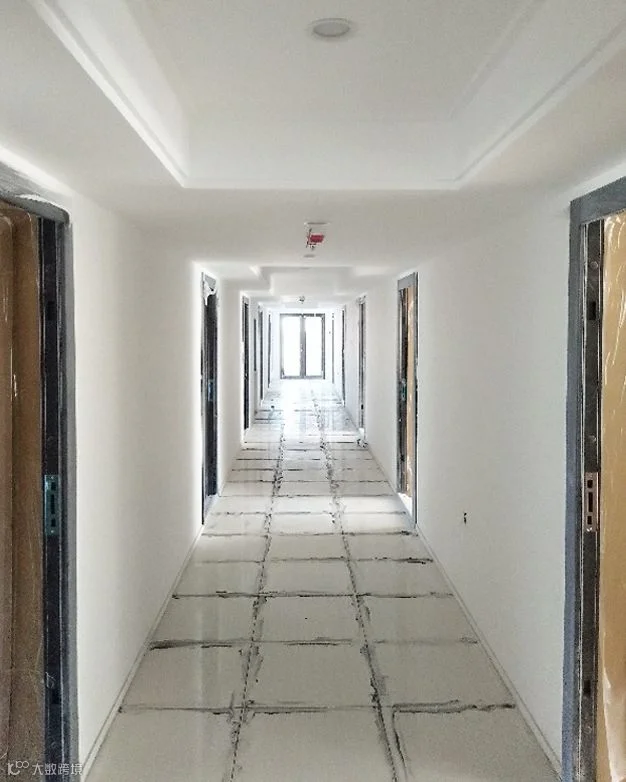

户内整体进度95%,公区整体进度99%;户内墙地砖、石材铺贴完成;户内乳胶漆完成、壁纸完成;入户门、户内门完成;木地板完成20层;橱柜柜体完成、台面完成9层;浴室柜、玄关柜、镜柜完成;浴室柜台面完成;开关插座、户内灯具完成;洁具完成;公区墙地砖、乳胶漆、灯具完成。

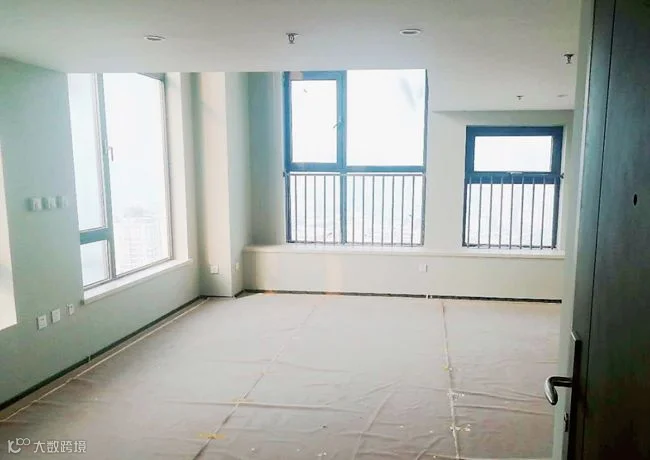

(客厅地砖、壁纸、乳胶漆完成)

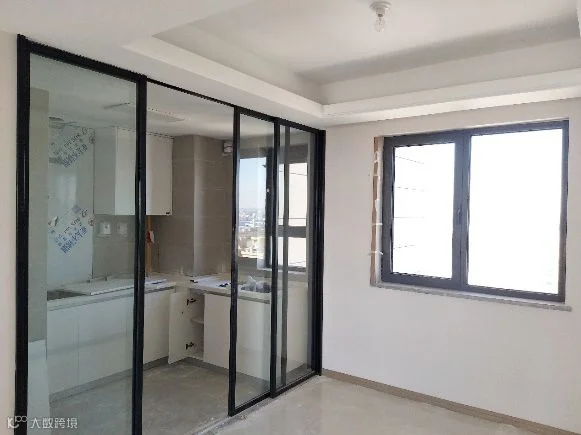

(厨房柜体,台面正在安装)

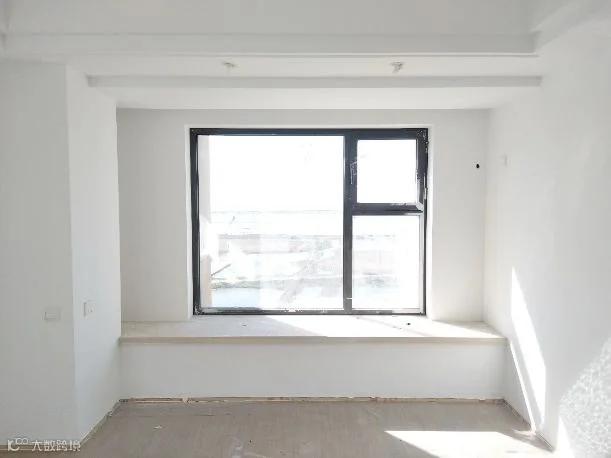

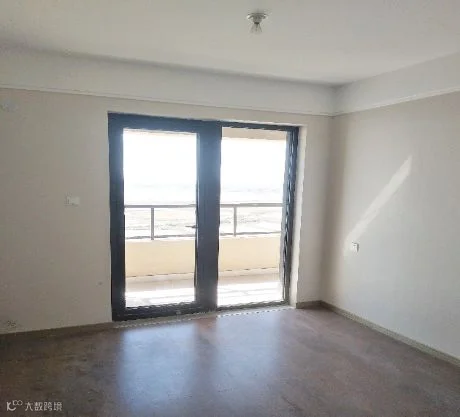

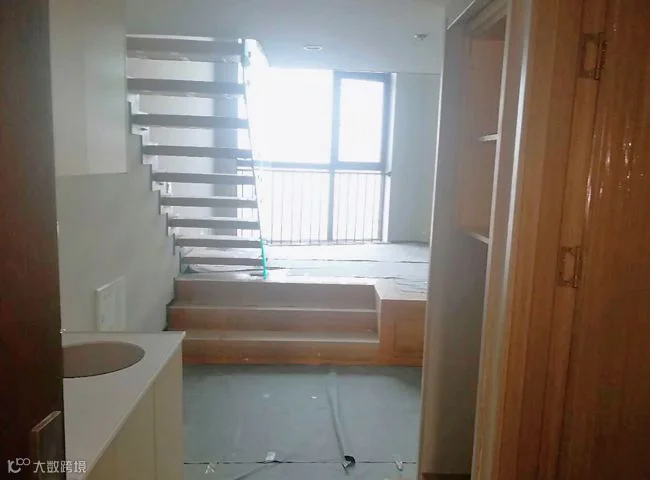

(卧室地板、壁纸、乳胶漆完成)

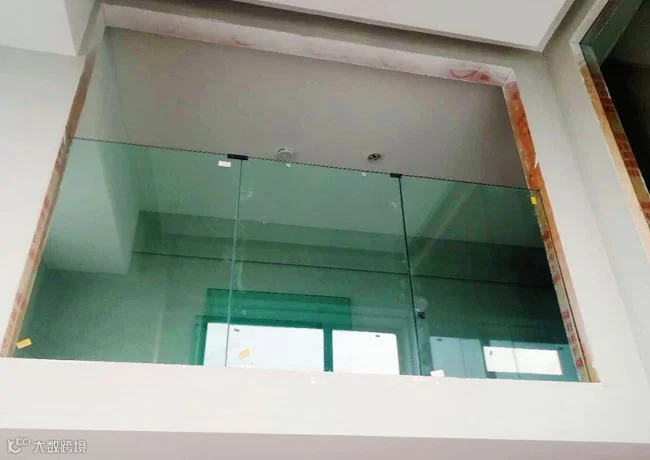

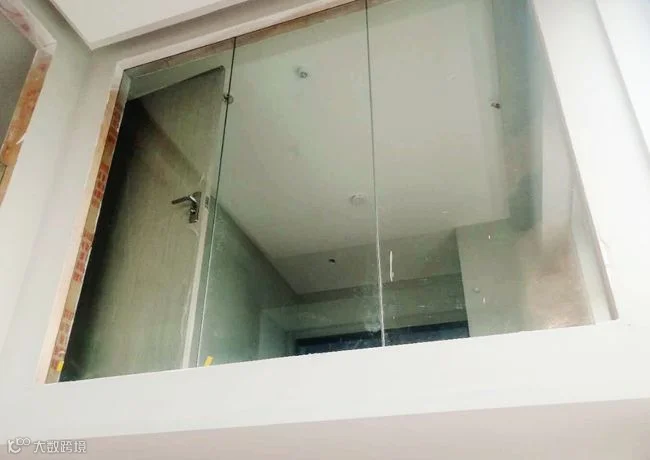

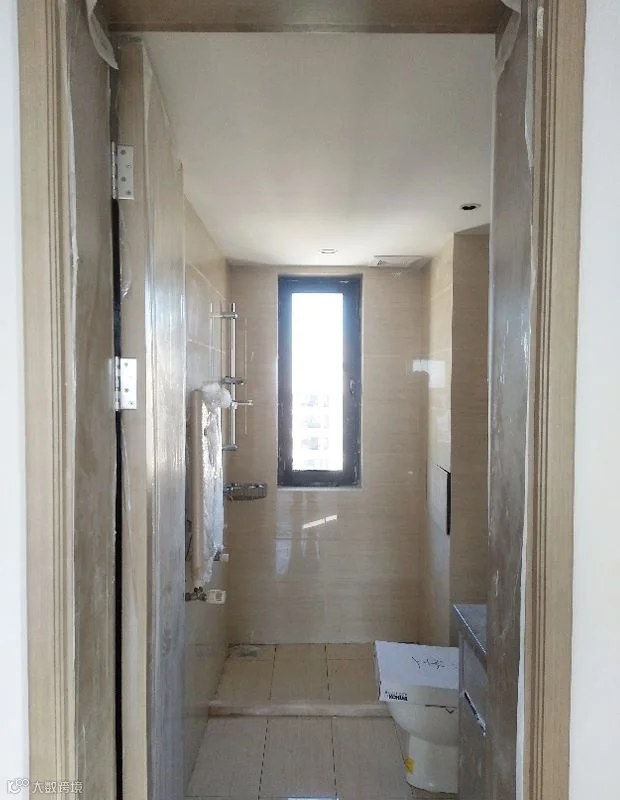

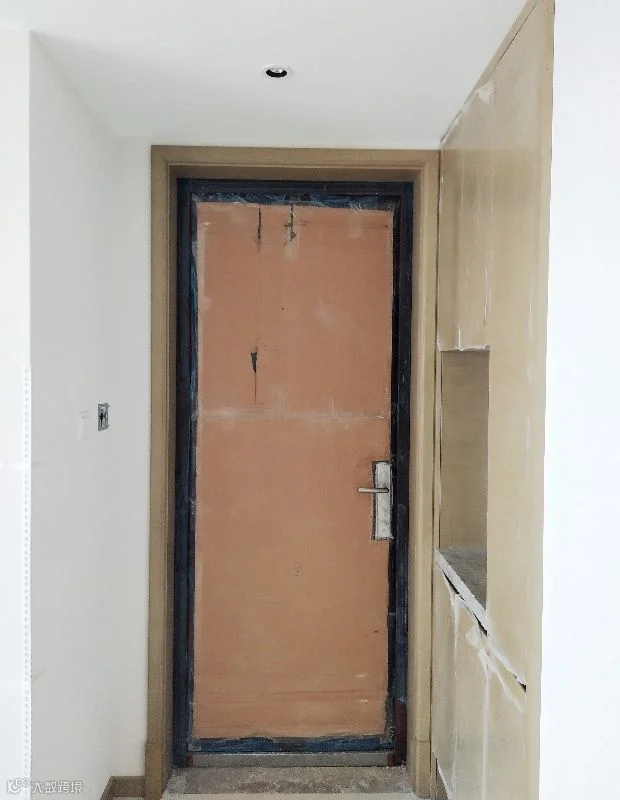

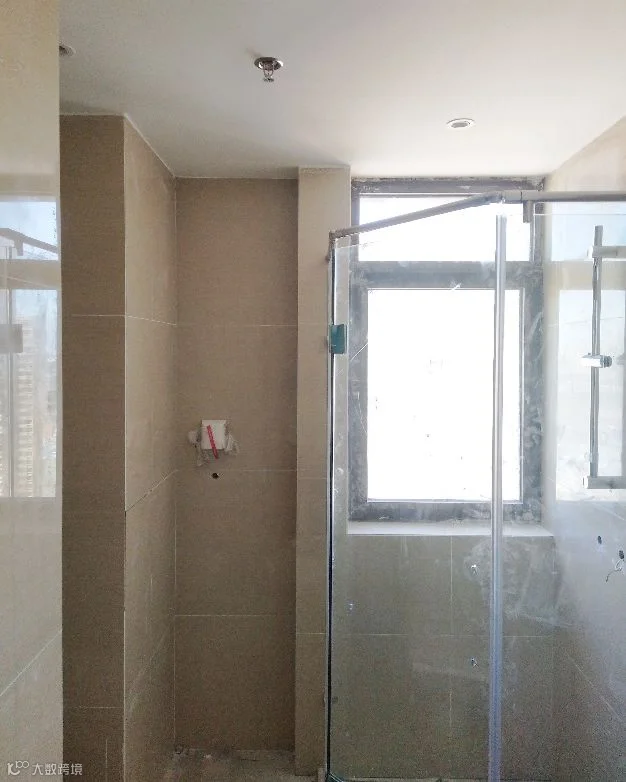

(浴室柜、玄关柜、镜柜完成,入户门已安装)
2)公寓:
户内整体进度95%,公区整体进度95%;户内墙地砖完成、石材铺贴完成;木地板基层完成;木地板铺贴3层;吊顶封板完成;户内乳胶漆底漆完成;入户门完成11层;木作安装完成;公区地砖完成、墙砖完成;公区吊顶封板完成、天棚墙面二遍腻子完成;厨房易洁板完成10层;整体木作完成90%;淋浴隔断开始安装;洁具、灯具完成。
(户内乳胶漆底漆完成,木地板在铺设中)
(公区地砖完成;公区二遍面漆完成;淋浴隔断正在安装;洁具、灯具完成)

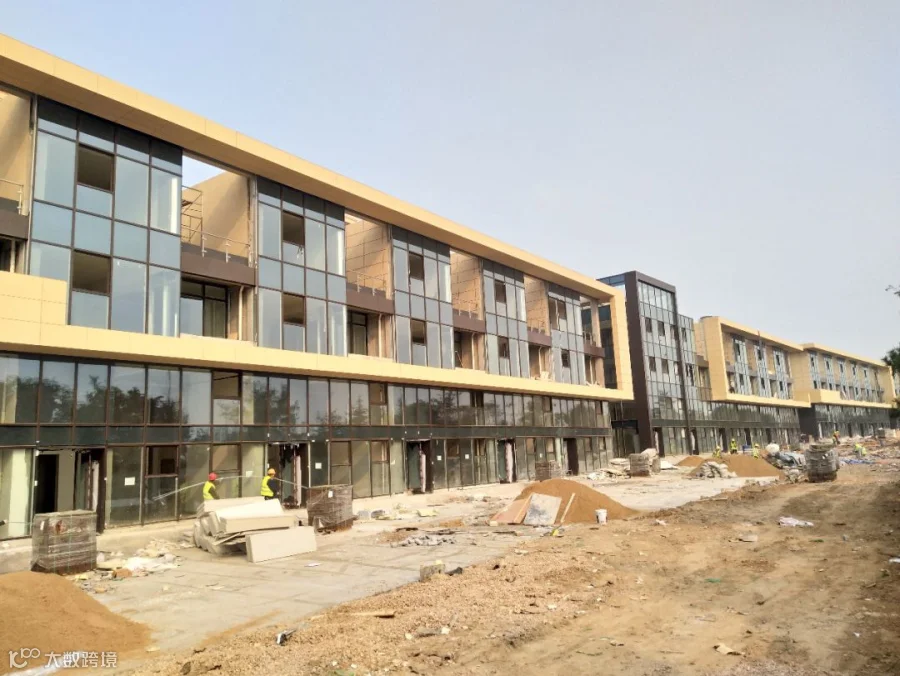

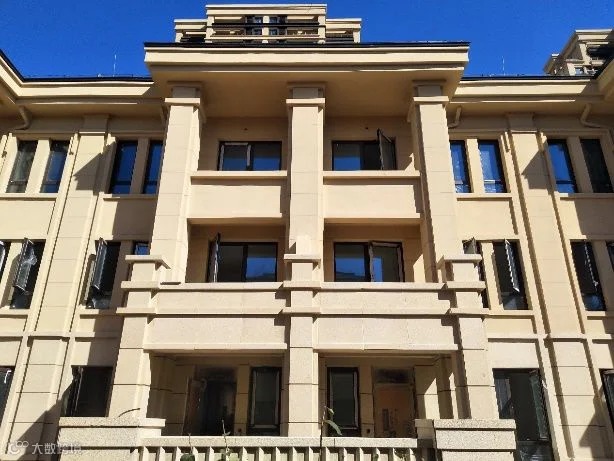

3)别墅:
联排、叠拼底漆完成,面漆基本完成,入户门已安装完毕。

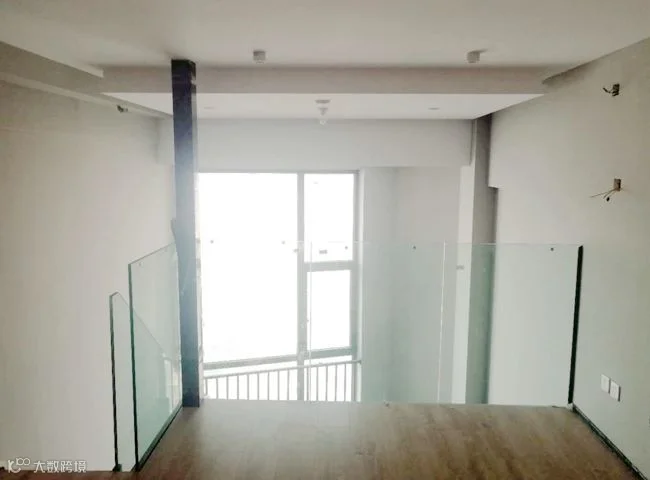

室内二遍腻子已基本完成,楼梯栏杆正在安装,室内穿线完成,正在安装开关面板。

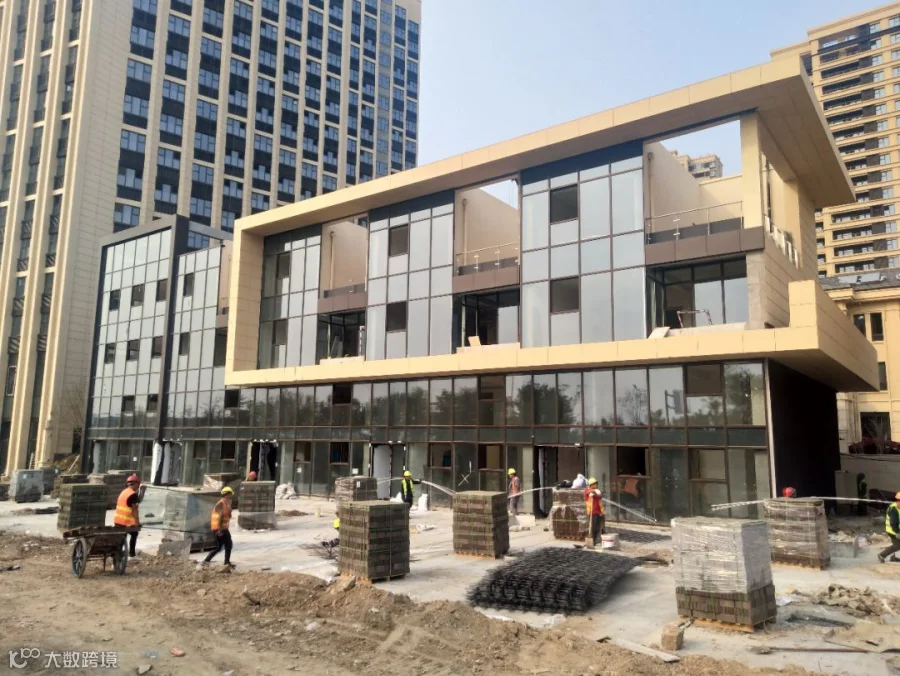

商墅:幕墙玻璃及门窗已基本完成,室内一遍腻子完成,管线已穿完。
别墅联排:户内二遍腻子已完成,管线已穿。
叠拼别墅:户内二遍腻子完成,管线已穿,正在安装开关面板。

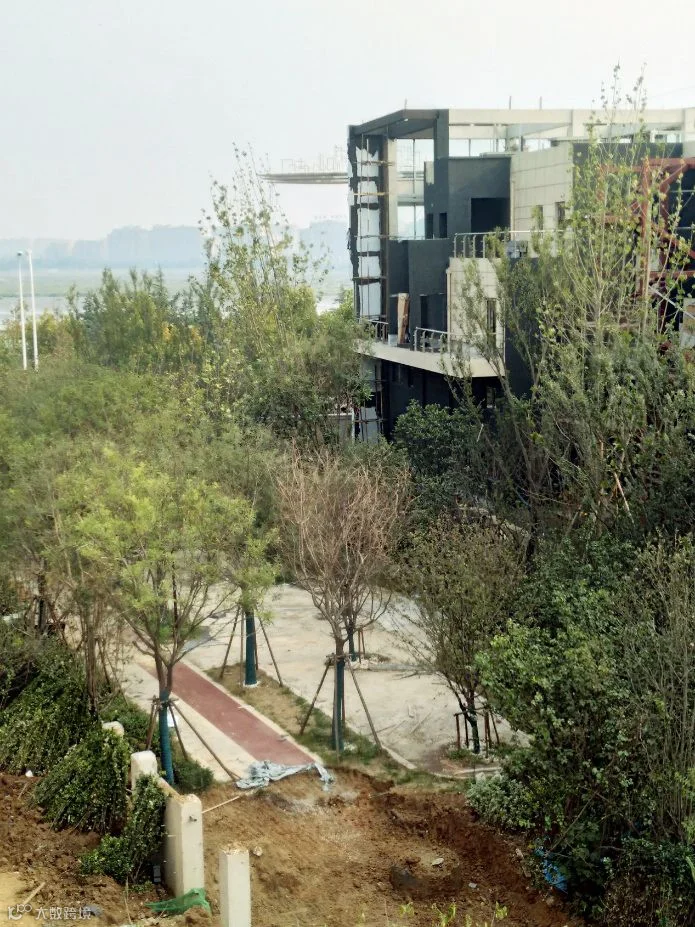

别墅区园林正在大面积施工中。

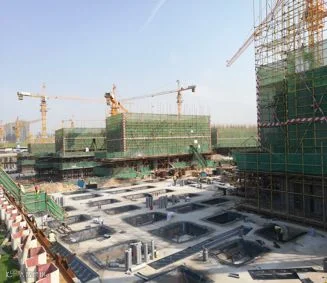

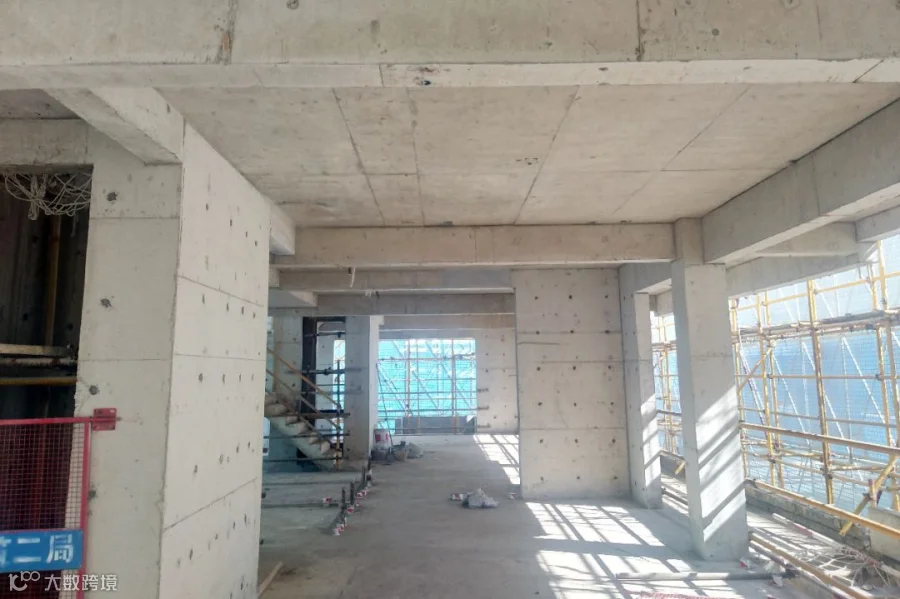

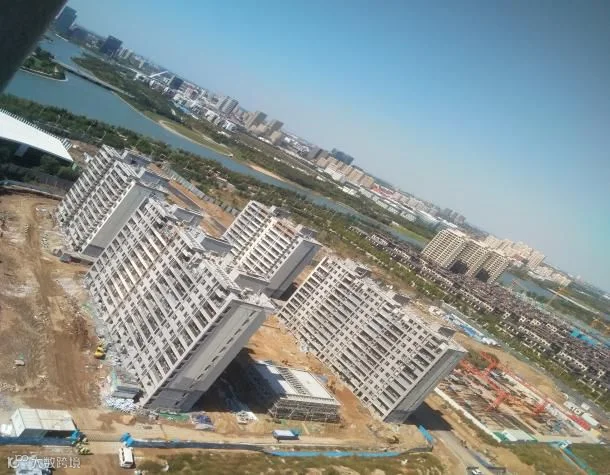

砌筑及二次结构完成。

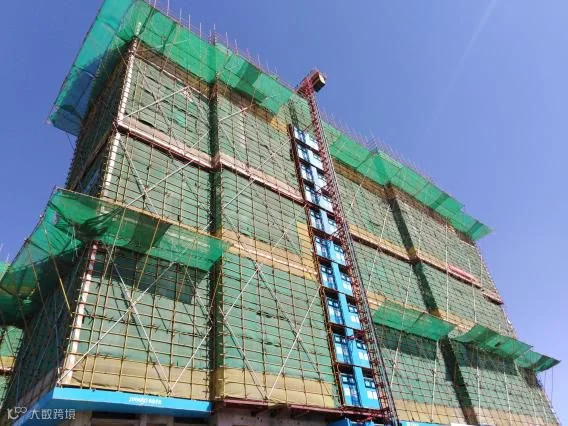

主体结构封顶。
1)外装施工(包括门窗、保温、幕墙、涂饰等):

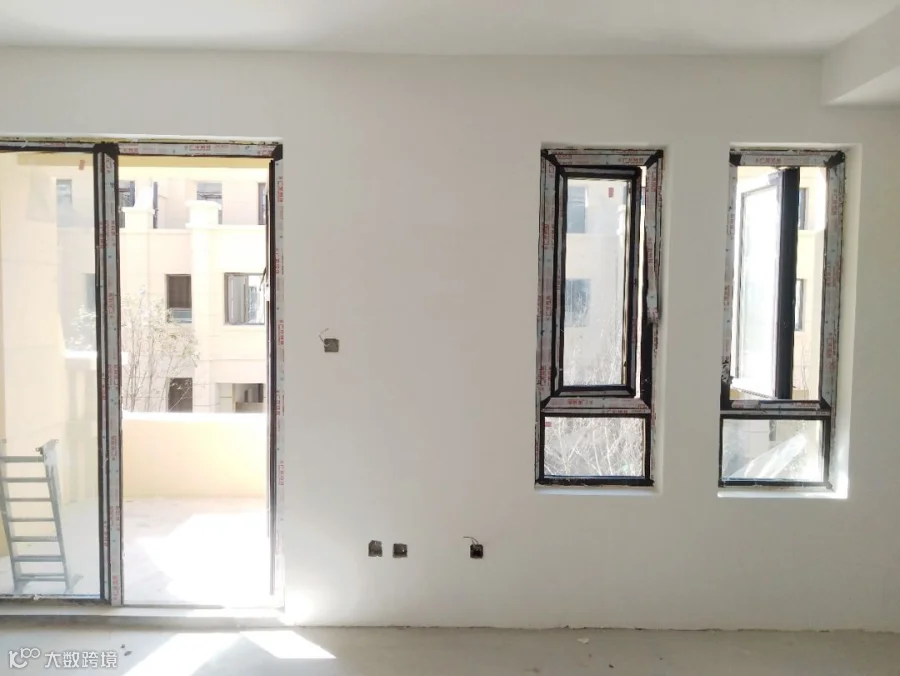

1、门窗:主框完成、玻璃安装完成90%;
2、幕墙:5#龙骨安装完成,铝板安装完成80%;
3、保温:外墙保温完成、腻子完成;
4、涂饰:底涂完成70%。
2)室外管线: 室外消防工程完成85%。
3)景观工程:车库进出口顶盖钢结构完成。
4)精装工程:

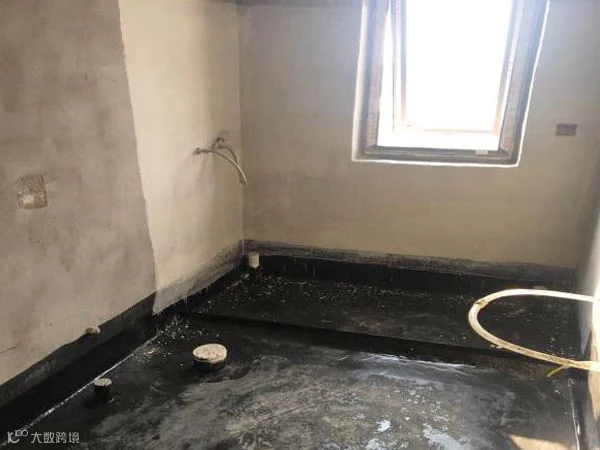

1#楼:墙顶面石膏找平完成、第一遍腻子完成;厨卫间墙面抹灰完成;厨房墙地砖完成;轻钢龙骨吊顶及隔墙完成;卫生间、阳台防水基层施工完成;卫生间阳台防水、蓄水试验完成;电工穿线完成90%;公区抹灰完成100%;室内燃气管道立管安装完成;卧室地板地面找平完成20%;
2#楼:水电路完成;墙顶面机喷石膏完成;轻钢龙骨吊顶及隔墙施工完成90%;厨卫间烟风道砌筑完成,窗口抹灰完成;厨卫间墙面抹灰完成90%;厨房墙地砖完成50%;公区抹灰完成20%;卫生间、阳台防水基层施工完成;卫生间阳台防水完成30%;室内燃气管道立管安装完成90%;
3#楼:墙面冲筋打点、挂网完成;墙面石膏找平施工完成;轻钢龙骨隔墙完成;水电路改造完成;厨卫间烟风道砌筑完成,窗口抹灰完成;厨卫间抹灰完成70%;室内燃气管道立管安装完成90%;
4#楼:墙面第一遍腻子完成;厨卫间抹灰完成;厨房墙地砖铺贴完成;轻钢龙骨吊顶完成、吊顶内穿线完成;卫生间、阳台防水、蓄水、保护层施工完成;室内地板地面找平完成90%;公区墙面抹灰完成;室内燃气管道立管安装完成;客厅地砖开始铺装;大理石窗台板安装完成。
土建施工(包括主体、二次结构、粗装、屋面工程等):
1#楼一层浇筑完成;
2#楼二层墙柱钢筋绑扎;
3#楼一层浇筑完成;
4#楼三层浇筑完成;
5#楼三层浇筑完成;
6#楼二层墙柱合模;
7#楼二层浇筑完成;
8#楼四层墙柱钢筋完成;
9#楼一层浇筑完成;

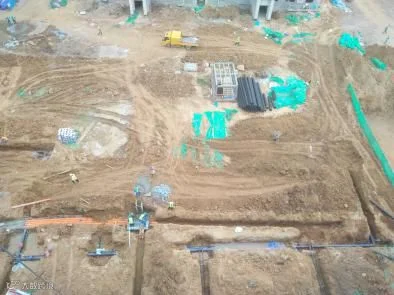

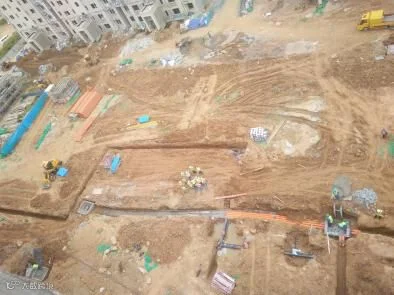

车库车库完成30%。
1#楼二层墙柱合模;
2#楼二层墙柱合模;
3#楼四层浇顶板支模;
4#楼三层浇筑完成;
5#楼五层墙柱合模;
6#楼五层墙柱合模;
7#楼四层浇筑完成;
8#楼五层墙柱合模;
9#楼四层浇筑完成;
10#楼二层浇筑完成;
车库车库完成50%。
土建施工(包括主体、二次结构、粗装、屋面工程等)
情况概述:1、4、5、6#楼三层施工中,3/7#楼二层施工中,2号楼一层顶板施工,地库完成约30%。
1#楼二层顶板浇筑完成;
2#楼一层顶板钢筋绑扎50%;
3#楼二层墙柱钢筋绑扎30%;
4#楼二层顶板浇筑完成;
5#楼三层墙柱钢筋绑扎50%;
6#楼三层墙柱钢筋绑扎50%;
7#楼二层墙柱合模50%;
地库:1号楼南侧车库防水完成,6号楼南侧车库顶板浇筑完成,7号楼西侧车库顶板支模50%,2号楼西侧车库垫层完成,4号楼北侧车库防水完成。
土建施工(包括主体、二次结构、粗装、屋面工程等)
情况概述:主楼1#2#3#号楼二层顶板浇筑完成;4#5#号楼一层顶板浇筑完成;主楼7#-9#号楼二层混您土浇筑完成;10#楼一层顶板钢筋绑扎。
1#楼主楼三层墙柱钢筋绑扎;
2#楼主楼二层顶板浇筑完成;
3#楼主楼三层墙柱钢筋合模;
4#楼主楼一层顶板浇筑完成;
5#楼主楼二层顶板混凝土浇筑;
6#楼主楼二层墙柱钢筋绑扎;
7#楼主楼二层墙柱钢筋绑扎;
8#楼主楼二层顶板浇筑完成;
9#楼主楼二层顶板浇筑完成;
10#楼主楼一层顶板模板搭设;
地库:1#-2#楼间;1#-4#楼间;4#-8#楼之间车库浇筑完成;8#-9#楼之间垫层混凝土浇筑完成;5#-6#楼之间出库垫层浇筑;负二层范围垫层完成。
