A2地块收尾工程持续开展,相关交付筹备工作有序进行。


1.土建收尾,精装修开始动工;
2.公区消防施工已完成20%;

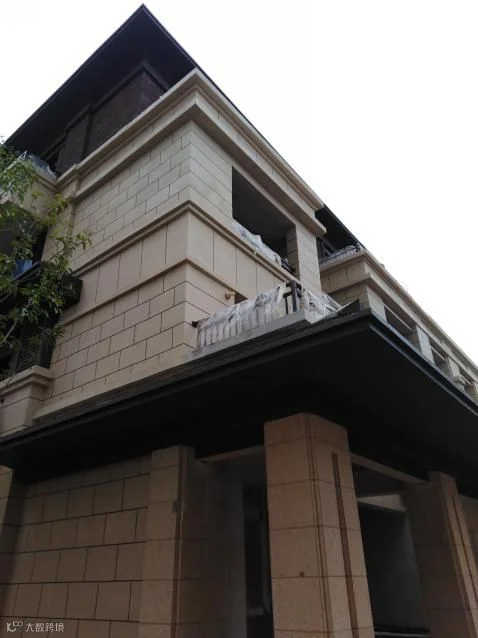

3.外墙保温施工开始动工。


1)高层:

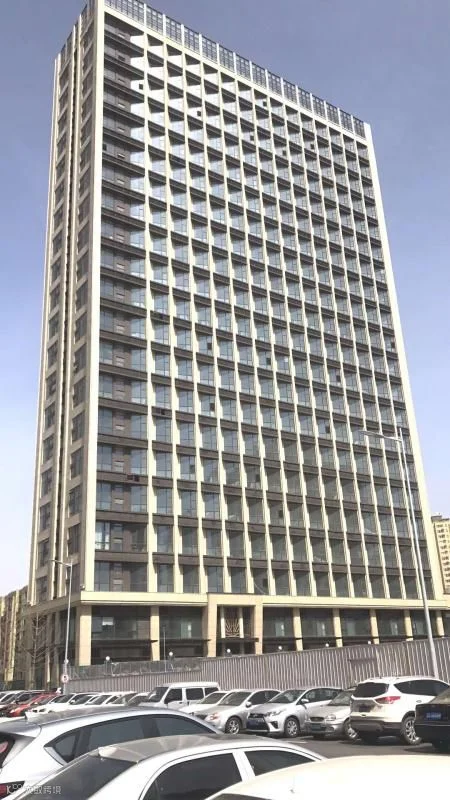

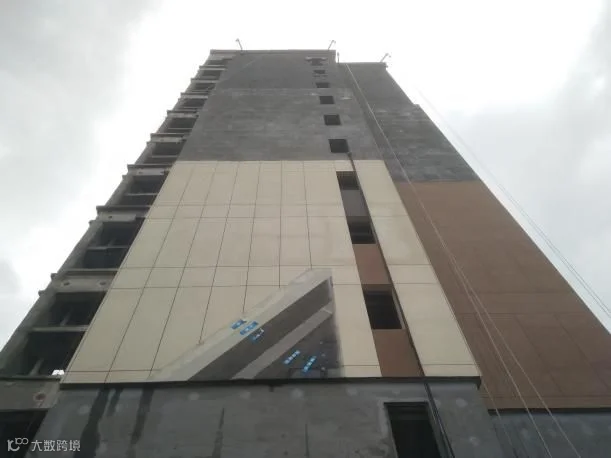

1、高层外墙保温完成,外墙涂料完成80%;
2、内墙二遍腻子施工完成;户内机电安装施工完成95%;公区精装施工完成85%;
2)叠拼别墅:

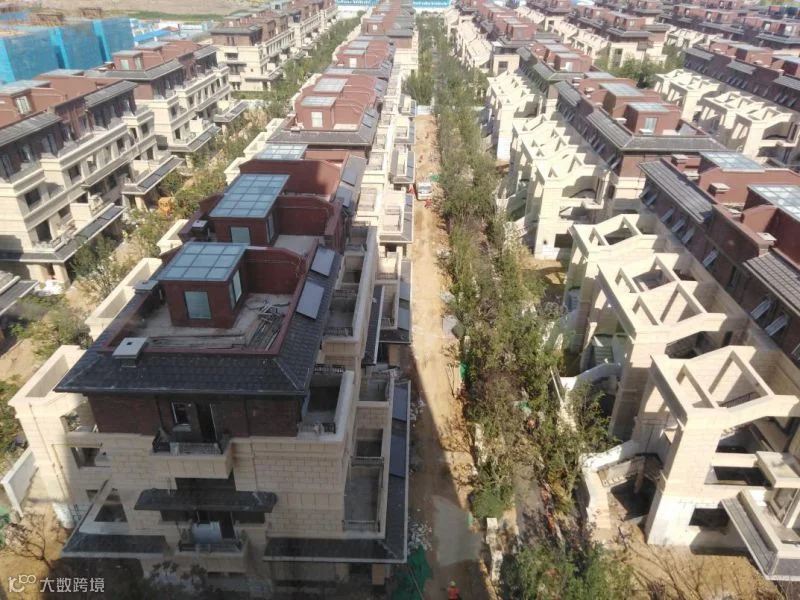

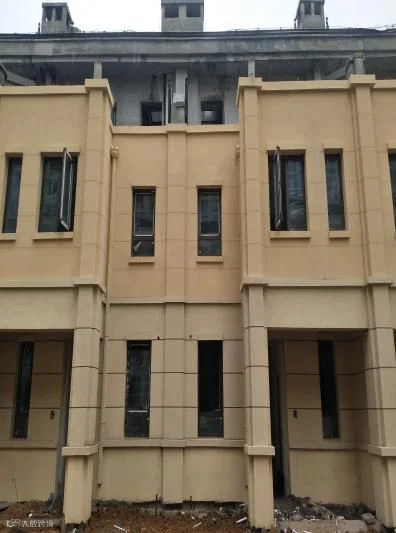

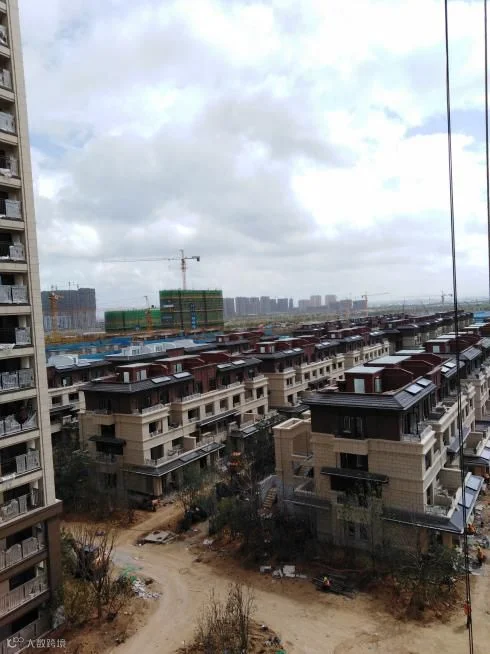

1、别墅外墙保温施工完成,涂料完成70%;
2、户内二遍腻子施工完成;
3、户内机电安装施工完成70%;

3)车库工程及道路、景观工程:

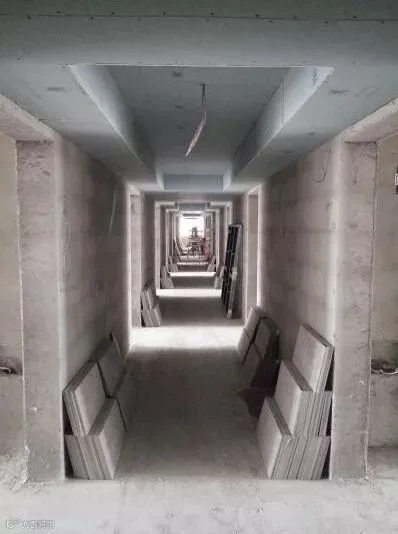

1、地下车库地面施工完成,人防施工完成;
2、墙面二遍腻子施工完成;
3、设备用房施工完成80%;
4、机电安装施工完成90%;

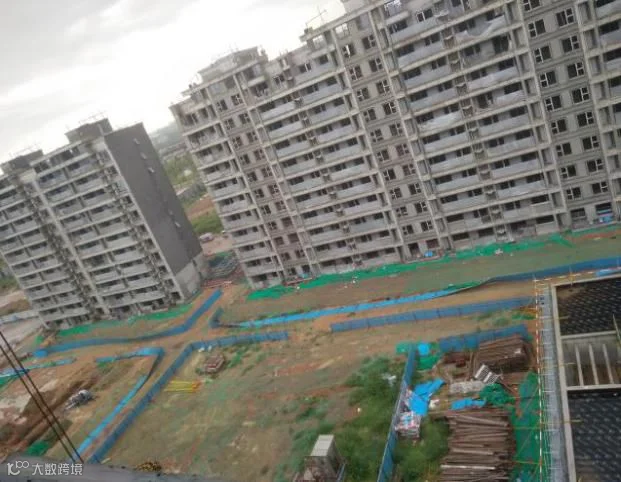

5、高层区域消防道路完成40%;别墅区园路完成2条(40%),硬景完成40%,软景完成20%。


1)东区:

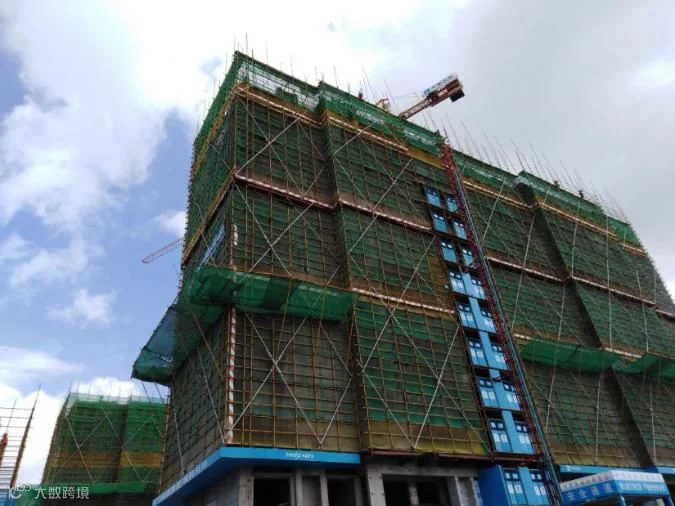

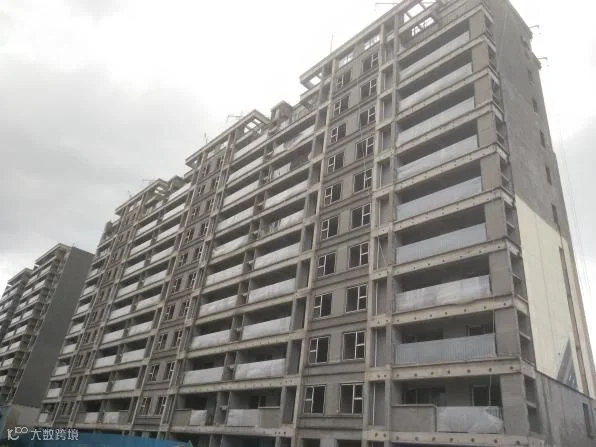

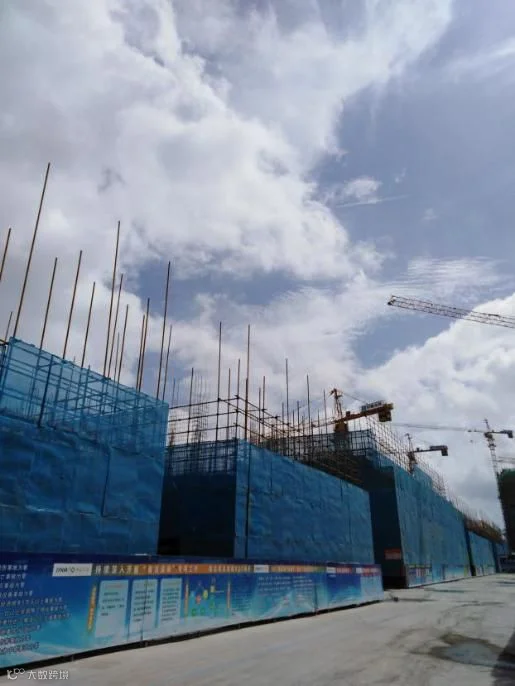

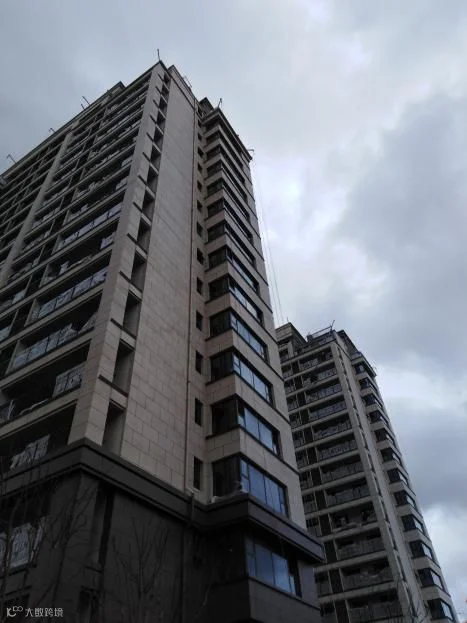

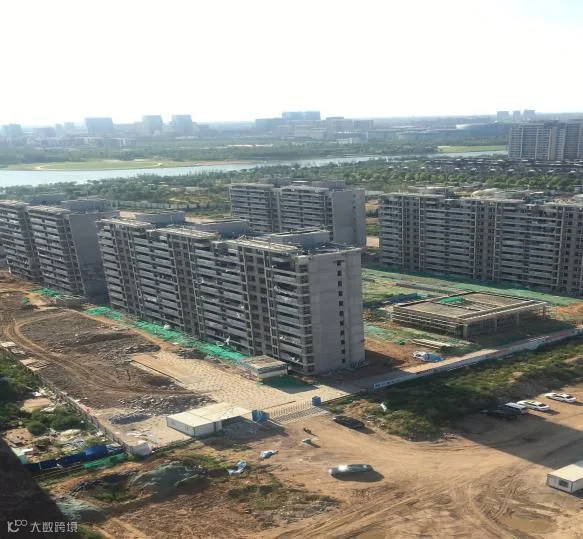

主体施工:1#楼至9层;2#楼至13层;3#楼封顶;4#楼封顶;5#楼封顶;6#楼至封顶;7#楼至4层;8#楼至4层;9#楼至4层;10#楼至4层;11#楼至4层;12#楼封顶,13#楼封顶。

2)西区:
主体施工:14#楼已封顶,15#楼已封顶;16#楼至2层;17#楼至3层;18#楼至2层;19#楼至3层;20#楼至3层;21#楼至3层;22#楼至3层;23#楼至2层;24#封顶,25#楼封顶,26#楼封顶,27#楼封顶,28#封顶;29#楼封顶;30#楼至2层;31#楼至2层;32#楼至2层;33#楼至2层;34#楼封顶,35#楼封顶,36#楼封顶。

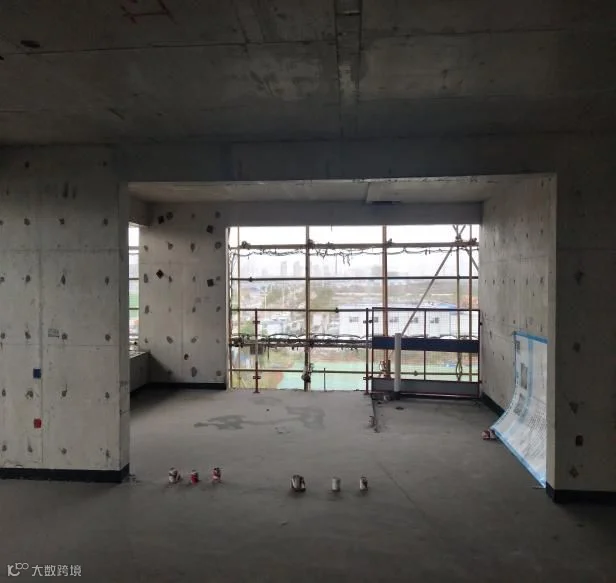

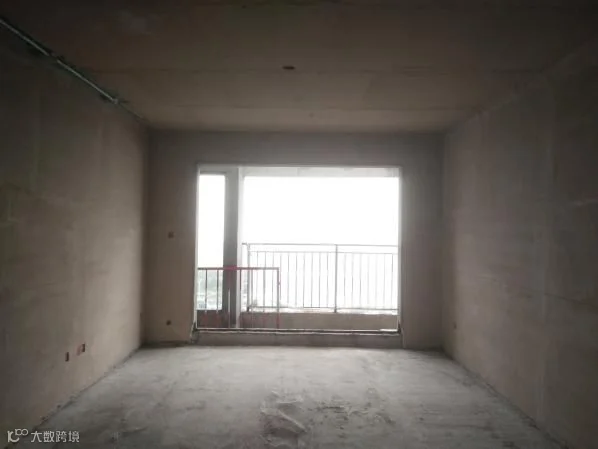

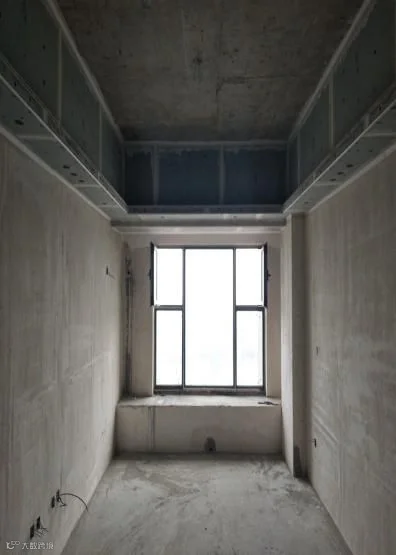

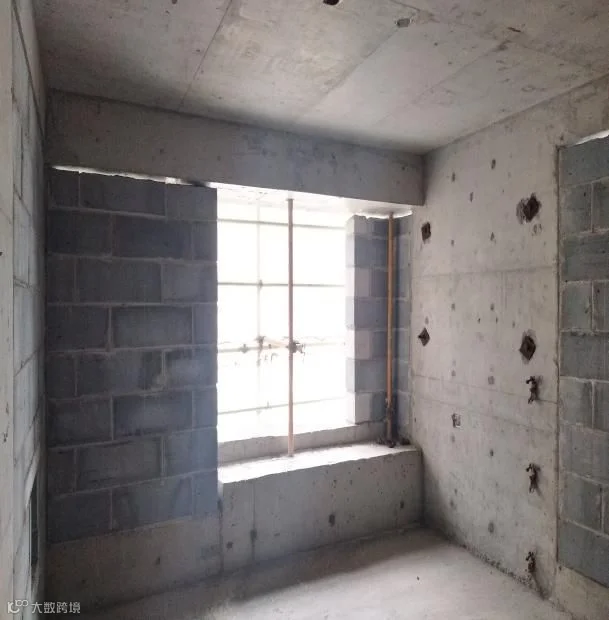

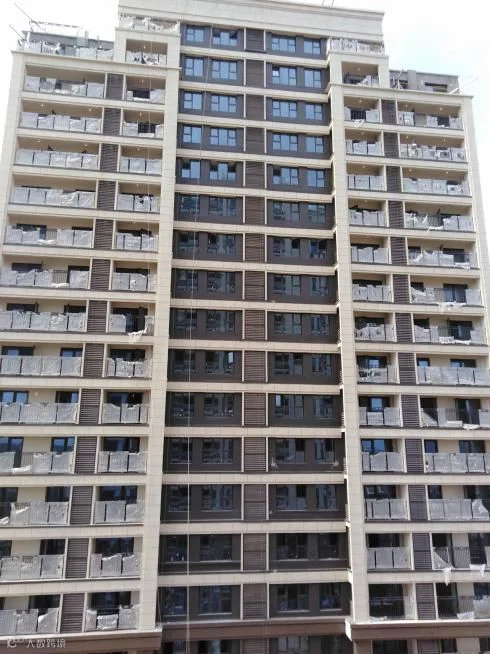

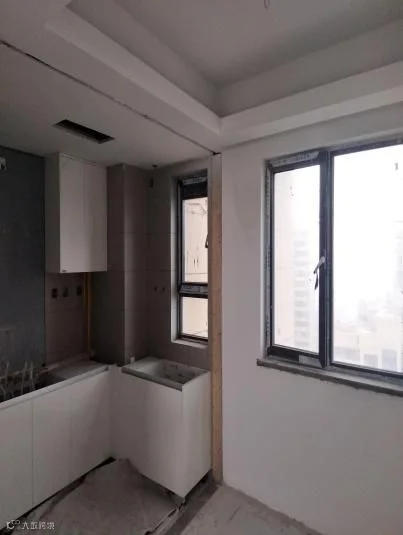

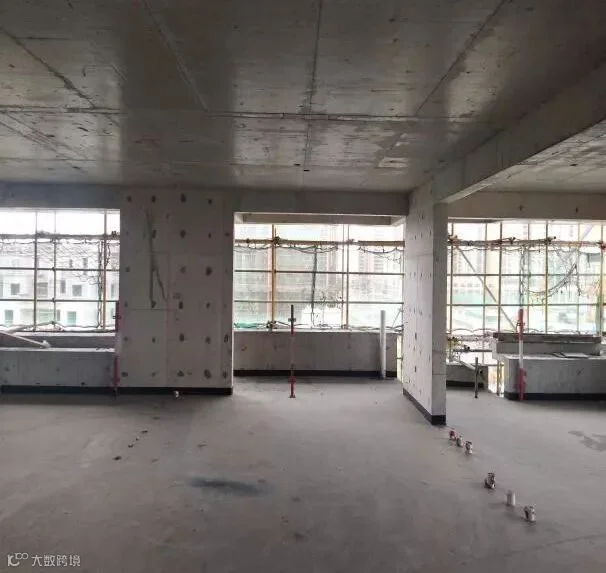

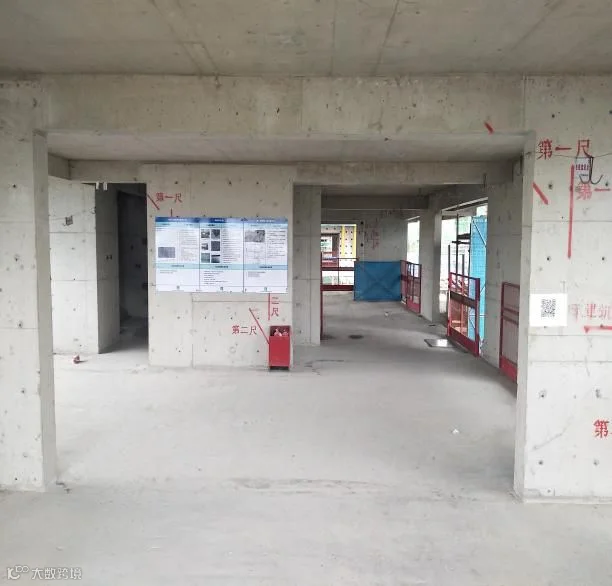

1#楼:户内整体进度50%,公区整体进度50%;
户内吊顶封板完成、公区封板完成80%;电梯门套基层完成;木地板基层完成;户内二遍腻子及打磨完成70%、天棚底漆完成60%;户内墙地砖、石材铺贴完成;公区地砖完成95%;公区墙砖30%; 8#楼:户内整体进度60%,公区整体进度60%;
户内吊顶封板完成、公区封板完成80%;电梯门套基层完成;木地板基层完成;户内墙地砖、石材铺贴完成;户内二遍腻子打磨完成、天棚底漆完成;公区地砖完成70%、公区墙砖完成50%; 15#楼:户内整体进度20%,公区整体进度20%;
户内吊顶封板完成、公区封板完成80%;木地板基层完成;户内二遍腻子完成、打磨完成50%;户内墙地砖完成10%; 22#楼:户内整体进度40%,公区整体进度20%;
户内吊顶封板完成、公区封板完成80%;木地板基层完成;户内二遍腻子及打磨完成;天棚底漆完成;户内墙地砖完成35%。

幕墙:商墅埋板施工,龙骨完成,面层玻璃完成60%(S4/S5/S6完成)陶板及铝板完成40%;公寓埋板完成,龙骨完成90%,面层石材完成90%(公寓南侧完成,B1完成,B2完成40%);网点埋板完成,龙骨完成70%(8#、15#、22#完成)22号楼石材面层基本完成,15#石材开始施工;别墅门头样板完成,龙骨施工50%(联排完成),石材完成30%。


B1:户内整体进度40%,公区整体进度20%;户内吊顶封板完成、公区封板完成80%,木地板基层完成,户内二遍腻子完成,卫生间防水保护层完成,户内地砖70%、墙砖30%,公区地砖30%; B2:户内整体进度20%,公区整体进度20%;户内吊顶封板完成、公区封板完成60%,木地板基层完成;户内二遍腻子完成50%、打磨10%;卫生间防水保护层完成;户内地砖30%、墙砖5%。

D5地块:

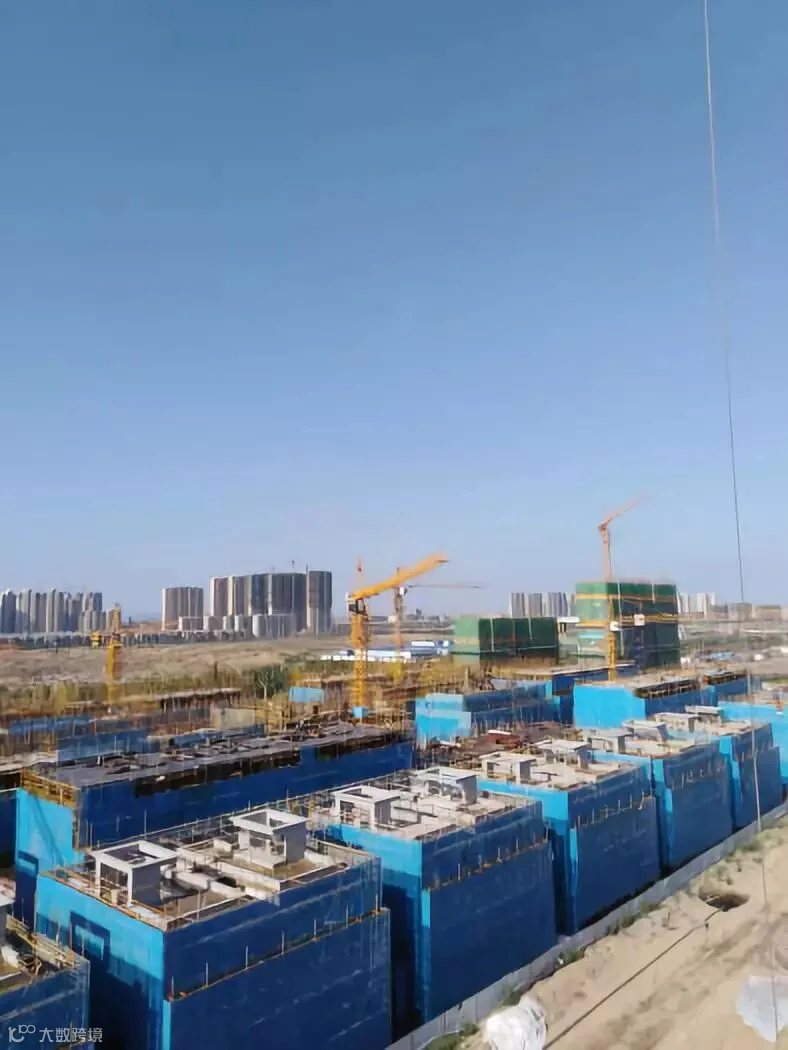

1号楼:砌筑完成70%,2号楼:砌筑完成65%,3号楼:砌筑完成80%,4号楼:砌筑完成80%,
5号楼:砌筑完成80%,6号楼:砌筑及二次结构完成90%,7号楼:砌筑及二次结构完成,
8号楼:砌筑及二次结构完成75%,9号楼:砌筑及二次结构完成,10号楼:砌筑及二次结构完成80%,11号楼:砌筑及二次结构完成80%,15-24号楼:砌筑及二次结构完成。


D7地块:

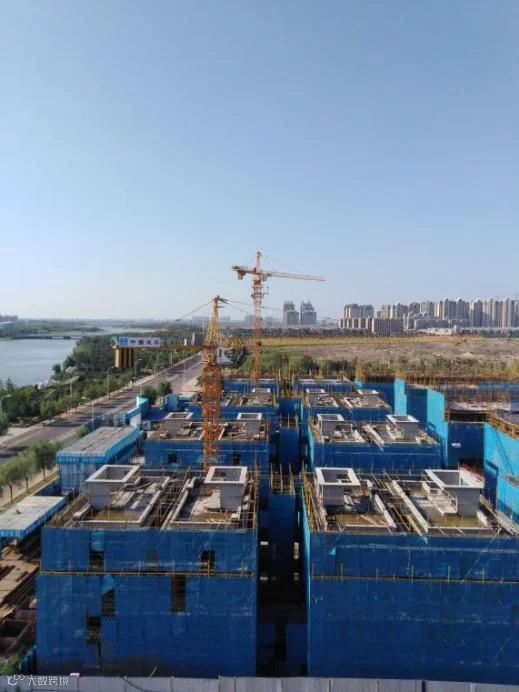

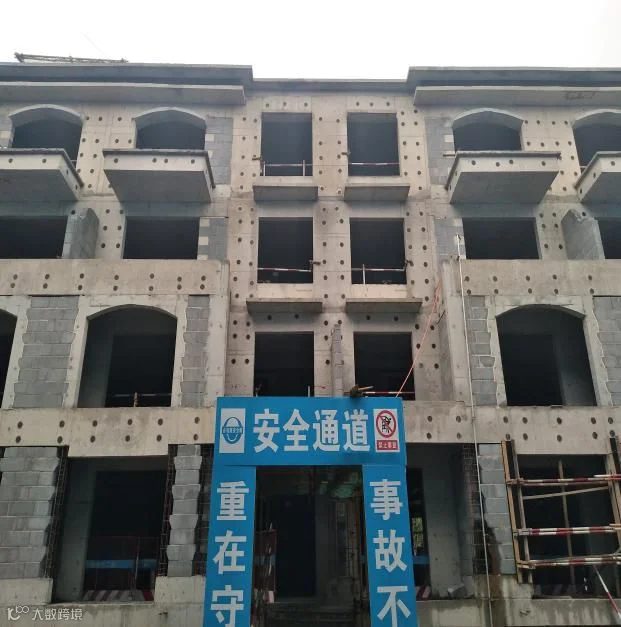

一期:1、24#楼,9层反坎支模。25#楼主体已封顶、26#楼施工至屋面层,目前均在二次结构放线中;
2、27#施工至10层顶板模板完成,28#楼至9层顶板钢筋绑扎完成,19#楼至8层墙柱钢筋绑扎完成,20#楼施工至7层墙柱合模完成。
二期:1、联排13#14#23#一层顶板模板完成,15#22#楼首层顶板模板完成;4#9#二层混凝土浇筑完成,三层墙柱钢筋绑扎。10#一层顶板合模完成,11#12#三层顶板模板完成,5#6#三层混凝土浇筑完成,7#8#三层墙柱合模;
2、叠拼16#三层墙柱合模,17#三层顶板钢筋绑扎完成,18#楼二层混凝土浇筑完成,21#楼一层顶板钢筋绑扎;
3、叠拼1#楼三层墙柱钢筋绑扎2#四层混凝土浇筑完成3#楼至三层混凝土待浇筑。



3层-10层精装进度:
卫生间墙体抹灰已完成 ,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成,卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆完成50%。
11层-21层精装进度:
卫生间墙体抹灰已完成,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成。卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆完成40%。

本宣传材料为要约邀请,不作要约或承诺,相关宣传内容不排除因政府相关规划、规定及出卖人分期规划、未能控制等原因而发生变化,出卖人可能会不定期对宣传材料进行修改,买卖双方的权利义务以合同为准;项目周边环境、交通及其他公共设施等介绍,旨在提供相关信息,不代表本公司对此作出要约或承诺;本资料所发布的内容为2018年8月前的信息,敬请留意最新资料;本文图片部分来自网络,仅作为推广示意图使用,如涉及版权使用,请版权所有人与我司联系;本资料最终修改权归青岛金茂置业有限公司所有。
