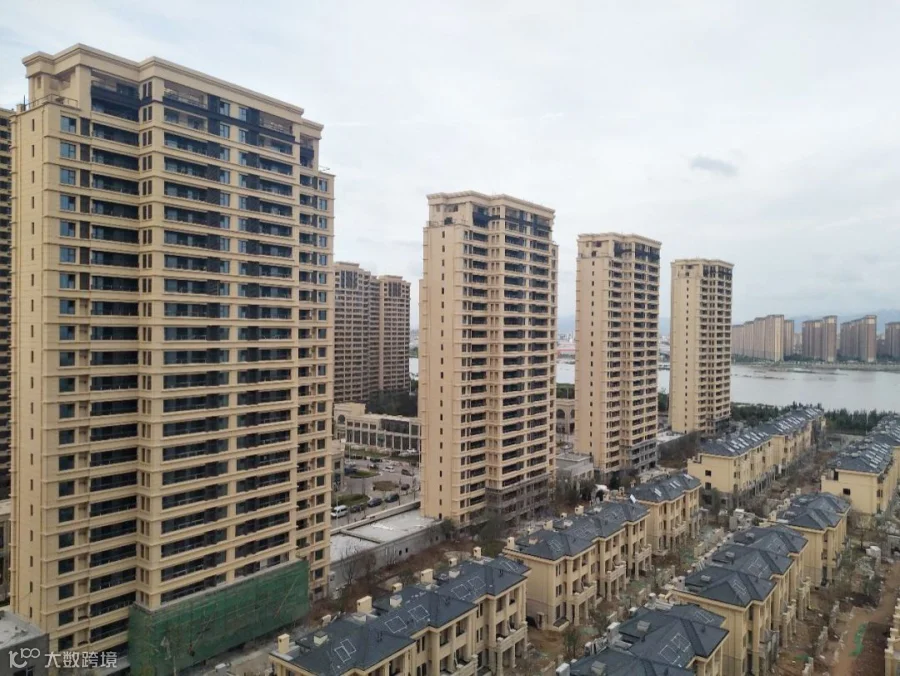

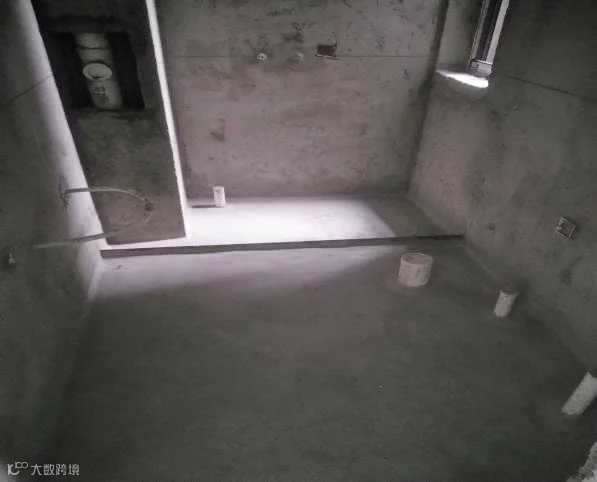

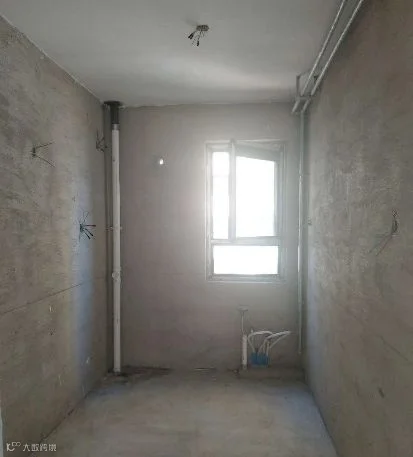

3层-10层精装进度:卫生间墙体抹灰已完成 ,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成,卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆已完成,地板铺装完成80%,橱柜安装完成20%,玻璃及不锈钢饰面完成20%,楼梯安装完成50%。
11层-21层精装进度:卫生间墙体抹灰已完成,卫生间管道已完成,吊顶已完成,地台阻燃板已完成,钢结构夹层彭石板已完成,吊顶灯线管已完成。卫生间防水已完成,卫生间贴砖已完成,室内地面已完成,墙面乳胶漆已完成,地板铺装完成80%,橱柜安装完成20%,玻璃及不锈钢饰面完成20%,楼梯安装完成50%。
A2地块收尾工程持续开展,相关交付筹备工作有序进行,九月底进行住宅及公寓交付工作。
1.土建施工(包括主体、二次结构、粗装、屋面工程等)1-4#楼、地库全部完成。

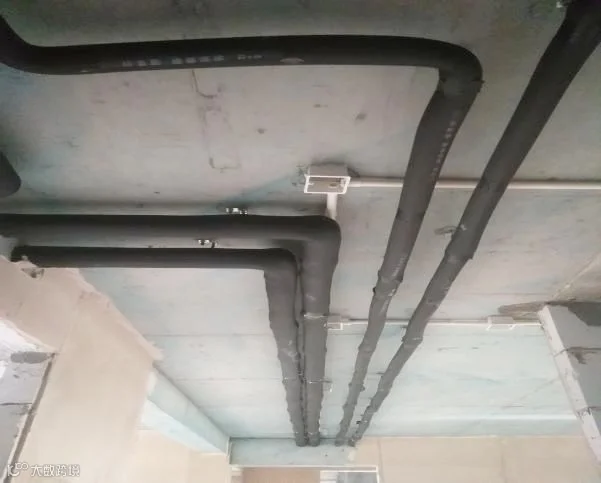

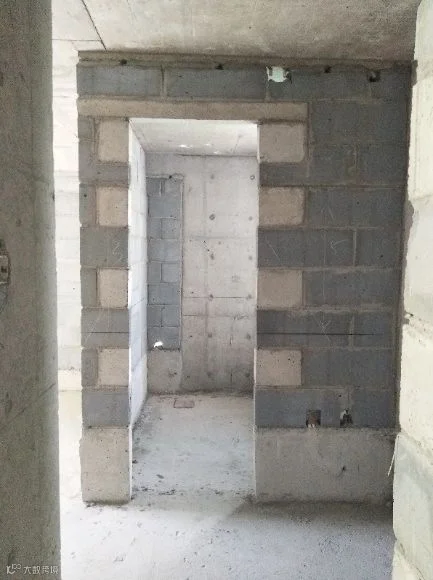

2.机电安装(包括机电预留预埋、设备安装等)地上、首层厨卫同层排水管道安装完成60%;地下全部完成。
3.外装施工(包括门窗、保温、幕墙、涂饰等)
1)门窗:主框完成80%、玻璃安装完成60%;
2)幕墙:5#龙骨安装完成;
3) 保温:完成80%。
4.市政(配套)工程:热力官网完成90%;自来水完成15%;小市政雨污水管井完成60%;电力配套完成30%。
5.景观工程:车库进出口顶盖钢结构完成。
6.精装工程

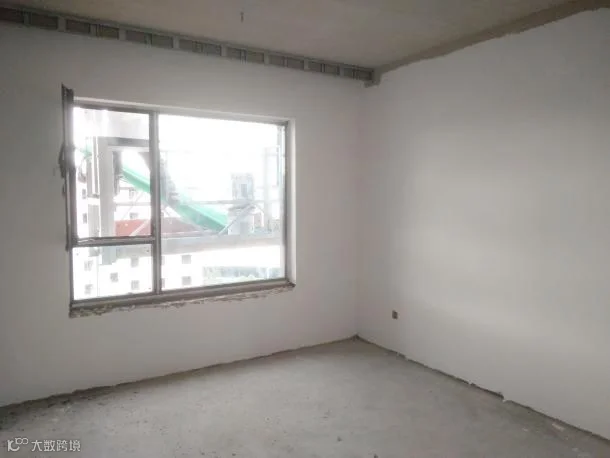

1#楼,墙顶面石膏找平完成;厨卫间墙面抹灰完成90%;轻钢龙骨吊顶除厨卫间,其他完成;卫生间防水基层施工完成20%;电工穿线完成20%;
2#楼,水电完成;墙顶面机喷石膏完成85%;轻钢龙骨吊顶及隔墙施工完成80%;厨卫间烟风道砌筑完成,窗口抹灰完成;厨卫间墙面抹灰完成70%;
3#楼,墙面冲筋打点、挂网完成;墙面石膏找平施工完成50%;轻钢龙骨隔墙完成;水电完成;
4#楼,墙面第一遍腻子完成;厨卫间抹灰完成;西单元厨房墙地砖铺贴7~11层完成;吊顶内穿线完成;卫生间、阳台防水基层施工完成;室内地板地面找平开始;公区墙面抹灰完成。
1)高层:

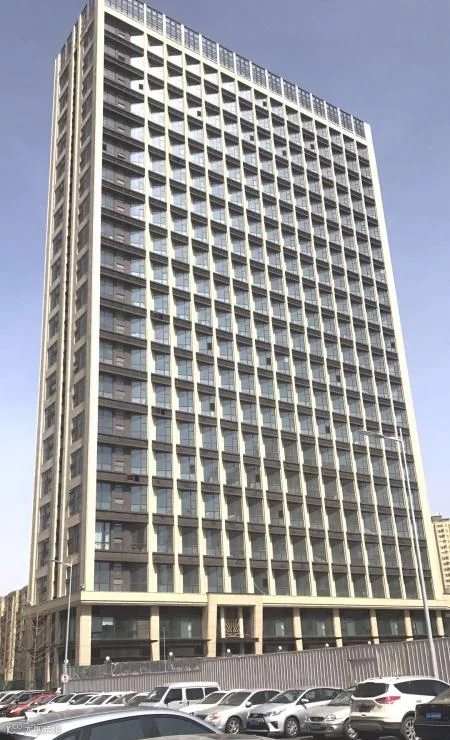

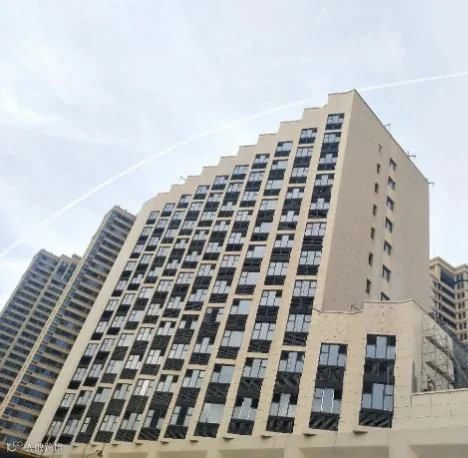

1、高层外墙保温完成,外墙涂料完成95%;

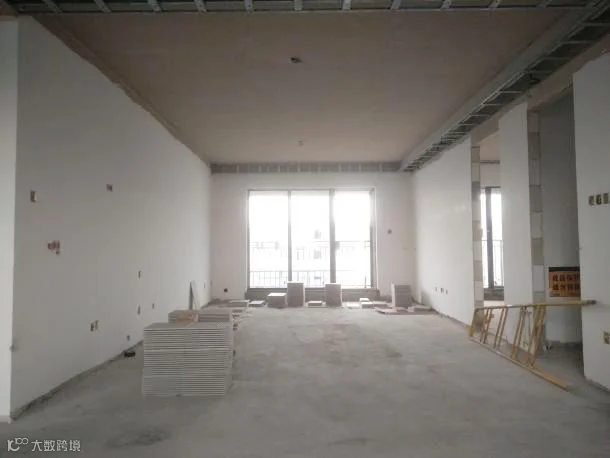

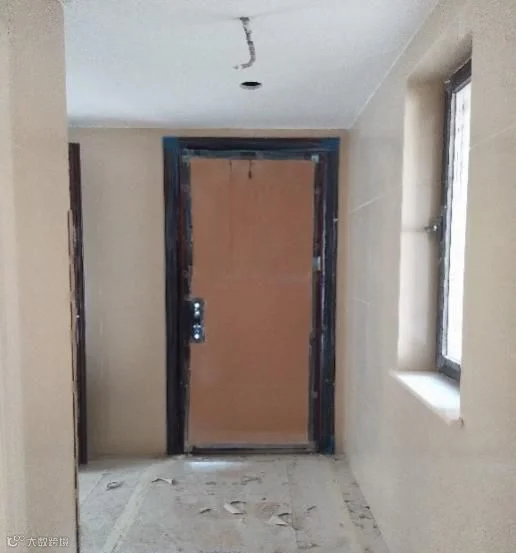

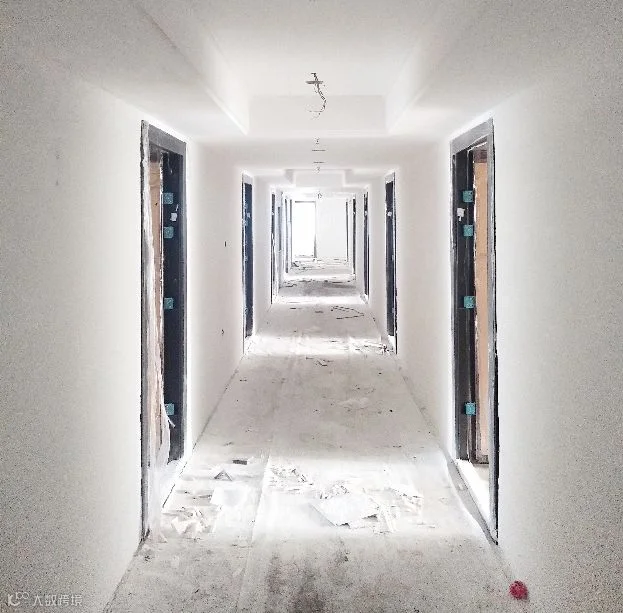

2、内墙二遍腻子施工完成;户内机电安装施工完成;公区精装施工完成90%(电梯皮革未完成、大堂收尾中)。
2)叠拼别墅:

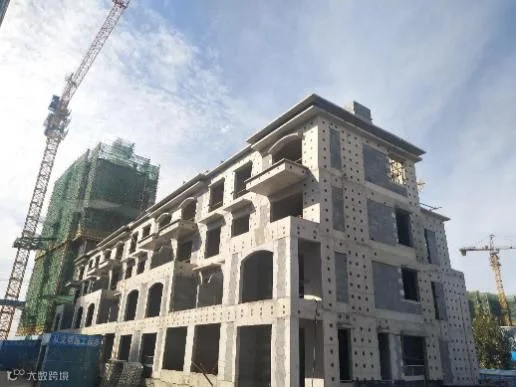

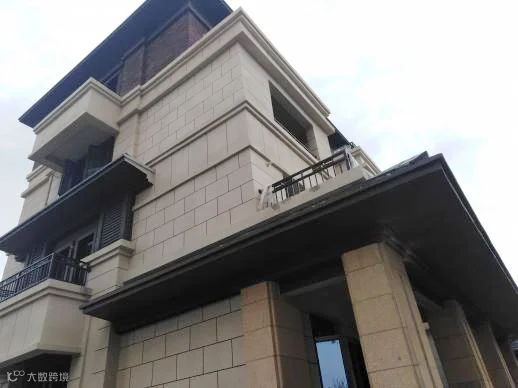

1、别墅外墙保温施工完成,涂料完成90%;
2、外挂楼梯面砖铺贴完成40%;
3、户内二遍腻子施工完成;
4、户内机电安装施工完成90%。
3)车库工程及道路、景观工程、市政(配套)工程:

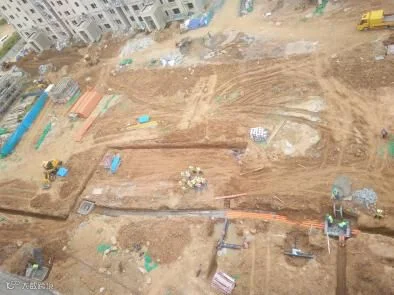

1、地下车库地面施工完成,人防施工完成;
2、墙面二遍腻子施工完成;
3、设备用房施工完成;
4、机电安装施工完成;

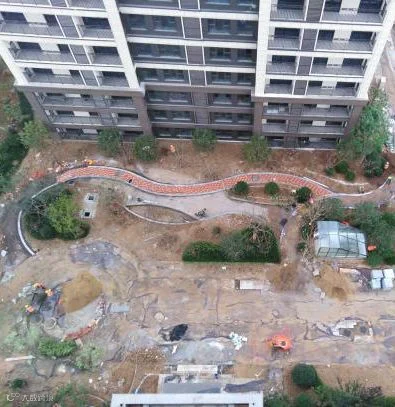

5、高层区域消防道路完成;别墅区园路完成4条(80%),硬景完成80%,软景完成70%;
6、市政(配套)工程全部完成。
1)东区:

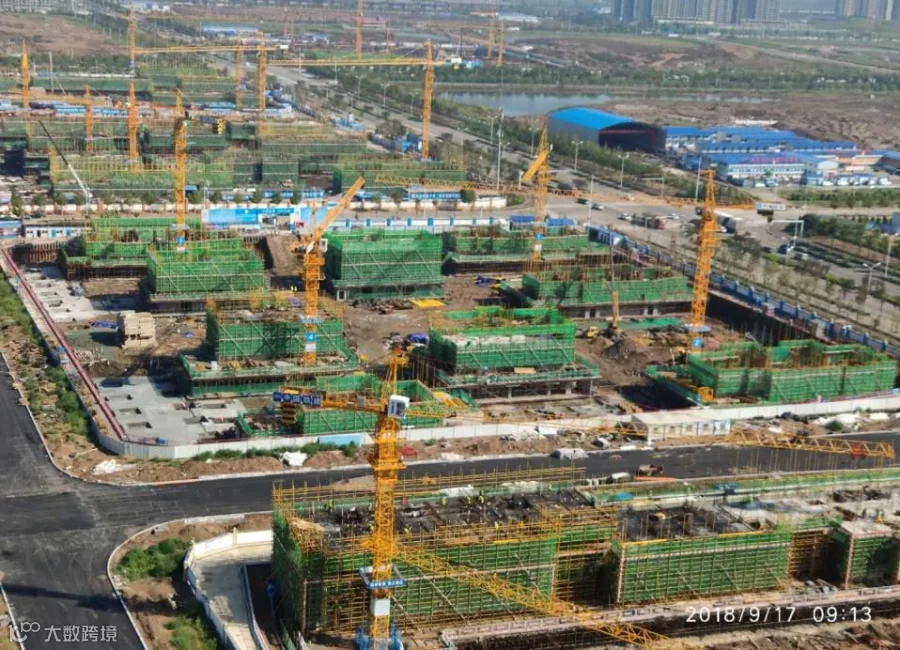

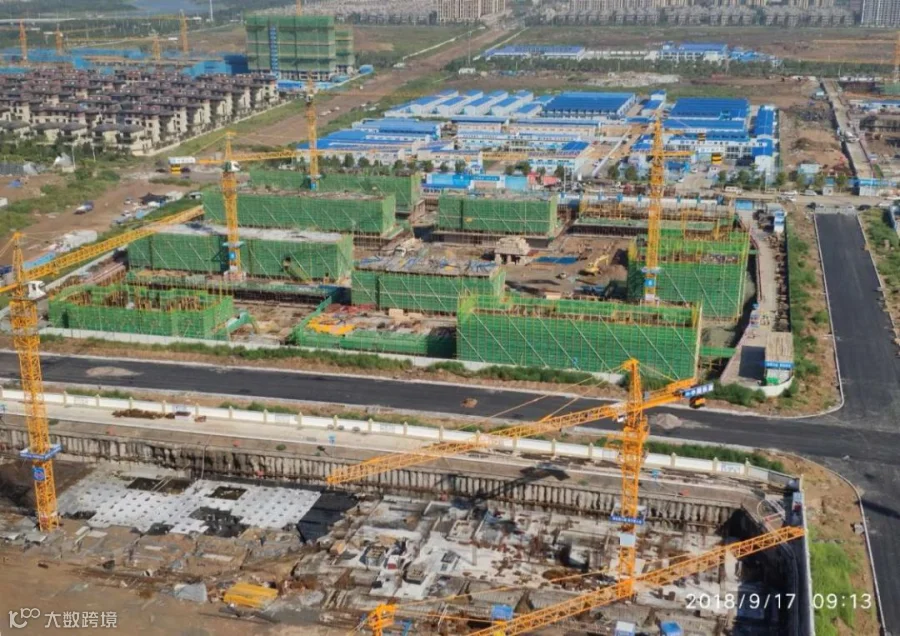

主体施工:1#楼10层竖向钢筋绑扎完成;2#楼14层顶模板完成;3#楼砌筑施工完成20%;4#楼砌筑施工完成20%;5#楼砌筑施工完成20%;6#楼开始砌筑施工;7#楼屋面板钢筋绑扎完成;8#楼4层墙柱浇筑完成;9#楼4层墙柱浇筑完成;10#楼4层墙柱浇筑完成;11#楼4层墙柱浇筑完成;12#楼砌筑完成20%;13#楼砌筑完成20%。
2)西区:
主体施工:14#楼砌筑施工完成40%;15#楼砌筑施工完成30%;16#楼至3层;17#楼至4层;18#楼至3层;19#楼至4层;20#楼至4层;21#楼至4层;22#楼至4层;23#楼至4层;24#楼砌筑施工完成30%;25#楼砌筑施工完成50%;26#楼砌筑施工完成50%;27#楼砌筑施工完成50%,28#砌筑施工完成50%;29#楼砌筑施工完成;30#楼至3层;31#楼至3层;32#楼至3层;33#楼至3层;34#楼封顶砌筑施工完成,35#楼封顶砌筑施工完成,36#楼封顶砌筑施工完成。
高层:

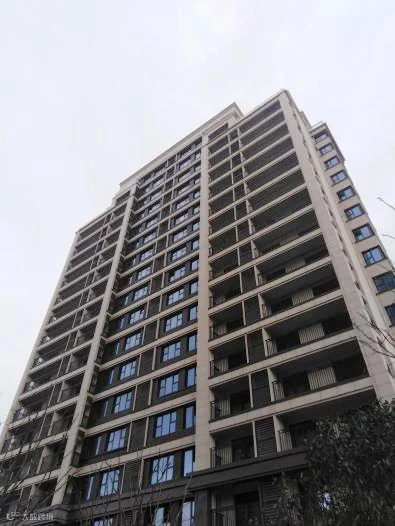

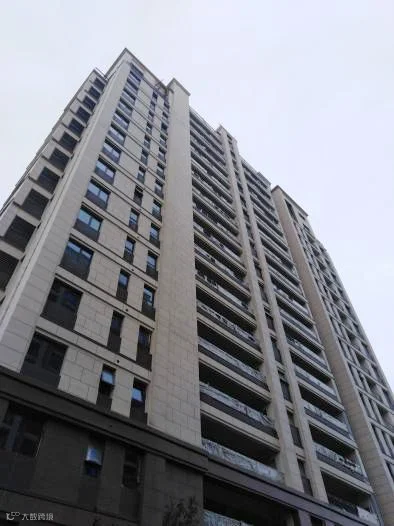

1#楼:户内整体进度75%,公区整体进度90%;户内墙地砖完成、石材铺贴完成;户内乳胶漆完成、壁纸基膜完成;入户门完成、户内门侧板及扇完成;浴室柜完成;橱柜柜体完成12层;厨卫开关插座、户内灯具完成;公区墙地砖完成;公区乳胶漆完成15层;
8#楼:户内整体进度85%,公区整体进度95%;户内墙地砖完成、石材铺贴完成;户内乳胶漆完成、壁纸基膜完成;入户门完成、户内门侧板及扇完成;橱柜柜体完成;浴室柜、玄关柜完成;厨卫开关插座、户内灯具完成;公区墙地砖完成;公区乳胶漆完成;
15#楼:户内整体进度55%,公区整体进度65%;户内墙砖完成13层、地砖完成、石材铺贴完成、木地板基层完成;户内乳胶漆完成;公区地砖、墙砖完成8层;公区吊顶封板完成;公区腻子完成12层;
22#楼:户内整体进度60%,公区整体进度55%;户内墙砖完成17层、地砖完成、石材铺贴完成、木地板基层完成;户内乳胶漆完成;公区地砖、墙砖完成3层;公区吊顶封板完成;公区腻子完成13层。

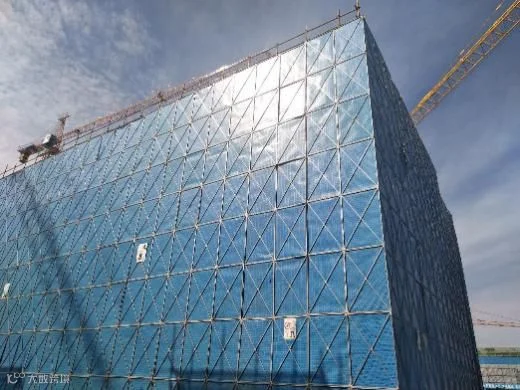

外装饰工程:高层外墙保温完成,涂料1#8#楼底漆完成,,面漆完成,15#22#楼底漆完成,面漆完成。

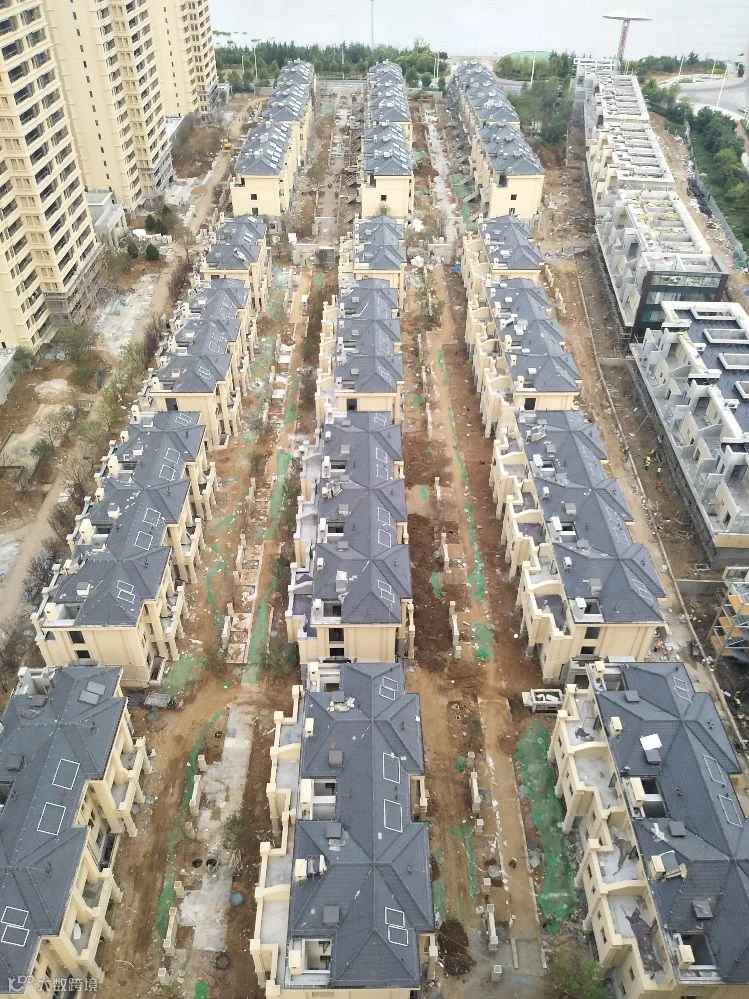

联排别墅:
一遍腻子施工完成,二遍腻子开始施工,正在安装入户门,入户门安装完毕后准备户内穿线,安装开关插座。

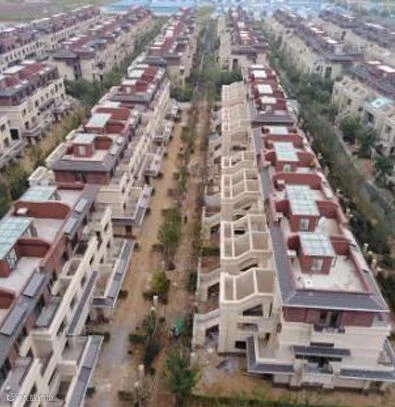

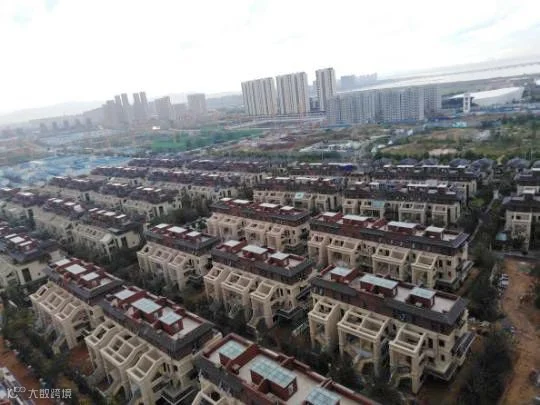

叠拼别墅:
一遍腻子施工完成,二遍腻子开始施工,正在安装入户门,入户门安装完毕后准备户内穿线,安装开关插座。
联排别墅底漆完成,面漆基本完成,叠拼别墅底漆完成60%,面漆完成50%。幕墙整体完成约75%,保温整体完成95%,涂料整体完成85%。
别墅门头样板完成,龙骨施工联排石材完成85%,叠拼龙骨施工完成25%。
公寓:
1#公寓楼:户内整体进度70%,公区整体进度70%;户内墙地砖完成、石材铺贴完成;木地板基层完成;吊顶封板完成;户内乳胶漆底漆完成;入户门完成10层;木作安装完成6层;公区地砖完成、墙砖完成7层;公区吊顶封板完成;保温完成,底漆完成,面漆完成95%(南立面收尾)。
2#公寓楼:户内整体进度50%,公区整体进度55%;
户内地砖完成、墙砖完成13层、石材铺贴完成13层;木地板基层完成;吊顶封板完成;户内乳胶漆底漆完成;公区地砖完成13层;公区吊顶封板完成、天棚墙面一遍腻子完成10层;底漆完成85%,面漆完成75%(西立面施工中)。
高层:
别墅:

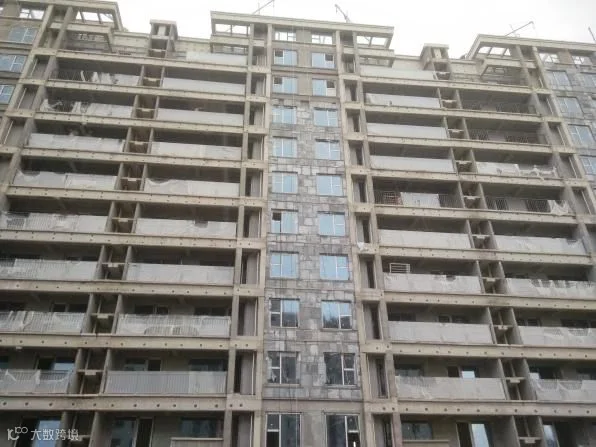

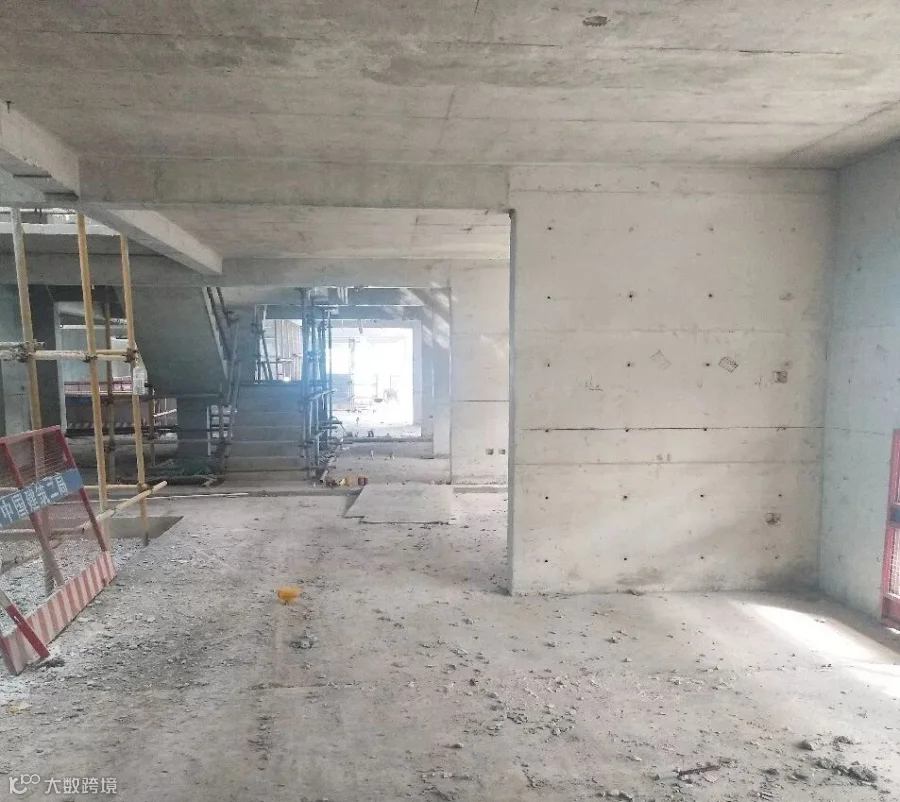

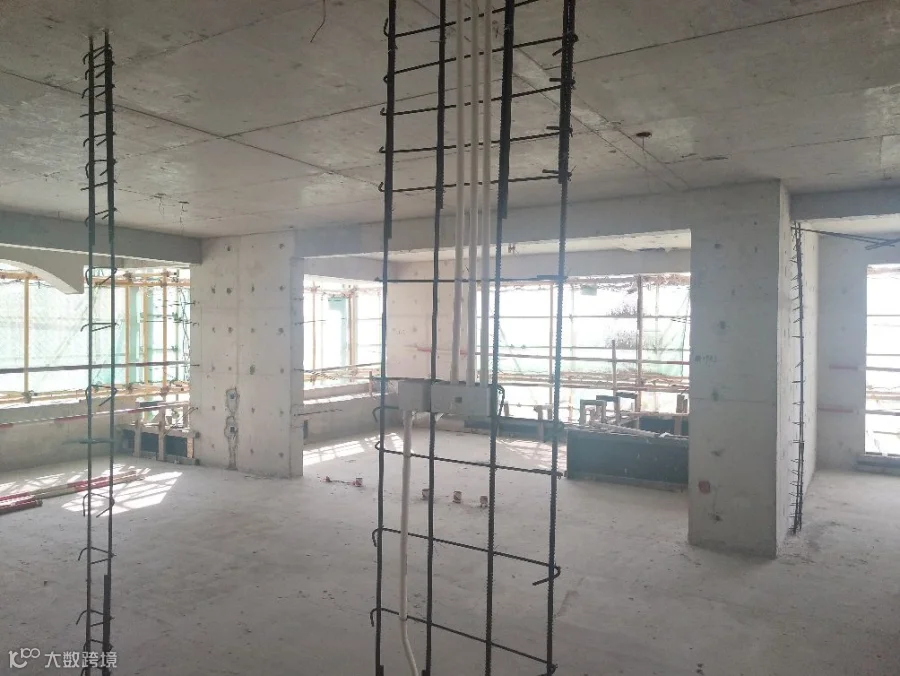

1#楼:1F-11F砌筑完成,3F-11F二次结构完成;
2#楼:1F,3F-6F,8F-11F砌筑完成,4F-6F,8F-10F二次结构完成;
3#楼:1F-11F砌筑完成,10F-11F二次结构完成;
4#楼:1F-11F砌筑完成,5F-11F二次结构完成;
5#楼:1F-11F砌筑完成,2F-11F二次结构完成;
6#-8#楼:砌筑及二次机构完成;
9#楼:1F-4F砌筑完成;
10#楼:1F-11F砌筑完成,2F-4F二次结构完成;
11#楼:砌筑及二次结构完成;
15#-24#楼:砌筑及二次机构完成;
地库:砌筑及二次机构完成。
高层:
别墅:

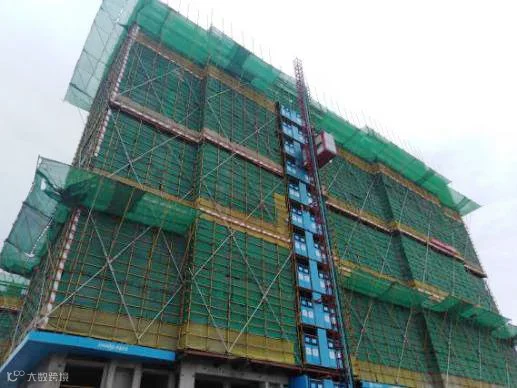

1#楼:主体结构施工至4层;
2#-3#楼:主体结构封顶;
4#楼:主体结构施工至4层;
5#-8#楼:主体结构封顶;
9#楼:主体结构施工至4层;
10#楼:主体结构施工至2层;
11#-12#楼:主体结构封顶;
13#楼:主体结构施工至1层;
14#楼:主体结构施工至1层;
15#楼主体结构施工至2层;
16#-17#楼:主体结构封顶;
18#楼:主体结构施工至4层;
19#楼:主体结构施工至9层;
20#楼:主体结构施工至8层;
21#楼:主体结构施工至3层;
22#楼:主体结构施工至2层;
23#楼:主体结构施工至2层;
24#-28#楼:主体结构封顶。

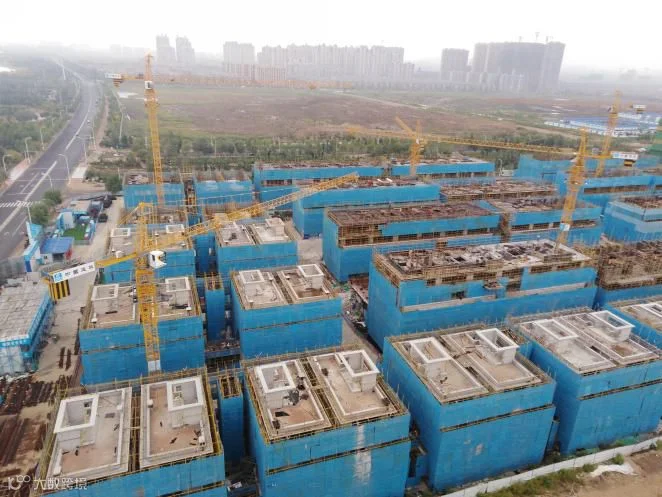

1#楼一层顶板支模,2#楼一层顶板支模,3#楼一层顶板支模,4#一层浇筑完成,5#楼二层浇筑完成,6#楼一层墙柱钢筋合模,7#楼一层浇筑完成,8#楼二层浇筑完成,9#楼一层浇筑完成。
1#楼夹层浇筑完成,2#楼夹层浇筑完成,3#楼三层顶板支模,4#楼二层浇筑完成,5#楼三层浇筑完成,6#楼三层浇筑完成,9#楼三层浇筑完成,7#楼三层顶板支模,8#楼三层浇筑完成,10#楼一层顶板支模,其余车库完成40%。
