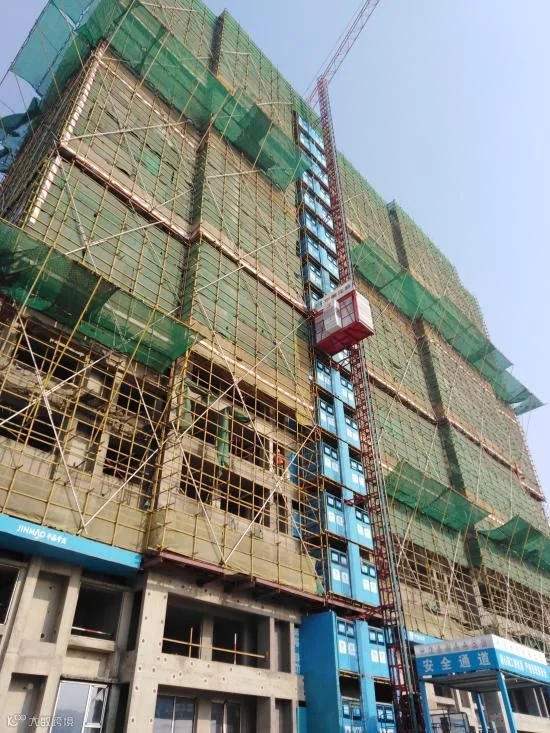

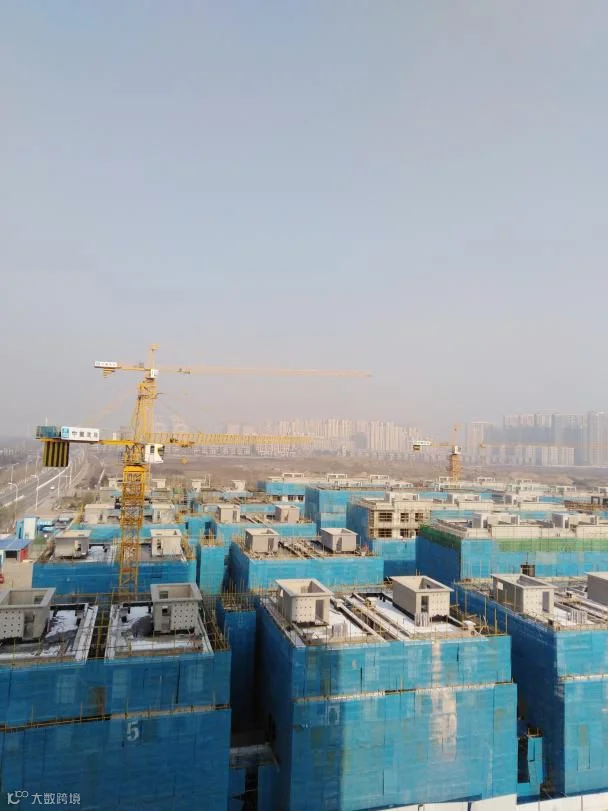

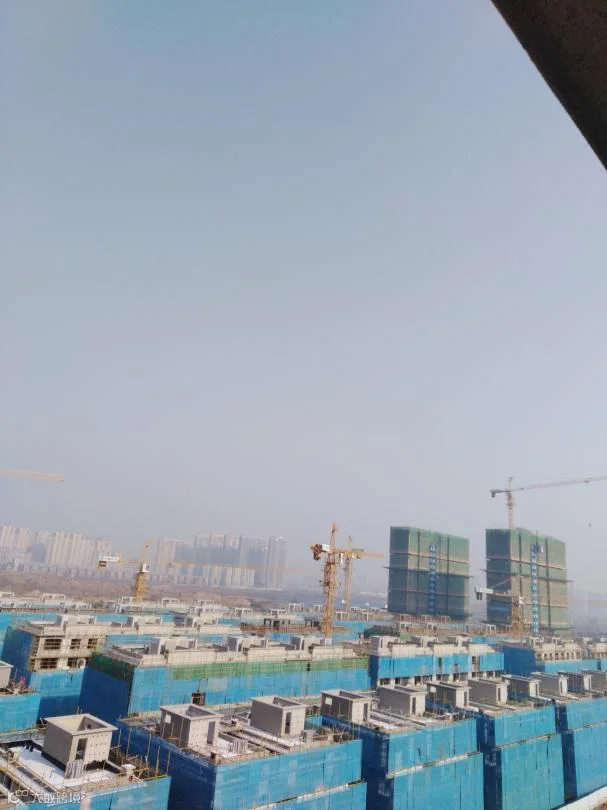

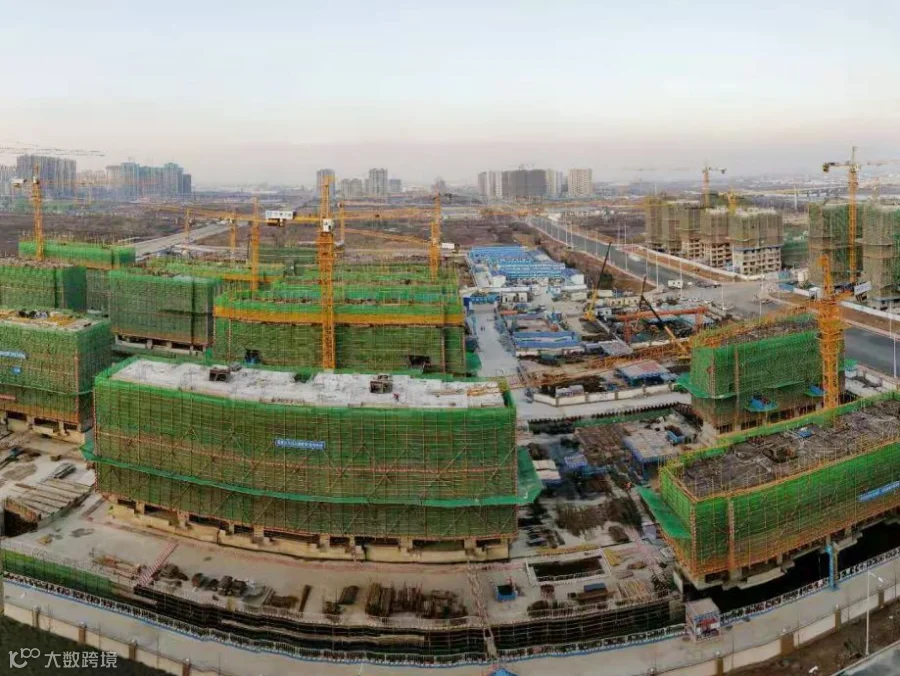

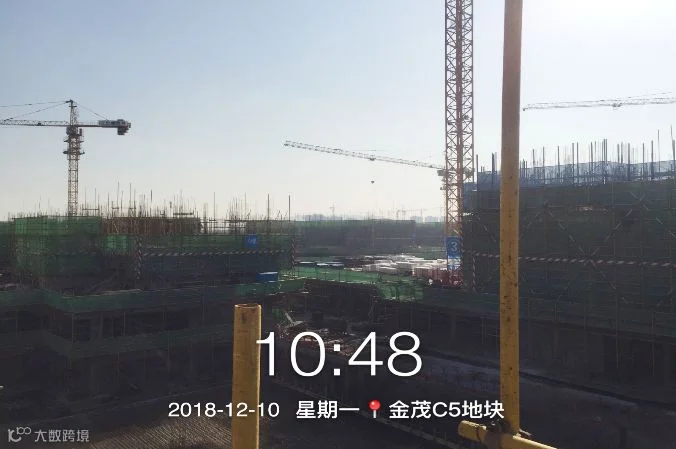

1)高层
1#、2#楼五层浇筑完成;3#楼五层铝膜拼装;4#、5#楼九层浇筑完成;6#楼5层浇筑完成;7#楼八层浇筑完成;8#楼7层浇筑完成;9#楼四层浇筑完成。
2)地库

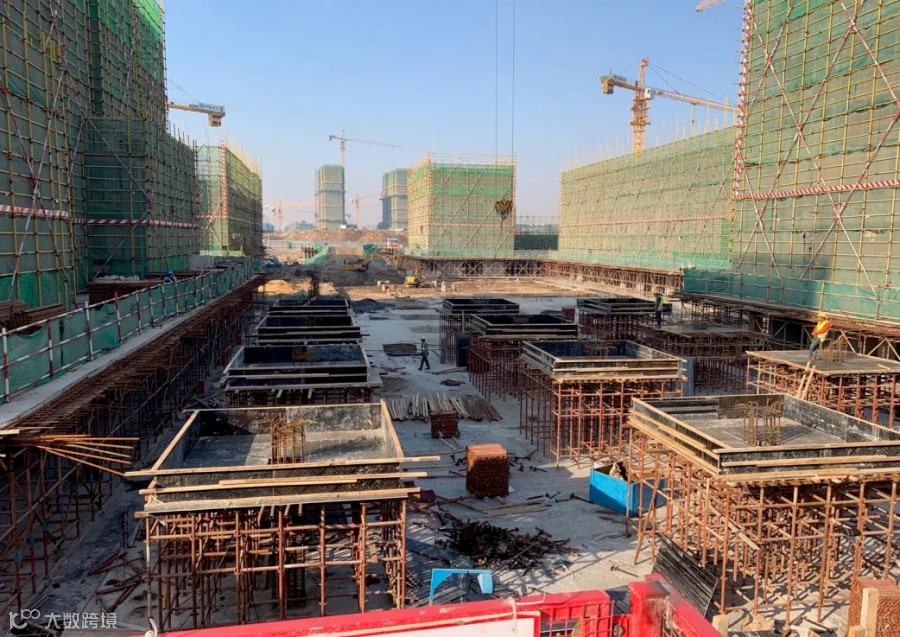

车库分11段进行施工,1段、4段、9段、11段车库正负零完成,2段西侧底板浇筑完成,6段车库垫层完成,8段车库顶板支模,10段顶板钢筋绑扎。
1)高层
1#楼8层浇筑完成;2#楼7层顶板支模;3#、4#、5#、10#楼7层浇筑完成;6#楼八层浇筑完成;7#楼、8#楼、9#楼10层浇筑完成。
2)地库

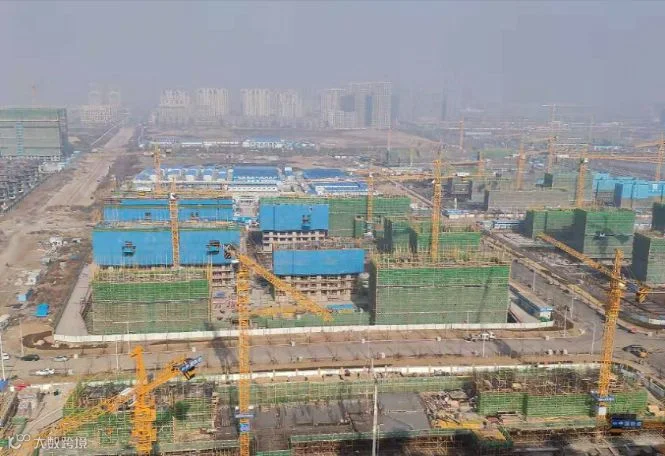

车库分13段进行施工,1~10、13段正负零完成,10、11段车库顶板支模。
1)高层
1#楼六层顶板准备浇筑;2#楼四层顶板准备浇筑;3#楼八层竖向钢筋绑扎完成;4#楼八层顶板支设完成;5#楼七层顶板钢筋完成80%;6#楼五层准备浇筑;7#楼五层顶板顶板钢筋完成50%;8#楼七层浇筑完成;9#楼八层顶板钢筋完成50%;10#楼八层浇筑完成;11#楼八层顶板支设完成;12#楼七层准备浇筑;13#楼六层顶板钢筋完成50%。
2)地库
A1、A2、A3、A4、A5、A9、B1、B2、B4、B6、B7、B8顶板完成,A6顶板准备浇筑;B3模板完成80%,A7、A8满堂架搭设,B5筏板浇筑完成。
1)高层

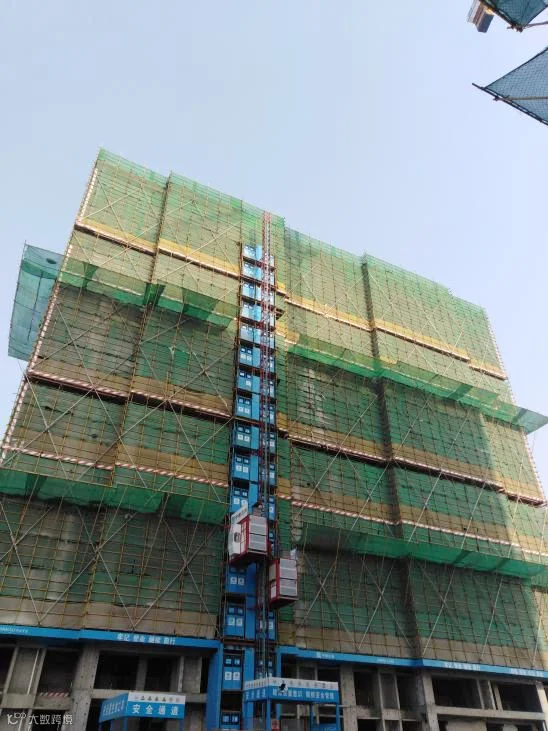

1#楼6层顶板钢筋绑扎完成70%;2#楼3层钢筋绑扎完成,等待浇筑;3#楼5层墙柱钢筋绑扎完成10%;4#楼4层顶板钢筋绑扎完成30%;5#楼5层墙柱顶板钢筋绑扎50%;6#楼4层墙柱钢筋绑扎10%,爬架安装中;7#楼4层顶板钢筋30%,爬架安装中。
2)地库
1号车库:负二层顶板合模90%;2号、3号车库:底板钢筋完成;4号车库:负二层顶板钢筋完成;5号车库:底板浇筑完成,柱帽模板完成;8#车库:垫层完成;9#车库:清槽完成;10#车库:清槽中;13#车库:墙柱钢筋完成。
1)高层
1#楼主楼六层顶板支设完成;2#楼主楼六层墙柱钢筋完成;3#楼主楼七层顶板钢筋绑扎;4#楼主楼五层顶板模板完成;5#楼主楼五层顶板模板支设;6#楼主楼三层墙柱钢筋完成;7#楼主楼三层墙柱钢筋绑扎完成;8#楼主楼六层顶板模板施工;9#楼主楼四层顶板模板支设;10#楼主楼四层顶板模板支设。
2)地库

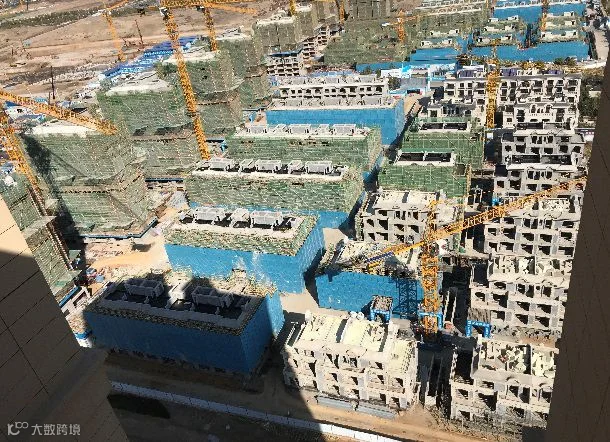

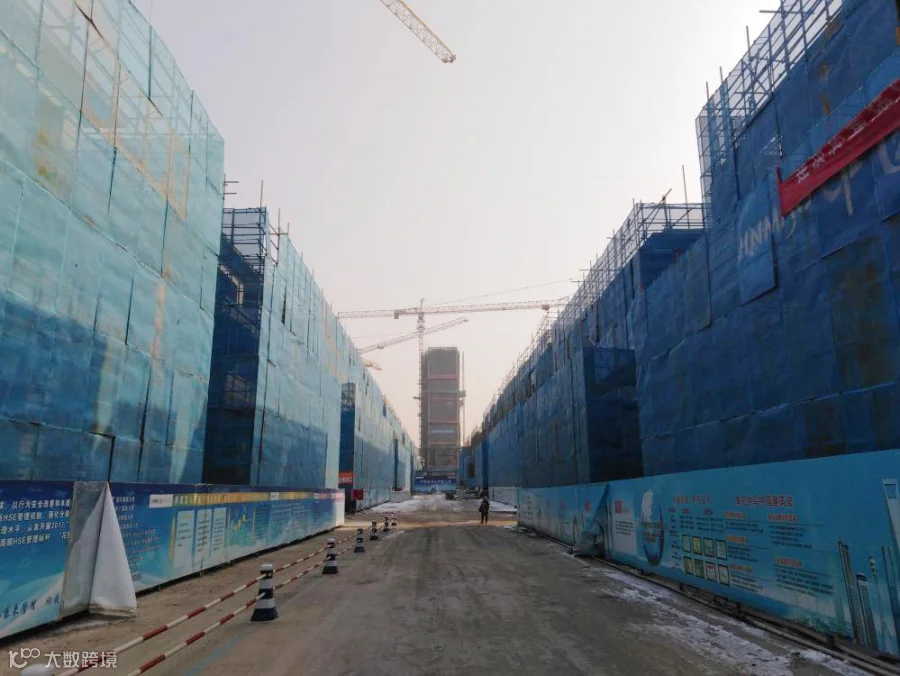

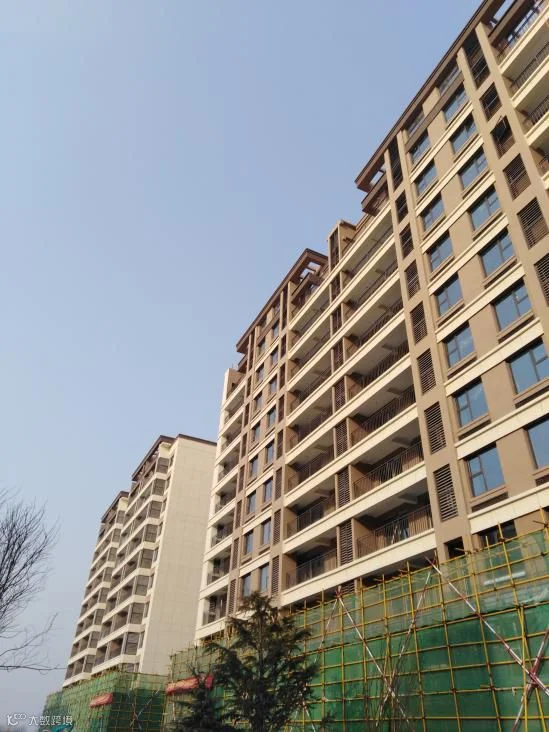

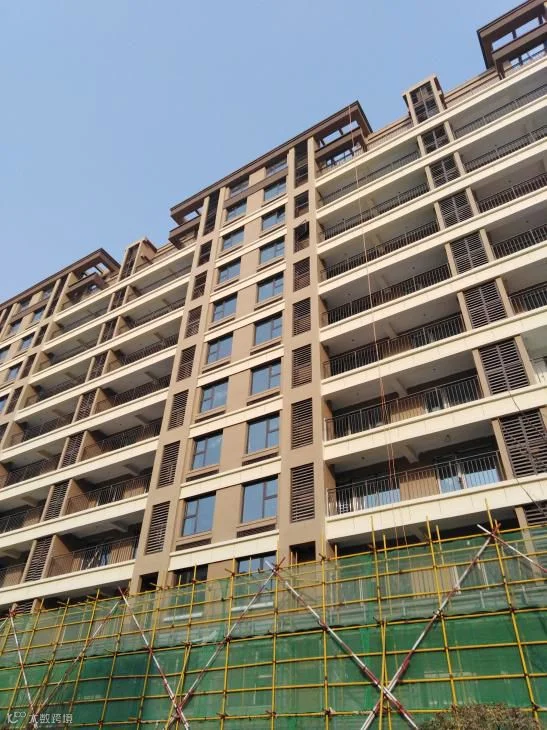

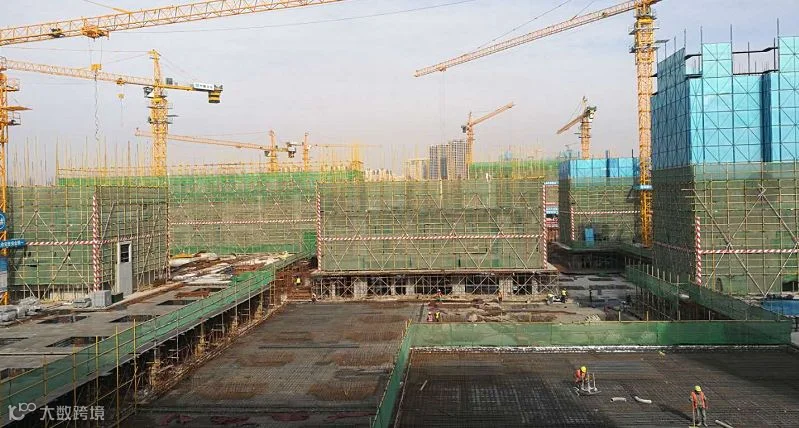

车库总体完成65%。
1)高层
1#~5#楼、7#楼浅基坑施工过程中,6#楼、8#~12#楼深基坑施工过程中。
2)地库
1、浅基坑车库施工整体完成50%;
2、深基坑车库施工整体完成40%。
1)外装施工
1、幕墙:1#楼保温施工完成;4#楼保温完成10%;
2、涂饰:完成90%。
2)市政(配套)工程
热力官网完成;自来水完成;小市政雨污水管井完成;电力配套完成;燃气管网完成95%。
3)室外管线
室外消防工程完成。
4)景观工程
车库进出口顶盖钢结构完成。
5)精装工程

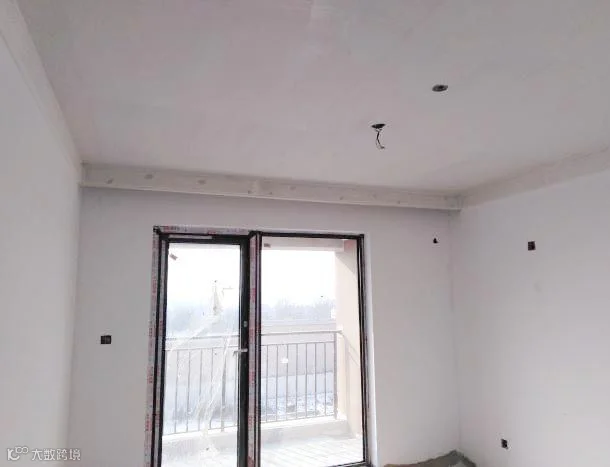

1#楼完成60%,2#楼完成50%,3#楼完成55%,4#楼完成65%。
1)高层
1、主体:1#楼18层顶板钢筋绑扎;2#楼18层浇筑完成;
2、砌筑:1#楼1-11层完成;2#楼1-12层完成。
2)叠拼

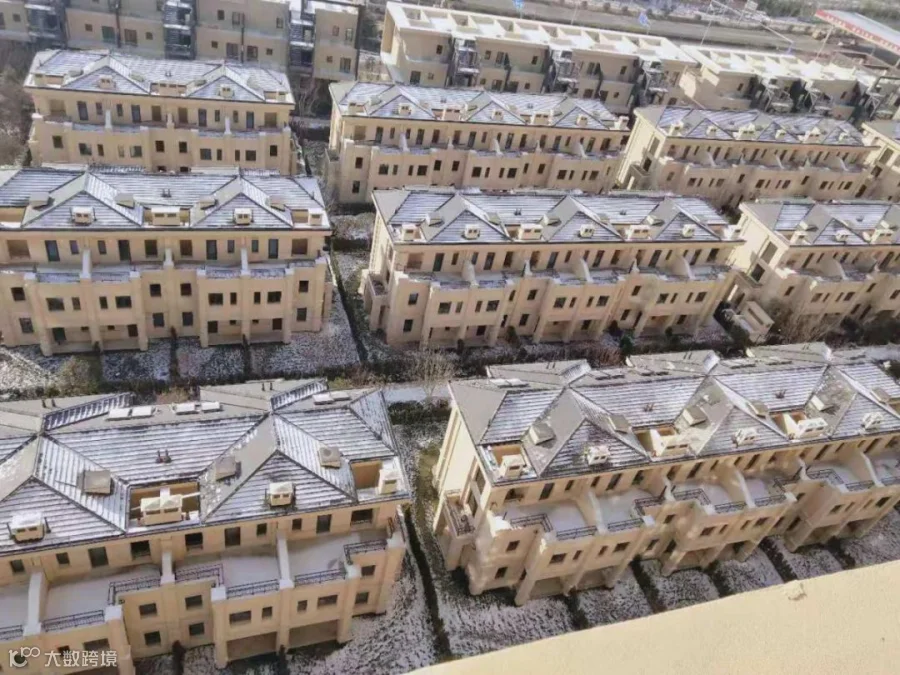

1、主体:18栋独栋全部封顶完成;16栋叠拼全部封顶完成;
2、砌筑:5#、8#、9#、12#、16#、17#、20#、22#、23#完成,6#、11#1-2层完成,7#、10#楼1-3层完成,21#楼1、3层完成;
3、粗装:3#、4#、13#、14#、15#、24#-29#、34#-36#楼完成80%;
4、屋面:28-29#、34-36#防水完成。
3)地库

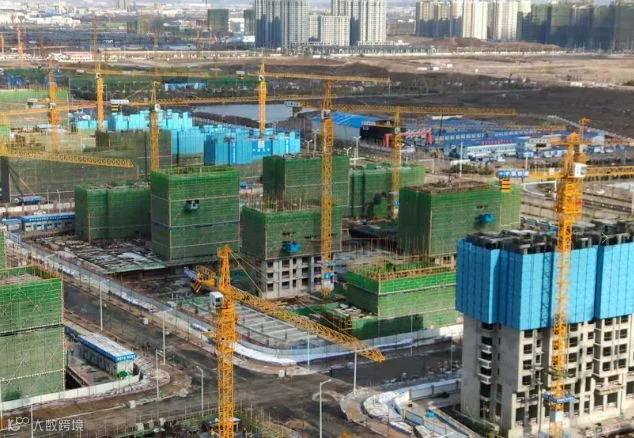

主体完成。
4)机电安装

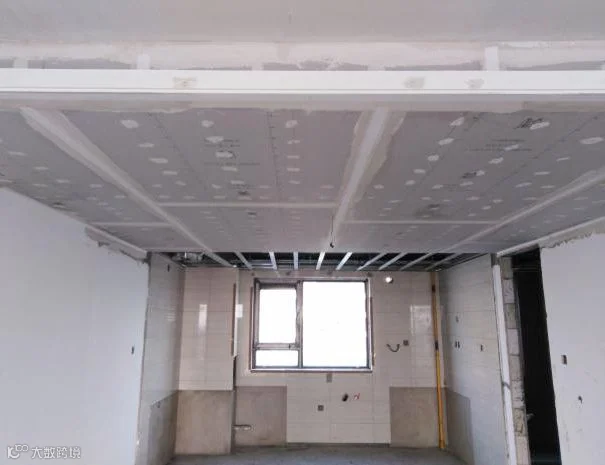

地上:随主体及二构完成相应预留预埋。2#楼地暖完成60%,排水管完成50%。27#-36#楼雨水管完成60%,低密主体预留预埋全部完成,砌体开槽完成50%。
5)外装施工
1、门窗:12栋独栋窗附框完成,1#楼、2#楼窗附框完成4层;
2、保温:24#-29#、34#-36#完成。
1)高层
1、外装饰工程:高层外墙保温完成,涂料1#8#楼底漆完成,面漆完成,15#22#楼底漆完成,面漆完成;

2、精装工程:1#8#15#22#楼户内施工完成 。
2)公寓
1、外装饰工程:26#、27#楼底漆完成,面漆完成;
2、精装工程:26#、27#楼户内施工完成。
3)别墅:

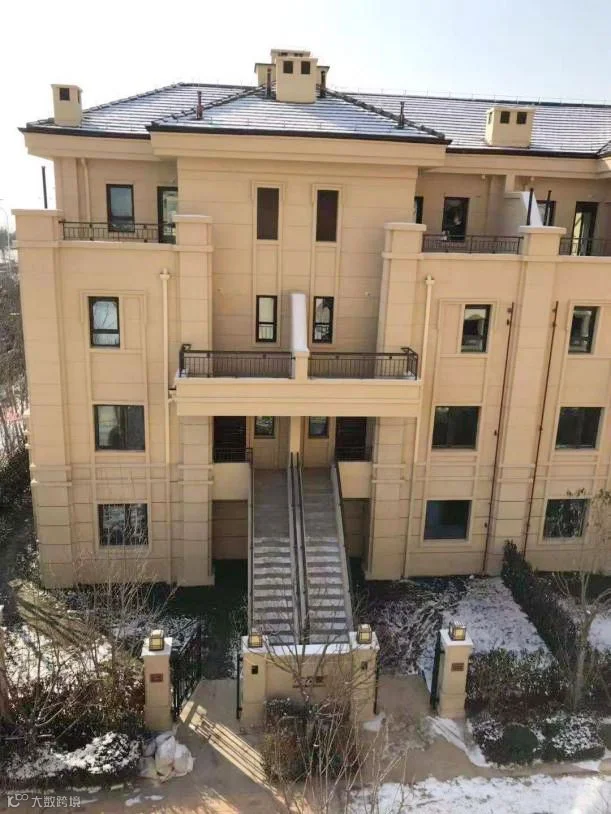

1、外装饰工程:联排底漆完成,面漆基本完成,叠拼底漆完成,面漆完成。

2、粗装工程:整体完成98%。
4)景观工程
1、东门铺装完成;
2、高层南绿化栽植栽植;
3、叠拼铺装完成;
4、小院结构施工完成100%;
5、中轴铺装饰面施工完成;
6、北大门饰面完成;
7、商墅南侧垫层完成;
8、公寓西侧垫层完成,铺装面层已完成;
9、绿化完成90%。
1)高层

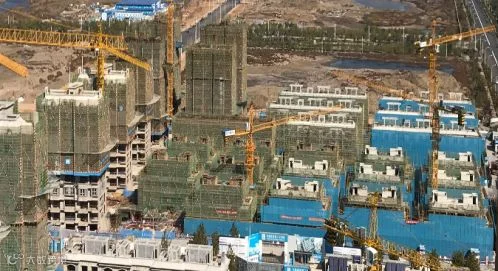

土建施工:19#楼主体结构封顶;20#楼主体结构封顶;24#楼砌筑施工1至11层;25#楼、26#楼二次结构放线、打眼、植筋施工;25#楼8至9层砌筑完成,7层反坎浇筑完成;27#楼9层砌筑施工;28#楼10层砌筑施工。
2)地库
主体结构封顶。
1)高层
1#至3#楼、6#至11#楼砌筑及二次结构完成;4#5#楼外墙抹灰完成,二次结构完成,地下室回填施工;15#至18#楼、19至24#楼内外墙抹灰完成。
2)地库
砌筑及二次结构完成。
本宣传材料为要约邀请,不作要约或承诺,相关宣传内容不排除因政府相关规划、规定及出卖人分期规划、未能控制等原因而发生变化,出卖人可能会不定期对宣传材料进行修改,买卖双方的权利义务以合同为准;项目周边环境、交通及其他公共设施等介绍,旨在提供相关信息,不代表本公司对此作出要约或承诺;本资料所发布的内容为2018年12月前的信息,敬请留意最新资料;本文图片部分来自网络,仅作为推广示意图使用,如涉及版权使用,请版权所有人与我司联系;本资料最终修改权归青岛金茂置业有限公司所有。
