金茂青岛丨一月份工程进度

金茂青岛丨一月份工程进度 金茂山东
2019-01-21
1
导读:从一纸蓝图到全景绽放,我们初心不变,始终坚持,只为让美好发生。

1)高层

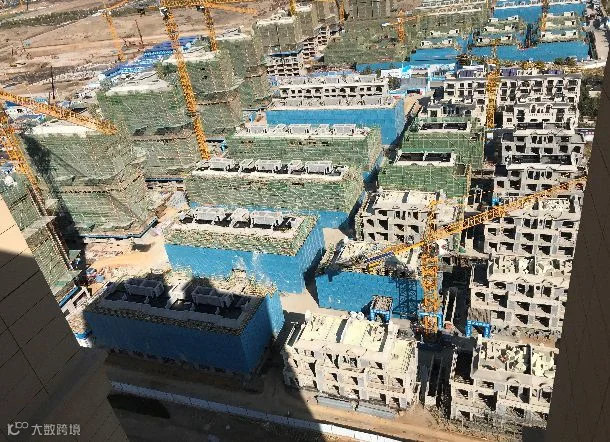

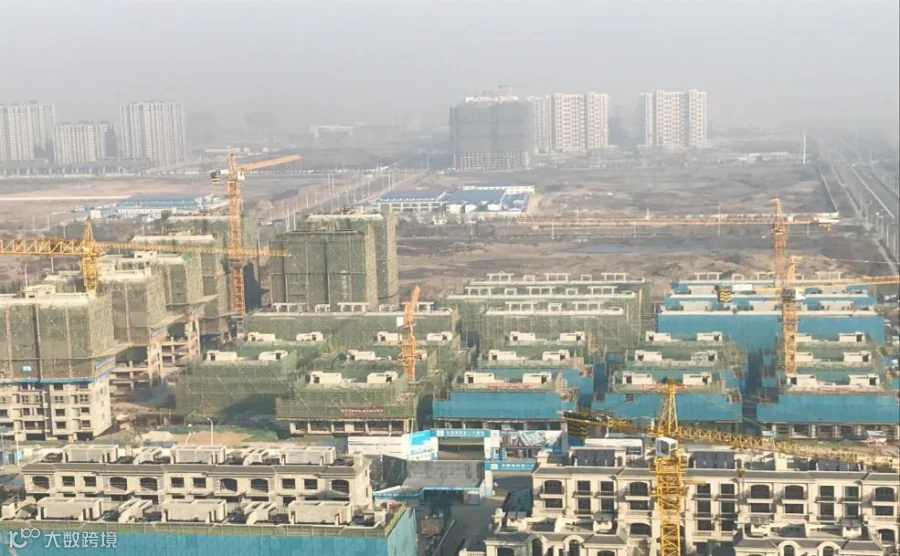

1#、2#楼五层浇筑完成;3#楼五层铝膜拼装;4#、5#楼九层浇筑完成;6#楼5层浇筑完成;7#楼八层浇筑完成;8#楼7层浇筑完成;9#楼四层浇筑完成。

2)地库

1、浅基坑车库施工整体完成60%;

2、深基坑车库施工整体完成50%。

1)高层

主体施工:1#楼7层墙柱钢筋绑扎完成;2#、3#楼6层浇筑完成;4#、5#楼11层浇筑完成;6#楼7层浇筑完成;7#楼10层浇筑完成;8#楼9层浇筑完成;9#楼6层浇筑完成。

2)地库

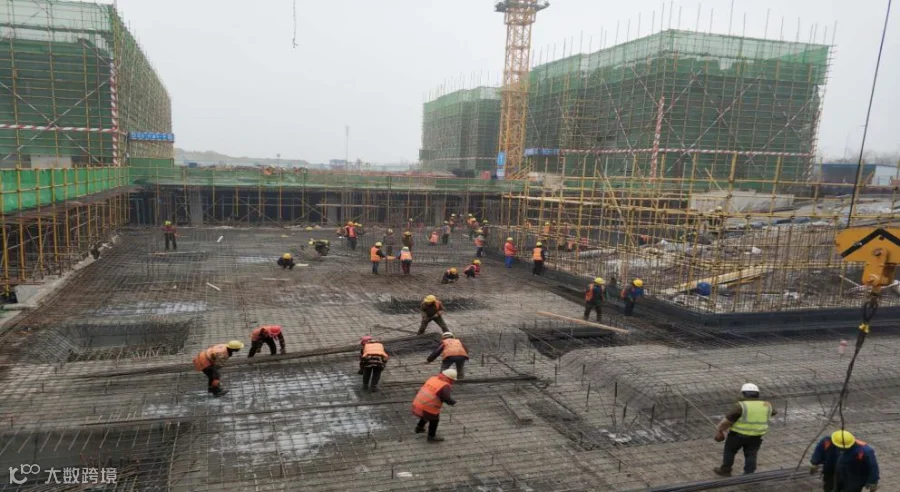

地块车库分11段进行施工,1段、2段西侧、4段、6段、8段、9段、10段、11段车库正负零完成,5段进行底板施工,3段西侧底板浇筑完成。

1)高层

主体施工:1#楼9层浇筑完成;2#楼8层浇筑完成;3#、4#、5#楼9层浇筑完成;6#楼9层顶板支模;7#、8#、9#楼11层浇筑完成;10#楼9层浇筑完成。

2)地库

车库部分正负零完成。

1)高层

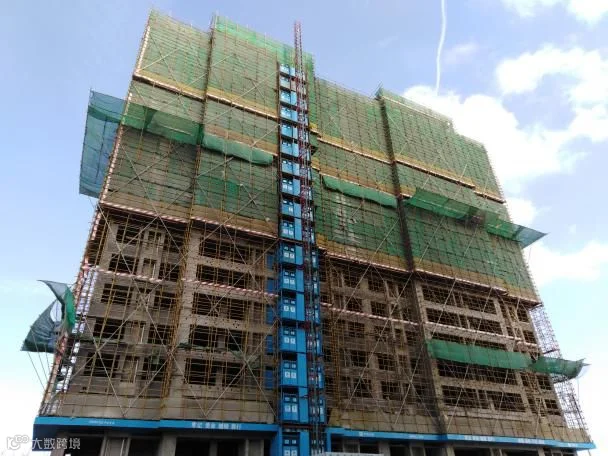

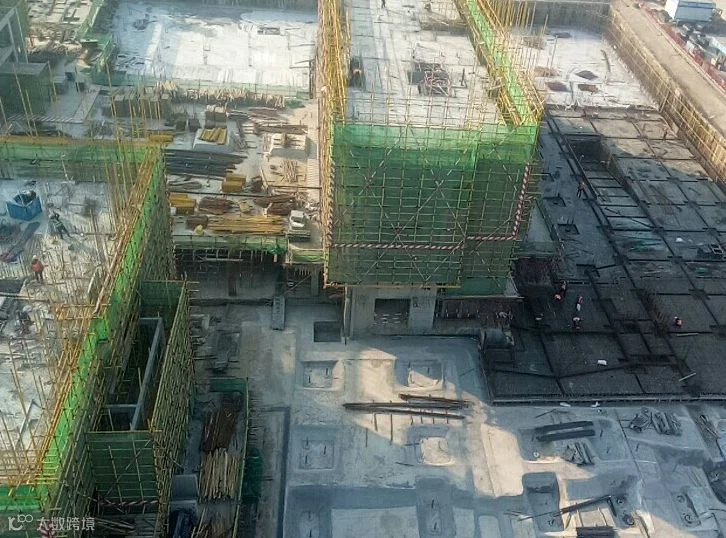

主体施工:1#楼7层顶板钢筋绑扎完成;2#楼6层顶板模板完成50%;3#楼9层顶板模板完成50%;4#楼封顶;5#楼9层顶板钢筋绑扎完成;6#楼8层顶板钢筋绑扎完成50%;7#楼8层顶板模板完成30%;8#楼封顶;9#楼9层顶板模板完成50%;10#楼11层顶板钢筋绑扎完成;11#楼9层顶板钢筋绑扎完成;12#楼9层顶板模板完成;13#楼9层顶板钢筋绑扎完成。

2)地库

除坡道外其余全部完成。

1)高层

主体施工:1#楼7层施工中,2#楼三层施工中,3、5、6、7#楼6层施工中,4#楼5层施工中。

2)地库

地库完成约68%。

1)高层

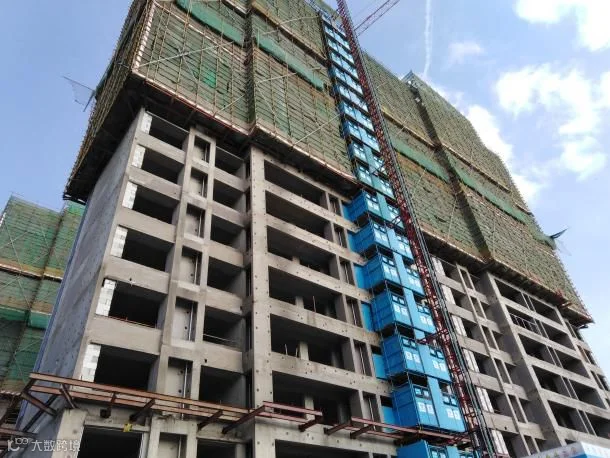

主体施工:1#楼主楼八层模板施工;2#楼主楼八层墙柱钢筋绑扎;3#楼主楼九层底板钢筋绑扎;4#楼主楼七层顶板钢筋绑扎;5#楼主楼七层墙柱钢筋绑扎;6#楼主楼四层模板支设;7#楼主楼四层墙柱模板完成;8#楼主楼八层顶板钢筋绑扎;9#楼主楼六层顶板浇筑完成;10#楼主楼五层模板施工。

2)地库

车库总体完成70%。

1)外装施工

1、幕墙:1#楼幕墙石材施工完成;2号楼主龙骨安装完成,幕墙范围保温完成;3号楼幕墙范围主龙骨完成;4号楼幕墙龙骨施工完成,石材基本完成;

2、入户门:4#、1#楼入户门安装完成;3号楼入户门安装完成。

2)市政(配套)工程

热力官网完成;自来水完成;小市政雨污水管井完成;电力配套完成;燃气管网完成95%。

3)室外管线

室外消防工程完成。

4)景观工程

车库进出口顶盖钢结构完成。

5)精装工程

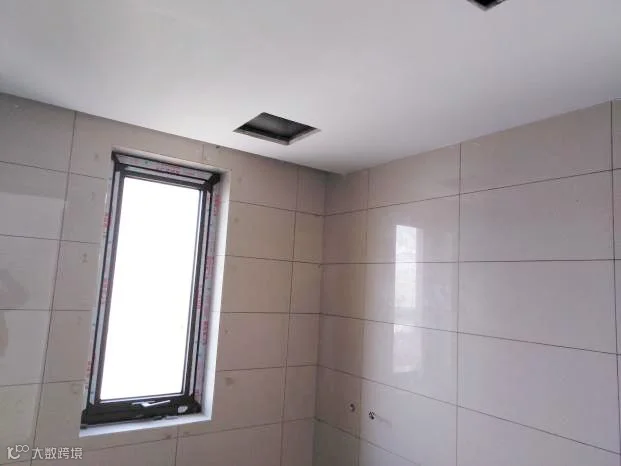

1#楼完成65%,2#楼完成55%,3#楼完成60%,4#楼完成70%。

1)高层

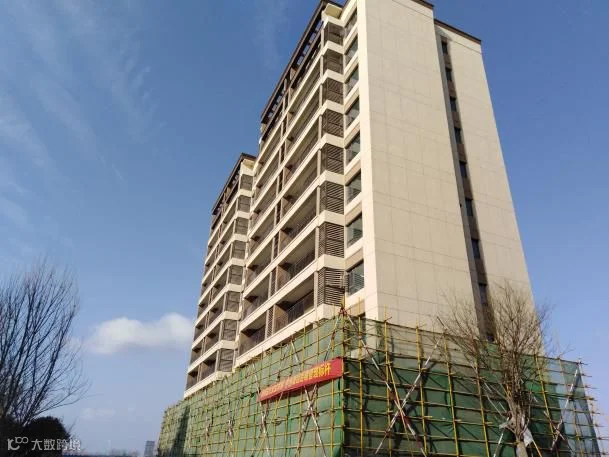

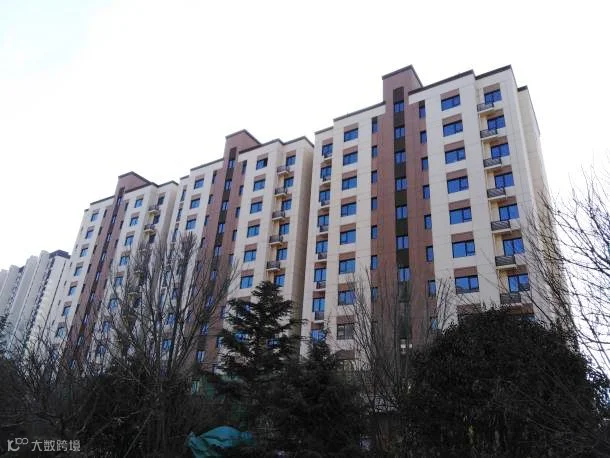

1、主体:1#楼封顶;2#楼封顶;

2、砌筑:1#楼1-17层完成;2#楼1-18层完成。

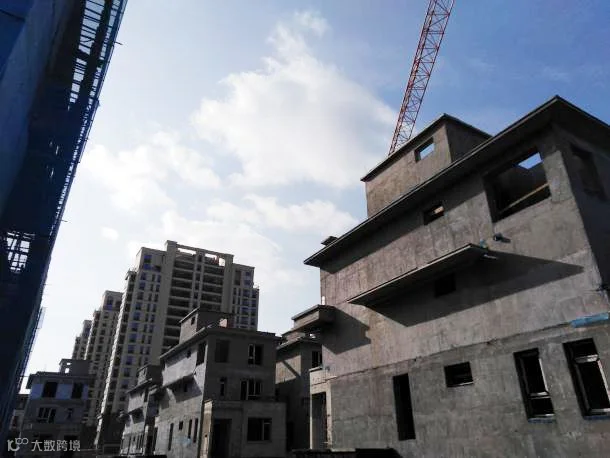

2)别墅

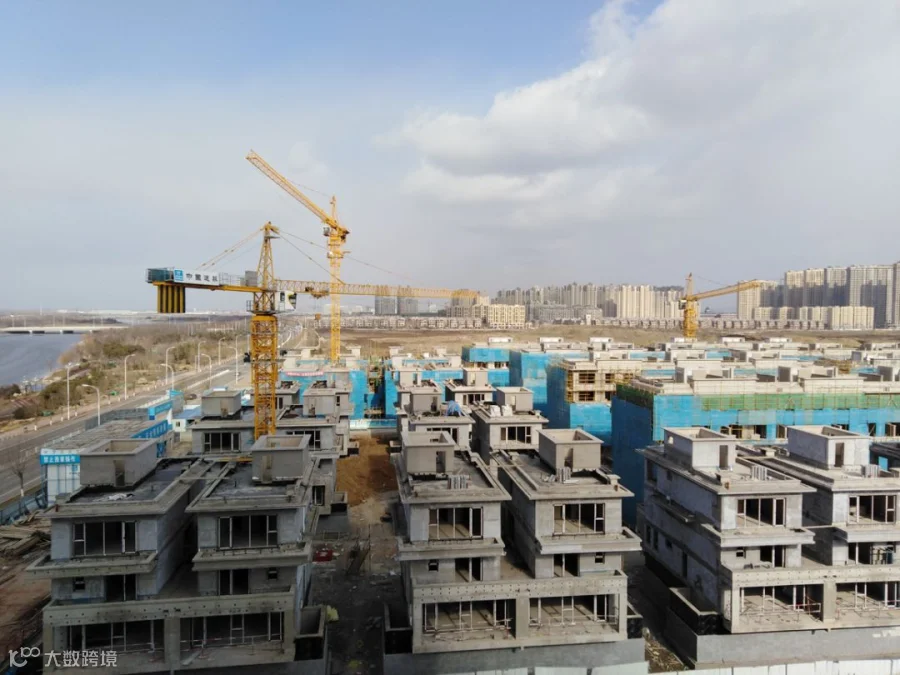

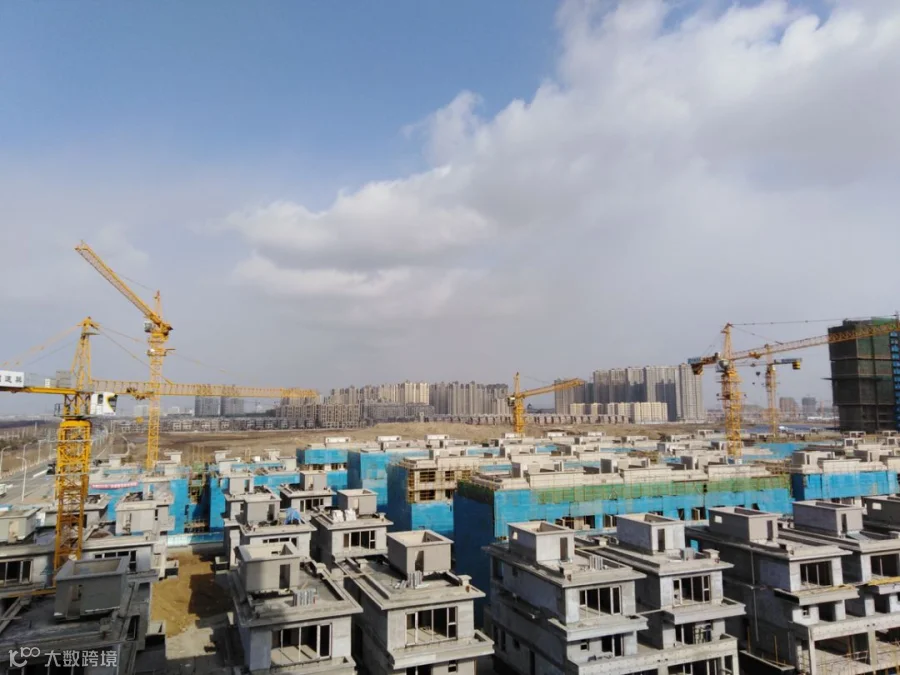

1、主体:18栋独栋全部封顶完成;16栋叠拼全部封顶完成;

2、砌筑:16栋叠拼全部完成,18栋独栋完成14栋,其余4栋反坎浇筑完成;

3、粗装:3#、4#、13#、14#、15#、24#-29#、34#-36#楼完成;

4、屋面:28-29#、34-36#防水完成。

3)地库

主体完成。

4)机电安装

1、地上:主体预留预埋完成。2#楼2-8、10层地暖完成,排水管完成60%,砌体开槽完成80%;

2、地下:消防安装40%,电气桥架50%,通风管道40%,地下室给排水10%。

5)外装施工

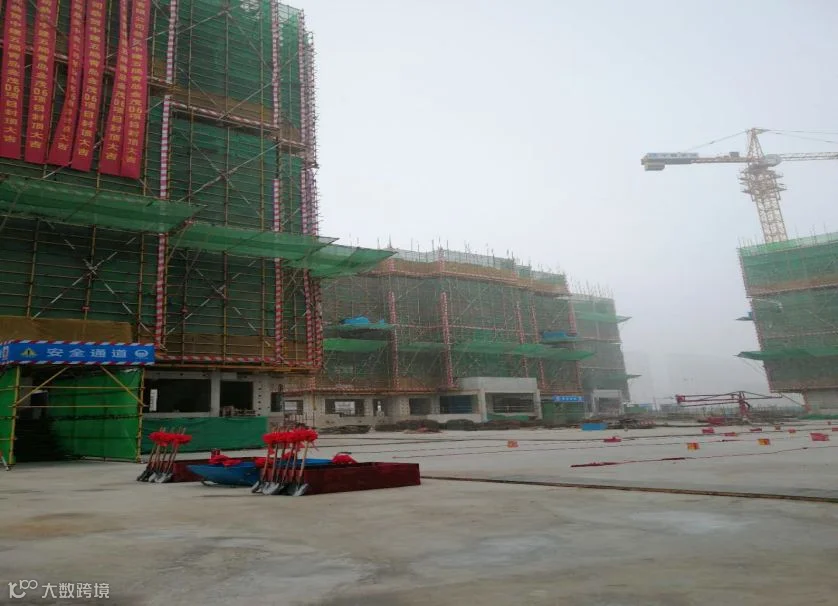

1、门窗:12栋独栋窗附框完成,1#楼、2#楼窗附框完成12层,5#、8#、9#、12#、16#、17#、19#、20#、22#、23#楼窗附框完成,29#、34#、35#楼主框完成;

2、保温:24#-29#、34#-36#完成,14#、15#保温板完成70%。

土建施工

1#楼砌筑至三层,2#楼至7#楼砌筑完成,8#楼1至2层砌筑完成,9#楼首层砌筑完成,10#至12#楼砌筑完成,13#楼1层砌筑完成,14#、15#楼砌筑完成,16#楼首层反坎浇筑完成,17#楼构造柱钢筋绑扎完成,18#楼二次施工中,19#楼10~5层砌筑完成,20#楼9~6层砌筑完成,21#楼构造柱钢筋绑扎完成,22#、23#砌筑完成,24#楼砌筑完成、构造柱浇筑至2层,25#楼1~9层砌筑完成,9~8层构造柱浇筑完成,26#楼1~8层砌筑完成,8~6层构造柱浇筑完成,27#楼9~1层砌筑完成,10~9层构造柱浇筑完成,28#楼11~1层砌筑完成,11~9层构造柱浇筑完成。

1)外装施工

1、保温及涂料:1、2、5、6、7、15、17、19、21#楼保温完成;15、17#楼真石漆完成;6、7、21#楼腻子、底漆完成,6#楼3层以上真石漆完成;

2、石材幕墙:低密埋板、龙骨完成,高度埋板完成;

3、铝合金门窗:小高层1~5#楼、叠拼6~11#楼、叠拼15~24#楼附框安装完成,所有楼座钢副框全部安装完成,独栋16#17#18#楼、叠拼6#7#8#9#楼主框安装完成。

2)土建施工

1#、2#楼室内地面垫层完成,3#楼5-11层地面浇筑完成,4#、5#楼室内地面浇筑完成,6#-9#楼屋面挂瓦条施工,10#、11#地下室机房地面垫层及一遍腻子施工完成,15#-18#楼内墙抹灰完成,地下室抹灰及一遍腻子完成,19#-24#楼内墙抹灰完成。

3)机电安装

二次配管随二次结构同步施工。
