金茂青岛丨十一月工程进度

金茂青岛丨十一月工程进度 金茂山东
2018-11-21
2
导读:从一纸蓝图到全景绽放,我们初心不变,始终坚持,只为让美好发生。

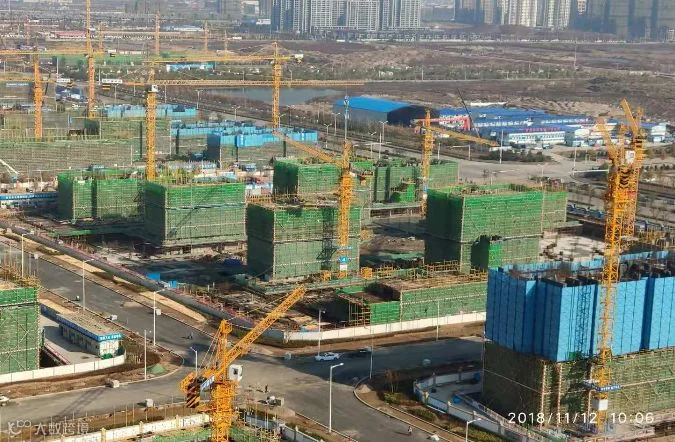

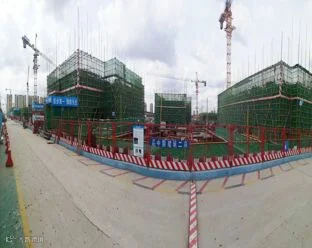

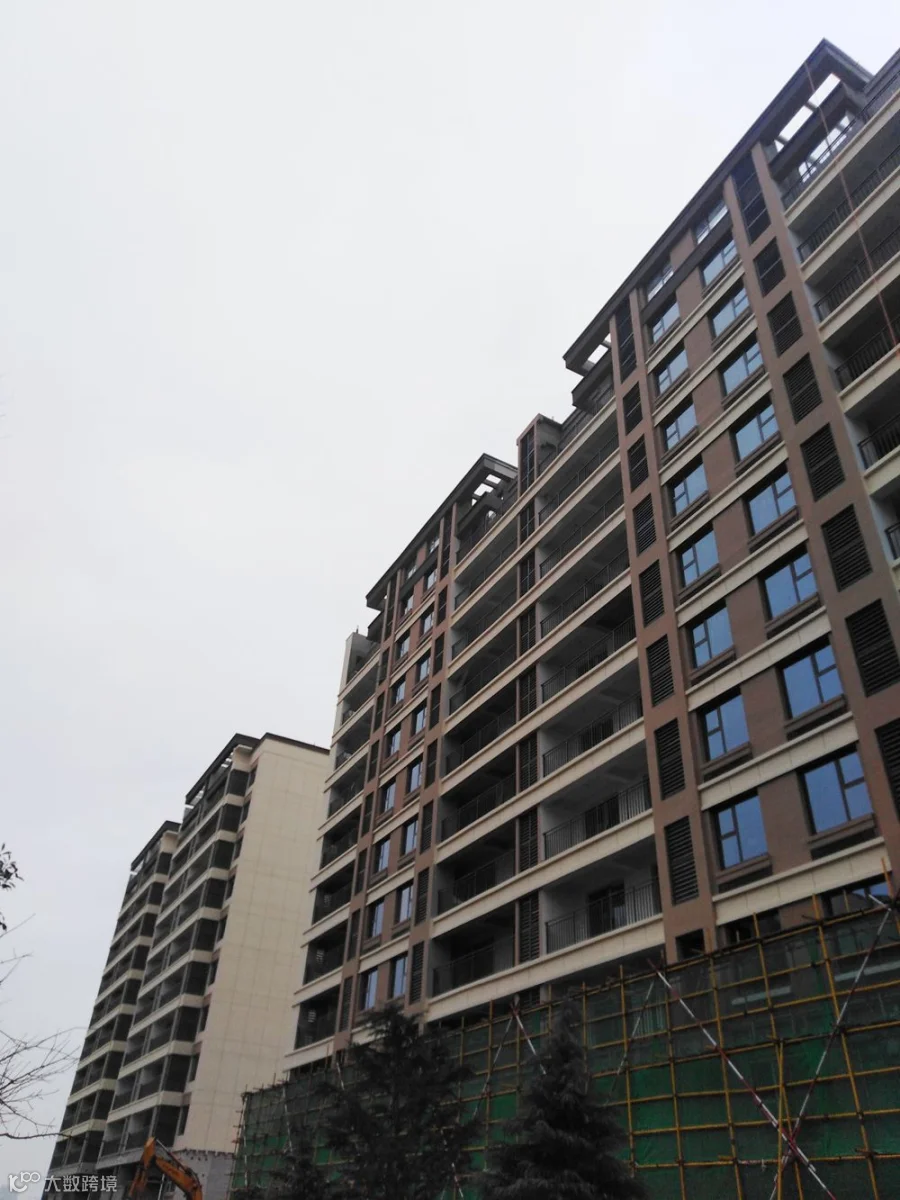

1)高层:

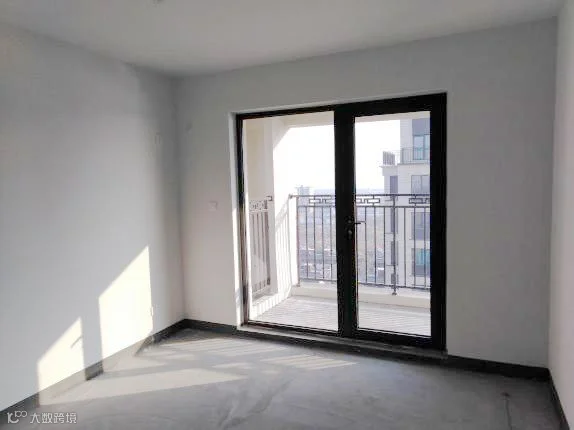

1、高层外墙保温完成,外墙涂料完成;

2、内墙二遍腻子施工完成;户内机电安装施工完成;公区精装完成。

2)叠拼别墅:

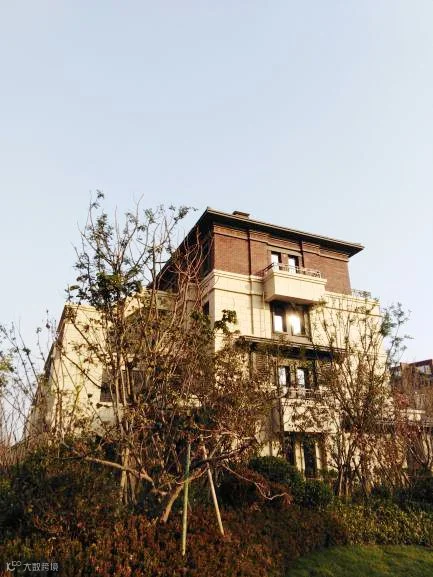

1、别墅外墙保温施工完成,涂料完成;

2、外挂楼梯面砖铺贴完成;

3、户内二遍腻子施工完成;

4、户内机电安装施工完成。

3)车库工程及道路、景观工程、市政(配套)工程:

1、地下车库地面施工完成,人防施工完成;

2、墙面二遍腻子施工完成;

3、设备用房施工完成;

4、机电安装施工完成;

5、高层区域消防道路完成;别墅区园路完成5条(100%),硬景完成90%,软景完成90%;

6、市政(配套)工程全部完成。

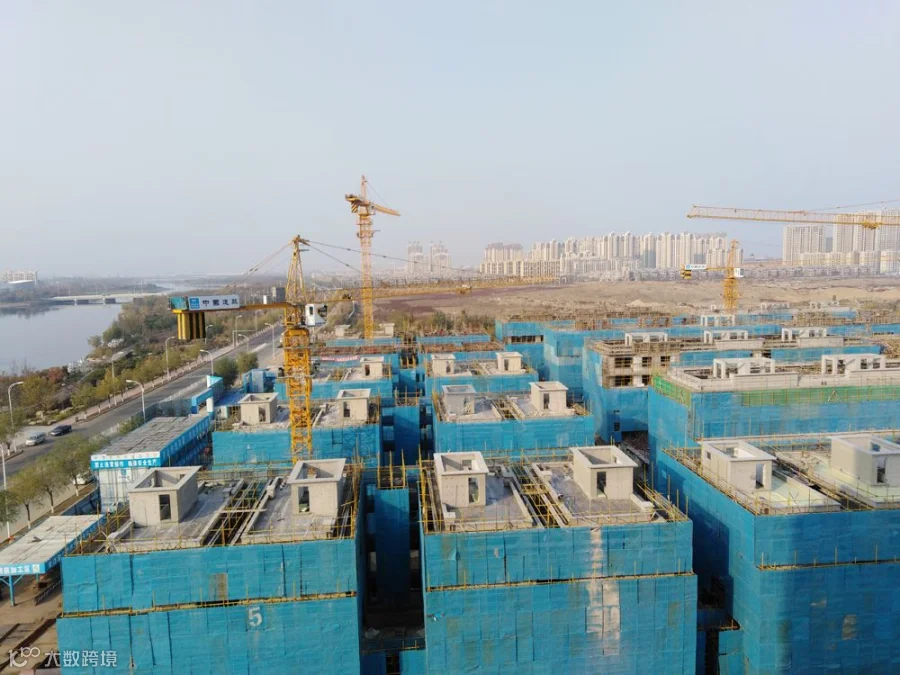

1)东区:

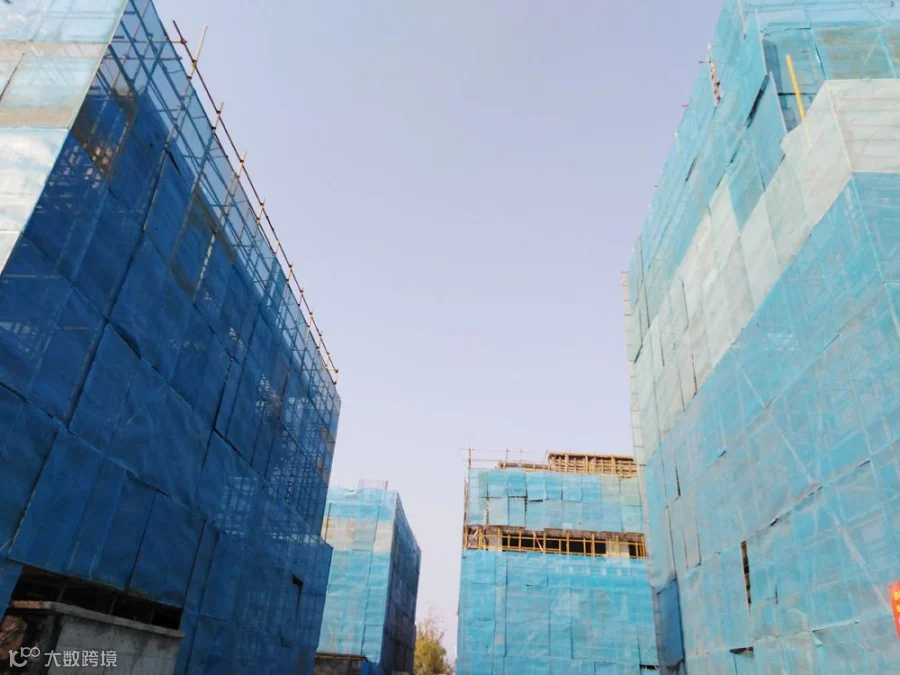

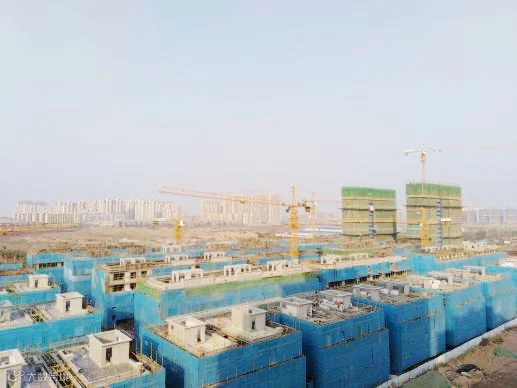

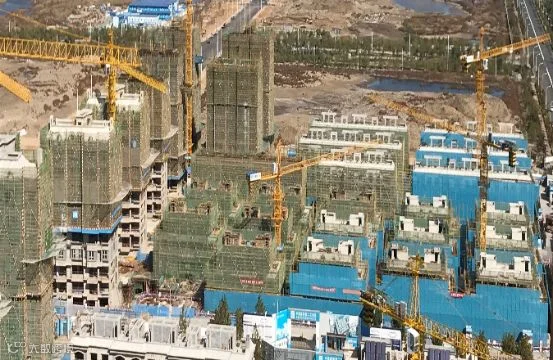

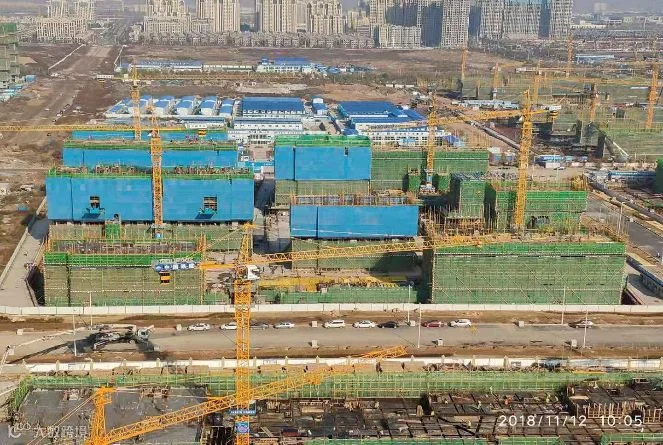

主体及砌筑施工:1#楼17层顶模板完成,1-11层砌筑完成;2#楼17层顶板钢筋绑扎完成,1-12层砌筑完成;3#楼砌筑施工完成;4#楼砌筑施工完成;5#楼砌筑施工完成;6#楼砌筑施工完成;7#楼砌筑施工完成50%;8#砌筑施工完成50%;9#楼砌筑施工完成50%;10#砌筑施工完成40%;11#楼砌筑施工完成40%;12#楼砌筑完成;13#楼砌筑完成。

2)西区:

主体及砌筑施工:14#楼砌筑施工完成;15#楼砌筑施工完成;16#楼砌筑完成;17#楼砌筑完成80%;18#楼砌筑完成;19#楼砌筑完成50%;20#楼砌筑完成50%;21#楼砌筑完成10%;22#楼砌筑完成10%;23#楼砌筑完成10%;24#楼粗装完成40%;25#楼砌筑施工完成;26#楼砌筑施工完成;27#楼粗装完成20%,28#粗装完成60%;29#楼粗装完成;30#楼砌筑完成;31#楼砌筑完成;32#楼砌筑完成;33#楼砌筑完成;34#楼砌筑施工完成,35#楼砌筑施工完成,36#楼粗装完成;

1)高层:

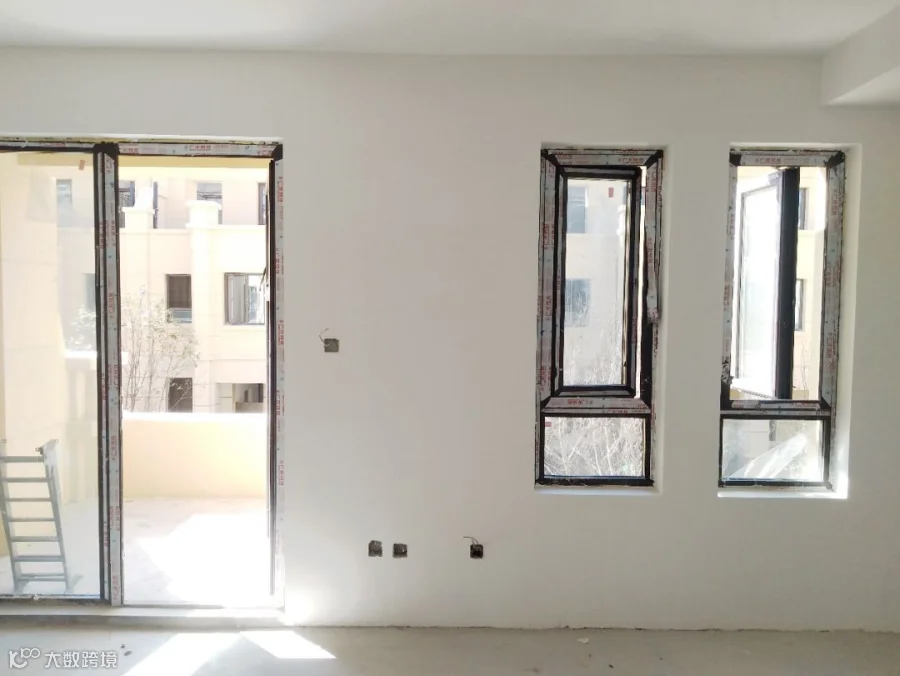

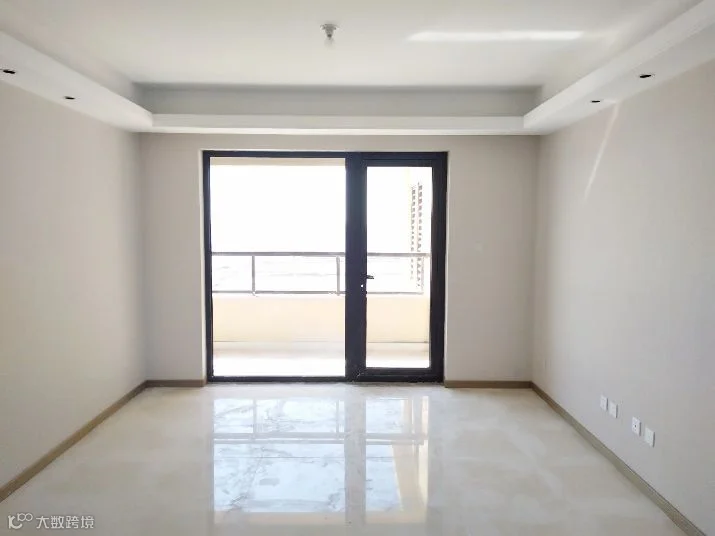

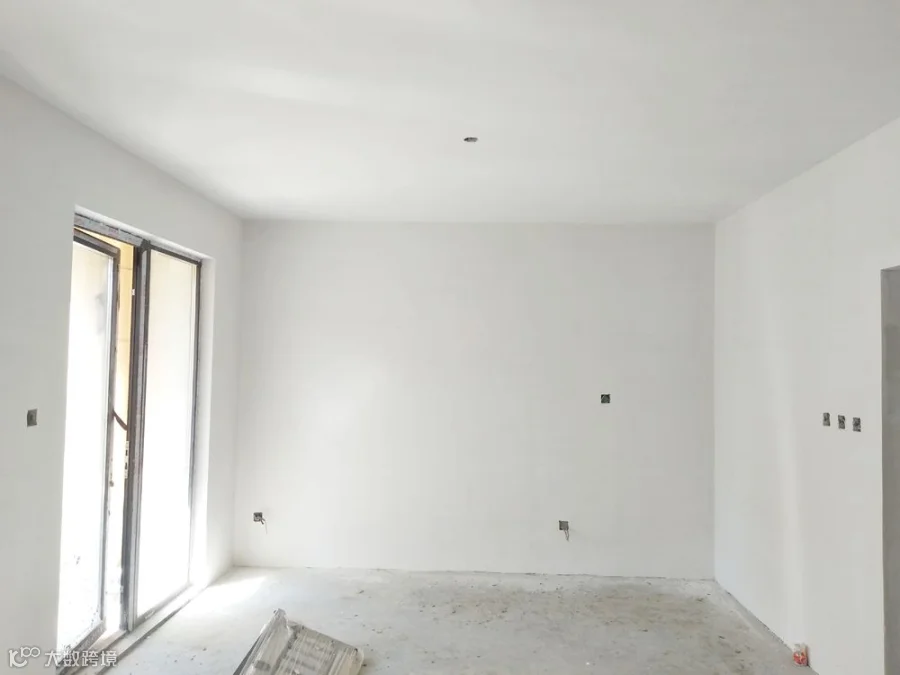

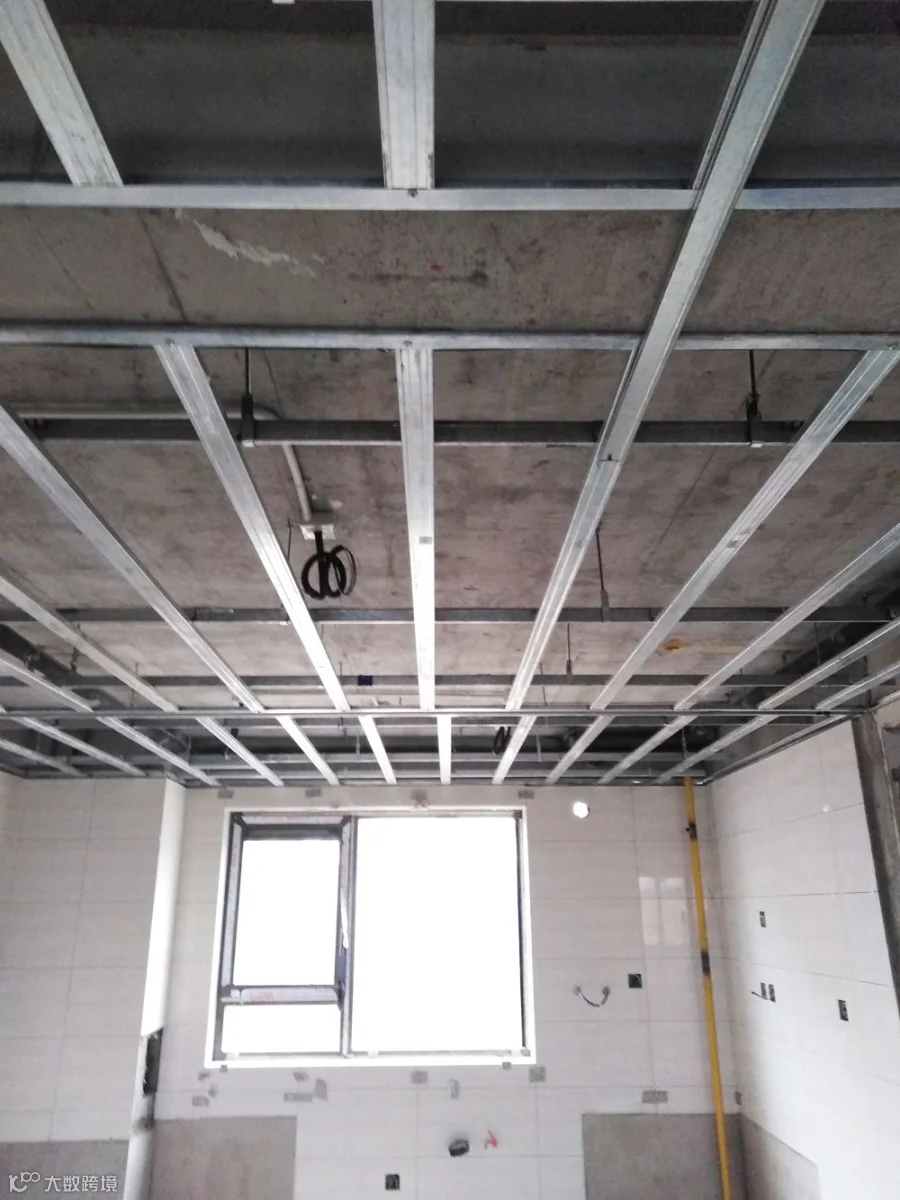

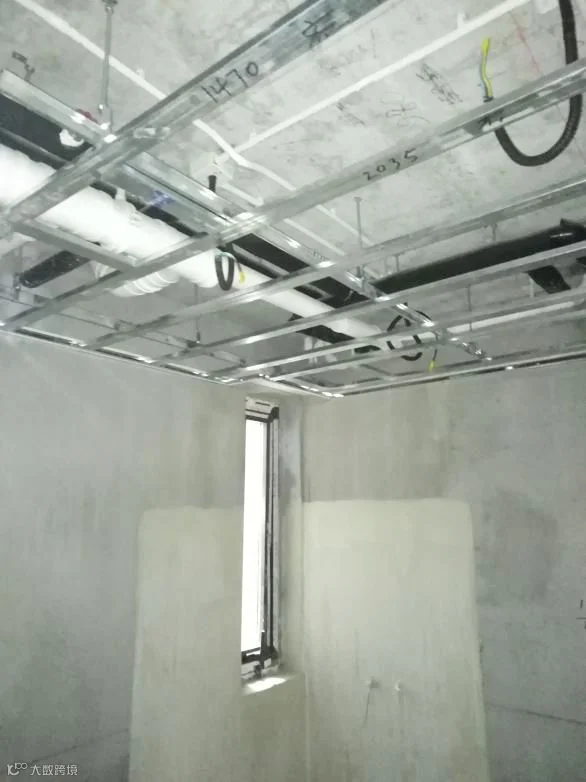

户内整体进度、公区整体进度基本完成;户内墙地砖、石材完成;户内乳胶漆完成、壁纸完成;入户门、户内门、木地板及地脚线完成;橱柜柜体、台面、菜盆完成;木作柜体及台面完成;户内开关插座、灯具、洁具及小五金完成;油烟机完成;公区墙地砖、乳胶漆、灯具完成;

(客厅地砖、壁纸、乳胶漆完成)

厨房柜体,台面完成

卧室地板、壁纸、乳胶漆完成

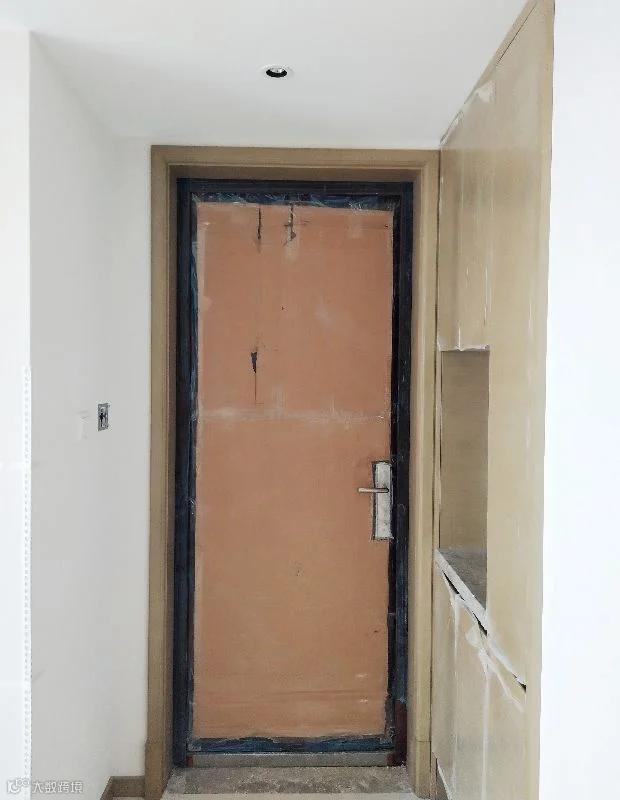

浴室柜、玄关柜、镜柜完成,入户门已安装

2)公寓:

户内整体进度99%,公区整体进度完成;

户内地砖、墙砖、木地板完成;石材铺贴、吊顶封板完成;户内乳胶漆底漆完成;公区地砖、吊顶封板、天棚墙面二遍面漆完成;室内不锈钢整体完成;整体木作安装完成;淋浴隔断安装、洁具、灯具完成;

户内乳胶漆底漆完成,木地板完成

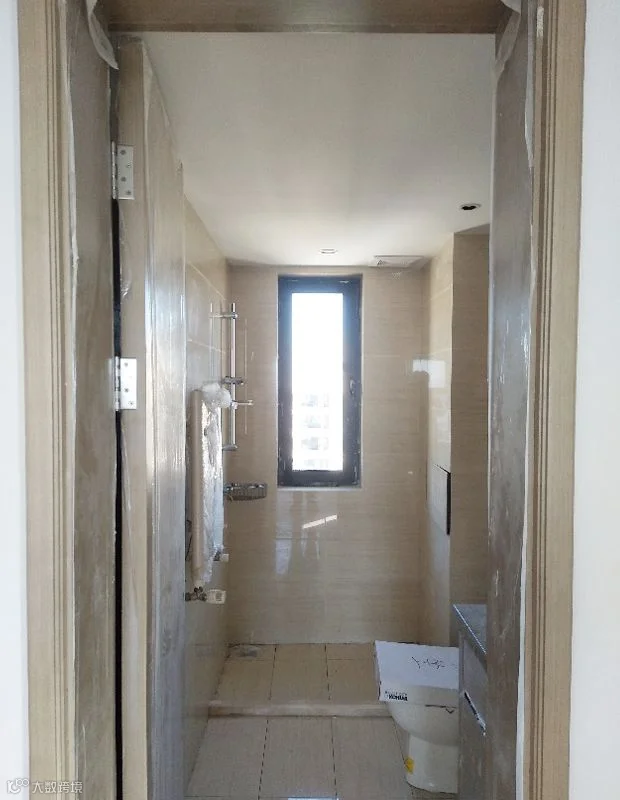

公区地砖、二遍面漆完成;淋浴隔断正在安装;洁具、灯具完成

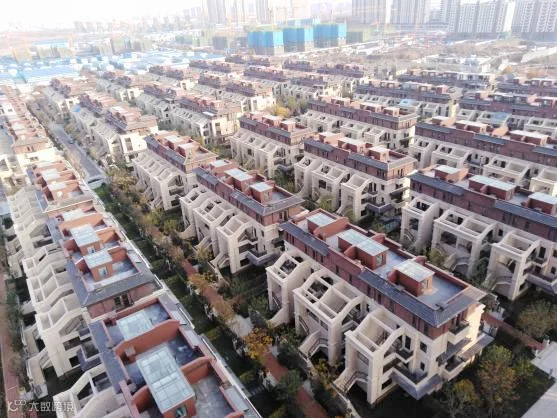

3)别墅:

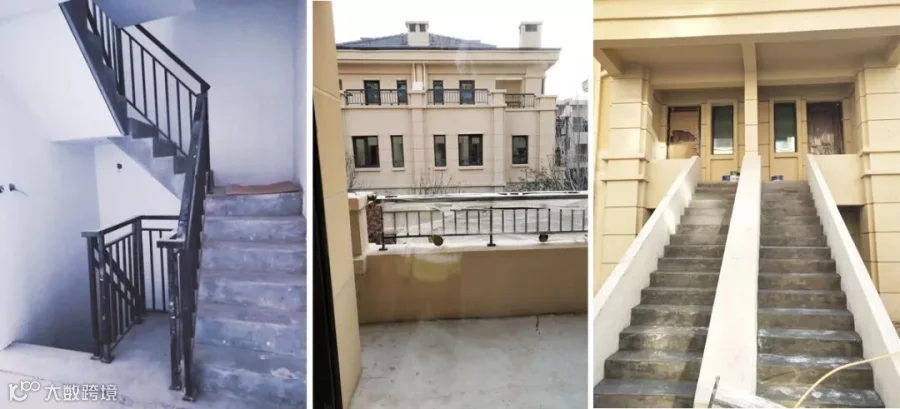

联排、叠拼底漆完成,面漆基本完成,入户门已安装完毕。

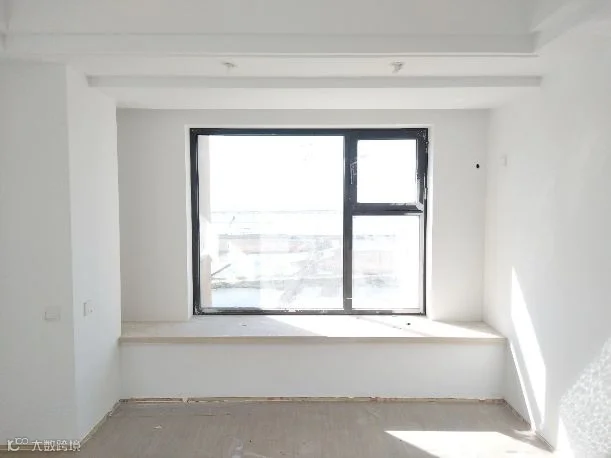

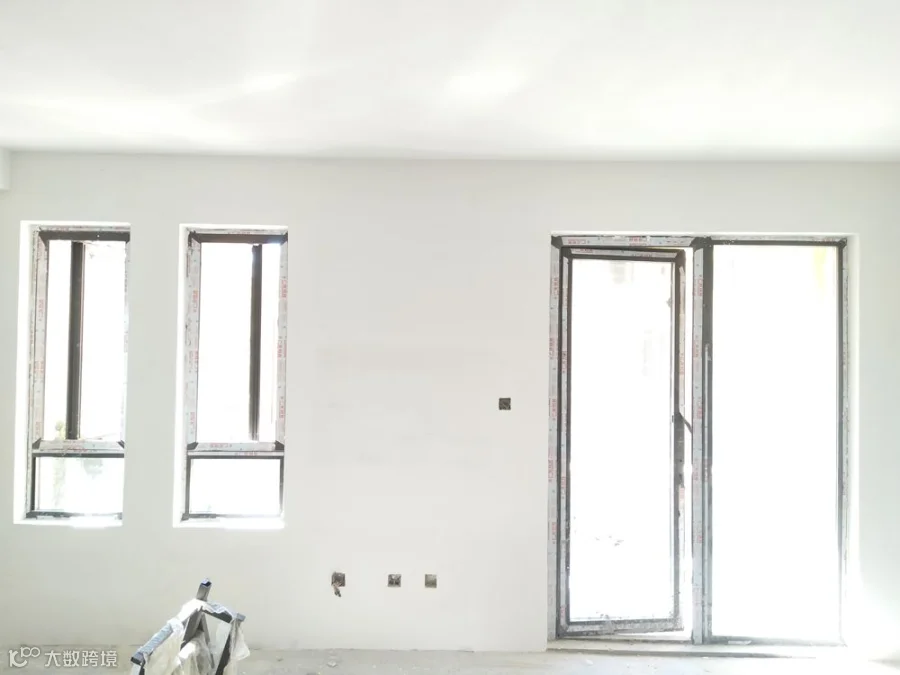

室内二遍腻子已基本完成,楼梯栏杆正在安装,室内穿线完成,正在安装开关面板。

上叠楼梯已开始安装。

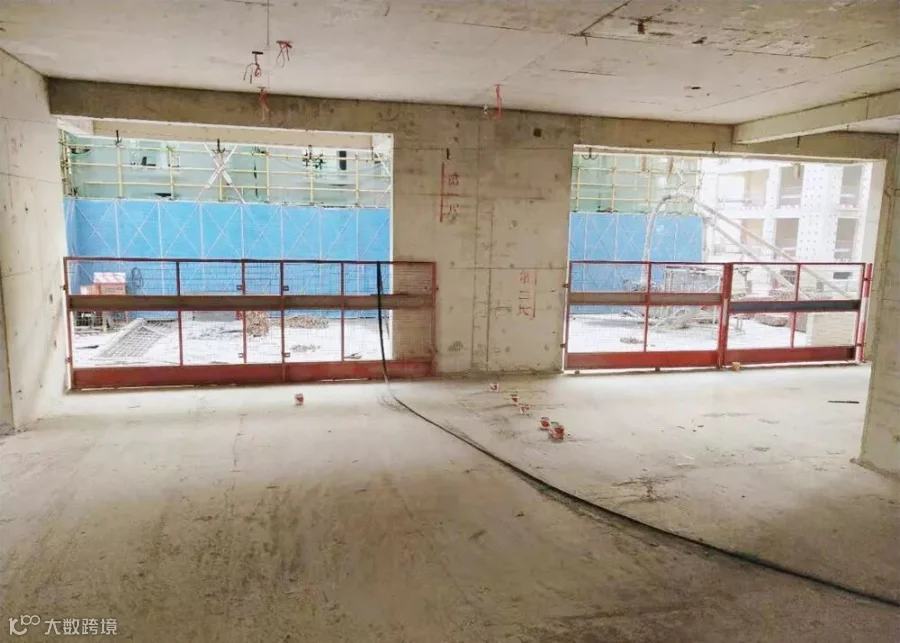

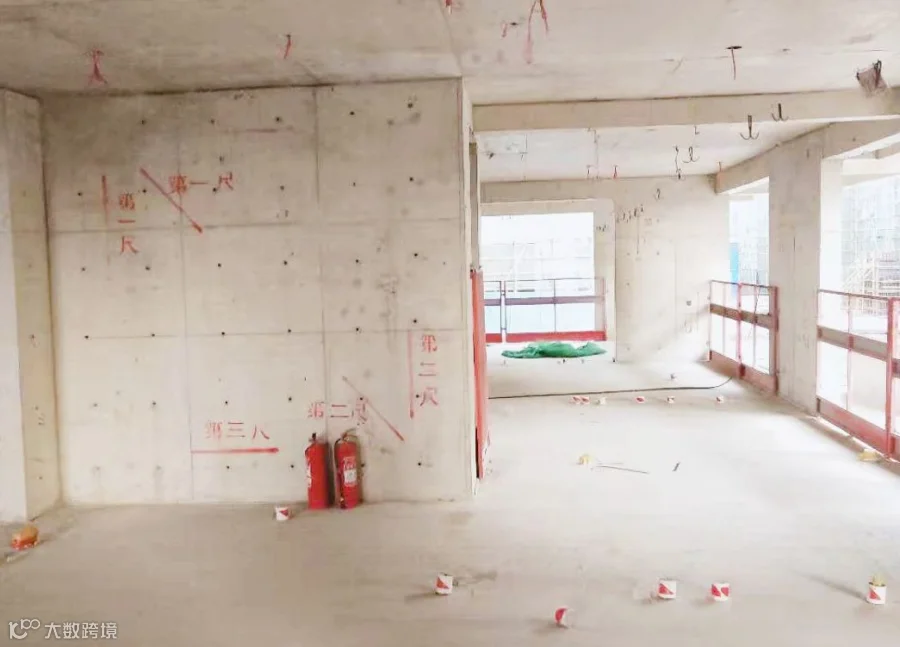

土建部分砌筑及二次结构完成50%,屋面找坡层正在进行,外墙抹灰施工完成10%,1#、2#、10#楼地下室回填及砌筑施工中;

1#、2#、3#、6#-11#楼砌筑及二次结构完成。

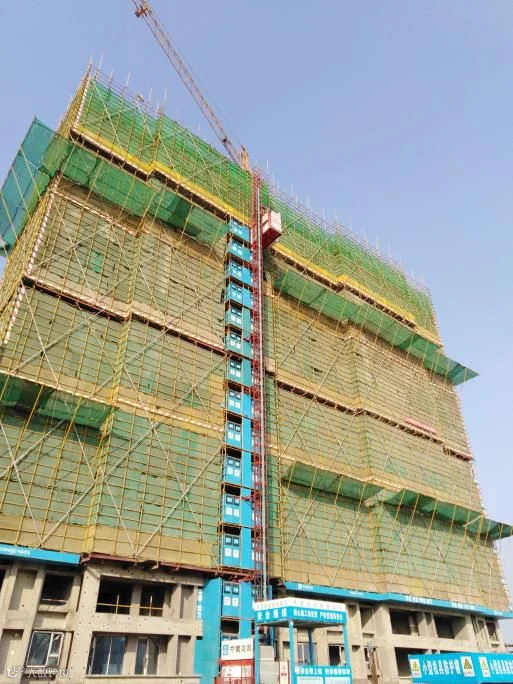

主体结构封顶。

4#、5#-8#、16#、17#、25#、28#楼移交二次结构放线、打眼、植筋。

1)外装施工

1、门窗:主框完成、玻璃安装完成;

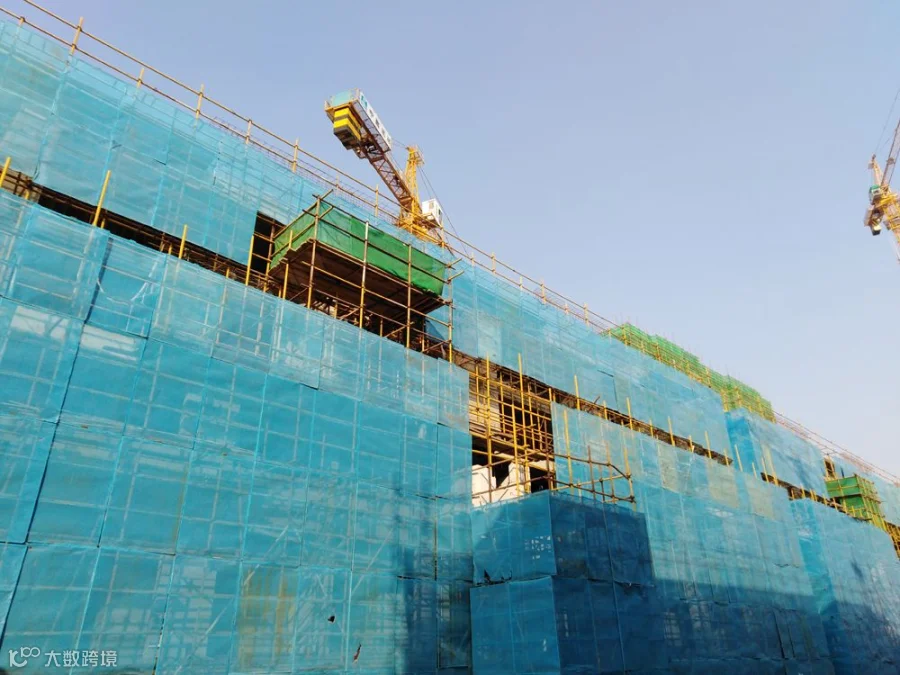

2、幕墙:1#主龙骨安装完成20%;

3、保温:完成;

4、涂饰:完成85%。

2)市政(配套)工程

热力官网完成;自来水完成;小市政雨污水管井完成;电力配套完成;燃气管网完成85%。

3)室外管线

室外消防工程完成。

4)景观工程

车库进出口顶盖钢结构完成。

5)精装工程

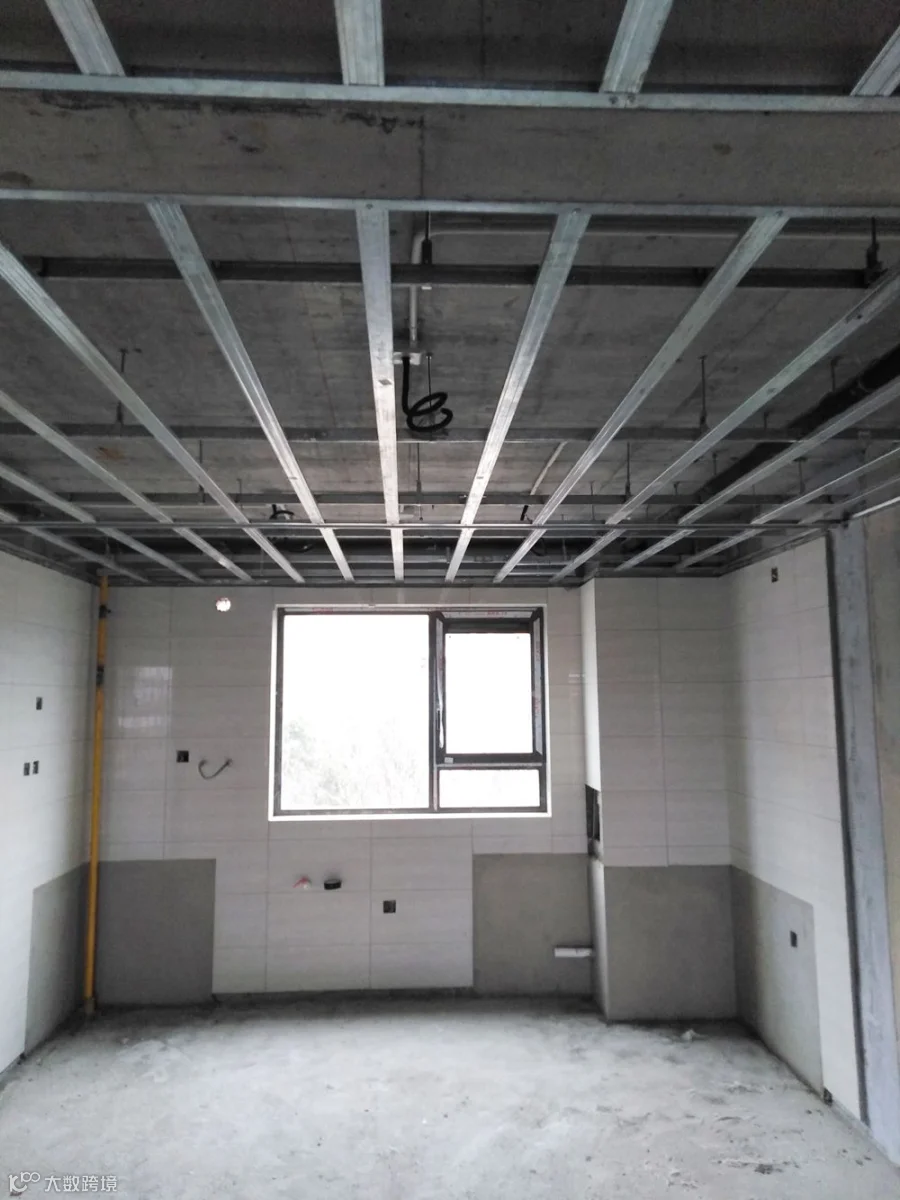

1#楼:墙顶面石膏找平完成、第一遍腻子完成;厨卫间墙面抹灰完成;厨房墙地砖完成90%;卫生间墙地砖完成20%;阳台地砖完成60%;轻钢龙骨吊顶及隔墙完成;卫生间防水施工完成;电工穿线完成;公区抹灰完成;室内燃气管道立管安装完成;

2#楼:墙顶面石膏找平完成完成;厨卫间墙面抹灰完成;厨房墙地砖完成90%;阳台地砖完成30%;轻钢龙骨吊顶及隔墙完成;卫生间防水施工完成;电工穿线完成;公区抹灰完成;室内燃气管道立管安装完成;

3#楼:墙顶面石膏找平施工完成;轻钢龙骨隔墙完成;水电路改造完成;厨卫间抹灰完成;厨房墙砖完成;卫生间、阳台防水完成第二遍;室内燃气管道立管安装完成90%;公区墙面抹灰完成;

4#楼:顶面石膏找平完成、第一遍腻子完成;厨卫间墙面抹灰完成;卫生间、阳台防水施工完成;厨卫间墙地砖完成95%;客厅大地砖完成70%;阳台地砖完成95%;轻钢龙骨吊顶及隔墙完成;电工穿线完成;公区墙面抹灰完成,墙砖开始镶贴;室内燃气管道立管安装完成。

1)高层

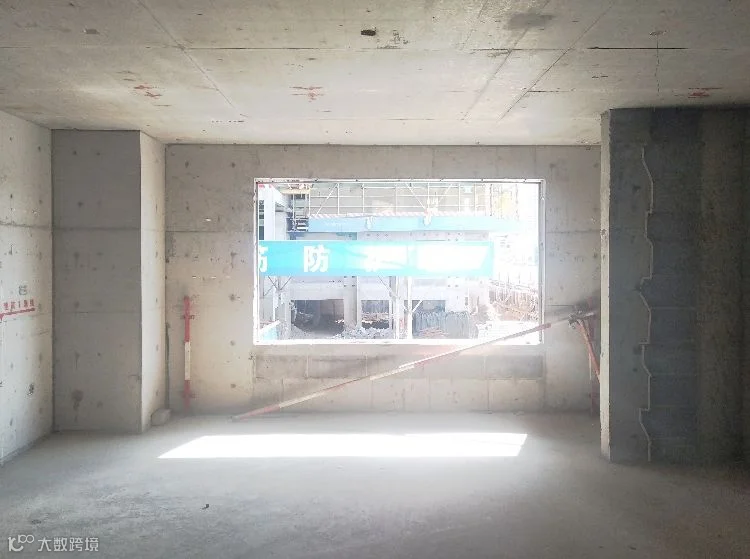

1#楼(浅基坑)1层混凝土浇筑完成;2#楼(浅基坑)2层墙柱钢筋绑扎完成,铝模开始施工;3#楼(浅基坑)2层墙柱钢筋绑扎中;4#楼(浅基坑)1层混凝土浇筑完成;5#楼(浅基坑)1层顶板钢筋绑扎中;7#楼(浅基坑)2层墙柱钢筋绑扎完成,铝模开始施工;6#楼(深基坑)地下结构施工完成,1层墙柱钢筋绑扎中;8#楼(深基坑)地下结构施工完成,1层墙柱钢筋绑扎中;9#楼(深基坑)地下结构施工完成,1层墙柱钢筋绑扎中;10#楼(深基坑)地下结构施工完成;11#楼(深基坑)地下结构施工完成;12#楼(深基坑)地下结构施工完成;

2)地库

车库分11段进行施工,1段车库顶板钢筋绑扎,2段西侧底板浇筑完成,4段8段车库顶板支模,9段底板浇筑完成,10段11段底板浇筑完成。

1)高层

1#楼五层顶板支模;2#楼四层浇筑完成;3#楼六层浇筑完成;4#楼五层浇筑完成;5#楼六层顶板支模;6#楼七层浇筑完成;7#楼八层顶板支模;8#楼八层浇筑完成;9#楼八层顶板支模;10#楼四层顶板支模;

2)地库

车库分13段进行施工,1、2、3、4、5、6、9、10、13段正负零完成,7、8段、10、11段底板浇筑完成,底板浇筑完成。

1)高层

1#楼四层顶板钢筋绑扎完成50%;2#楼二层铝模拼装完成10%;3#楼三层顶板钢筋绑扎完成90%;4#楼三层顶板钢筋绑扎完成80%;5#楼四层顶板钢筋绑扎完成50%;6#楼三成铝模拼装完成20%;7#楼三层顶板铝模拼装完成80%;

2)地库

1号车库:底板钢筋绑扎完成;2号车库:底板钢筋10%;3号车库:底板钢筋50%;4号车库:负二层顶板钢筋90%;5号车库:防水完成;8#车库:清槽完成;9#10#车库:未清槽;13#车库:墙柱钢筋80%。

1)高层

1#楼2#楼四层顶板钢筋绑扎;3#楼五层顶板钢筋绑扎;4#楼三层顶板钢筋绑扎;5#楼三层顶板配模;6#楼二层顶板浇筑完成;7#楼三层墙柱钢筋绑扎;8#楼三层顶板模板施工;9#楼三层顶板钢筋绑扎;10#楼三层墙柱钢筋完成;

2)地库

一区满堂脚手架支设,二区垫层完成,三区四区五区完成,六区顶板完成,七区准备清理基槽,八区垫层施工,九区基槽清理,十、十一区清理基槽,十二区筏板钢筋完成40%,十三区负一层顶完成浇筑,十四区负二层顶板钢筋绑扎,十五区顶板钢筋铺设,十六区车库墙柱钢筋绑扎,十七区底板钢筋绑扎;车库总体完成40%。

1)桩基及基坑工程

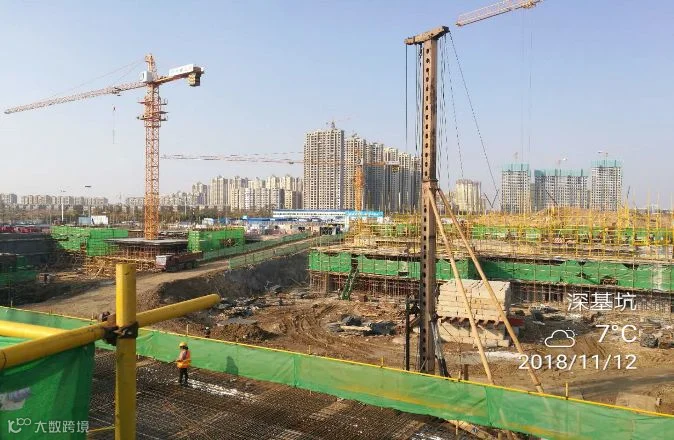

2#3#楼间车库西段混凝土浇筑完成;3#7#楼间车库混凝土浇筑完成;7#楼东侧两段车库,一段底板混凝土浇筑完成50%,另一段底板钢筋完成30%;1#4#楼间东段顶板钢筋完成30%;西段底板钢筋绑扎完成;4#5#楼间车库满堂架准备搭设;深基坑主楼桩基完成,车库桩基完成74%。

2)土建施工

1#楼(浅基坑)1层混凝土浇筑完成;2#楼(浅基坑)2层墙柱钢筋绑扎完成,铝模开始施工;3#楼(浅基坑)2层墙柱钢筋绑扎中;4#楼(浅基坑)1层混凝土浇筑完成;5#楼(浅基坑)1层顶板钢筋绑扎中;7#楼(浅基坑)2层墙柱钢筋绑扎完成,铝模开始施工;6#楼8#楼9#楼(深基坑)地下结构施工完成,1层墙柱钢筋绑扎中; 10#楼11#楼12#楼(深基坑)地下结构施工完成。
