天津地铁4号线
北段工程小街站至西站站区段已开通运营。剩余西站站~河北大街站区段正在建设中。截至目前,河北大街站已完成西区(盾构始发段)主体结构、盖挖区顶板、东区部分地连墙施工,正在进行影响剩余地连墙施工的明挖二区电力管线切改。
天津地铁8号线
da xue jie qi
鹖鴠不鸣;虎始交;荔挺出

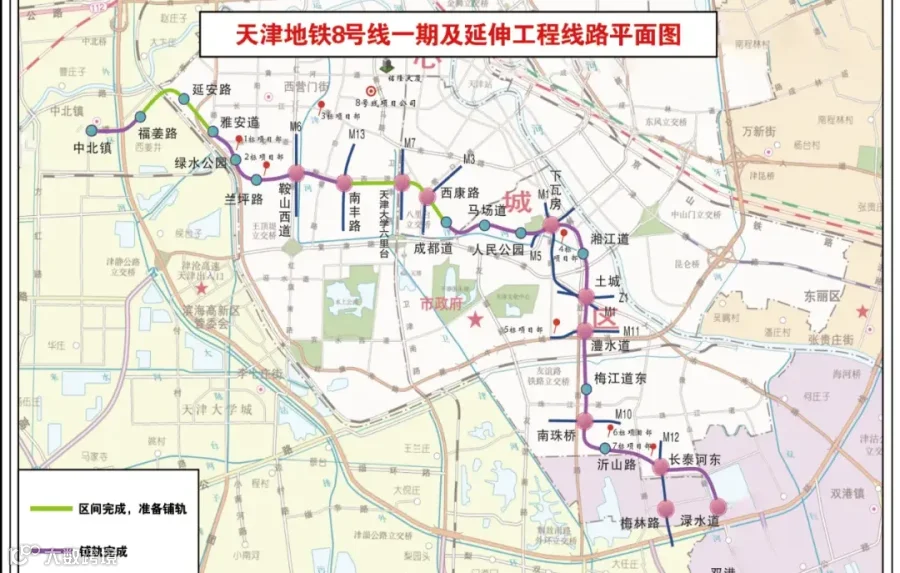

截至目前,地铁8号线一期及延伸工程21座车站主体结构全部完成;21个区间全部完成;19个联络通道,18个已经完成;附属结构共81处出入口及风亭,目前已完成37处,正在施工26处,计划施工18处。铺轨工程累计完成92%;常规机电安装累计完成77%,供电系统累计完成92%,信号系统累计完成84%,弱电系统累计完成75%;全线所有车站全面进入装饰装修阶段,累计完成65%。
土建一工区
中北镇站车站装修完成80%,A出入口未施工;福姜路站车站装修完成90%。
土建二工区
延安路站车站装修完成98%,A出入口完成围护结构SMW工法桩施工,准备土方开挖施工;D出入口完成围护结构SMW工法桩施工,正在进行冠梁施工。
土建三工区
雅安道站车站设备区装修完成65%,公共区装修累计完成45%。
土建1标
绿水公园站装修工程已经完成85%。
土建2标
兰坪路站车站装修完成95%,D出入口准备土方开挖,鞍山西道站车站装修完成92%。
土建3标
南丰路站车站装修完成85%,六里台站二次砌筑完成85%,澧水道站2号风亭围护结构灌注桩施工完成100%,1号风亭地连墙施工完成8幅,G出入口SMW工法桩施工完成15根。
土建4标
西康路站车站装修完成79%,1号风亭及F出入口正在进行基坑开挖准备,2号风亭及C出入口正在第二步土方开挖施工;成都道站车站装修完成70%,2号风亭及C出入口正在进行侧墙施工,1号风亭及B出入口正在管线复位;马场道站车站装修完成72%,1号风亭Ⅱ区正在中隔墙养护施工,B出入口正在侧墙施工;人民公园站车站装修完成67%,1号风亭及B出入口第二步基坑开挖,2号风亭及D1出入口负二层侧墙施工;下瓦房站车站装修完成52%,1、2号风亭及G出入口地下一层区域主体结构施工完成,E出入口二期封围完成。
土建5标
湘江道站:车站内非公共区装修完成95%,公共区装修完成83%,B出入口冠梁及第一道支撑施工,A出入口主体结构施工;土城站:车站内非公共区装修完成90%;公共区装修完成72%,2号风道土方开挖,2号换乘通道止水帷幕结构施工,1号换乘通道表层土开挖施工,1号风亭及F出入口围护结构施工;澧水道站:车站内非公共区装修完成81%;公共区装修完成68%;梅江道东站:车站内公共区装修完成85%;非公共区装修完成98%;2号风亭围护结构施工,C号出入口围护结构施工,D号出入口围护结构施工;南珠桥站:车站非公共区装修完成95%,公共区装修完成70%;E出入口地基加固施工。
土建6标
沂山路站装修完成89%。
土建7标
长泰河东站车站装修完成90%。
天津地铁11号线

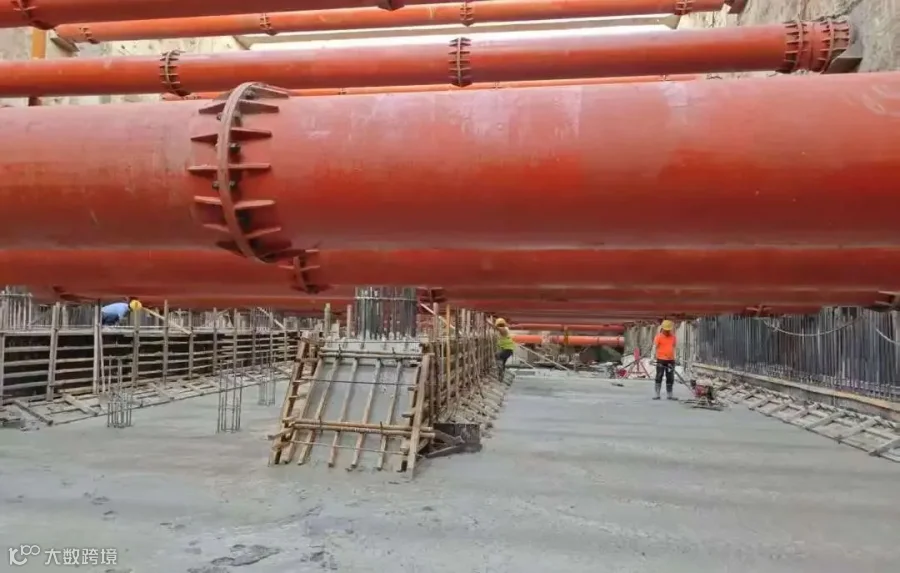

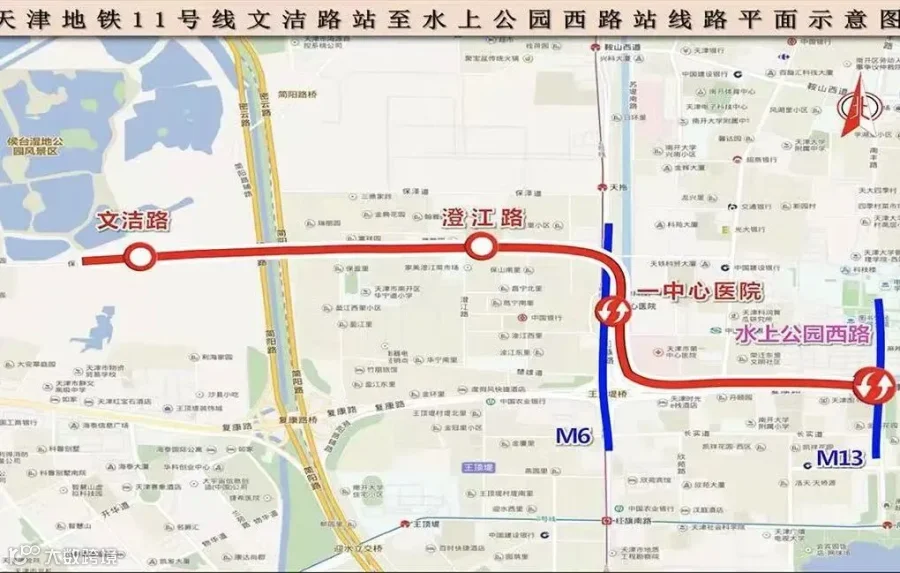

截至目前,11号线延伸工程一中心医院站、文洁路站地连墙已完成,累计完成217幅,占延伸工程总量的71%。一中心医院站、文洁路站主体土方开挖完成,累计完成26.6万方,占延伸工程总量的70%。一中心医院站、文洁路站主体结构完成,完成结构板66块,占延伸工程总量70.2%。一水区间左线洞通,累计掘进1982环,占总量43.1%。澄江路站开始临建工程。
“天津国资”整理发布
