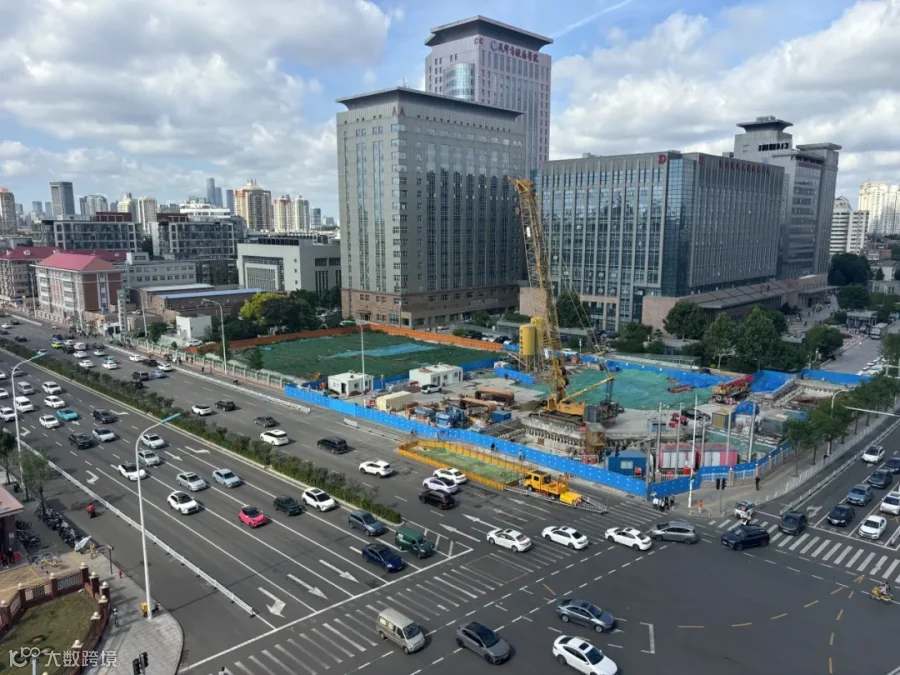

天津地铁4号线
·白庙站B出入口土方开挖全部完成,结构底板全部完成。
·北洋桥站B出入口管线切改完成。

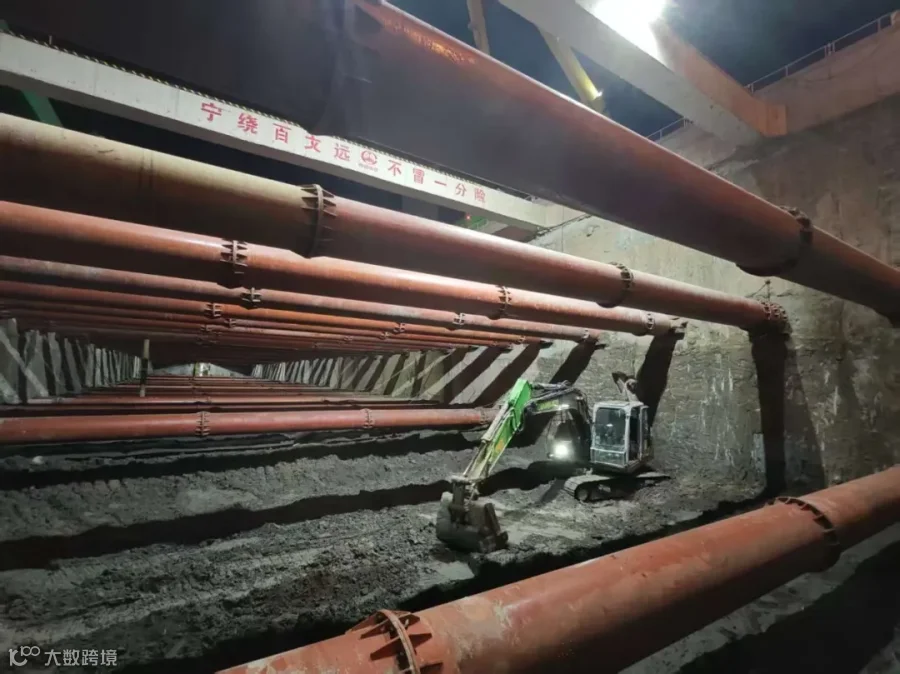

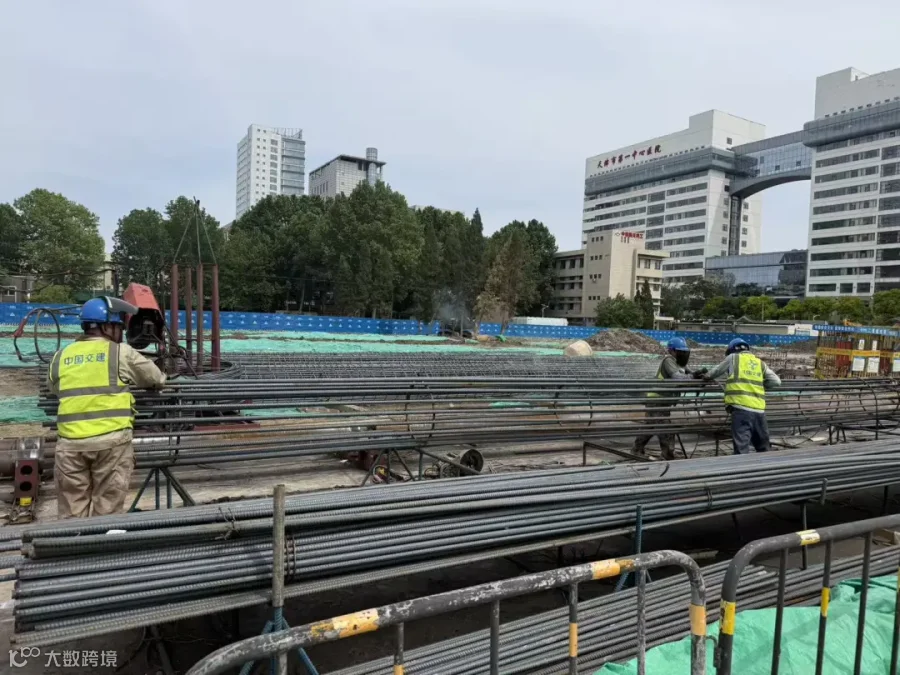

·河北大街站明挖一区(盾构始发段)主体结构完成,盖挖区负一层结构完成,明挖二区土方开挖累计完成95%,主体结构底板完成1段(共6段)。
天津地铁6号线
截至目前,天津地铁6号线北运河站设备单调完成100%。设备联调完成100%。完成三个月试运行任务,取得天津地铁6号线工程北运河站信号系统初期运营授权。
天津地铁7号线
肿瘤医院站换乘通道主体结构完成80%,顶板防水完成80%,顶板回填完成53%。

天津地铁8号线
·21座车站主体结构全部完成。
·21个区间全部完成。
·19个联络通道已经全部完成。
·附属结构共81处出入口及风亭,目前已完成54处,正在施工16处,近期开工2处。
·铺轨工程累计完成100%。
·所有车站全面进入装饰装修,累计完成88%。
·设备安装完成93%。
天津地铁11号线
延伸工程全线共3站3区间
·已完成2座车站围护结构施工,剩余1座车站正在围护结构施工,开累完成地连墙287幅,占总量97%。
·已完成2座车站土方开挖施工,开累完成26.6万方,占总量70.0%。
·已完成2座车站主体结构施工,开累完成结构板66块,占总量70.2%。
·一水区间盾构施工已完成掘进1982环(其中右线完成1000环,左线完成982环),占总量43.2%。
“天津国资”整理发布
