线路大拨接!新建南宁至崇左铁路成功引入既有南宁站

线路大拨接!新建南宁至崇左铁路成功引入既有南宁站 中铁济南监理
2022-06-24
0










6月22日凌晨4时30分,经过500余人330分钟的紧张有序施工,由中铁济南监理公司负责监理的新建南宁崇左铁路(简称“南崇铁路”)引入南宁站站改施工顺利完成,与既有南宁站实现互联互通,标志着南崇铁路全线铺轨工程取得了阶段性的胜利,为后续联调联试工作打下了坚实的基础。

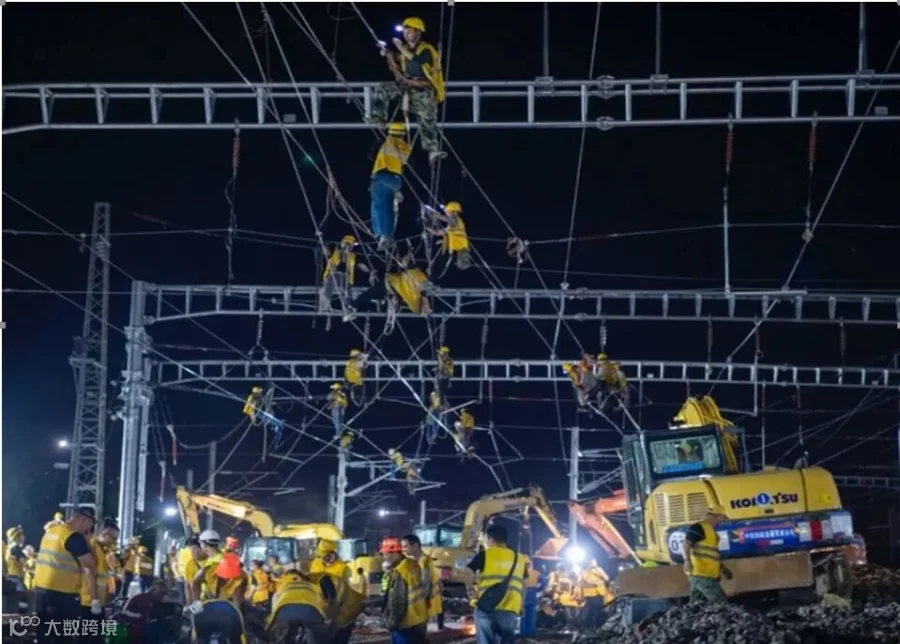

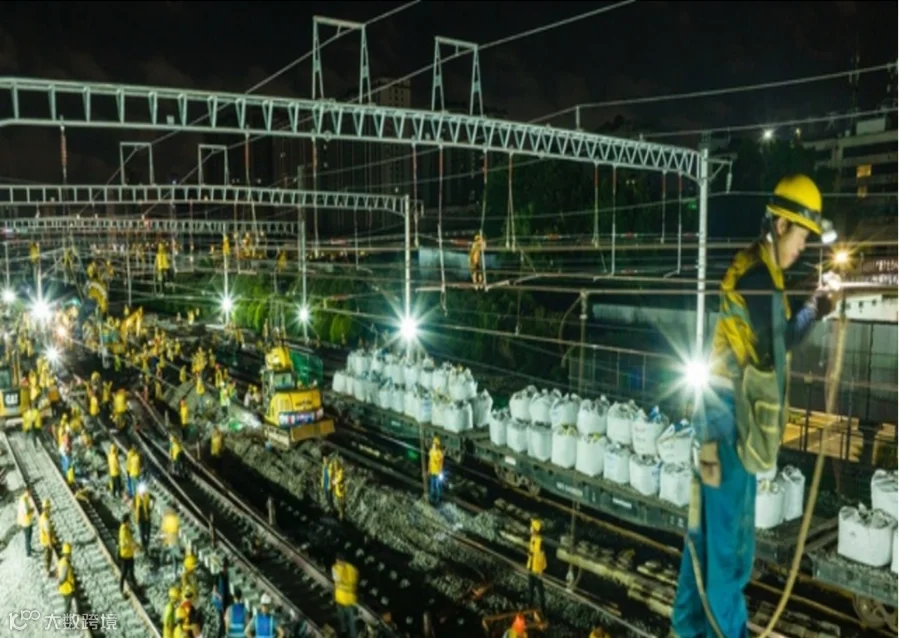

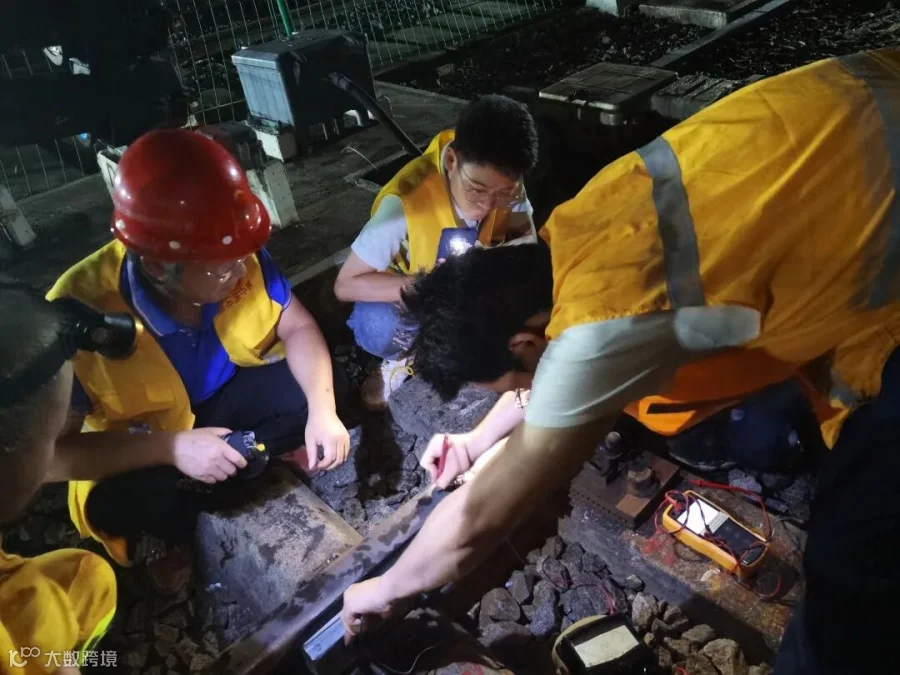

6月21日晚23时,南崇铁路引入南宁站施工现场灯火通明,500余人严阵以待,30余台套大型机械设备准备就绪。随着施工负责人下达“开始施工”命令,筹备数月的线路拨接、道岔插铺及南宁机务段、南宁站、南宁局集团公司调度所同时换装软件Ⅱ级封锁施工正式开始,500余名身着防护服的作业人员迅速到达指定位置,有条不紊地进行既有线路及道岔拆除、扒砟降底、标高测量、道岔平移、线路接轨、封砟起道、线路养护及工电联调等施工。

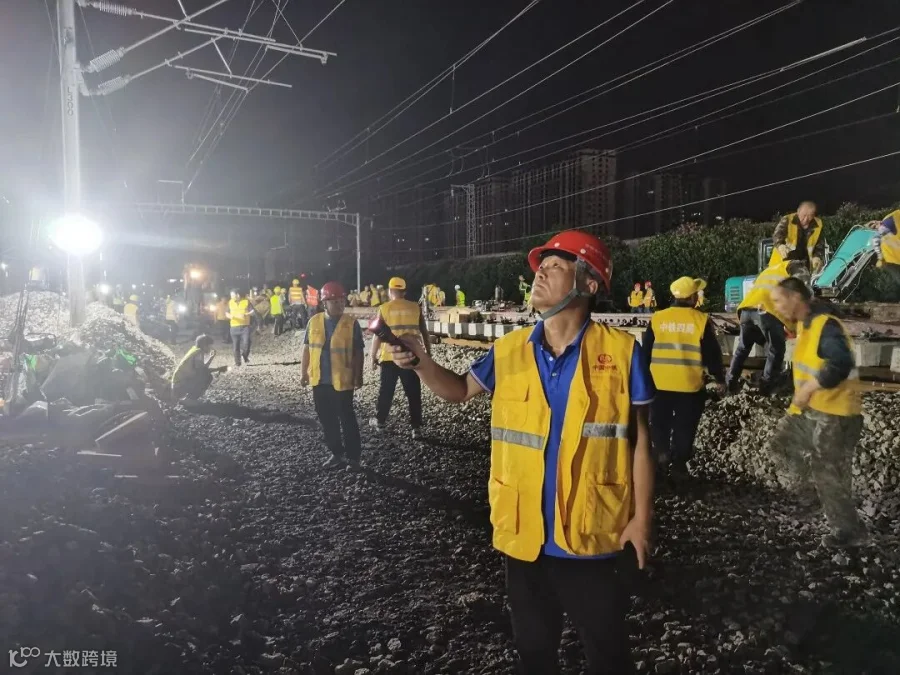

此次封锁施工位于南崇铁路正线、南宁站及南宁机务段互通的咽喉地段,是整个互通体系的关键。南宁站集南广客专、柳南客专、南昆客专等干线铁路于一体,运输繁忙,只能利用天窗点施工,面对施工时间紧、任务重的难题,监理项目部联合业主、施工单位提前召开施工预备会,并做好施工组织及现场过程盯控,以“担当落实创优”的作风,保证南崇铁路引入南宁站站改施工安全、正点完成。



新建南宁至崇左铁路项目作为自治区重点项目,于2018年10月全面开工。总投资183.22亿元,线路全长119.29公里,设计速度250公里/小时。项目东起南宁枢纽南宁站,经吴圩机场、扶绥县至崇左市。全线设南宁、吴圩机场、扶绥南、渠旧南、崇左南5个车站,其中南宁站为既有车站,渠旧南站为预留站,针对本次插铺工程交叉作业多、安全风险大、施工协调难等特点,中铁济南监理NCJL3标监理项目部督促施工单位反复优化施工方案,提出了针对性的监理意见,并在施工过程中进行全过程旁站、指导,确保了施工过程中安全质量始终处于可控状态,顺利完成了4组道岔的拨接任务。



项目建成通车后,将实现南宁站、南宁东站与吴圩机场动车直通,飞机与高铁无缝衔接,南宁至崇左乘车时间也将从现有的2个小时缩短为半小时,对全面构建广西壮族自治区“南向、北联、东融、西合”全方位开放新格局、加快推进“五纵五横”干线铁路网建设、助力西部陆海新通道和“一带一路”建设向纵深发展具有重要意义。







 END



主办:中铁济南监理党群工作部

来源:南崇铁路监理项目部 房金海
