1901户,80000+设备,20天调试,这是什么神仙操作?

1901户,80000+设备,20天调试,这是什么神仙操作? Phantom幻腾智能
2019-05-10
1
导读:大区空间升级,工程大、设备多、工期紧怎么办?

1901户80000+设备,60天实施

这是旭辉26街区(南区)给予幻腾智能的任务数据

9人实施标配,20天调试,100%精准交付

这是幻腾智能提交旭辉26街区(南区)的最终结果

从合作开始到最终交付

幻腾智能用统领全局的实施流程设计

强大的技术赋能、丰富的项目经验

让实施尽在掌握

让技术回归洞察

让数字人居落地生活


工期压缩

从60天到20天只是一个开始

接手旭辉26街区(南区)项目不久,幻腾就收到了旭辉的首个需求变动通知:整体工期压缩,实施周期需重新规划。考虑到项目本身的体量和所涉及的近20种户型,幻腾在对自身条件进行分析后,决定率先从调试时间的调整上入手,主动将调试时间从原定的60天调整为20天。除此之外,面对旭辉26街区(南区)所涉及的4个精装总包,幻腾所提出的解决方案对其也展现了完美的应对。


七维发力

幻腾背后的管理经验和算法逻辑

对于幻腾来说,一个项目实施方案的设计不只是基于多次超大规模项目交付的经验,更是基于一套能够经受时间和多次实施考验的强大的数据逻辑。那么,在旭辉26街区(南区)项目中,幻腾究竟是怎么做的呢?


1

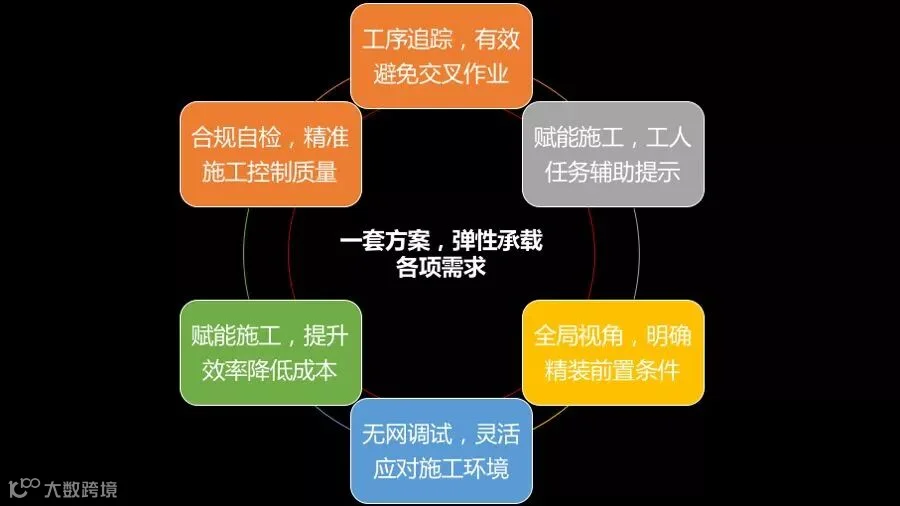

一套方案,弹性承载各项需求

基于多次超大规模项目交付的经验,幻腾设计了一套能够适配开发商整套施工的科学的实施流程。且在旭辉26街区(南区)项目的设计阶段,幻腾就将其应用到了针对旭辉项目的具体方案中。

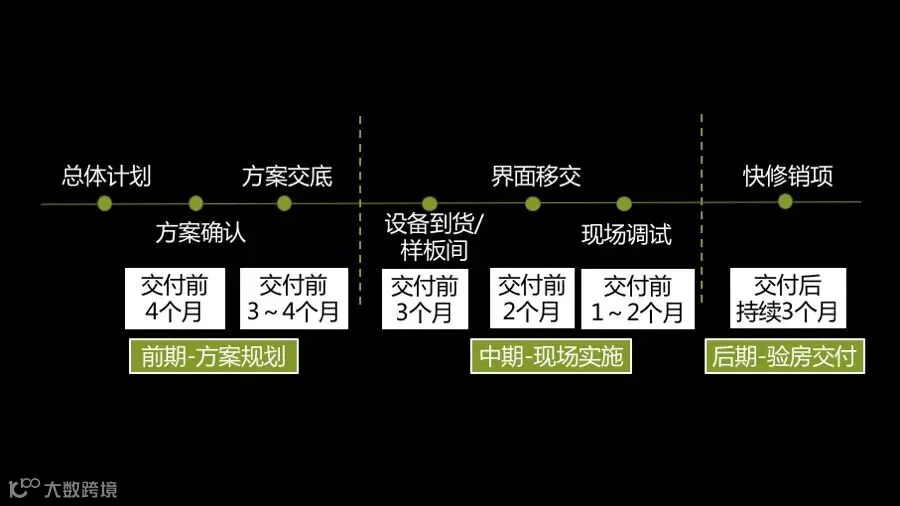

幻腾的实施流程设计

对于这套极具预见性的实施流程的应用,不仅让幻腾完成了对于旭辉26街区(南区)项目的平滑切入,更让我们在后续应对项目时间收紧、精装总包团队更换等突发状况中,具备了良好的弹性应对能力。

如在一次设备安装过程中,当安装工人按照幻腾手持设备发出的当日任务列表,进入指定房间进入安装时,发现手持设备上房间设计图纸中的一盏射灯在精装过程中被橱柜挡住了,且通过对即将实施房间的全面检查,幻腾发现这样的情况并非个例。

为了应对这个突发状况,幻腾基于实施流程,重新对实施方案从两方面进行了快速调整:

1.重新设定实施户型,将如上情况所涉及的户内状况重新划分,归纳成一个新的户型并录入系统;

2.重新生成系统数据,将最新的项目数据再次导出安装工人的手持设备中。

值得注意的是,幻腾对这整个过程的处理是在半小时完成的。最终,幻腾不仅成功应对了突发状况,更让安装工人当天的进度没有受到丝毫影响。

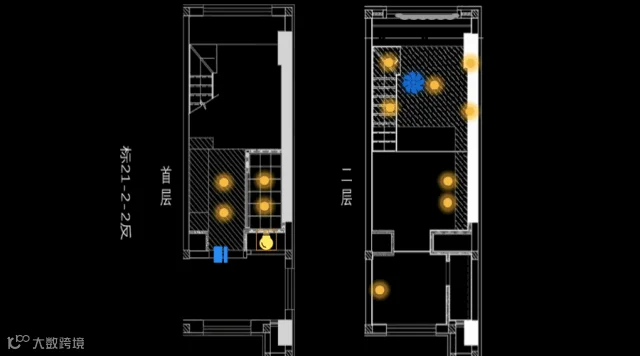

重设户型:将被挡设备从后台系统中去除


2


工序追踪,有效避免交叉作业

为了追赶项目进度,幻腾采取了与开发商的4个精装总包团队展开“同期不交叉”的施工的方式。这就使得幻腾仅仅9人的实施团队(项目管理人员3人,临时调试人员6人,后端技术远程支持3人)不仅需要应对海量的实施任务,更要处理同期施工过程中可能出现的交叉作业,以及4个精装总包团队精装工序、进度、质量等不统一所带来的移交面不完善等问题。

对此,幻腾在入场前,就利用手持设备完成了对精装工序进度的全面检测和数据录入,并借此生成了能够明确展现精装进度的检测报表,进而实现了对设备可安装区域的精确规划在避免交叉作业的前提下,完成了与精装团队的无缝配合。

后台查看可安装区域

然而,在实施中,幻腾所做的却不止于此。在与开发商的4个精装总包团队“同期不交叉”的施工过程中,由于其中一个精装总包团队的中途退场,幻腾实施团队在对项目的管理上也重新调整了策略。

除了每天一次的当日项目进展情况复盘,及时解决当日实施过程中的问题以外;幻腾实施团队对新进的精装总包团队也开启了重点培育模式:安装常见问题集训,联合其他三个团队的定期安装经验交流等,借此来保证安装进度。


3


      赋能施工,工人任务辅助提示

为了克服智能设备配置程序复杂、时间成本高、配置人员素质要求高等问题,幻腾在实施过程中,开创性的将配置过程分解成了安装和调试两个步骤,并启用精装总包团队来完成对智能设备的安装工作。

对于精装总包团队的安装工人来说,由于幻腾智能设备的安装工序与传统的设备完全无异,这样的设计便丝毫不会增加他们日常工作的难度。另一方面,对于开发商来说,幻腾对配置过程的分解,不但能够帮助其省去安装前的培训环节,更能扩大其对安装人员选择范围,有效降低设备配置的难度和配置过程所需的时间及人力成本

不仅如此,在旭辉26街区(南区)项目的实施过程中,幻腾为了帮助开发商进一步加快进度,更通过向其推荐幻腾自主研发的随心开关 inside(SNP-i),让开发商能够利用 SNP-i 不埋线的特点,取消开关墙内立管的工序。与此同时,幻腾更通过简化工序的方式,帮助开发商有效节约了10余天的工程时间,和2000余万的工程经费

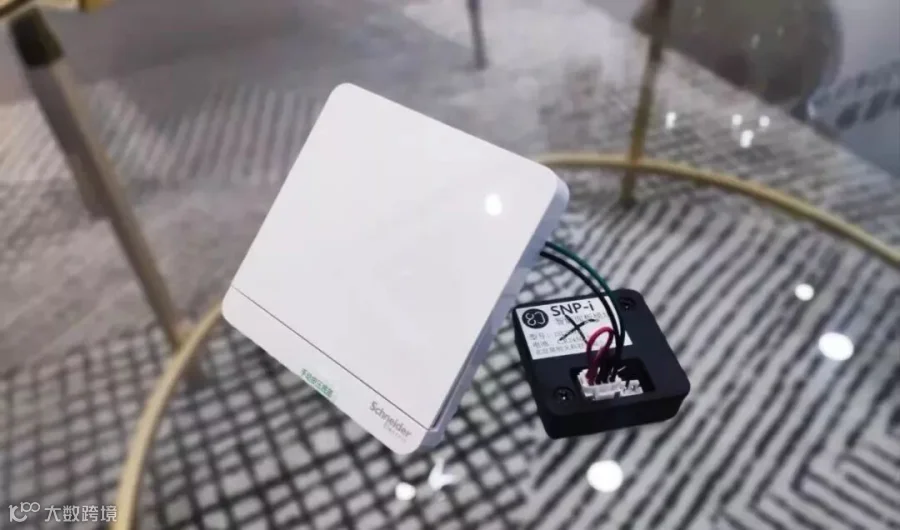

随心开关 inside(SNP-i)


4


      全局视角,明确精装前置条件

对于开发商来说,在对旭辉26街区(南区)这样一个精装工程的管理过程中,必须要面对的就是出现问题时,对不同施工单位的职责明确问题。然而这项工作所涉及的庞大工作量和人力需求却是不容小觑的。

对此,幻腾可以用技术的手段为其简化工作。在幻腾入场前,幻腾的实施人员就通过对精装前置条件的全面数据录入,生成了精装进度报表。这不仅能够帮助开发商降低精装项目的管理难度,主动推进整体工程进度,更能有效避免不同施工方在协同作业过程中的责任不明确问题,减少他们的后顾之忧


5

     无网调试,灵活应对施工环境

对于同类的智能设备调试来说,对网络环境的依赖,让联网成为了设备调试过程中的必选项。然而,作为设备调试环境的常态,工程开发期网络环境的缺乏和电力的不稳定,却是调试人员不得不面对的问题。

然而,即便如此,幻腾产品的天然优势和实施方案的灵活性依然可以让设备调试无碍进行。这首先是基于,幻腾的手持设备在调试过程中无需联网即可完成调试;其次,幻腾在实施过程中,即使遭遇电力不稳定、断电等情况,也可以启动备选方案——用移动设备为房间供电,来灵活完成调试过程中的突发问题,保障调试的顺利进行。对此,旭辉26街区(南区)项目的成功实施,无疑就对幻腾面对恶劣施工环境时所展现出的高耐受度做了有力证明。


6


      合规自检,精准施工控制质量

高效的调试能力对于加速项目实施,降低成本至关重要。为了将调试时间从规划的60天缩短至20天,幻腾招募了6名临时调试人员,并基于幻腾手持设备的易用性,很快就让临时调试人员掌握了对手持设备的使用。

进入正式调试阶段后,幻腾的“空间大脑 OSoT”系统便根据设备的安装进度,自动生成了任务列表,并发送到每一个临时调试人员的手持设备中。幻腾的临时调试人员只需根据任务列表中显示的房间号、以及房间图纸中显示的设备位置进行调试即可。这不仅能够降低培训过程中所产生的时间和人力成本,更能够大大提升调试人员的工作效率,加快调试进度

手持设备简化调试

7

     系统自检,精准施工控制质量

幻腾关注的不仅是施工的速度,更是施工的质量。为了保障旭辉26街区(南区)的实施质量,幻腾在实施后,对实施成果进行了多次全面的系统自检,并借助系统生成的质量检测报告,快速校对人为失误。这样的设计有效降低了实施过程中对个体自觉性的依赖以及项目的管理难度。最终,幻腾在统一客观的检测标准下,旭辉26街区(南区)的施工精准度达到了100%

手持设备自检

一键自检

从60天到20天,是幻腾对旭辉26街区(南区)工程整体完工的特殊支持,但从幻腾本身的进化层面来说,利用在 CSC 和 WELL 双重标准指导下的愈发成熟的技术和产品而展开的统一、批量化实施和日趋丰满的项目交付经验,来帮助房地产企业通过降低人力成本和时间成本的方式,发现新的利润空间,加速实现数字人居的过程,则更像是幻腾未来实施中的一种常态。

从一次实施到每次实施。扎根于数字人居领域的幻腾智能,将在推动空间升级的道路上继续前进,让智能回归对用户需求的洞察,用技术让家居空间智慧互联,不断打造更加懂得用户的产品。
