亲爱的阅蓝山业主家人们:
盛夏的热浪,抒写着这个季节带给我们的绚烂与遐想,阳光灿烂如芒,家的进度也在如火如荼的进行中。
从建筑工艺到精工细节,从品控体系到工程管理,阅蓝山筑家现场一片繁忙景象,匠人们顶着烈日用汗水精心堆砌,只为让家的轮廓愈发清晰动人。
愿以热忱点燃盛夏,共同眺望秋实累累。下面为您奉上最新工程进度播报,共鉴美好。
2023年7月

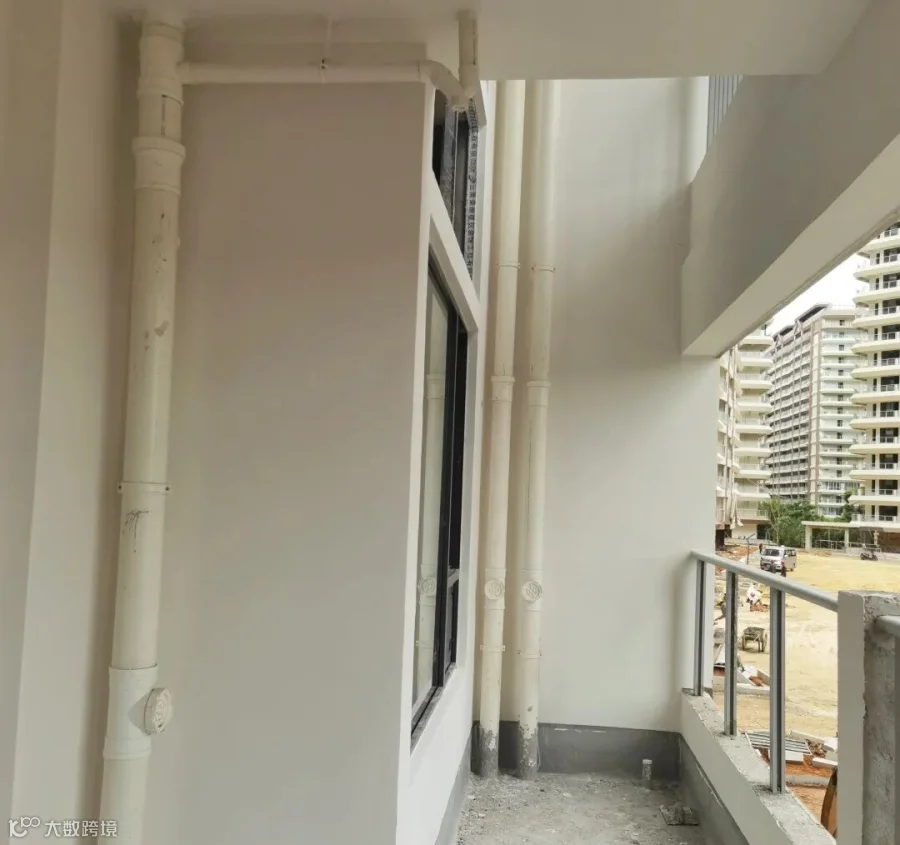

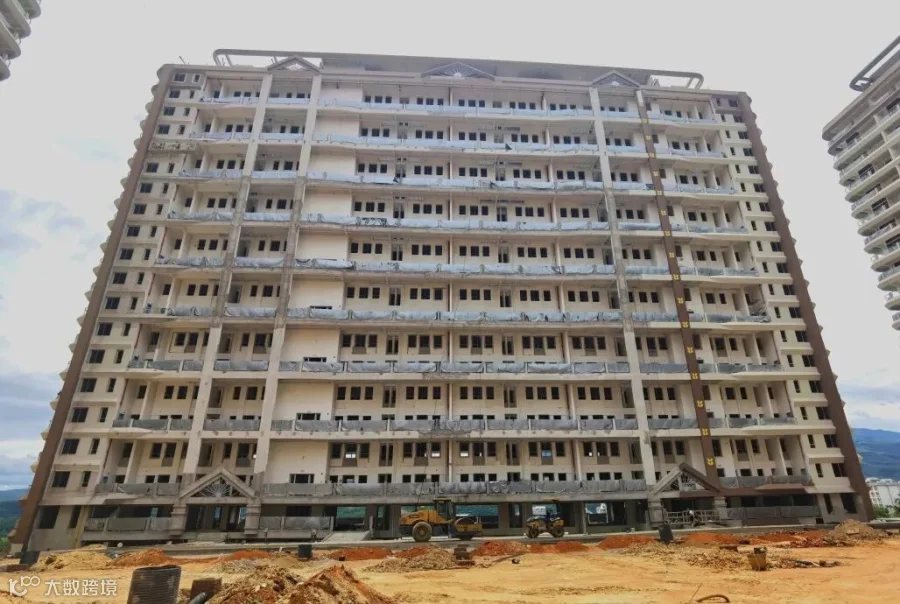

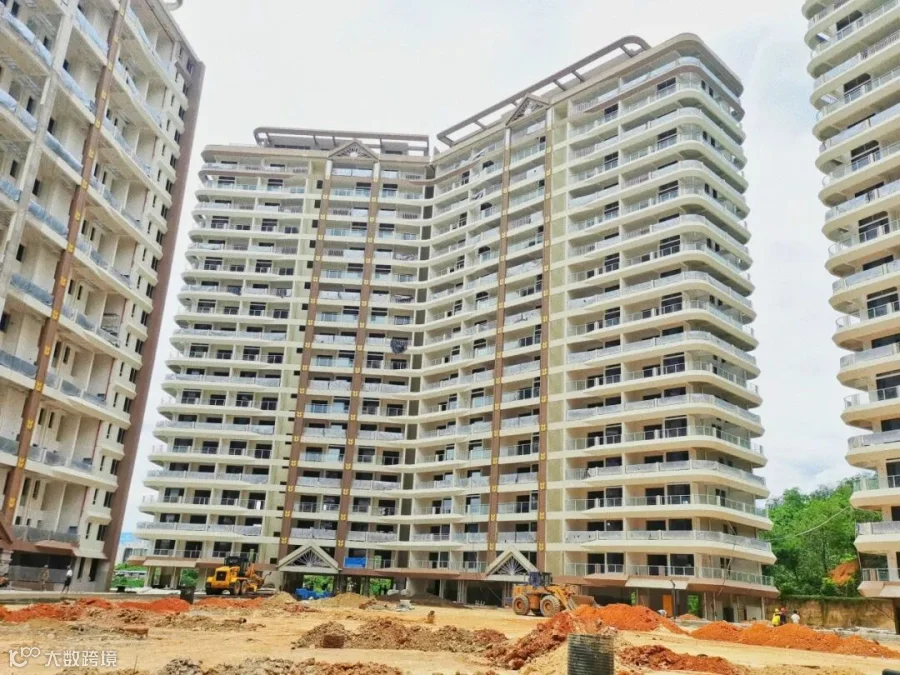

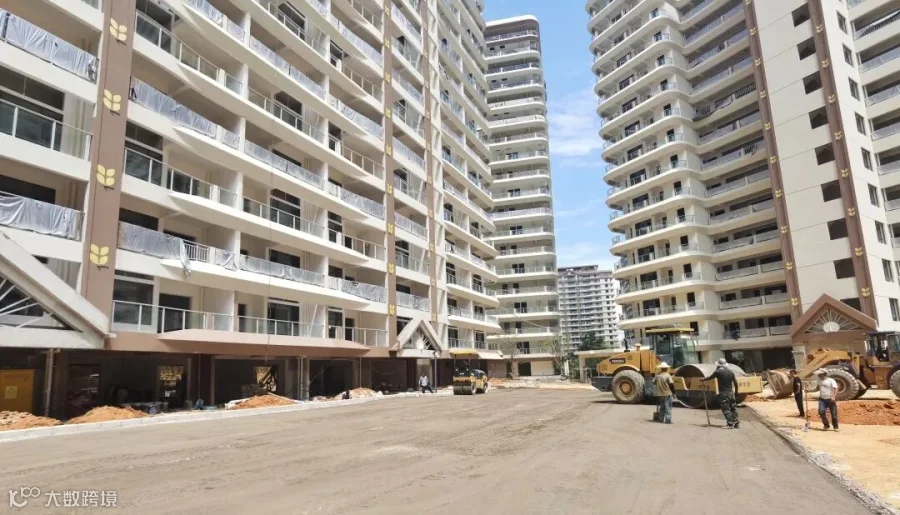

阅蓝山

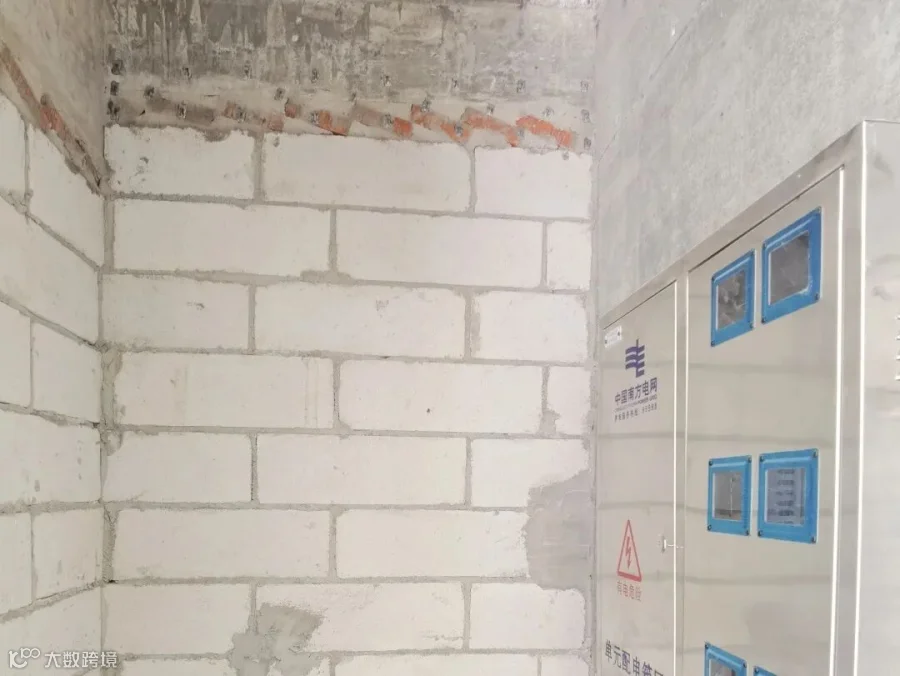

1、电表箱已搬运至各楼层,户表电箱已安装完成;

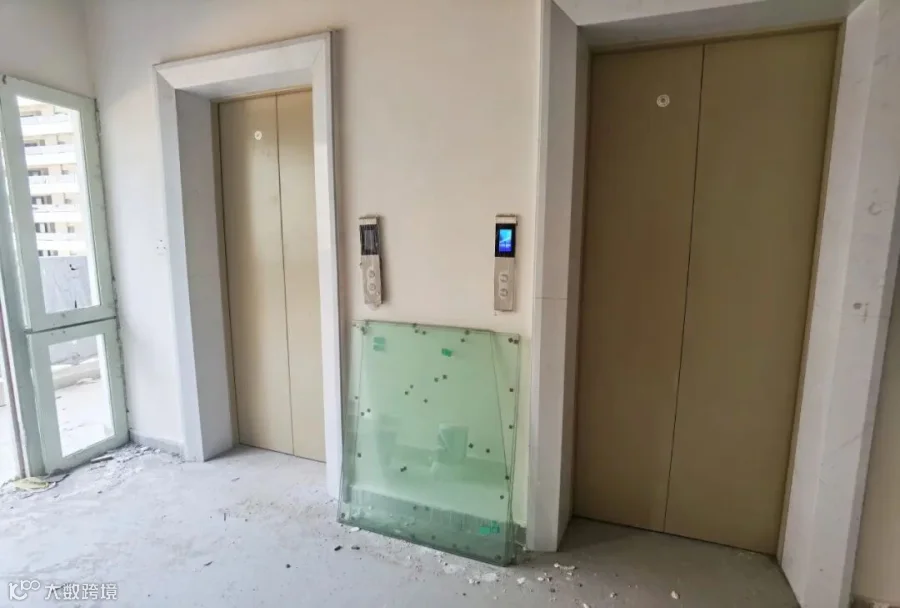

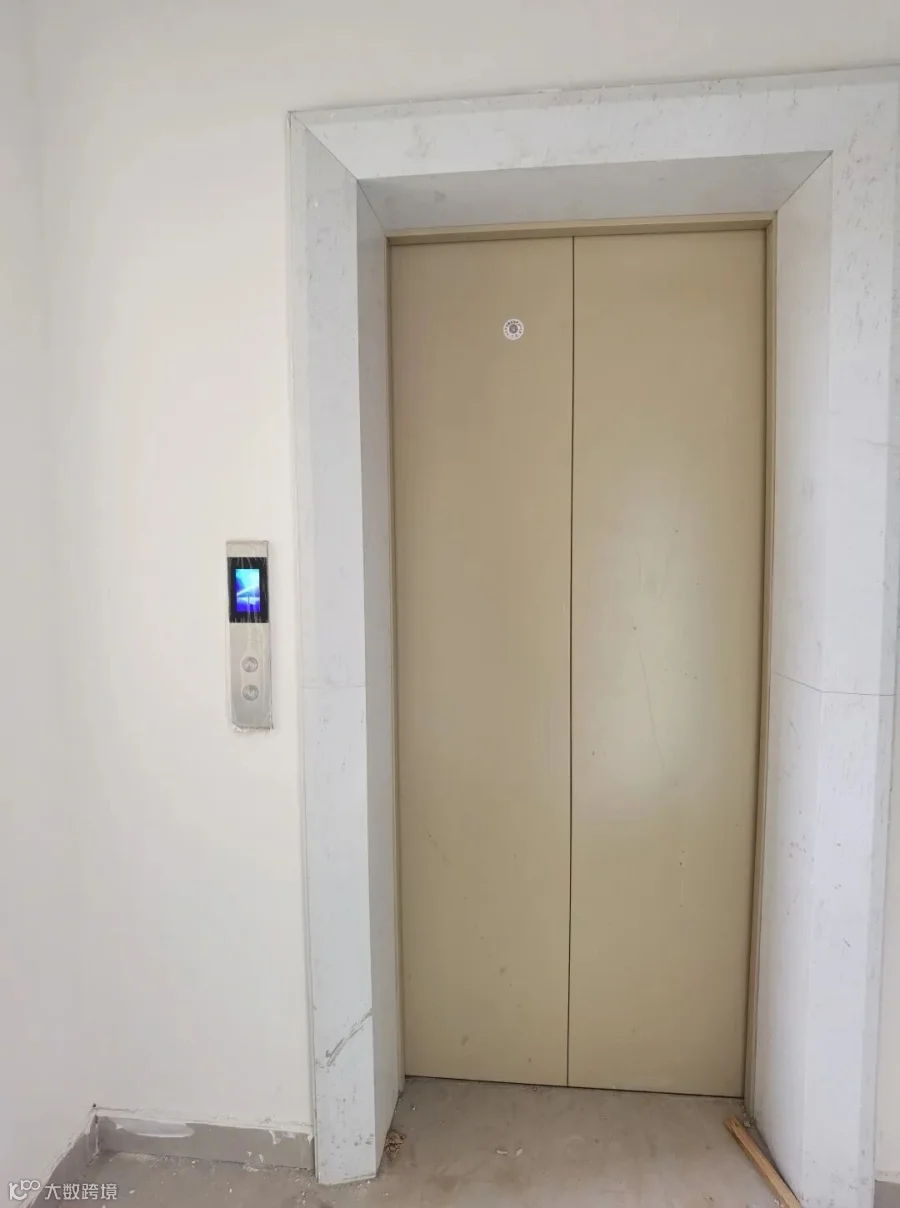

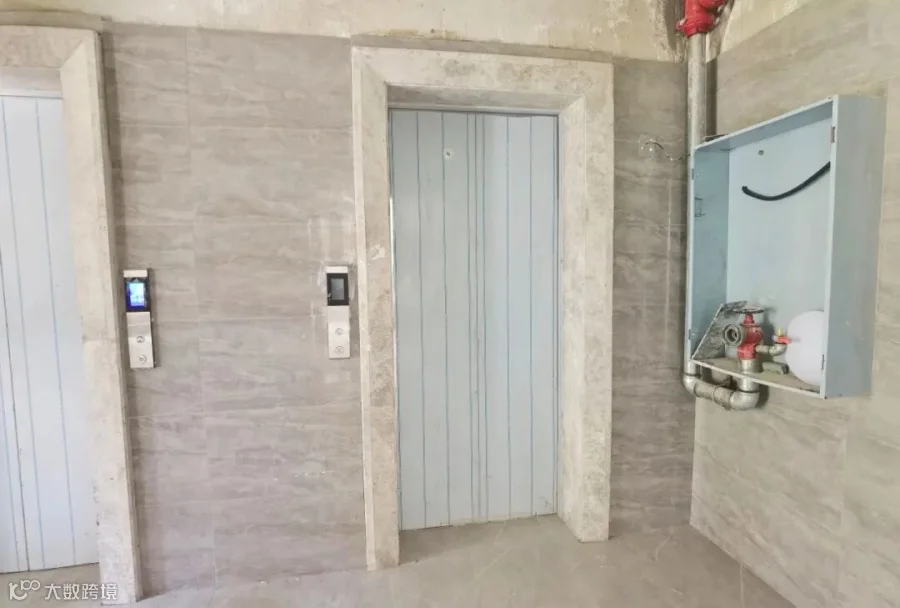

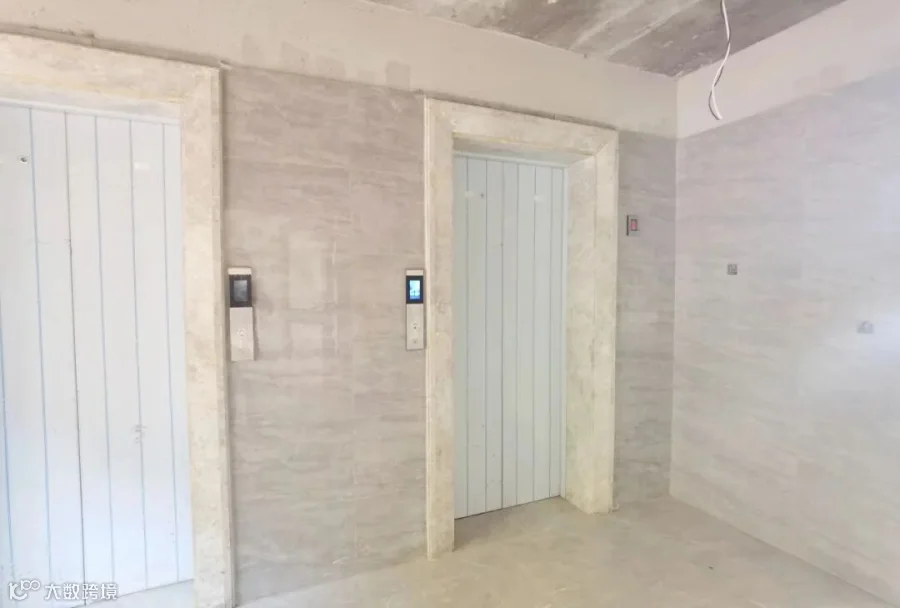

2、楼宇对讲门禁已安装完成;
3、架空层面电梯地砖、墙砖已粘贴完成。

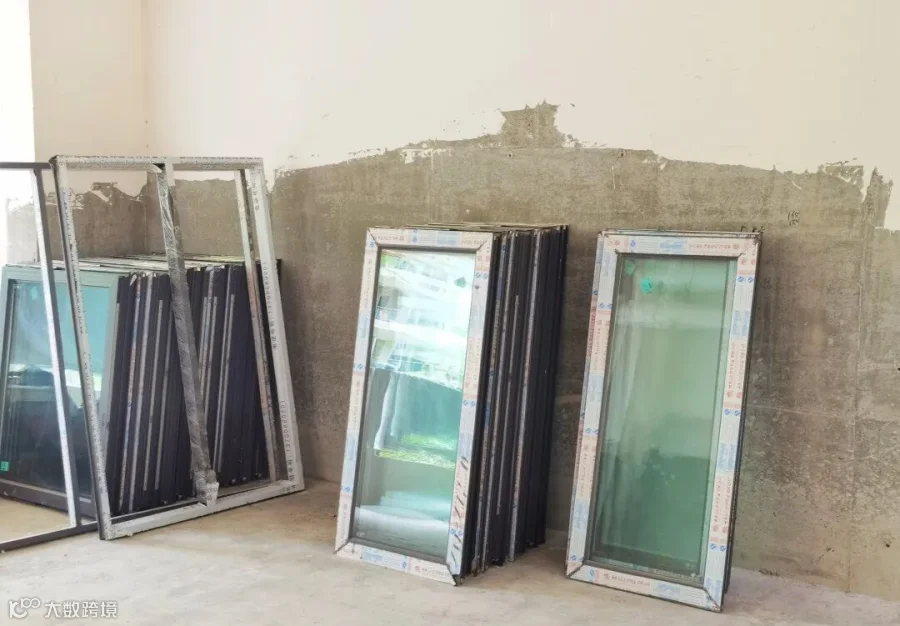

1、铝合金窗扇已搬运至各楼层;
2、铝合金窗固定玻璃已安装完成;
3、外墙涂料两端户阳台直感漆完成50%;

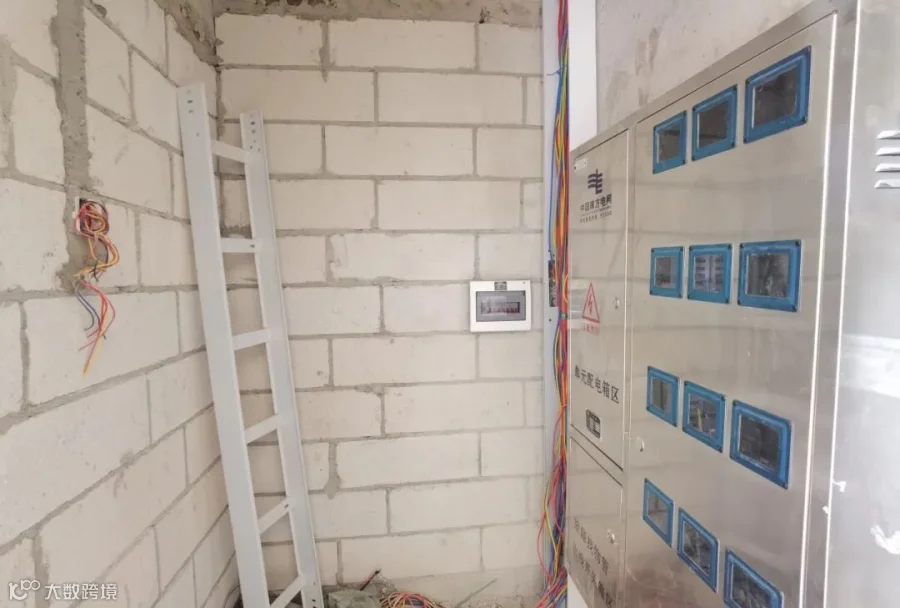

4、电表箱已搬运至各楼层;
5、架空层装甲地坪已完成;

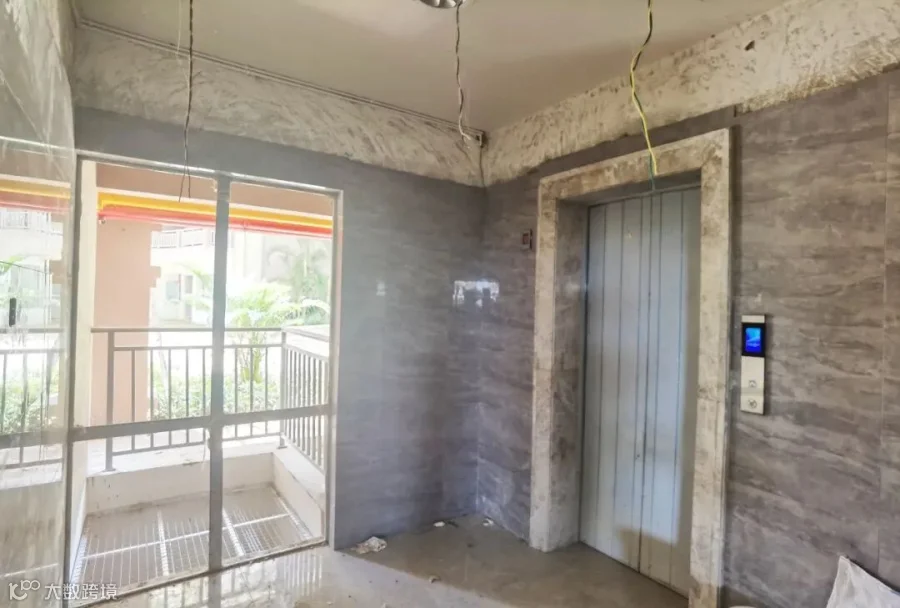

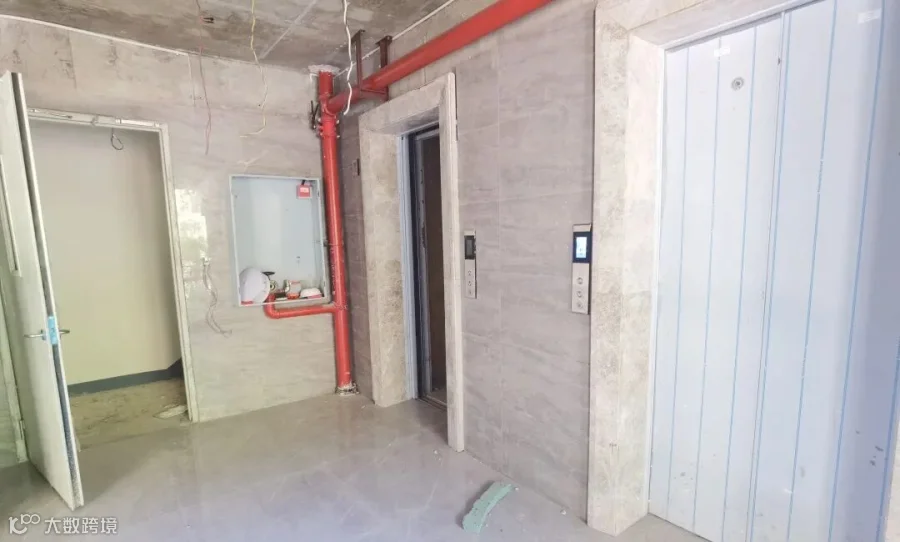

6、走道、电梯前室地砖粘贴、楼宇对讲门禁已安装完成;

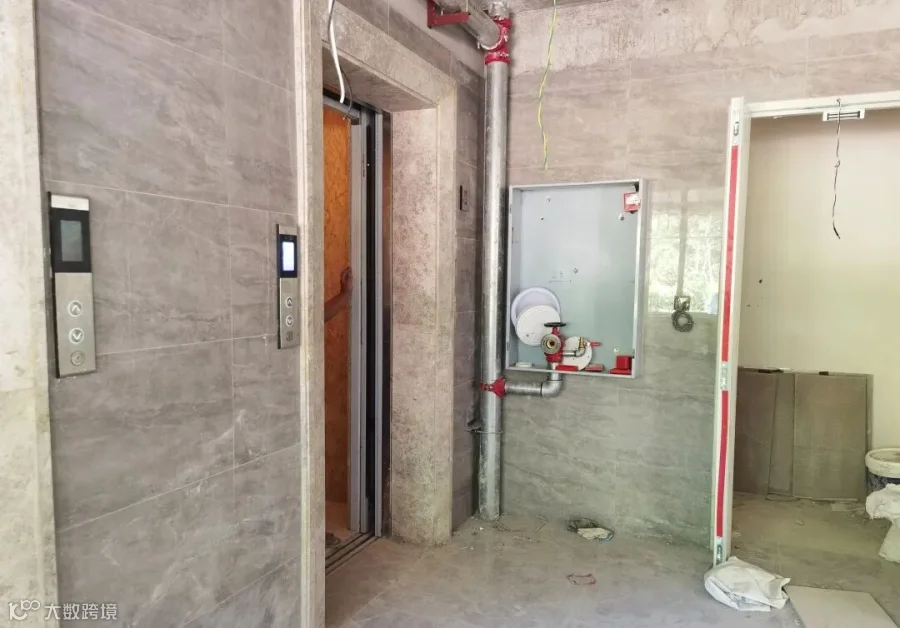

7、消防楼梯间不锈钢栏杆已完成。

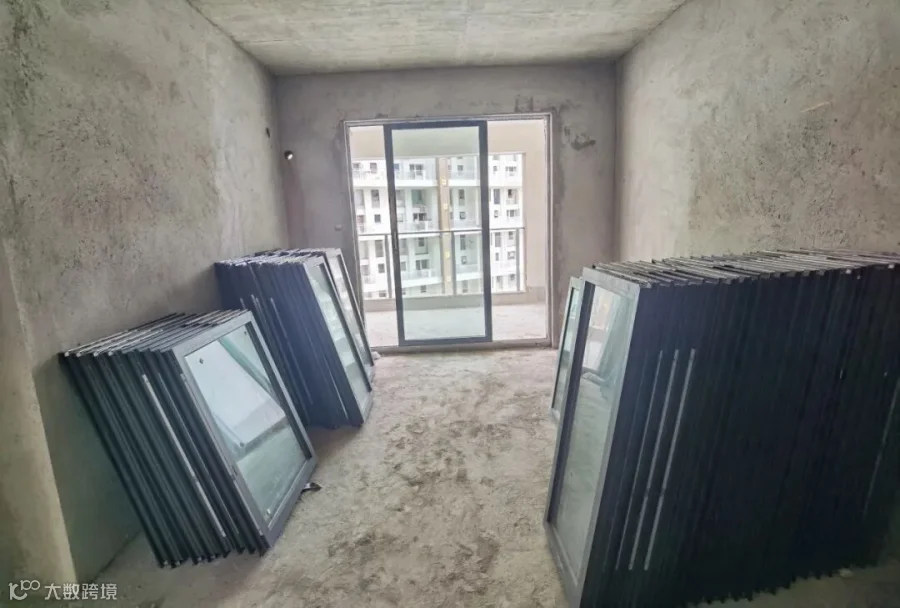

1、铝合金窗扇已搬运至各楼层;
2、施工采光井涂料;
3、电表箱已搬运至各楼层;

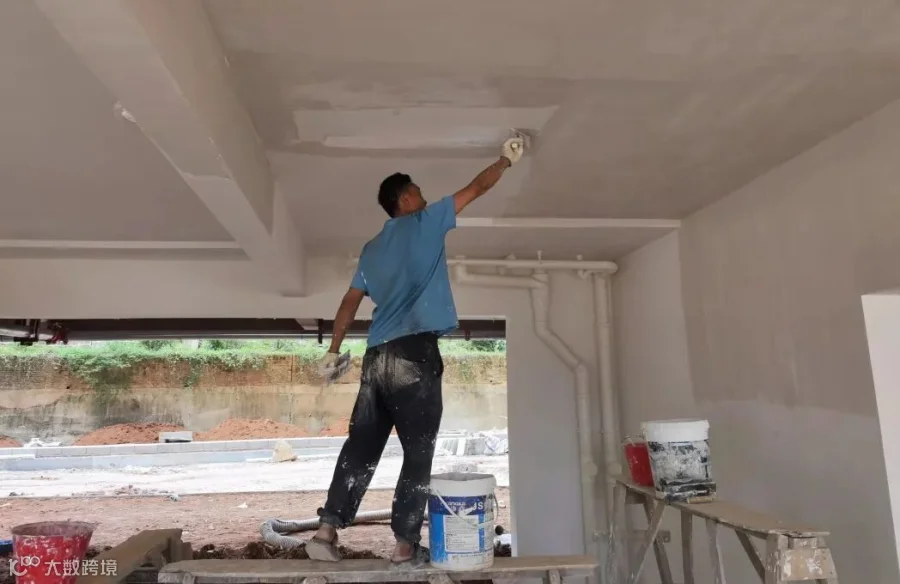

4、阳台墙面、顶面腻子已完成;

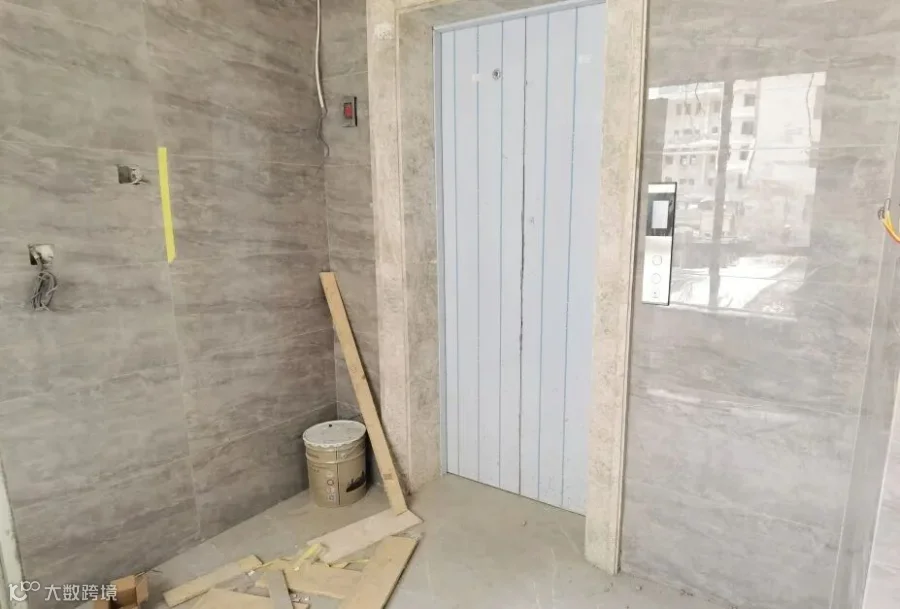

5、走道、电梯前室地砖粘贴、梯宇对讲门禁已安装完成;
6、消防楼梯间不锈钢栏杆已完成。
1、架空层装甲地坪已完成;
2、一层公共厕所安装蹲坑、回填浇筑地面砼;
3、走道、电梯前室地砖已完成;
4、楼宇对讲门禁已安装完成;
5、阳台墙面、顶面腻子已完成;
6、两端户阳台墙面涂料完成90%;
7、电表箱已搬运至各楼层;
8、消防楼梯间不锈钢栏杆已完成。
1、走道、电梯前室地砖已完成;
2、楼宇对讲门禁已安装完成;
3、阳台墙面、顶面腻子已完成;
4、消防楼梯间不锈钢栏杆已完成;
5、铝合金窗扇已运入施工现场;
6、外墙涂料完成90%;
7、电表箱已搬运至各楼层;
8、架空层电梯前室三角部分顶已安装完成。
1、二层安装公共卫生间蹲坑、给水管网;
2、走道、电梯前室地砖已粘贴完成;
3、楼宇对讲门禁已安装完成;
4、阳台墙面、顶面腻子完成90%;
5、外墙涂料完成40%;
6、铝合金窗扇已运入施工现场;
7、电表箱已搬运至各楼层;
8、消防楼梯间不锈钢栏杆已完成。

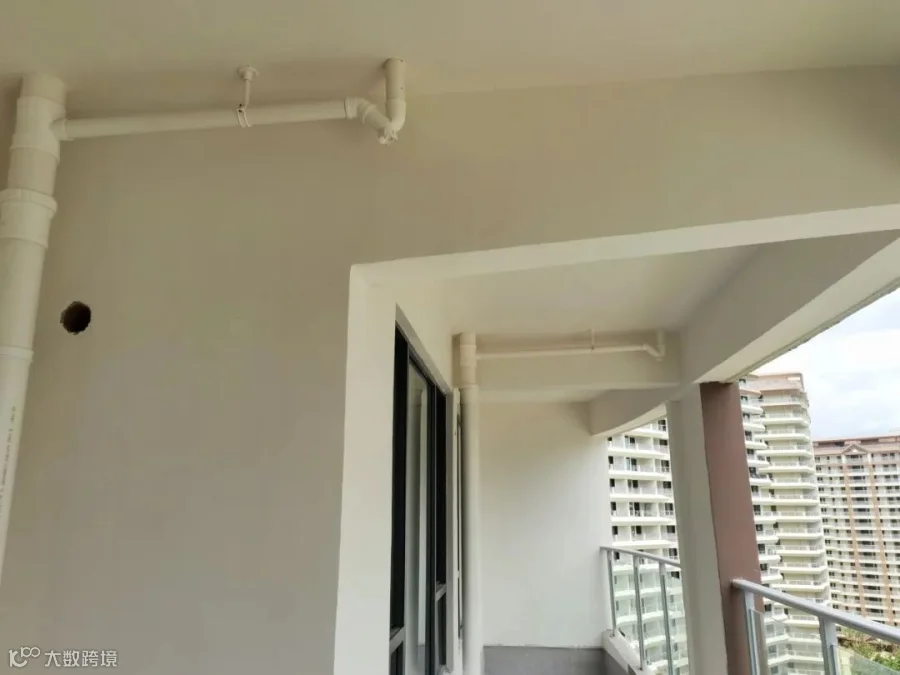

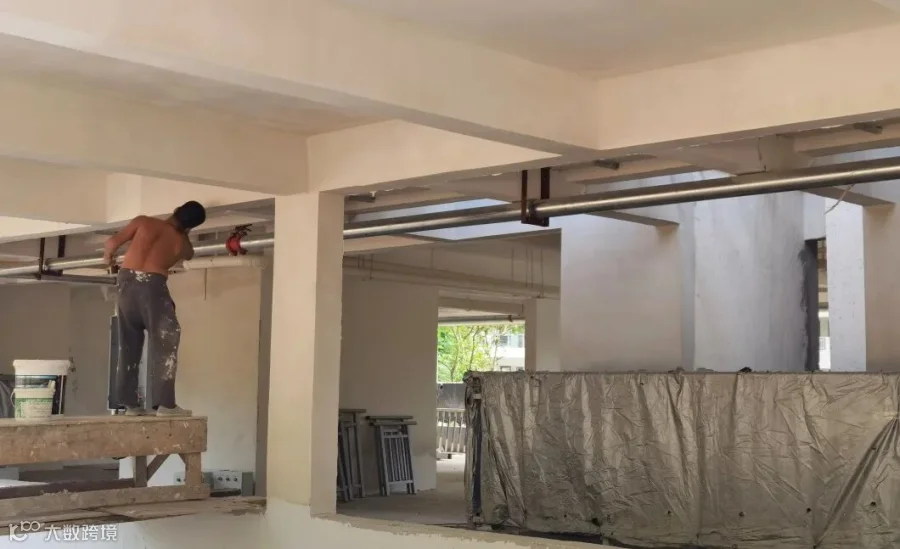

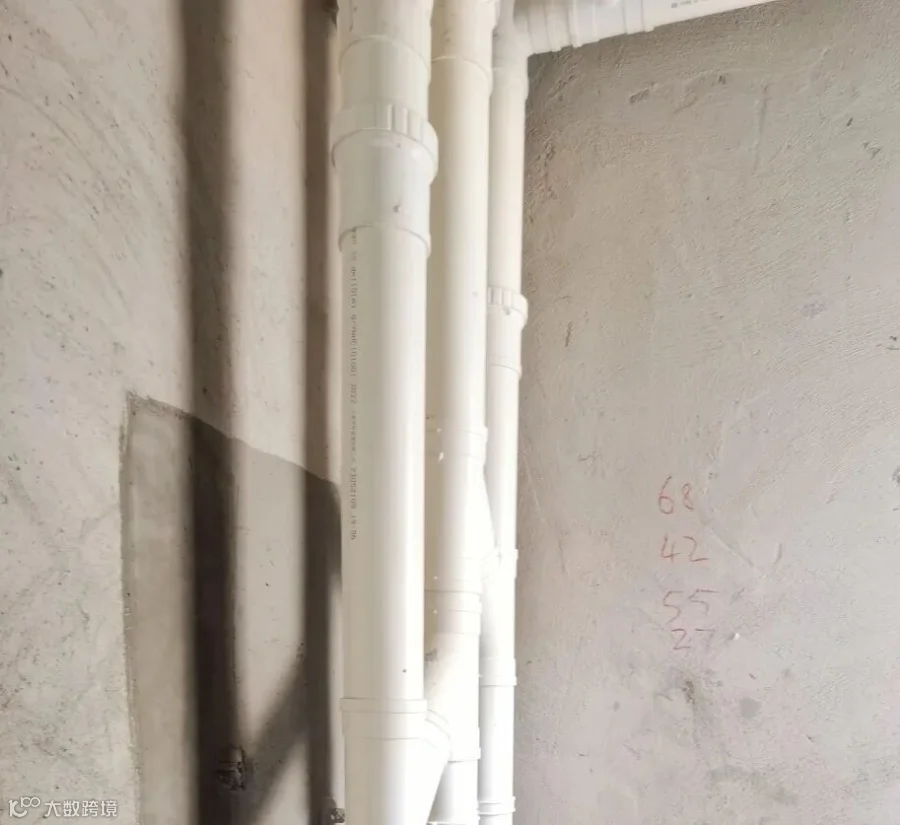

1、室外给排水管网已完成;
2、地下室∶打扫卫生;

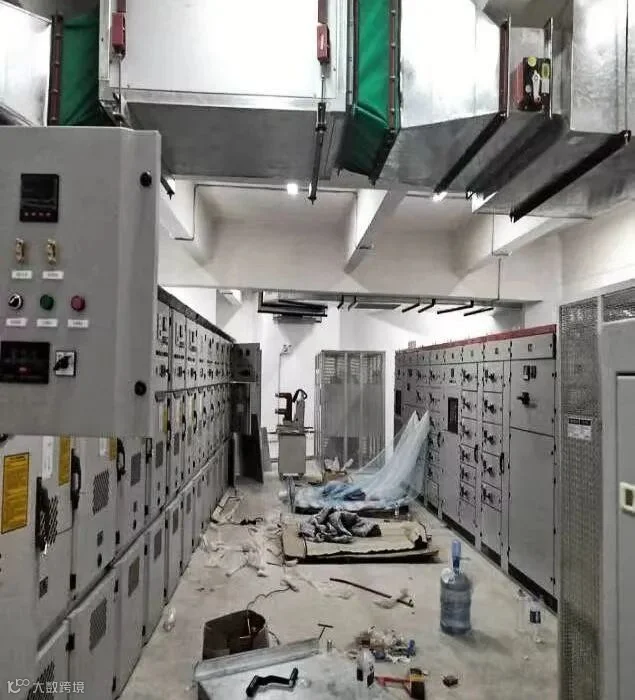

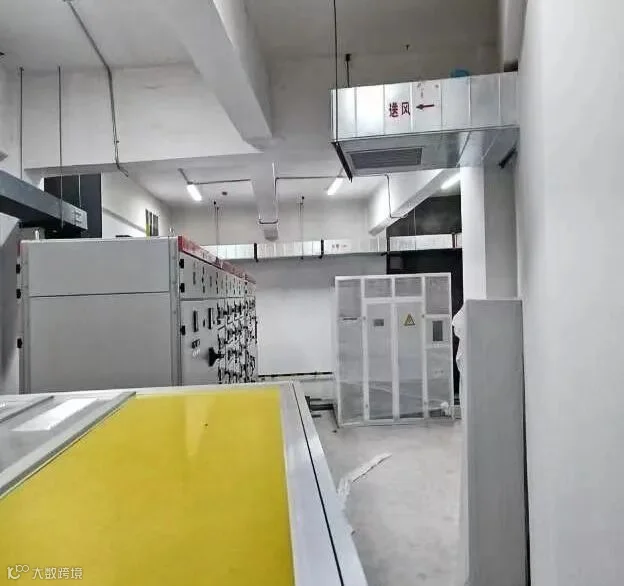

3、地下室配电房组装变压器、高低压柜组装。
从勾勒方寸图纸到家境渐显
无数个日夜的臻工打磨与品质坚守
凯莱·阅蓝山定不负您的选择
全力以赴匠筑美好人居
让未来家的模样,一步步变得真切可感
- END -
