导读:凯莱·韵动里6月工程进度播报

韵动里社区实拍

亲爱的韵动里业主家人们:

见字如晤,展信安颜!

六月骄阳熠熠,美妙的夏日乐章在树影、微风中奏响,家的新颜亦璀璨生辉。时光不辍,匠心如一。凯莱·韵动里处处洋溢着繁盛的气息,一栋栋楼宇昂扬生长,以匠心技艺堆砌一砖一瓦,将高品质的要求融入筑家的每一处细节。

万般美好正接踵而至,不断更新的工程进度,演绎着上海凯莱对品质兑现的坚定。恰逢夏阳明媚,特将6月家书敬呈于您,共鉴爱家的新变化,期待幸福新生!

凯莱·韵动里工程进度播报

1#楼工程进度

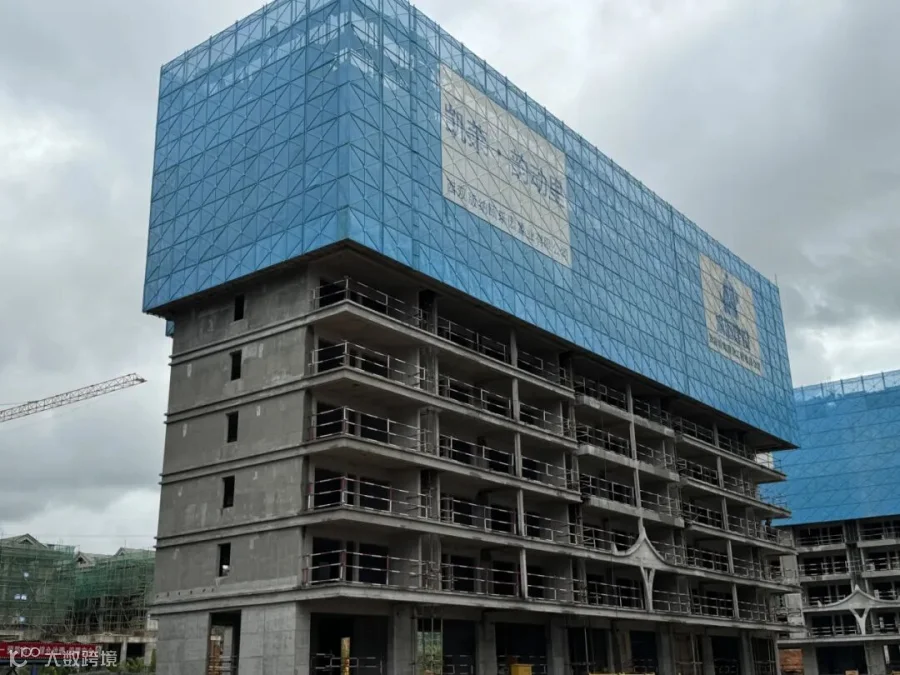

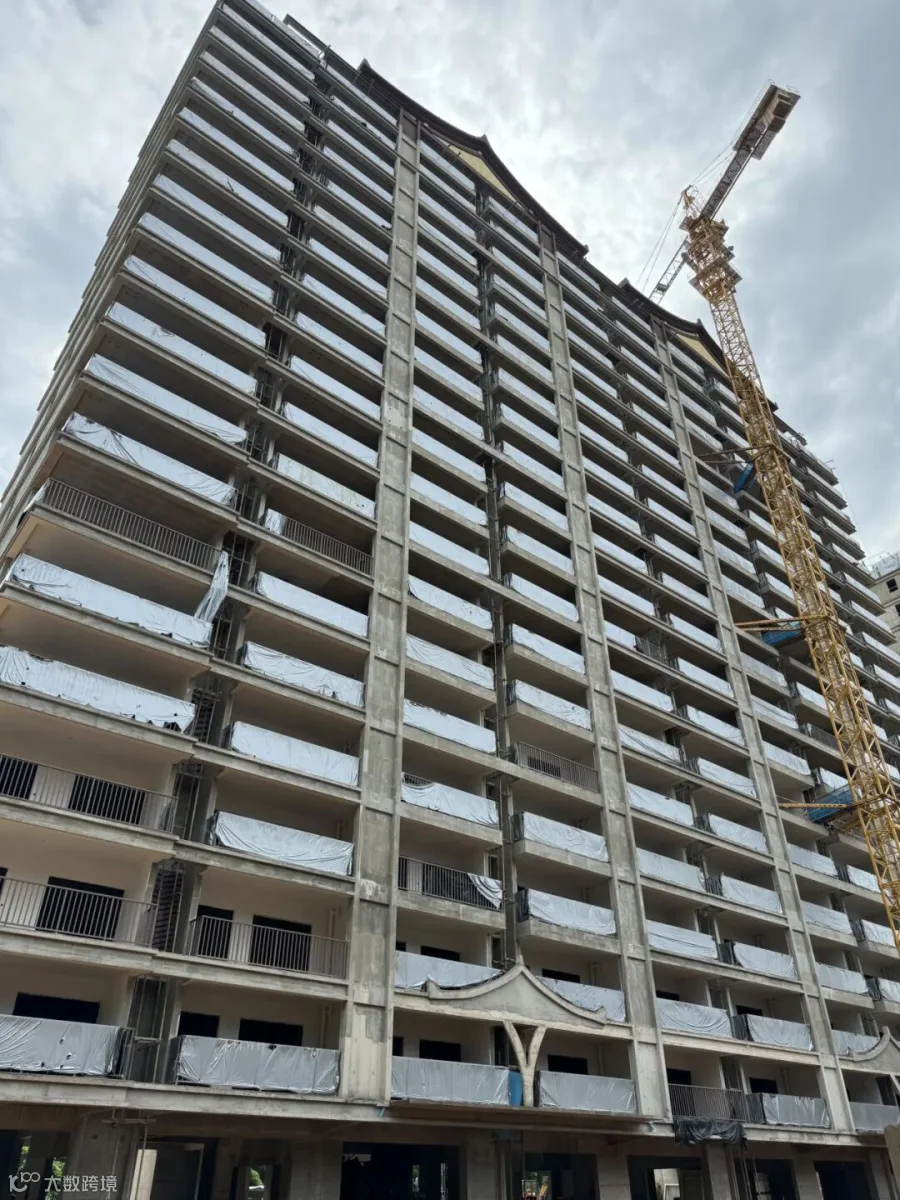

1#楼结构已完成至8层

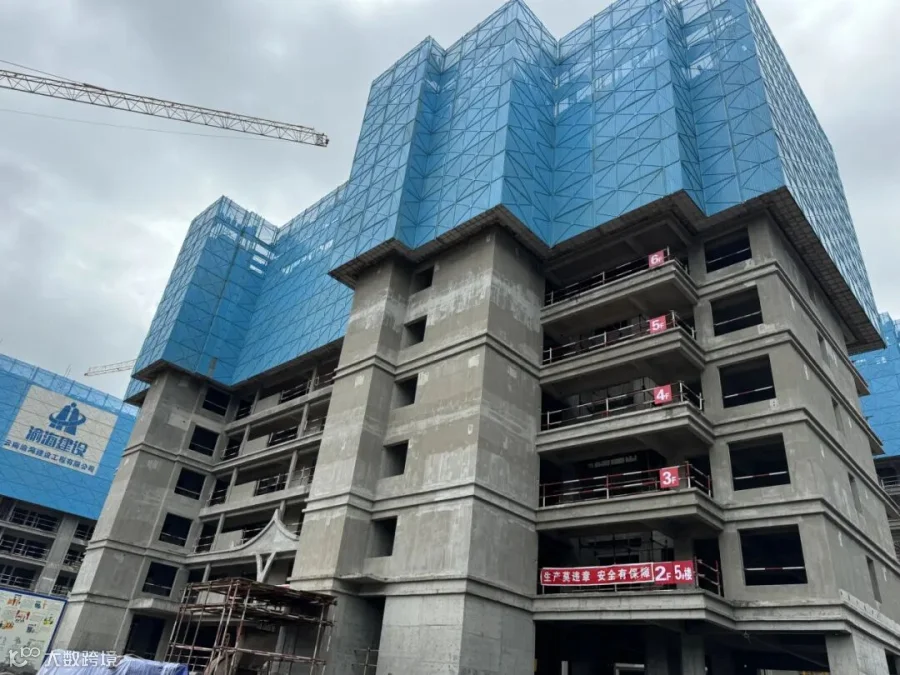

1#工程实拍

2#楼工程进度

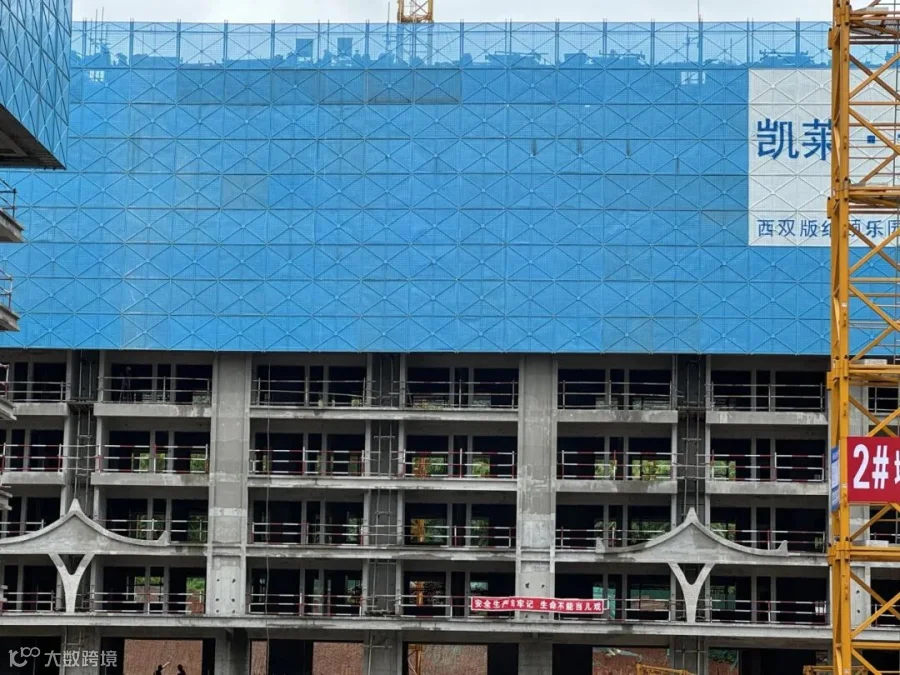

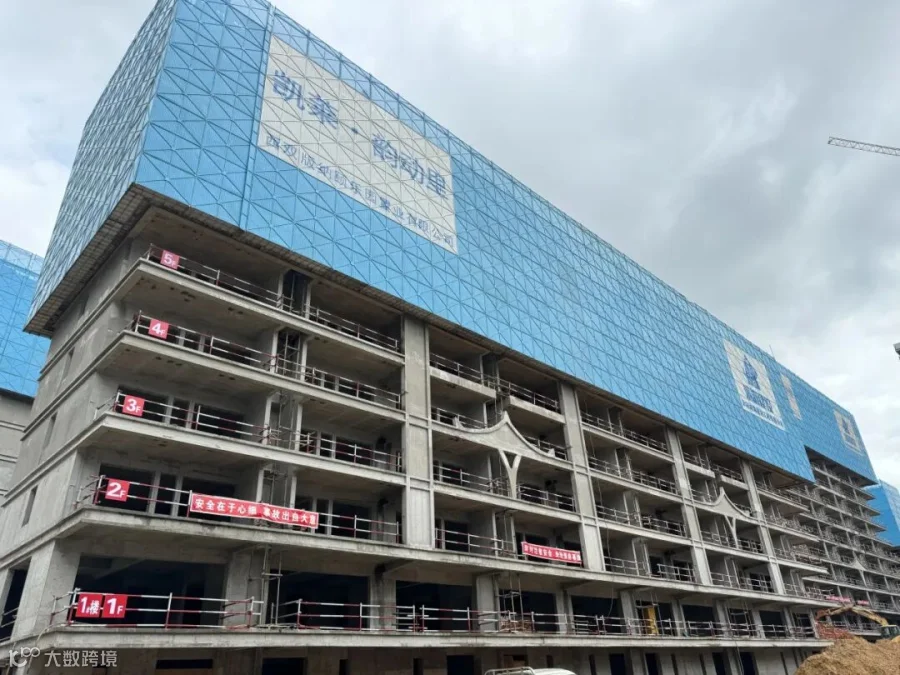

2#楼结构已完成至10层

2#工程实拍

3#楼工程进度

3#楼结构已完成至12层

3#工程实拍

5#楼工程进度

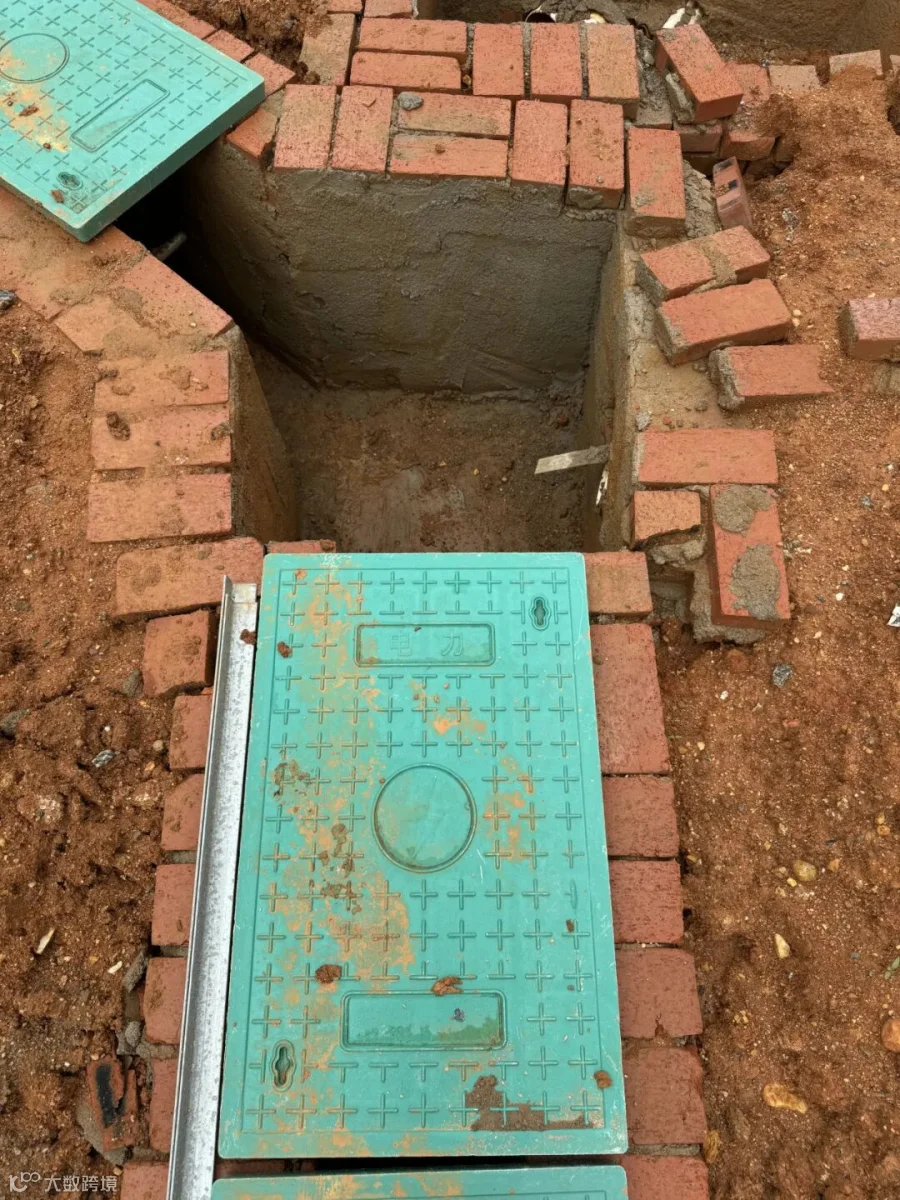

5#楼结构已完成至8层

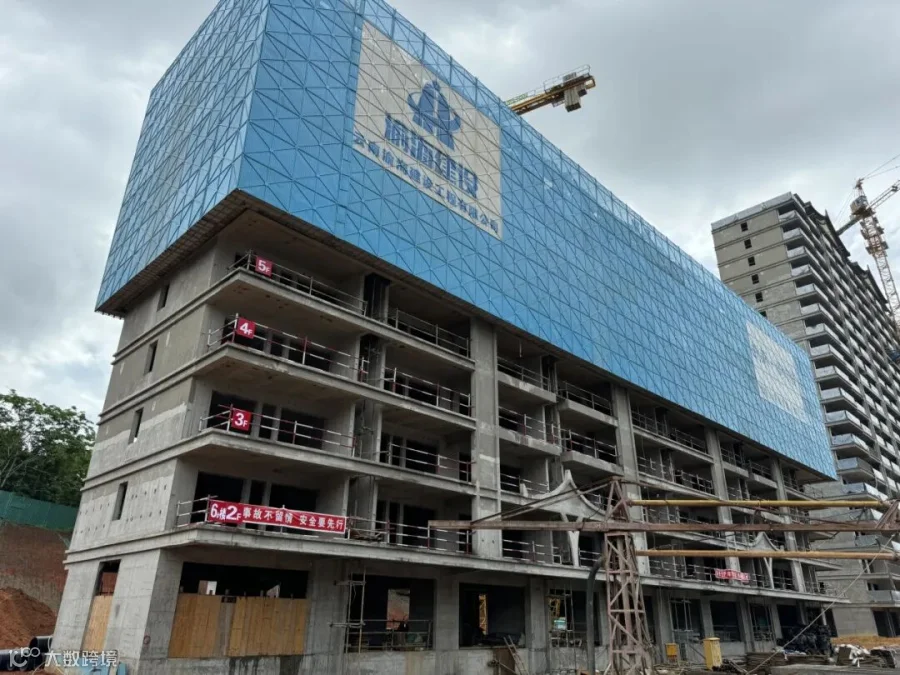

|5#工程实拍

6#楼工程进度

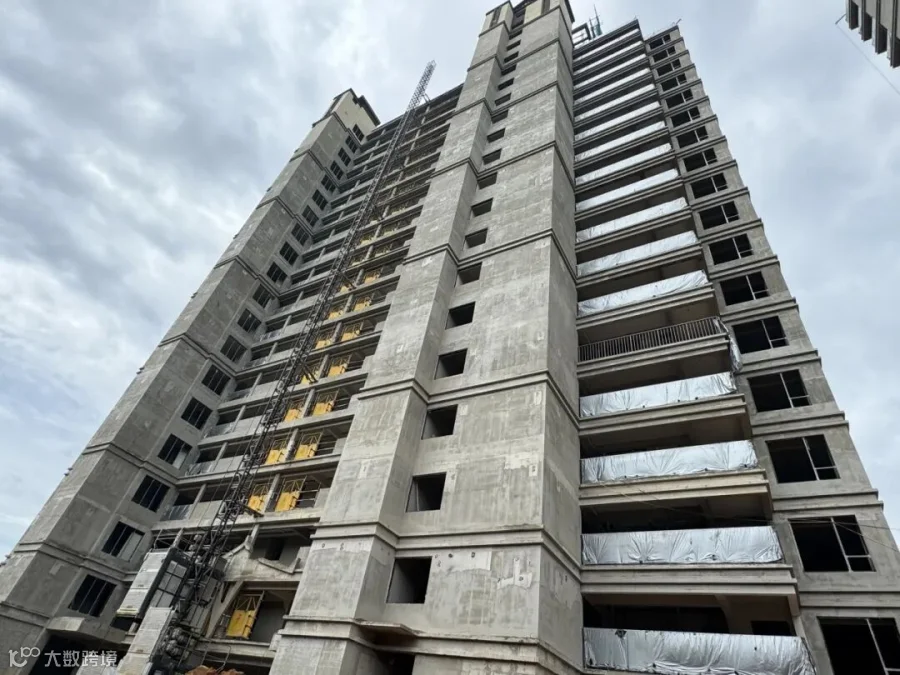

6#楼结构已完成至8层

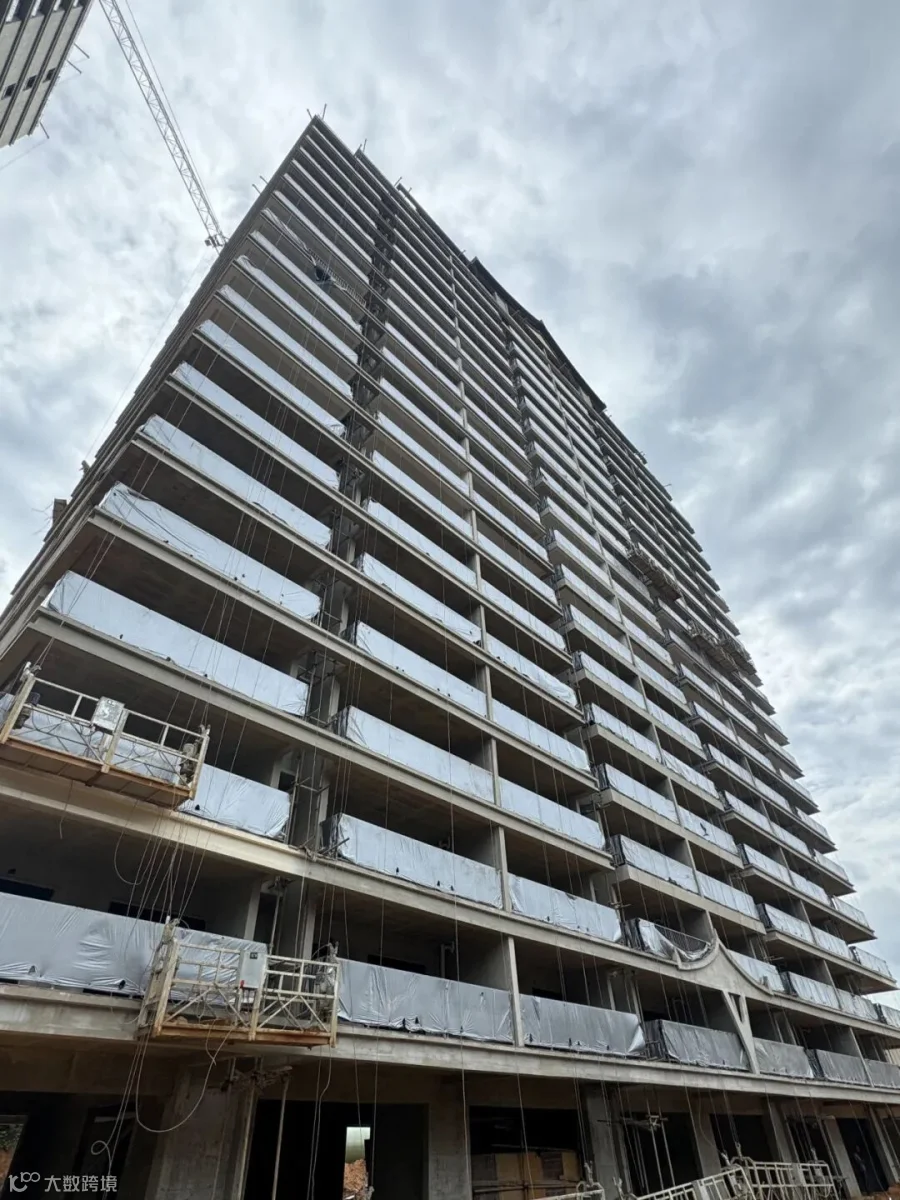

6#工程实拍

7#楼工程进度

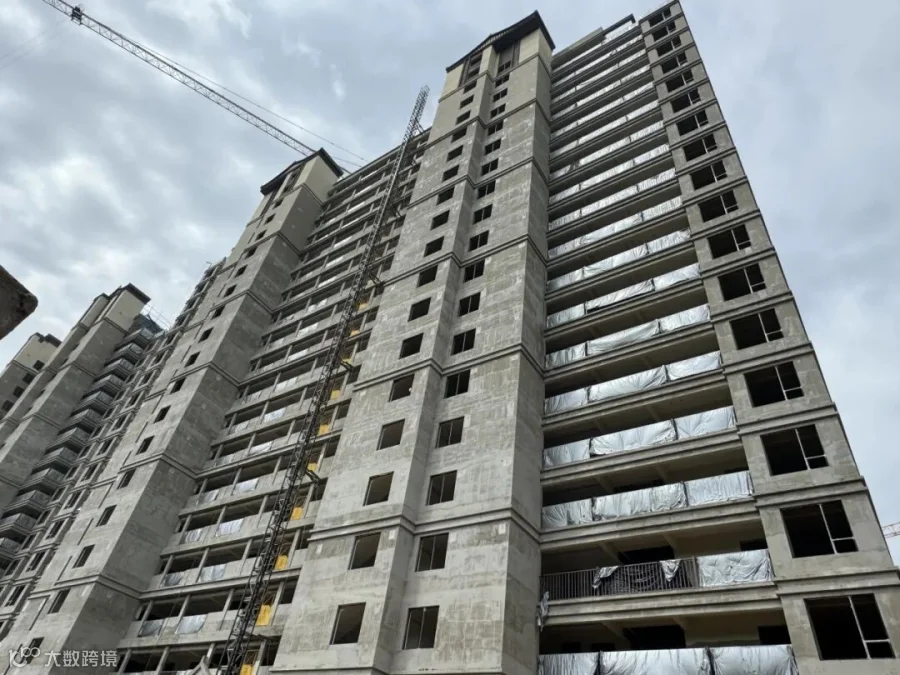

7#楼内墙抹灰、栏杆、铝合金门窗框已安装完成

电梯已安装待调试

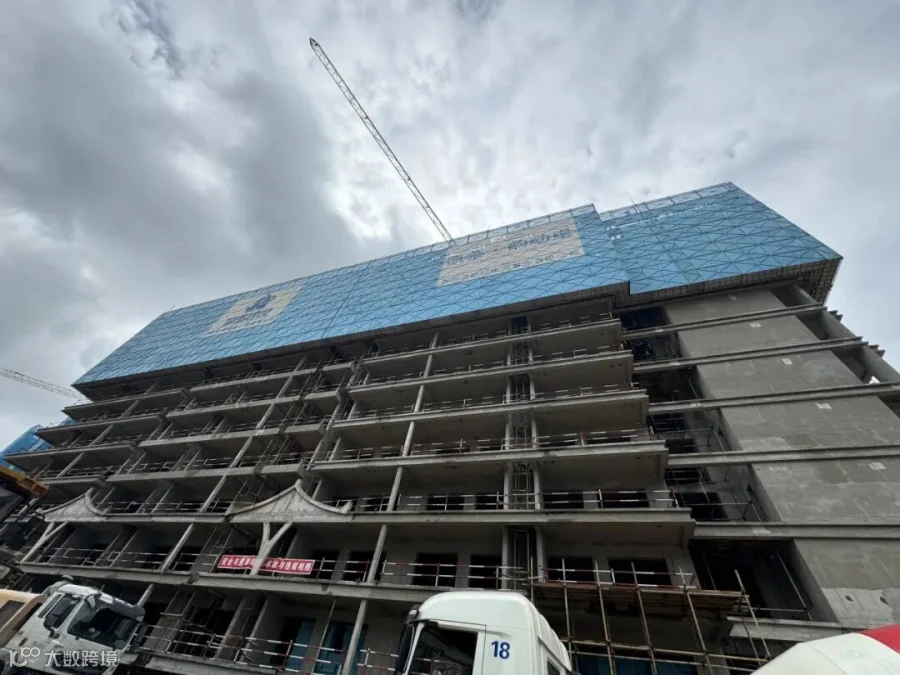

7#工程实拍

8#楼工程进度

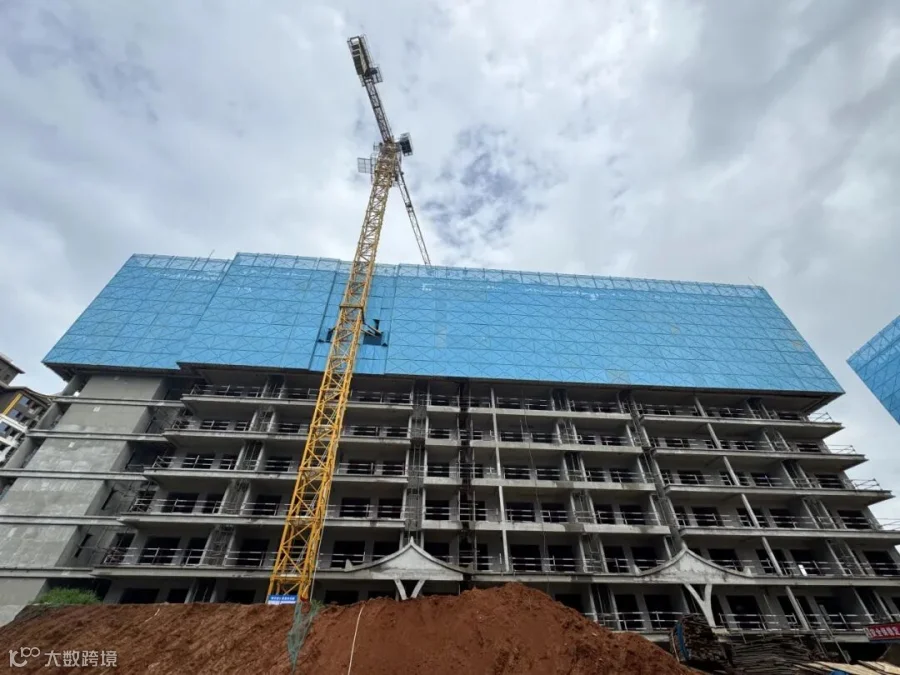

8#楼内墙抹灰、栏杆、铝合金门窗框已安装完成

电梯已安装待调试,防火门已安装70%

走道地砖已粘贴50%

8#工程实拍

9组团商业工程进度

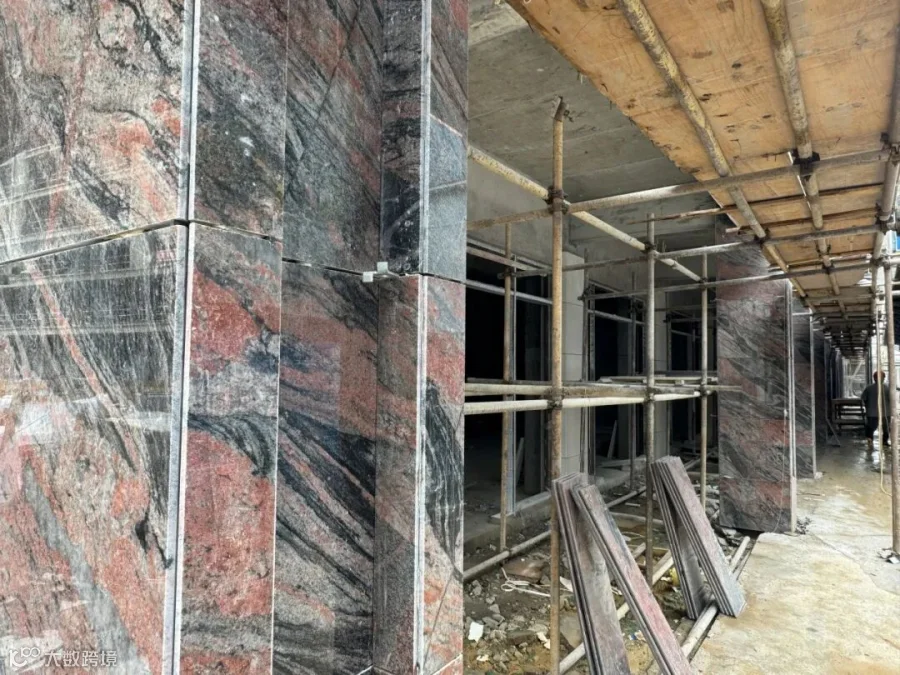

9-1商业干挂石材已完成70%

9组团工程实拍

其他工程进度

多层屋面工程已完成

除入户防盗门未安装,其余已完成

室外景观种植完成20%,园路基础完成10%

施工高压电缆沟,一期室外给排水已完成80%

消防工程:

水泵房设备已安装完成,消火栓箱及管网已安装完成

喷淋、通风已安装95%

生活水箱及水泵已安装完成

强电工程:

室外低电缆沟已完成70%

工程实拍

夏花繁映,点缀家境繁盛

匠人执笔,勾勒生活新篇

凯莱·韵动里始终执守匠心标准

在日复一日、如火如荼的建设施工中

不断兑现美好人居承诺

让版纳旅居的温暖与幸福“家”速而来

凯莱扎根版纳第五子

版纳首个健康乐活社群住假区

凯莱·韵动里全系产品热销中

建面约54-196㎡舒适高层

建面约64-94㎡活力叠墅

建面约112㎡颐养合院

免责声明:本宣传仅为要约邀请,本文章内附所有资料,包括任何图片、插图、设计图、文字描述或其他资料,仅供参考识别之用,不构成本单位任何承诺和保证,双方具体权利义务以双方签订的《商品房买卖合同》及附件、补充协议约定为准。本户型图仅为室内家居效果示意,所示家居隔断等均不作为交房标准。部分图片和数据来源于网络,若有侵权,请及时联系发布者删除。

【声明】内容源于网络
0
0
凯莱家园
凯莱阅蓝山由上海凯莱投资有限公司全资投资开发,项目占地约160亩,综合容积率2.0,建筑密度约16%,分三期开发,产品丰富多样,涵盖36-38㎡精品公寓、59-112㎡诗意平层、77-131㎡墅质跃层,在这里开启您的品质旅居度假之旅。
内容 223
粉丝 0
凯莱家园 凯莱阅蓝山由上海凯莱投资有限公司全资投资开发,项目占地约160亩,综合容积率2.0,建筑密度约16%,分三期开发,产品丰富多样,涵盖36-38㎡精品公寓、59-112㎡诗意平层、77-131㎡墅质跃层,在这里开启您的品质旅居度假之旅。
总阅读6
粉丝0
内容223
