透水混凝土具备良好的透水透气性,是道路积水终结者
透水混凝土,剖面图

透水混凝土施工材料配合比
透水混凝土的铺装工艺,类似于混凝土的铺装,但又不同于混凝土铺装方面。透水混凝土具有与普通混凝土所不同的特点:容重小、水的毛细现象不显著、透水性大,水泥用量小、施工简单等,因此这种新型的建筑材料的优越性不断为人所知,并在道路领域逐渐得到应用。它能够增加渗入地表的雨水,缓解城市的地下水位急剧下降等等的一些城市环境问题。
1、材料的组成:
彩色透水混凝土由上海岚石LANS透水混凝土增强剂、425水泥、碎石、水组成。
(1)水泥应采用强度等级不低于42.5级的硅酸盐水泥或普通硅酸盐水泥,质量应符合现行国家标准《通用硅酸盐水泥》GB175的要求。不同等级、厂牌、品种的水泥不得混存、混用。
(2)上海岚石透水混凝土增强剂—其是以高强度等级的硅酸盐水泥为基料,配以多种助剂增加强度与粘结力组成的粉状料,并可按用户要求加入无机耐候颜料,使其和碎石、水按一定比例混合后,组成不同色彩的透水混凝土面层。
(3)颜料:高质量无机颜料。
(4)碎石:
透水混凝土用的碎石应具有技术要求,采用二级品标准的高石,其物理性能指标见(表一)。
碎石颗粒也有一定的要求,按其颗粒大小范围分1#、2#、3#三号。具体的颗粒范围见(表二)
碎石的物理性能指标表 (表一)
序号 |
指标名称 |
指标 |
1 |
压碎指标(%) |
<15 |
2 |
针片状颗粒含量(%) |
<15 |
3 |
含泥量(%) |
<1 |
4 |
表观密度(kg/m3) |
>2500 |
5 |
紧装堆积密度(kg/m3) |
1350 |
6 |
空隙率(%) |
<47 |
碎石按颗粒分号(2级)
碎石的分号 |
1# |
2# |
3# |
粒度范围(mm) |
2.4~4.75 |
4.75~9.5 |
9.6~13.2 |
碎石是透水混凝土的主要材料之一,其质量必须要控制好。
(5)水:普通自来水即可用。一般没经过滤的混浊的地下水或使用过的不洁水,不能利用。
2、三种原材料在施工过程中配合比:
要施工出高质量、高标准的透水混凝土,在原材料固定的条件下,严格控制以上三种原材料的配比,是施工中的重要关键,在施工现场负责人必须严格控制比例。
透水混凝土配合比(按质量计):水:水泥:透水混凝土增强剂:颜料:碎石=90:320:15:10:1800
摘要:上海岚石透水混凝土增强剂的添加坍落度及坍落度保持性是透水混凝土生产的关键。

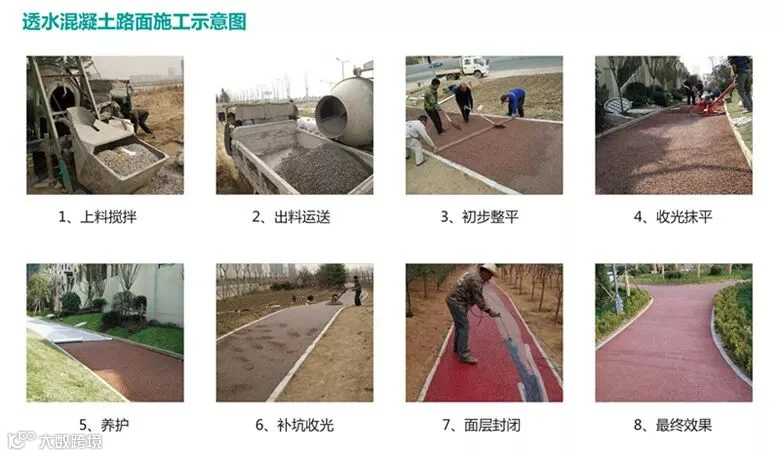

透水混凝土施工工艺步骤解析
1、施工前的准备:施工前应做好组织、物质、技术等三大准备。
1.1组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职。
1.2物质准备:透水混凝土施实质上相似于水泥混凝土施工,其原料中仅少了砂子,而一定粒度的高料碎石替代了骨料,在施工中具有一定量的辅料材料透水混凝土增强剂。
物质准备应是现场的准备,如人员的住宿、所需的水、电供应、工程材料堆放工棚(透水增强剂要有防水防潮措施的工棚)搭建;搅拌机械的设置场地等等一系列的准备工作。
搅拌机械的设置场地,透水混凝土的搅拌是采用小型卧式搅拌机。搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属干料性质的混凝土,其初凝快,为保证运输时间应尽量短。为防止混凝土粘污施工场地,搅拌机下部的一定范围需用防护板设防措施。
1.3施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。施工用电:三相电,施工用水:普通自来水连接到搅拌设备旁。
1.4施工前的技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,制定出施工方案,为工程顺利完成作好技术上的准备工作。
1.5配合做基础方的土建队,在做地面基层的同时进行专用透水管道的铺设,透水管道除按图纸要求铺设外,必须与原道路排水系统相连接,成为道路排水系统的一部分。

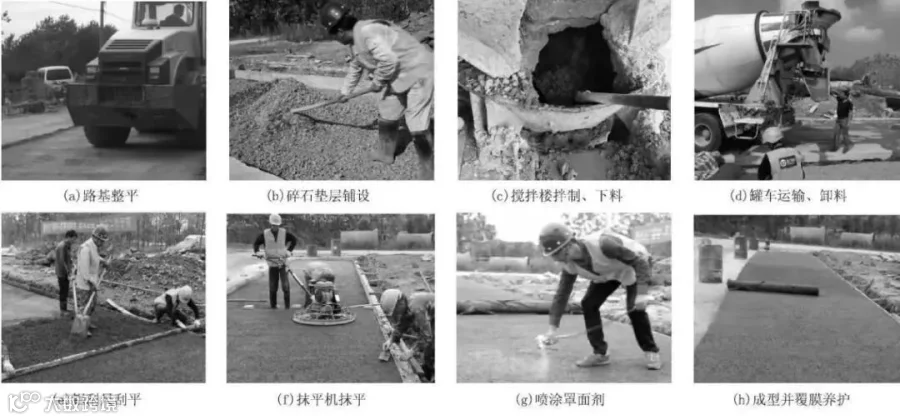

2、施工:在准备工作充分的基础上,人员设备方可进场施工。
2.1立模:
施工人员在首先须按设计要求进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等的问题。
2.2搅拌:
搅拌机:根据工程量的大小,配置不同容量的机械搅拌机,机械搅拌机的一定范围内的地面处,应设置防止水和物料散落的接料设备(如方型板式斗类),保护施工环境的卫生,减少施工后的清理工作。
透水混凝土不能采用人工搅拌,采用普通混凝土搅拌机械进行搅拌,搅拌时按物料的规定比例及投料顺序将物料投入搅拌机,先将透水混凝土增强剂和碎石搅拌约30秒后,使其初步混合,再将规定量的水分2-3次加入继续进行搅拌约1.5-2分钟。视搅拌均匀程度,可适当延长机械搅拌的时间,但不宜过长时间的搅拌。
注意事项:
(1)施工现场须专人负责物料的配比。
(2)严格控制水灰比,即控制水的加入量,水在搅拌中分2-3次加入,不允许一次性加入。
(3)为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。
2.3运输
透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳。
2.4摊铺、浇筑成型:
透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,摊铺系数为1.1。底层摊铺透水砼需将混合物均匀摊铺在工作面上,用刮尺找准平整度和控制一定的泛水度,然而平板振动器(厚度厚的用平板振动器)或人工捣实。捣实不宜采用高频振动器,最后用抹合拍平,抹合不能有明水。

注意事项:
(1)摊铺系数即为物料摊铺高度高于实际高度的比,按透水混凝土的干湿度,一般采用1.1-1.15之间。
(2)平板振动器振动时间不能过长,防止过于密实,可出现离析现象。
(3)摊铺时尽量快和正确。
(4)因透水混凝土其孔隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进行施工。
2.5养护:
透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后。当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。也可采用洒水养护,所有养护期不得少于7d,使其在养护期内强度逐渐地提高。
洒水养护,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水。透水混凝土湿养时间不少于7天。
养护时间应根据施工温度而定,一般养护期为7—15天,高温时不少于7天,低温时不少于15天,5℃以下施工,养护期不少于28天。
3、彩色面层保护剂密封:
待表面透水混凝土成型干燥后在3天左右,涂刷彩色面层保护剂密封,增强耐久性和美观性,增强其光泽度和耐氧化,如同手机贴膜一样,防止长时间之后透水混凝土孔隙受污而堵塞孔隙。
