汇融芳华园 7 月进度播报
盛夏如火,建设如歌。汇融芳华园项目紧抓施工黄金期,以高标准、严要求全力推进工程进展。本月各分部工程均按计划节点有序实施,质量与安全管控双线并进,为兑现高品质人居承诺奠定坚实基础。现将具体施工进度进行播报:
腻子精工收尾
室内墙面、顶棚腻子施工完成率达90%!工人们精心调配腻子比例,严格把控施工工艺,每一处墙面都力求平整光洁。剩余的边角及局部区域施工,预计即将全部完工,细腻的墙面为室内空间增添温馨质感。
公区装潢提速

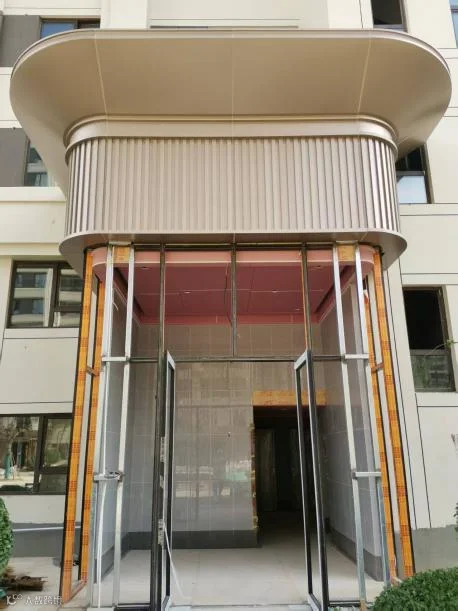

公共区域装修已完成80% 。高品质的装修材料,搭配考究的施工细节,吊顶、地面铺装、墙面装饰等主要工作已基本完工。如今,工人们正在进行灯具、开关插座等安装收尾,及细节优化工作。一个美观、舒适的公共空间即将呈现。
屋面系统竣备

屋面分部工程完成70% 。屋面防水、保温、保护层等工序大部分已施工完毕,施工团队将持续加强防水质量检测,不放过任何渗漏隐患。目前,女儿墙、落水口等细部构造施工正在有序开展,为屋面的长久耐用保驾护航。
地库饰面精进
地库墙面、地面装饰施工即将完成,完成率达80% 。合理的施工顺序安排,大大提高了施工效率。剩余的标识标线绘制、设备安装调试等工作也在紧锣密鼓地进行中,未来地库的使用将更加便捷、安全。
立面涂装攻坚

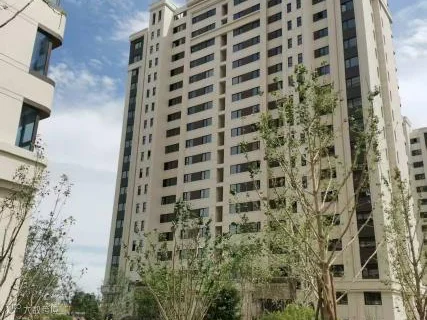

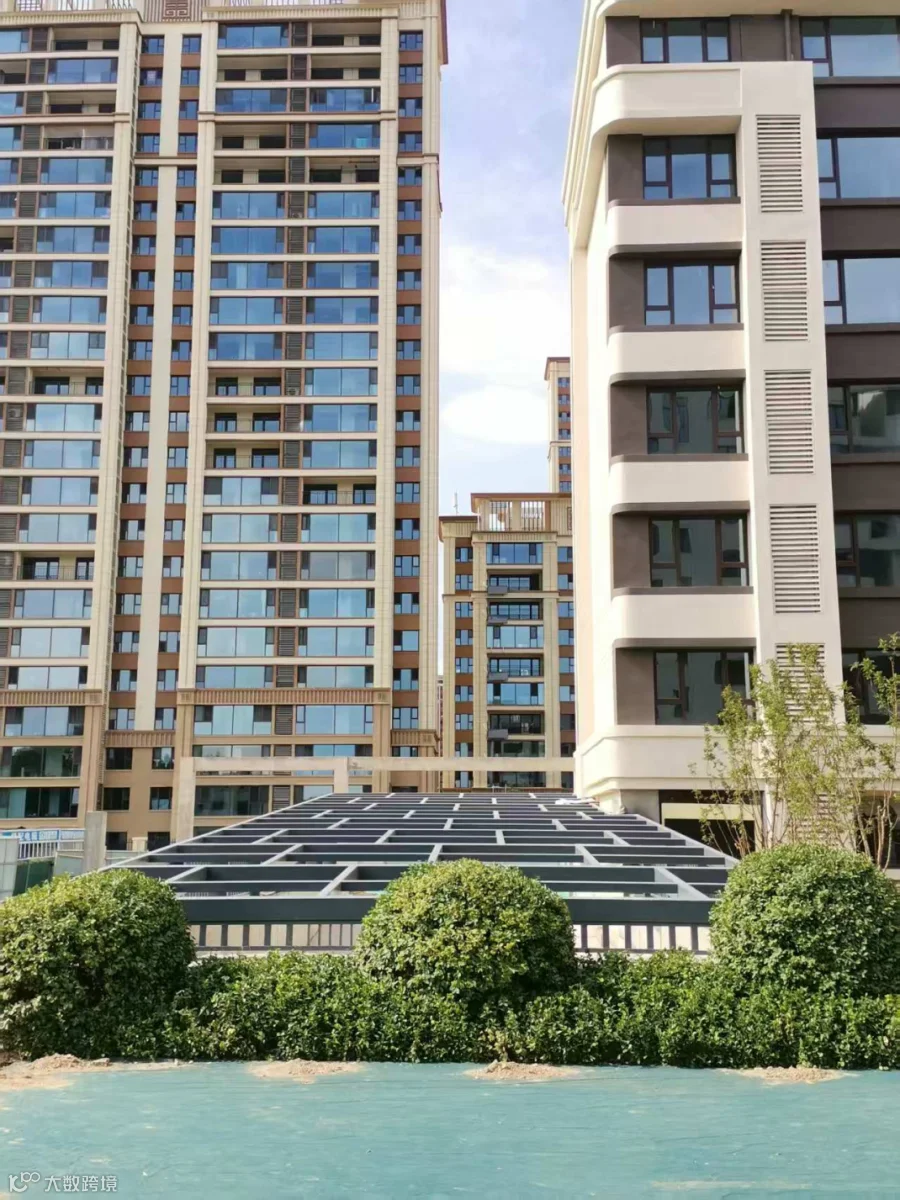

外立面涂饰完成90% !先进的喷涂技术,让涂层均匀、色彩一致。基层处理、底漆、面漆等主要涂饰工序已基本完成,目前正在进行局部修补和清洁工作,整体外立面效果初显,建筑外观焕然一新,在阳光下熠熠生辉。
景观营造成型

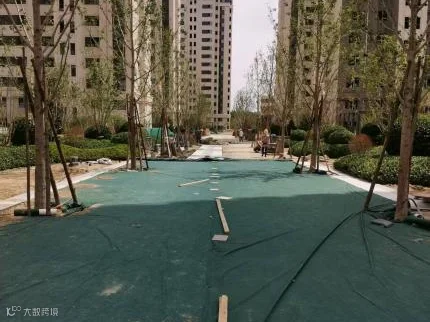

园区内乔木、灌木等主要绿植已种植完成,景观绿化种植完成70% ;道路、广场、休闲区域的铺装工作也完成了70% 。苗木选型严格按照设计方案,景观搭配错落有致;铺装基层夯实、面层平整,花卉种植和绿植养护工作正在进行,一幅优美宜人的园区画卷正徐徐展开。
项目团队将持续以“过程精品”理念贯穿建设全程,严控材料入场关、工序交接关、隐蔽验收关。隆晟达建筑公司将继续以日新月异的工程进展,严格把控工程质量和安全,全力推进汇融芳华园项目顺利竣工交付,向所有期待汇融芳华园的业主递交满意答卷。敬请关注后续进度通报。
