近日
日照除尘车间
对负责运维的
日照2号高炉环境除尘系统
进行了一次中修
此次中修随主线一同进行
共计38个项目
2号高炉环境除尘系统
自2019年4月11日
同主线投入运行
至今已有4年多
为了组织好此次中修
确保检修项目不漏项
车间先后5次召开检修前会议
从各班组抽调26名人员
组成了5个检修小组
并成立了质检组
安全督查小组
后勤保障小组
按照静态项目检查标准
对检修前、中、后作业项目
进行检查、验收、确认
确保38个检修项目保质保量推进
从5月25开始,车间对6、8顶吸阀门底部轴承8个润滑点进行了润滑保养。保养过程中检查出2#高炉矿焦槽槽下除尘系统变频器功率单元电容鼓包,本着检修过程中发现隐患立即整改的原则,车间及时更换功率单元电容器并进行试机,目前变频器运行良好。

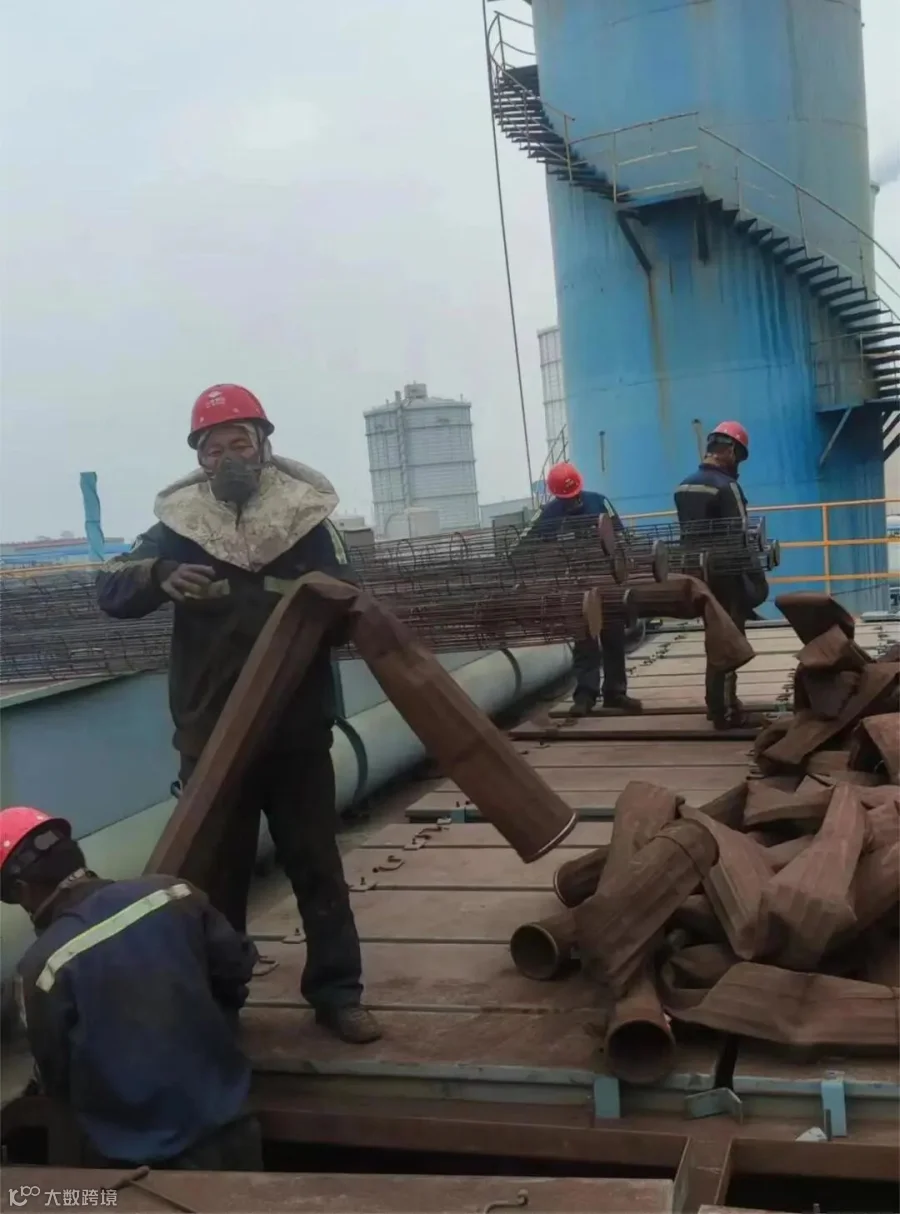

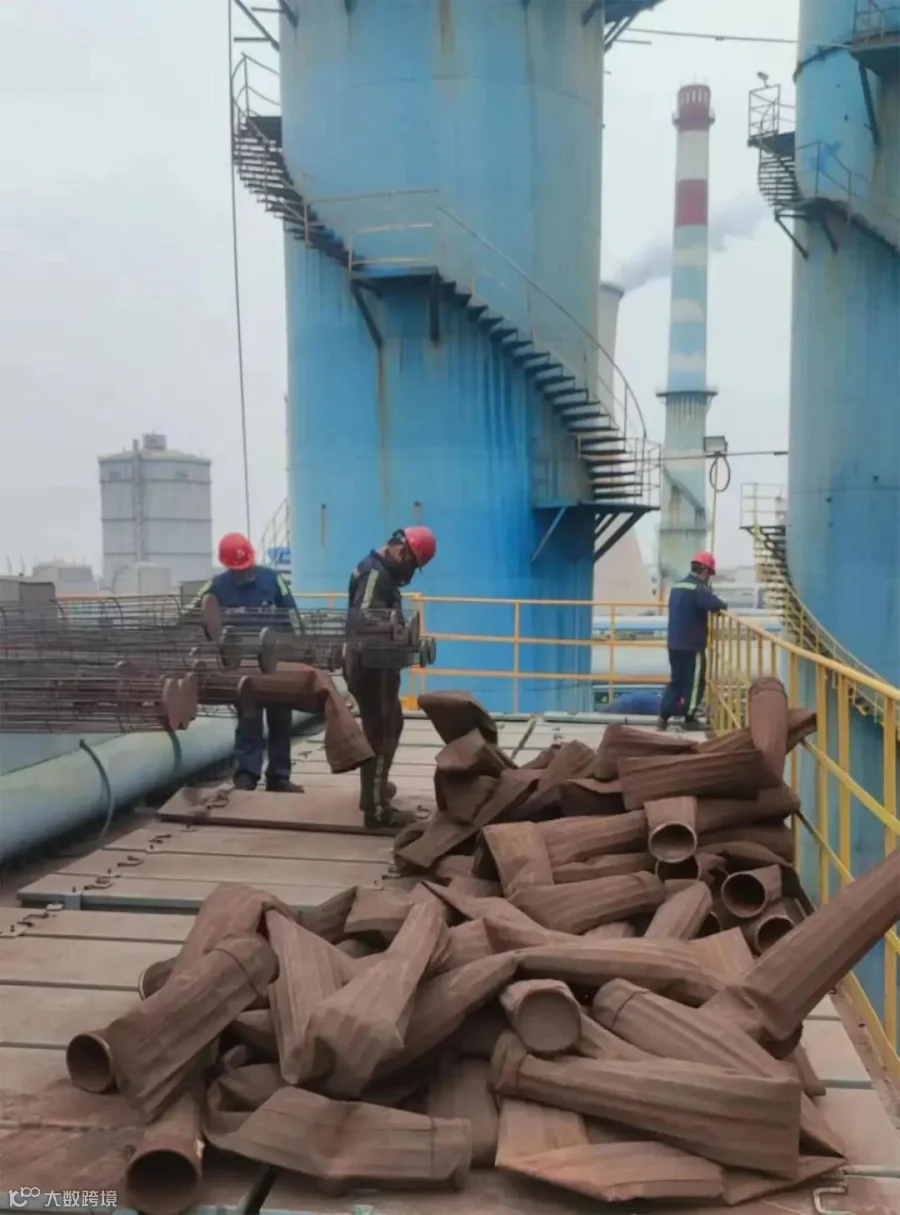

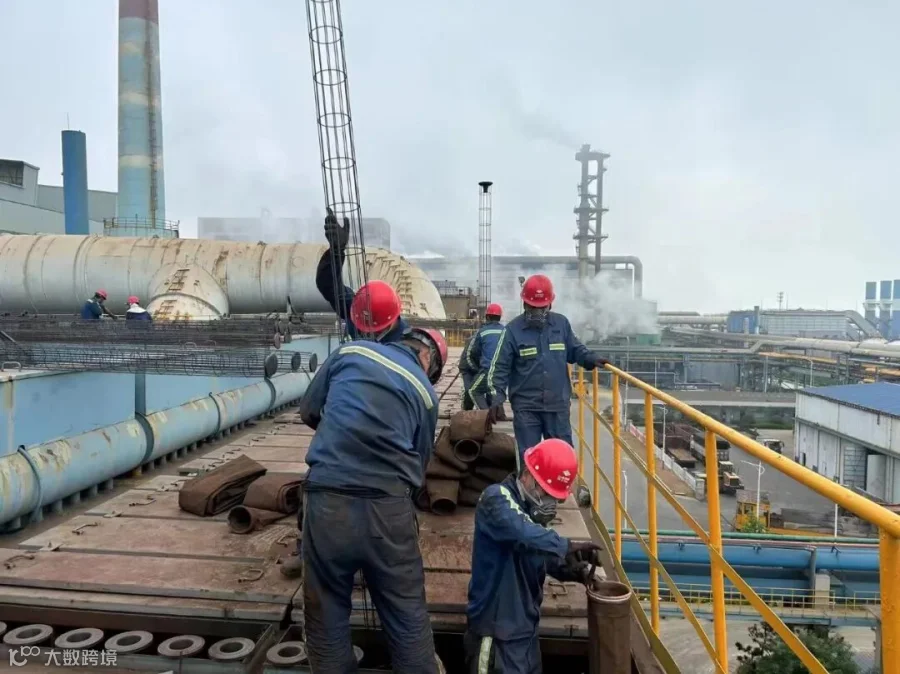

中修期间,发现2#高炉出铁场除尘系统除尘器进风板处布袋部分损坏,车间当即决定利用此次中修时机提前更换滤筒1000条,虽然成本上升了,但能够保证后续轴流风机安全稳定运行,持续提供优质客户服务,为山钢日照公司高炉稳定生产助力护航。
经过测试
设备各项运行指标
都优于中修之前
在大家的共同努力下
原本15天的中修计划
提前4天圆满完成
