斗轮机是指一种用于大型干散货堆场的既能堆料又能取料的连续输送的高效装卸机械。由可俯仰和水平摆动的胶带输送臂及其前端的斗轮、机架、运行机构组成,胶带可双向运行,取料时由斗轮取料经输送臂送出,堆料时则由主输送机运来的货物经由输送臂投向堆场。
斗轮机安装虽然在近几年安装技术日渐成熟,但是对我们山西润安建筑工程有限公司来说是第一次也是一次全新的挑战,所以阳曲施工现场让我们不期而遇。
这台斗轮机是一台高19米长62米的中型斗轮机它的设计堆料能力1500吨/小时,取料能力350吨/小时。
而拥有超大组件、较高精度的斗轮机、对于我们来说是没有太多的实战经验的,但是这些都没有阻挡工艺安装班组勇往直前的脚步,我们充分论证、周密策划,在项目部的大力支持和安全措施的保障之下,开始了我们的吊装施工......
于是山西润安建筑工程有限公司的首台斗轮机于阳曲热源厂煤仓间在2023年2月13日开始安装。
在2月13日-2月14日我们把斗轮机材料放置于阳曲热源厂煤仓间的安装场地具备了开始安装的基本条件。

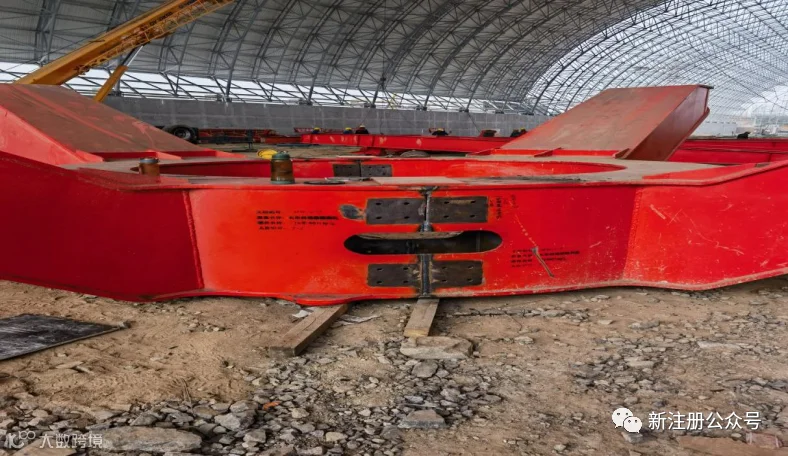

在2月15日-2月18日我们经过了三天的时间把斗轮机门座拼接完毕。

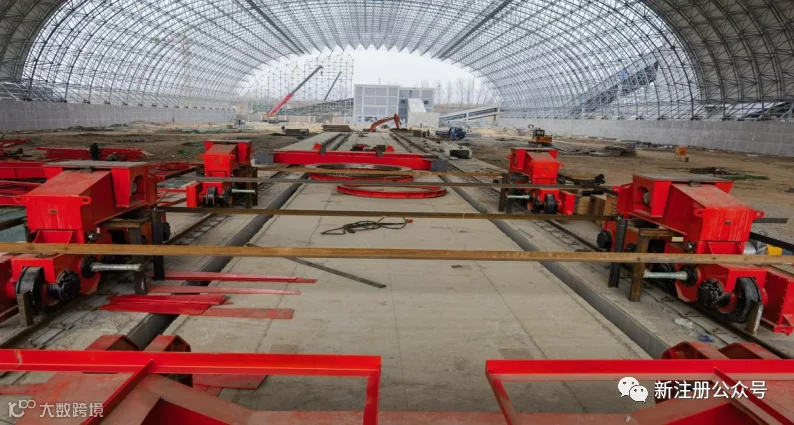

在2月18日—2月23日我们进行了斗轮机轨道和行走机构的吊接和安装。

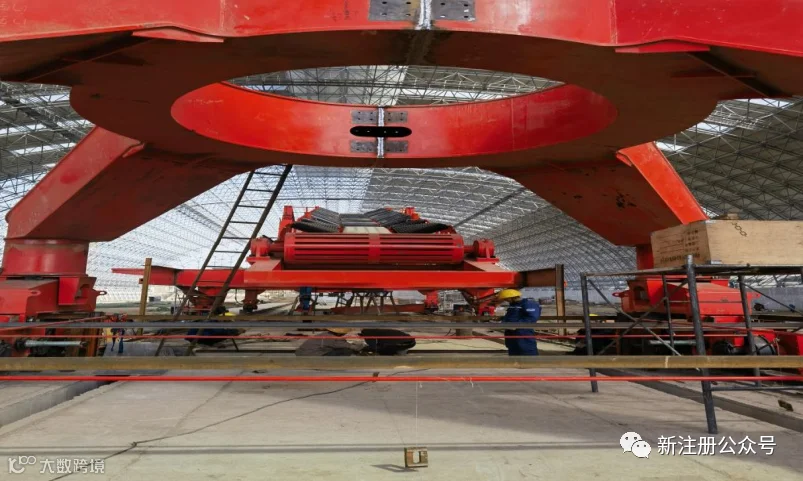

2月23日-2月25日斗轮机行走机构整体顺利坐落在轨道上,标志着山西润安建筑工程有限公司经手的第一台斗轮机设备全面进入安装环节,阳曲热源厂斗轮机工程项目建设取得阶段性进展。

2月26日-2月28日我们安装了门座楼梯和斗轮机俯仰装置及系统 ,看着日渐完成的斗轮机我们内心倍感激动。

3月1日-3月7日完成斗轮机尾车梯子平台搭建和楼梯拼接还有输煤皮带的安装。至此斗轮机我们已经完成了50%已经顺利地完成了斗轮机的前半部分。

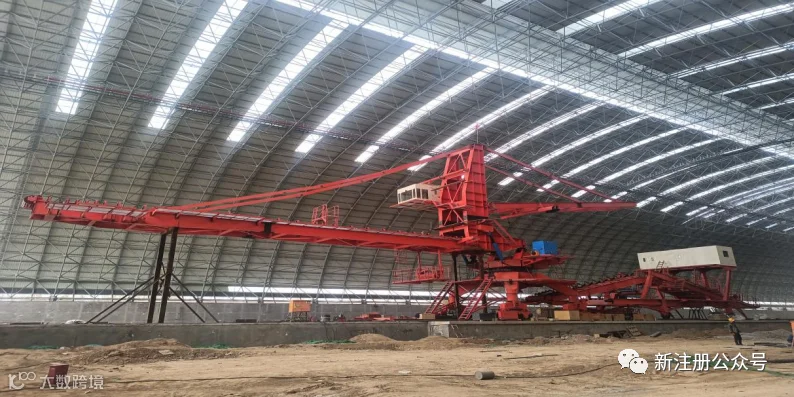

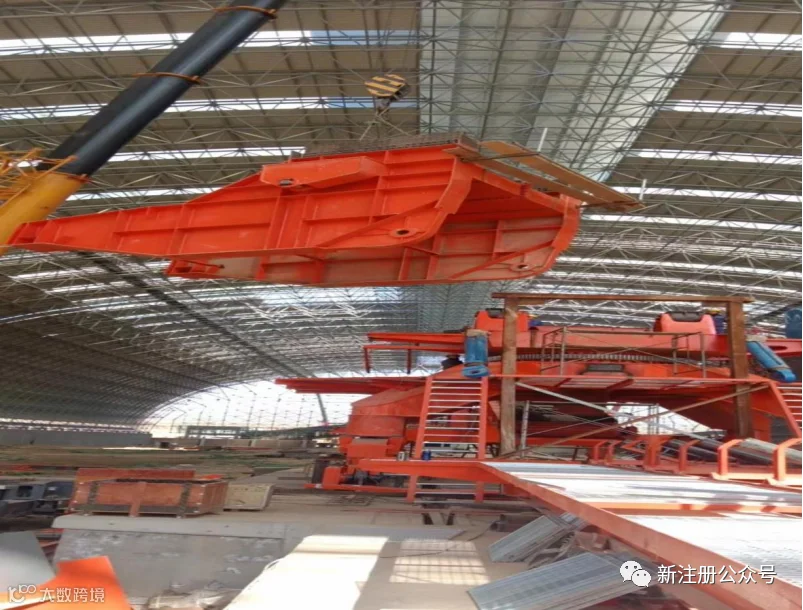

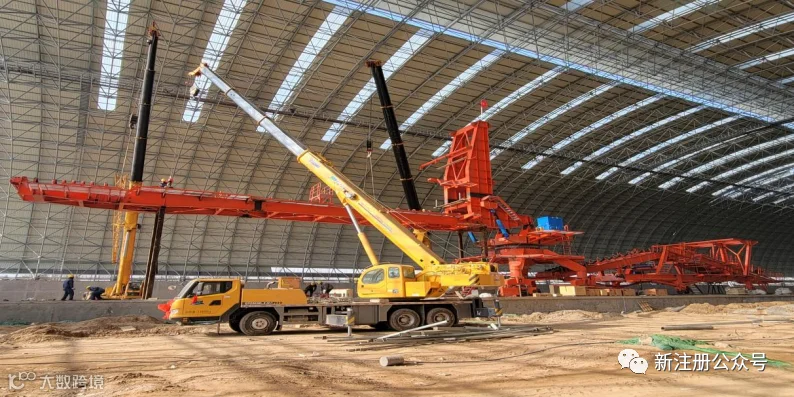

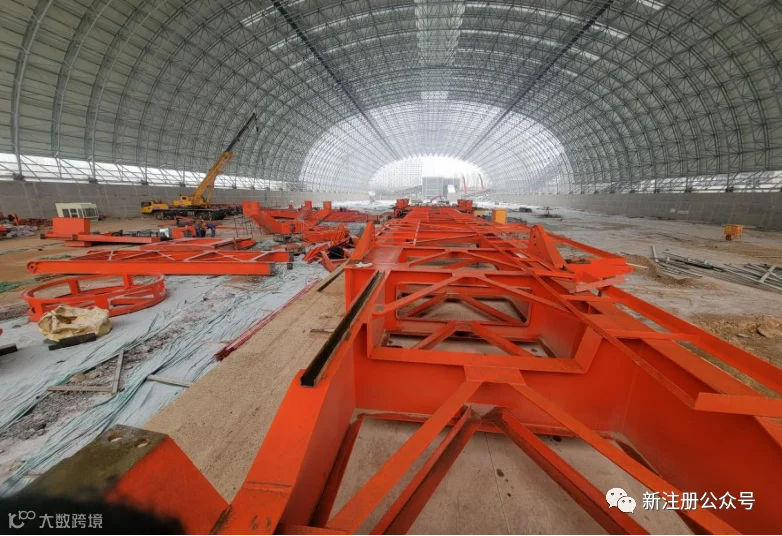

3月8日-3月15日斗轮机系统工程最重、最长,安装难度最大的斗轮机构件——塔架、悬臂架,顺利完成吊装作业,标志着斗轮机主体结构安装基本完成。

3月16日-3月19日我们完成斗轮机配重架和电气室的吊装拼接。

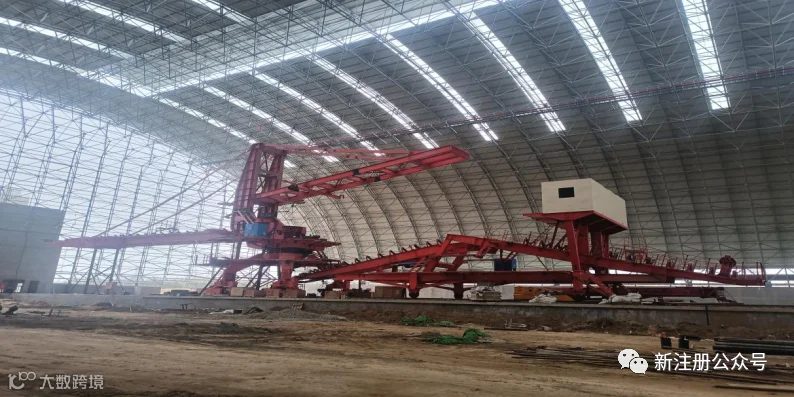

3月20日-3月21日完成司机室及吊架的安装,截至今日已经完成了整个斗轮机的机务部分安装,距离安装完成我公司接手的首台斗轮机安装完成已经指日可待。

2023年开展项目大赶工建设以来,我们山西润安建筑工程有限公司开始施行项目精细化管理,优化工序衔接,严抓质量安全,加大资源投入。建设过程中,各参建人员黑天白天不放松,晴天雨天不后退,节日假日“不打烊”,先后克服雨水天气、低温天气、工程量大、工期紧等问题,以保障施工顺利完成。
