导读:国家能源局:不将全容量建成作必要条件,应并尽并、能并早并!

11月29日,国家能源局综合司下发《关于积极推动新能源发电项目应并尽并、能并早并有关工作的通知》,通知指出,

1)各电网企业在确保电网安全稳定、电力有序供应前提下,按照“应并尽并、能并早并”原则,对具备并网条件的风电、光伏发电项目,切实采取有效措施,保障及时并网。

2)加大配套接网工程建设,与风电、光伏发电项目建设做好充分衔接,力争同步建成投运。

3)对于第一批、第二批大型风电光伏基地项目,请各省级能源主管部门梳理本行政区域内尚未提交接网申请、接网送出工程建设滞后及接网送出工程未纳入国家或省级电力规划情况;

并对各省(自治区、直辖市)“新能源项目等电网”、“电网等新能源项目”、“电网等纳规划”情况进行统计。

往年同类文件及并网情况

2020年、2021年,国家能源局都曾下发督促年底并网的文件,从近两年的项目并网情况来看,四季度也是并网的重头。最近两年,

从所有光伏项目类型来看,四季度并网的规模分别占到全年总规模的61%和54%;从地面光伏电站来看,四季度并网的规模分别占到全年地面电站总量的69%和65%。具体如下图所示。


2022年四季度的年底并网需求大

与往年相同,今年4季度的并网需求也非常大。以地面光伏电站为例。截止到2022年9月底,全国地面电站并网规模为17.27GW。如果按照往年的情况,如果四季度为7成,那全年的总规模,那全年地面光伏电站预期有约57GW!

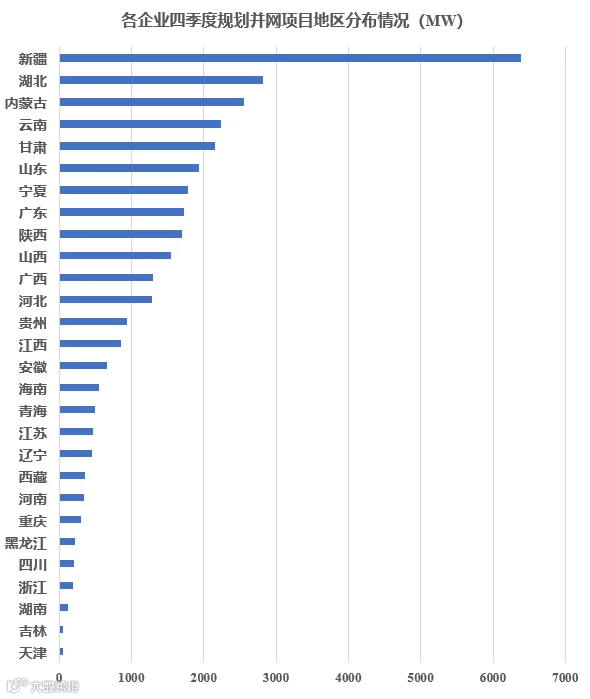

实际上,各企业四季度的并网规模也非常大。根据不完全统计,各企业计划在20222年四季度并网的规模,超过33GW。区域分布情况如下图所示。

如果这些规划项目都能全部如期并网,则全年地面光伏电站并网规模也将超过50GW。

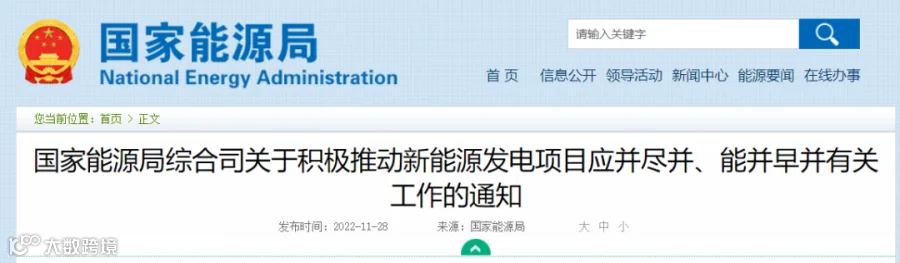

国家能源局综合司关于积极推动新能源发电项目
应并尽并、能并早并有关工作的通知
各省(自治区、直辖市)能源局,有关省(自治区、直辖市)及新疆生产建设兵团发展改革委,国家电网有限公司、中国南方电网有限责任公司、内蒙古电力(集团)有限责任公司、有关中央发电企业:
今年以来,我国新能源发电持续快速增长并保持较高利用水平,第四季度新能源投产并网较为集中。保证新能源发电项目及时并网,既有利于增加清洁电力供应,发挥新能源在“迎峰度冬”期间的保供作用,也有利于促进能源清洁低碳转型,助力实现碳达峰碳中和目标。为进一步做好2022年底前新能源发电项目并网接入工作,现就有关事项通知如下。
一、请各电网企业在确保电网安全稳定、电力有序供应前提下,按照“应并尽并、能并早并”原则,对具备并网条件的风电、光伏发电项目,切实采取有效措施,保障及时并网,允许分批并网,不得将全容量建成作为新能源项目并网必要条件。
二、请各单位加大统筹协调力度,加大配套接网工程建设,与风电、光伏发电项目建设做好充分衔接,力争同步建成投运。
三、请各单位科学组织力量,优化工作流程,合理安排工期,在确保安全生产和做好疫情防控工作的前提下,做好各项工作,为能源电力供应保障发挥积极作用。
四、对于第一批、第二批大型风电光伏基地项目,请各省级能源主管部门梳理本行政区域内尚未提交接网申请、接网送出工程建设滞后及接网送出工程未纳入国家或省级电力规划情况;请各电网企业梳理本供电营业区内尚未提交接网申请及接网送出工程未纳入国家或省级电力规划情况;请各发电企业梳理本企业接网送出工程建设滞后情况,形成清单,并于2022年12月5日前将清单反馈我局新能源司。

  国家能源局综合司

  2022年11月25日


文章来源:零碳讲堂
版权申明除标明来源外,图片、字体来源自网络

如有侵权请联系删除

【声明】内容源于网络
0
0
碳技术服务
青岛碳中和专委会主要为做好国家政策法规的研究与宣传贯彻,为企业把握低碳政策走向和提升低碳能力建设提供支持。
内容 1372
粉丝 0
碳技术服务 青岛碳中和专委会主要为做好国家政策法规的研究与宣传贯彻,为企业把握低碳政策走向和提升低碳能力建设提供支持。
总阅读2.8k
粉丝0
内容1.4k
