5月5日上午,历经四天复杂的倒换施工,位于临湘市的220千伏峡山变电站完成了过渡运行方式的转换,全站扩建工作正式开始啦!
这几天,临湘市部分区域的市民是不是有感觉短时的停电?国网岳阳供电公司告诉您,这是因为220千伏峡山变倒换电源造成的。
峡山变电站作为临湘市唯一一座220千伏变电站,建于90年代,随着近年来临湘市的发展,如今已是满载运行。为了让临湘市民在盛夏来临之前用好电,服务全市“四大会战”,国网岳阳供电公司从年初就开始计划为峡山变“充电”了!
该公司到湖南省电力公司争取投资1800万元,为峡山变电站新增1台容量达12万伏安的主变。变电站扩建成功后,临湘市的供电能力将由原来的24万千瓦提升到36万千瓦,整体提升50%,有效缓解用电高峰期的紧张局面,充分满足临湘工业园区和广大市民的用电需求。
”电网功臣“要换新装备,势必会对市民的生活带来些许不便。为了这事,电力检修员们可是操碎了心啊!
为了尽量减少对老百姓生活的影响,220千伏峡山变扩建期间,供电部门把所有电网负荷全部转移至云溪区的220千伏依江变,居民的日常用电需求没有问题。

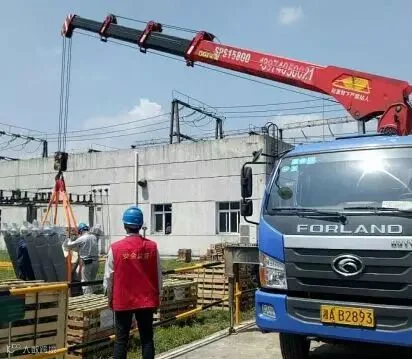

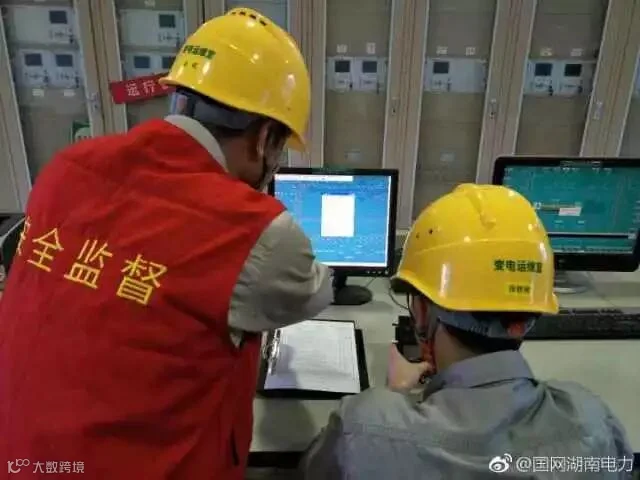

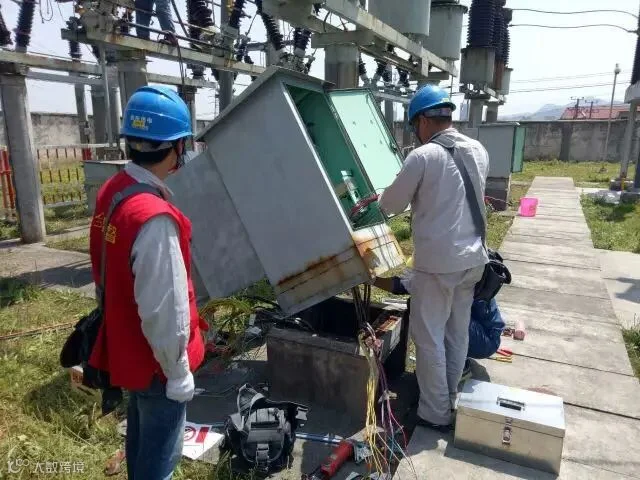

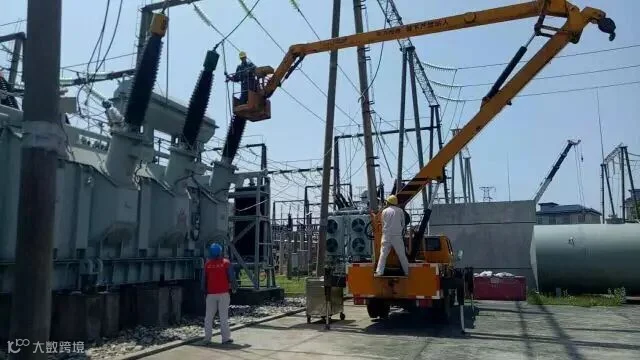

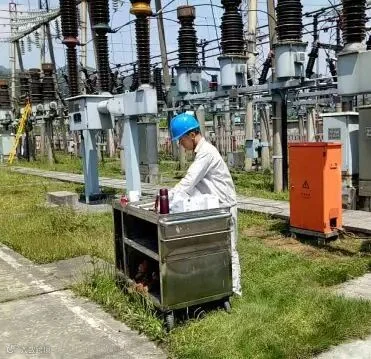

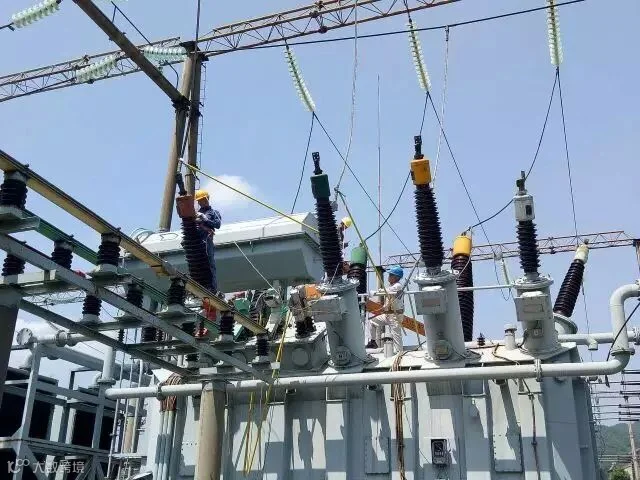

为了尽量缩短停电时间,从5月2日开始,该公司员工每天早上四点多就起床,晚上十点才回去休息,调度员工连续几天都没有回过家。现场共有100多名电力工人在加班加点呢。瞧!
那么,具体的停电计划是什么呢
请临湘市民留意了:
施工时间:5月2日到5月23日
影响范围:因倒换负荷操作,峡山变、笔架山变供电区域范围可能会出现2-3次的短暂停电。具体区域为临湘城区107国道以南、长安河以西相关区域,桃林、詹桥、横铺、白羊田等乡镇。因施工过渡,110千伏笔架山变供电的区域(桃林、詹桥、横铺、白羊田),停电时间预计达8小时。
对了,此次同步开展扩建的还有位于湘阴县的220千伏袁家铺变电站,争取投资1200万,将袁家铺变电站其中一台变压器容量从12万千伏安提升至18万千伏安,扩建完成后,湘阴地区供电能力也将提升20%,防汛用电和园区用电也更可靠啦!
请湘阴市民留意了:
施工时间:5月2日至6月15日
影响范围:220千伏袁家铺变扩建期间,将由两台主变供电转为一台主变供电。扩建期间,若主变跳闸,可能造成湘阴县部分区域停电。涉及范围:湘阴工业园、县城部分区域、长康乡、玉华乡、金龙镇、樟树镇、静河乡、岭北镇、新泉镇、湘滨镇、南湖镇、杨林寨乡、六塘乡;若主变超供电能力,届时将按市经信委批复的有序用电方案,限制湘阴、汨罗、屈原区域的部分工业用电。
国网岳阳供电公司专业人士告诉大家,春夏之交用电负荷低,天气凉爽,气候适宜检修,他们将加班加点,争分夺秒,按时间节点,优质完成施工任务。
短暂停电是为了让您夏季更好用电!对于停电给您造成的不便,国网岳阳供电公司还请广大客户多多理解。小编将会在“岳阳供电”官方微信上,随时发布停电咨讯,请广大客户关注转告,提前做好准备!
