二期首座!这个储能站并网试运行

二期首座!这个储能站并网试运行 国网湖南综合能源公司
2021-04-01
4

磨石储能站

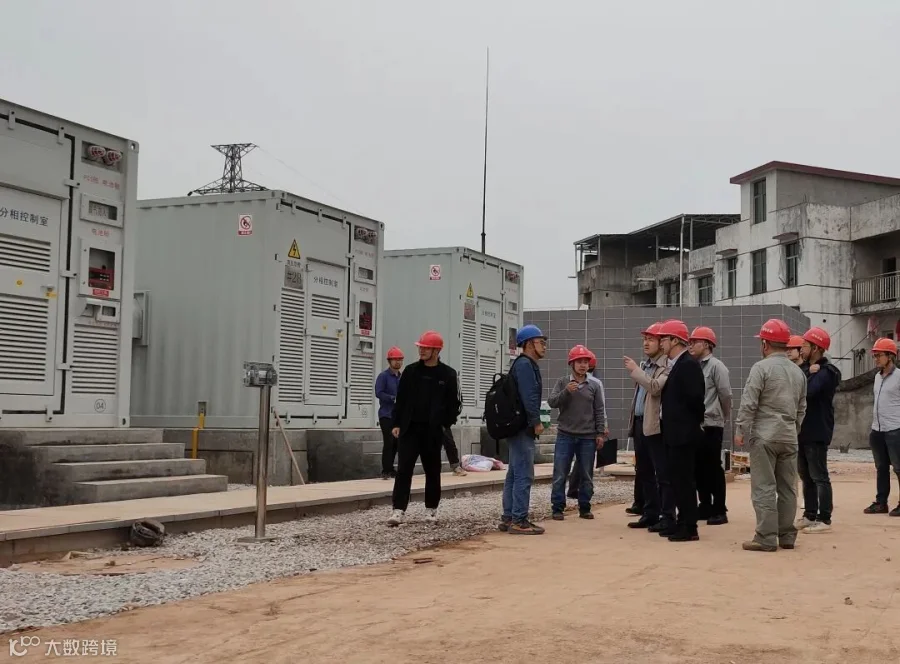

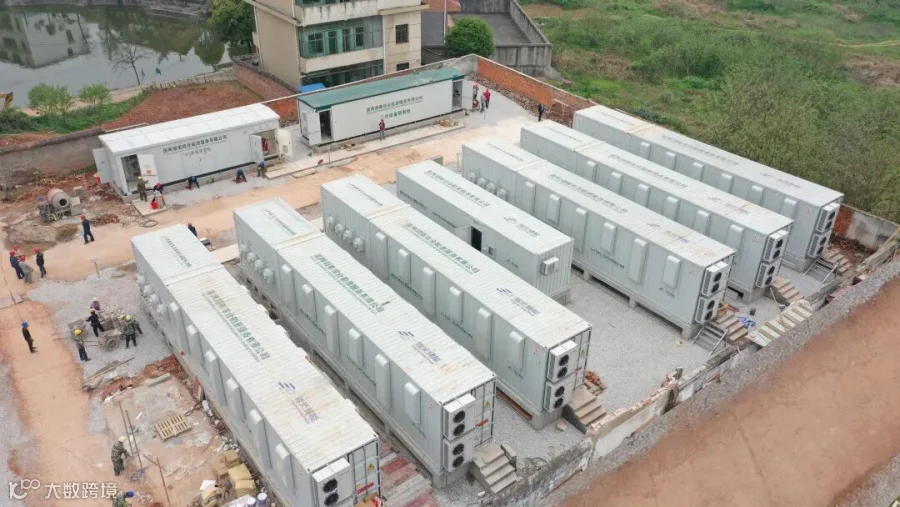

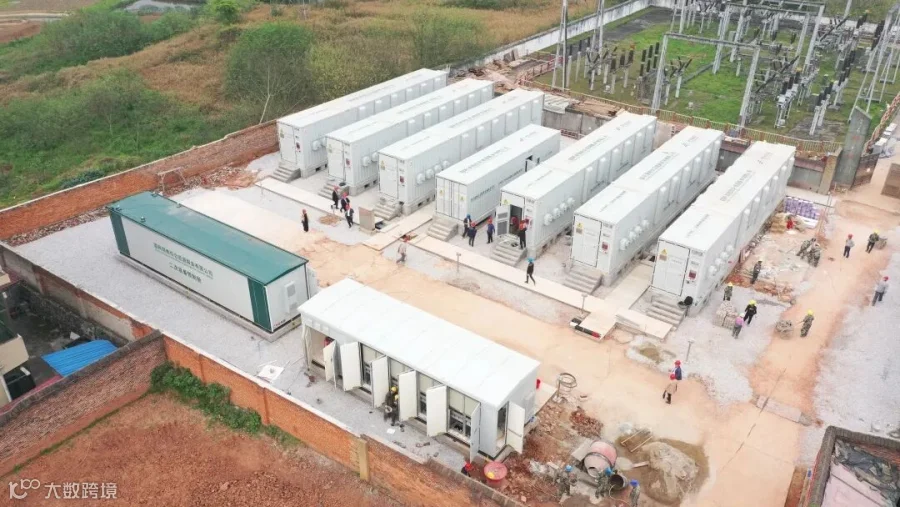

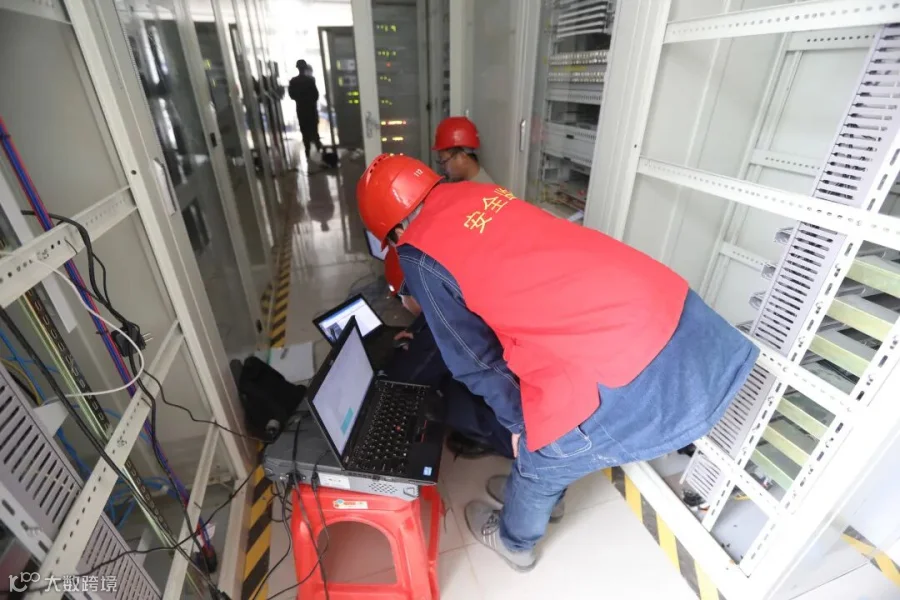

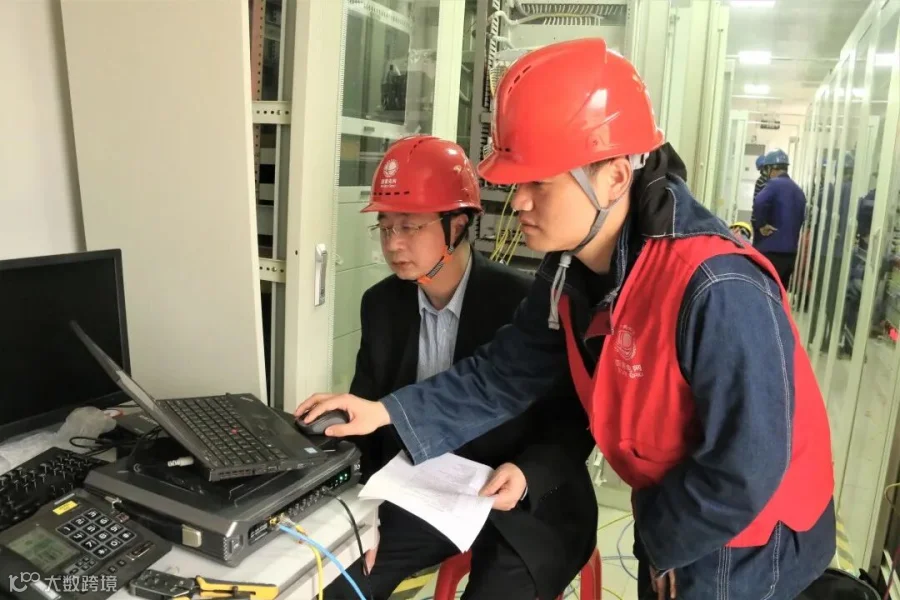

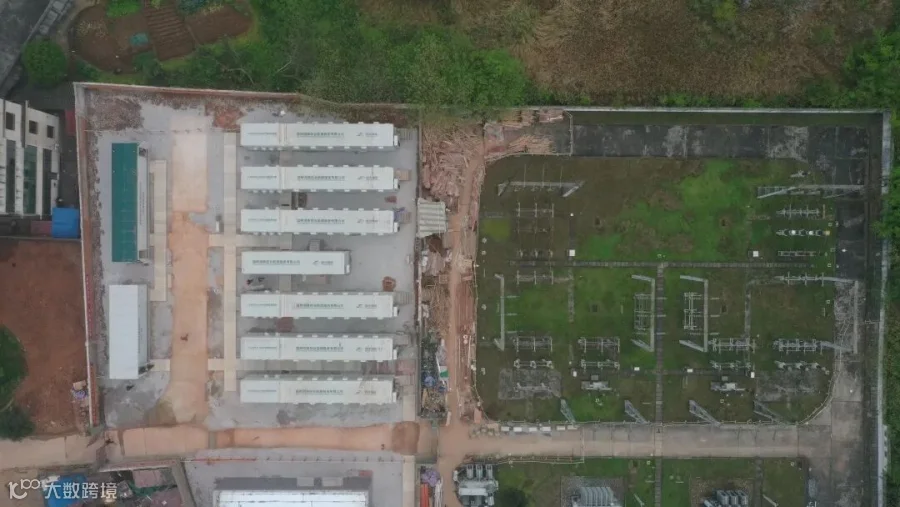

“储能站充电功率正常,现场设备运行正常。”3月31日晚11时许,调度下达并网操作指令,磨石储能电站启动并网操作,实现并网试运行,这是湖南电网二期电池储能示范工程首座正式投入运行的储能站,标志着国网湖南综合能源公司在储能电站标准化、规模化建设上迈出重要一步。

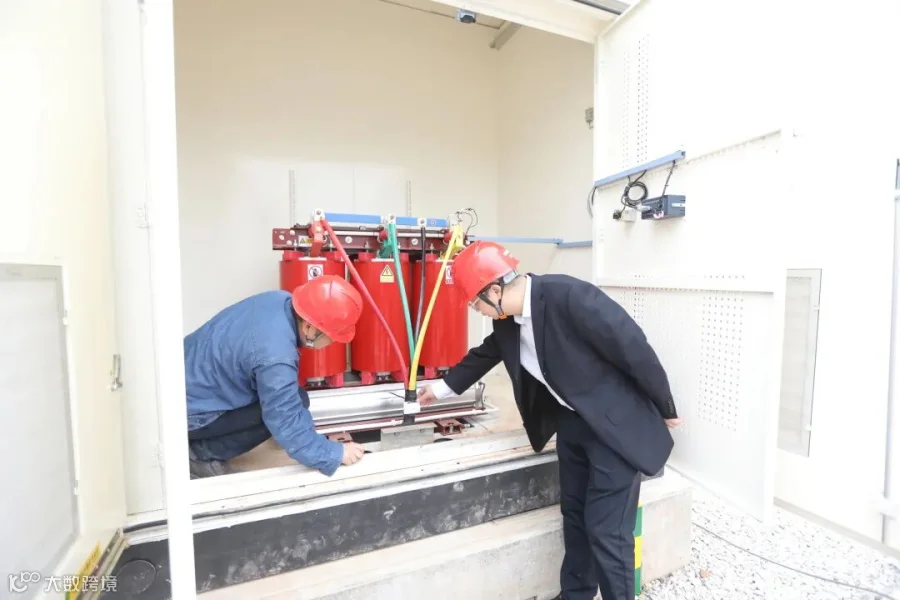

“该储能电站总体建设规模为1万千瓦/2万千瓦时,其储能系统采用高压级联技术,充放电时间快速响应,电池舱内采用全氟己酮为灭火介质,同步设置了室外水消防设施,具有快速响应、安全平稳的特点。”投运现场,国网湖南综合能源公司储能事业部负责人黄博文介绍,该储能电站投运后,将平抑邵阳风电的随机性和间歇性,大幅提升电网对可再生能源的接纳能力,有效缓解邵阳地区迎峰度冬、迎峰度夏期间局部供电压力。

自2020年10月起,在省公司相关部门指导下,国网湖南综合能源公司作为湖南电网二期电池储能示范工程投资建设单位,在邵阳、郴州、娄底、永州4个市州供电公司、综合能源分公司的积极配合下,全力推进二期储能工程的建设工作。二期储能工程总规模6万千瓦/12万千瓦时,目前,磨石储能电站已并网试运行,郴州韭菜坪、娄底九仑、永州蚂蟥塘三个储能电站正在紧张施工中,预计将于4月完成并网投运。


随着湖南电网二期电池储能示范工程4座储能电站陆续投运,将与一期芙蓉、榔梨、延农3座储能电站共同服务电网。届时,将大幅提升电网对可再生能源的接纳能力,强化电网调节能力,支撑省内十四五期间新能源安全并网及消纳,为大力发展可再生能源创造有利条件,对提升电网安全平稳运行水平及湖南电网电力供应保障水平、服务地区经济发展有重要意义。

下阶段,国网湖南综合能源公司将加快推进二期电池储能工程建设,提前规划储能三期工程,加强储能电站运维管理,确保电站安全稳定运行,大力促进储能事业发展,为实现“碳达峰、碳中和”目标贡献力量。
