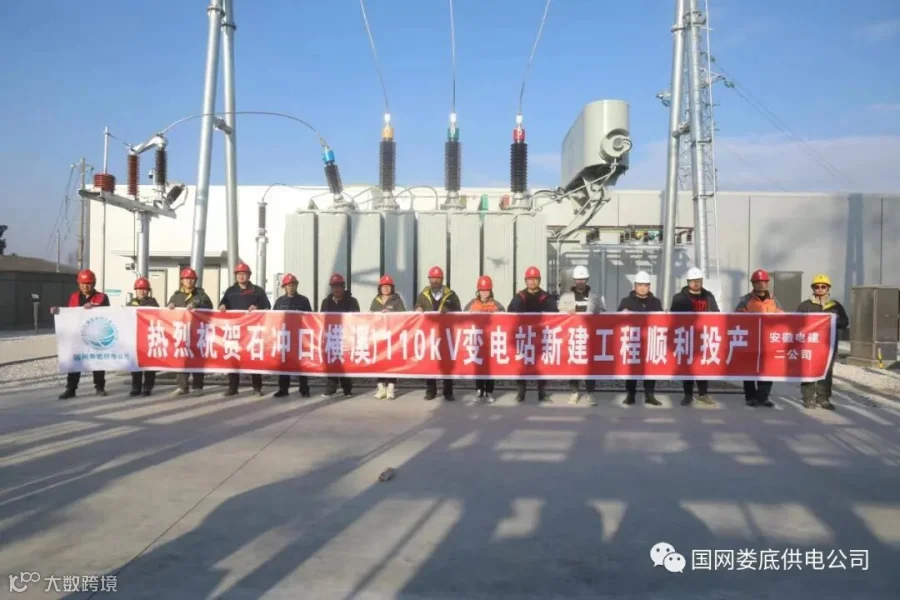

12月20日凌晨2:30分,随着110千伏横溪变1号主变及相关设备冲电正常,国网娄底供电公司检修变电运维七班顺利完成110千伏横溪变投产送电工作,公司2023年首个春节保供电项目圆满完成。

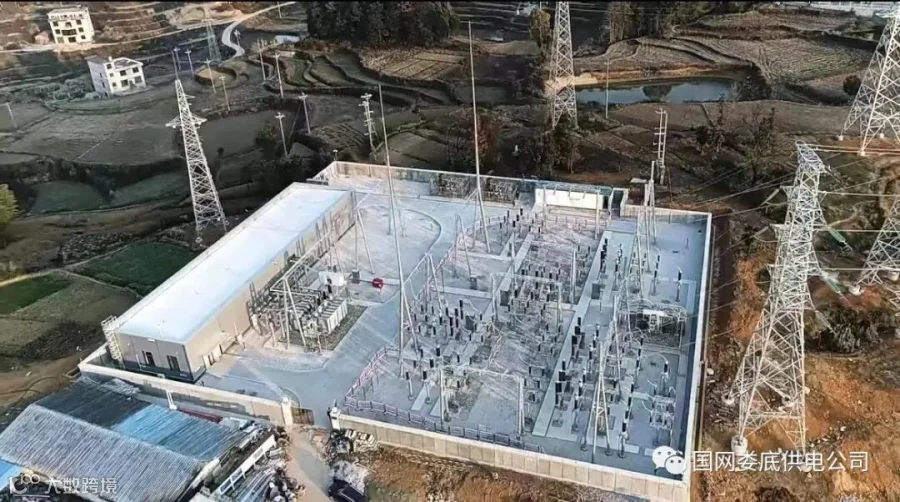

娄底新化石冲口110千伏输变电工程是迎峰度冬的重点工程,横溪110千伏变电站顺利投产,为娄底电网新增动力,大力优化新化南部电网结构,缩短10千伏供电半径,提高山区供电可靠性,为新化南部片区经济发展和今冬明春可靠供电提供电力保障。

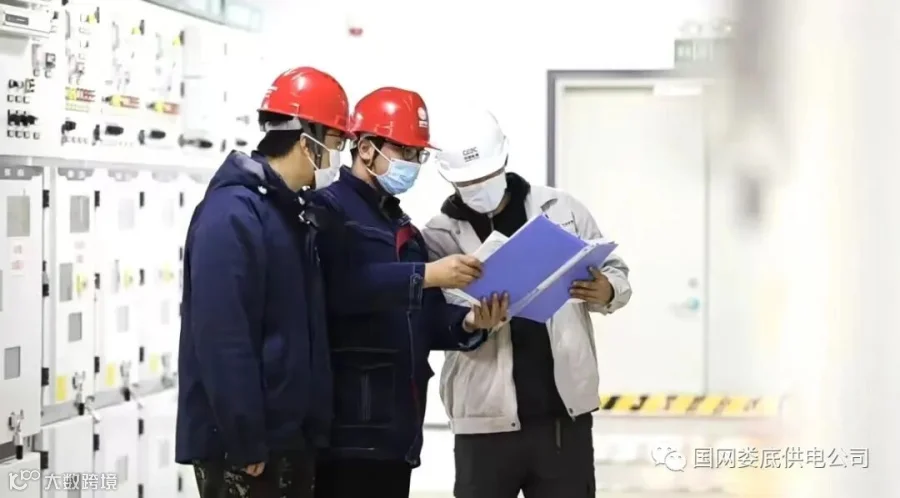

为确保变电站投产送电工作顺利完成,变电检修公司与负责此次变电站参建单位密切配合,提前一周介入投产准备工作。横溪变作为变电运维七班所辖站,该班组对 此次投运工作高度重视,设备安装前,对施工方案进行审查,对现场安措进行布置,多次组织班员到现场熟悉掌握设备性能、接线方式、保护配置情况、操作注意事项及做好相关培训。在操作前一天,公司运检部牵头组织运维七班人员召开投运各项准备工作会,提前熟悉送电方案,分析操作中的危险点,结合本班的实际状况制定出了一套系统的事故隐患防控措施,并对作业现场进行了反复的现场模拟,结合工作任务对接地线的数量、五防系统进行细致检查,对设备各间隔逐一验收检查,并按照两票规程提前准备好倒闸操作票,为送电工作做足准备。

自开工以来,该公司团队紧密协作,历经恶劣天气和疫情防控的考验,攻坚克难,稳步推进工程进度,未发生任何安全质量事件。在送电操作过程中,运维人员克服困难,发扬“不怕吃苦、敢打硬仗”的电力铁军精神,把反习惯性违章落实到每个作业环节,严格执行“两票三制”“标准化操作流程”“一票、一书、一卡”,全力打造“无违章”现场,安全顺利完成相关倒闸操作900余项,确保送电工作顺利完成。

接下来,变电运维七班将重点组织做好110千伏横溪变投运后的巡视、测温工作,加强负荷监测,全面掌控设备的运行状况,确保电网安全稳定运行。(李思佳)
