变电站改造见证了我的成长蜕变
变电检修公司:张蓉
当110千伏江湾变综自改造工程的号角吹响时,我心里清楚,这不是一次常规改造,而是郴州地区的“破冰之战”。一般的综自改造往往采取移动变或过渡环网柜的模式,但二者都存在运维成本高、供电线路数量有限、设备整体占地面积大等问题。为解决该类问题,本次综自改造首次尝试了“DTU(配电终端单元,以下简称DTU)装置+临时环网柜”模式更换开关柜的过渡方案。作为过渡方案的核心执行者,我肩上扛的,是新设备平稳落地的重任,更是为后续同类工程实施摸索标准化路径。

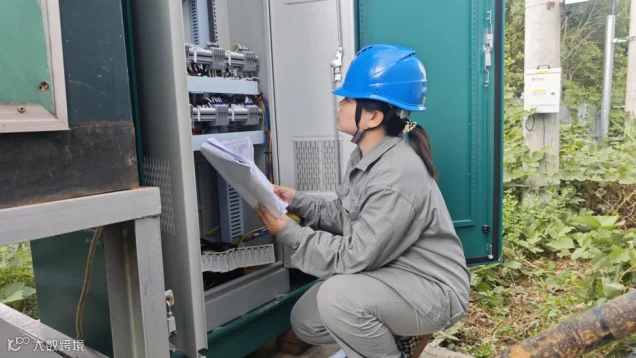

“图纸是工程的根,一点错不得。”接到任务的第一时间,我就扎进了DTU装置与开关柜结合的设计图纸里。拿着图纸逐行推演逻辑,图纸上便布满了红笔标注——“此处通讯接口与临时环网柜不匹配”“二次回路接线需增加冗余设计”“遥信采集范围未覆盖过渡期间关键信号”。我带着问题对接设计单位,逐点说明现场实操痛点,最终推动图纸完成3处关键修改,从源头堵住了设备兼容隐患。

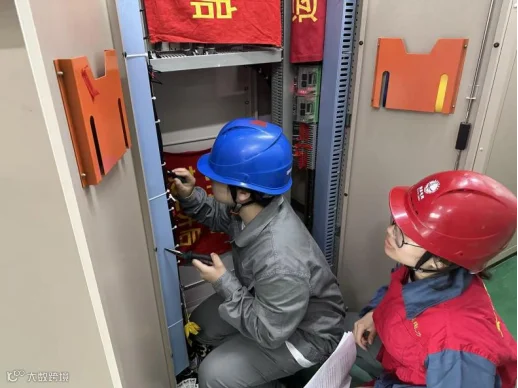

DTU装置的通讯难题,是整个过渡方案的“硬骨头”。为了攻克它,我向厂家技术人员请教通讯原理及难点,反复测试装置与后台系统的交互数据;在一次测试中,我发现装置突然出现数据丢包现象,经过逐段排查通讯链路,最终发现是接口协议匹配存在偏差。经过两天一夜的调试,我成功优化通讯参数,让DTU装置与临时环网柜、后台监控系统实现“无缝对话”,通讯稳定率大幅提升。
工程推进,物资先行。我深知“粮草”的重要性,主动承担起物资跟踪的重任。因此我每天早上第一件事就是联系厂家确认生产进度,主动对接物流掌握运输动态,到现场清点到货设备。有一次,临时环网柜的核心部件延迟到货,我立刻协调厂家开通“绿色通道”,同时调整施工计划,将不受影响的二次接线工作提前,硬是把延误的时间抢了回来,确保停电计划按原时间节点报送。停电改造的日子里,我更多的是担任现场“协调中枢”的角色,不仅要对接调度部门细化停电窗口,也需要与检修、运维、厂家等多专业人员沟通,明确分工、风险点。10千伏负荷拨接当晚,当最后一组数据上传成功,后台监控屏幕显示所有设备运行正常时,我终于松了口气。
如今,110千伏江湾变综自改造过渡工作顺利完成,“DTU装置+临时环网柜”模式成功落地,该过渡模式是我首次牵头突破并成功落地的创新解决方案,对于我个人而言是一次全新尝试与蜕变,也希望能够为郴州地区同类开关柜更换工程提供可复制的经验。所谓“创新”,不过是把每一个细节做到极致;所谓“坚守”,就是在攻坚路上,把青春的汗水,洒在守护电网安全的每一个节点上。
供稿:变电检修公司
