9月14日,变电检修公司对220千伏群联变电站开展为期30天的集中检修工作,及时消除设备安全隐患和缺陷,全面吹响秋季检修冲锋号。
此次集中检修,重点对该站2号主变高、中压侧套管、7台断路器操作机构、28组隔离开关操作机构以及10台220千伏电压互感器等设备进行更换,开展1、2号主变及三侧、群康线614等间隔例行检修。同时,对检修工作中发现的各类安全隐患和设备缺陷进行及时处理,提高变电设备健康质量,确保变电设备安全稳定运行。

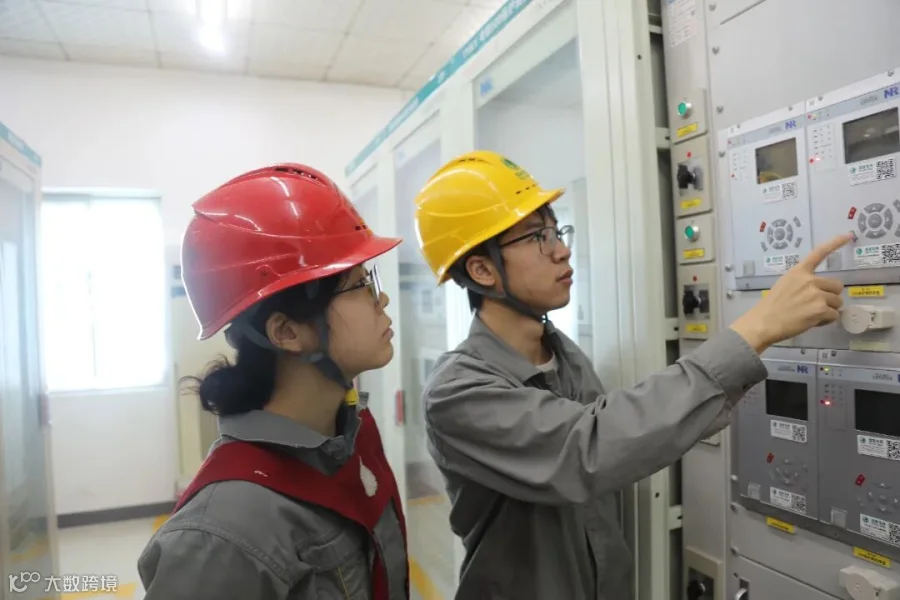

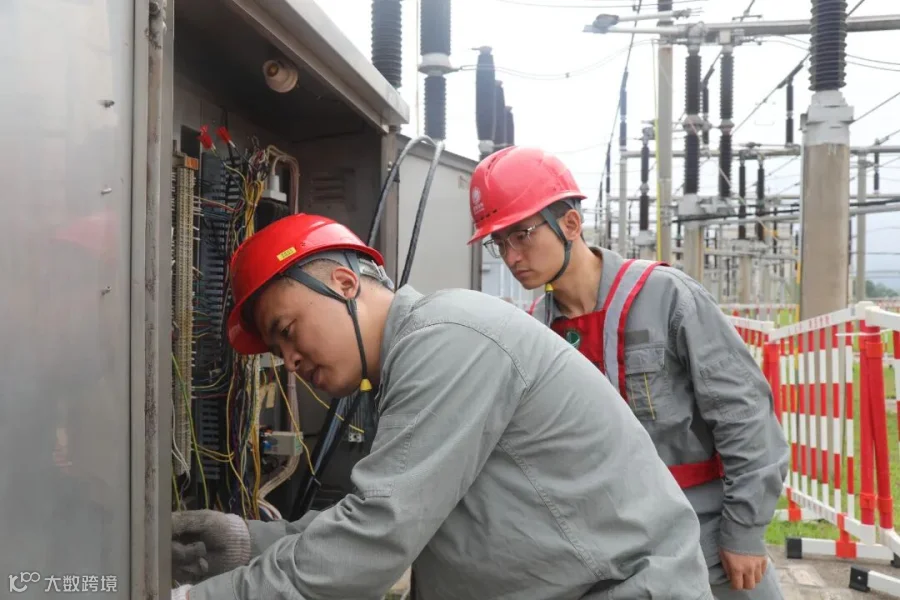

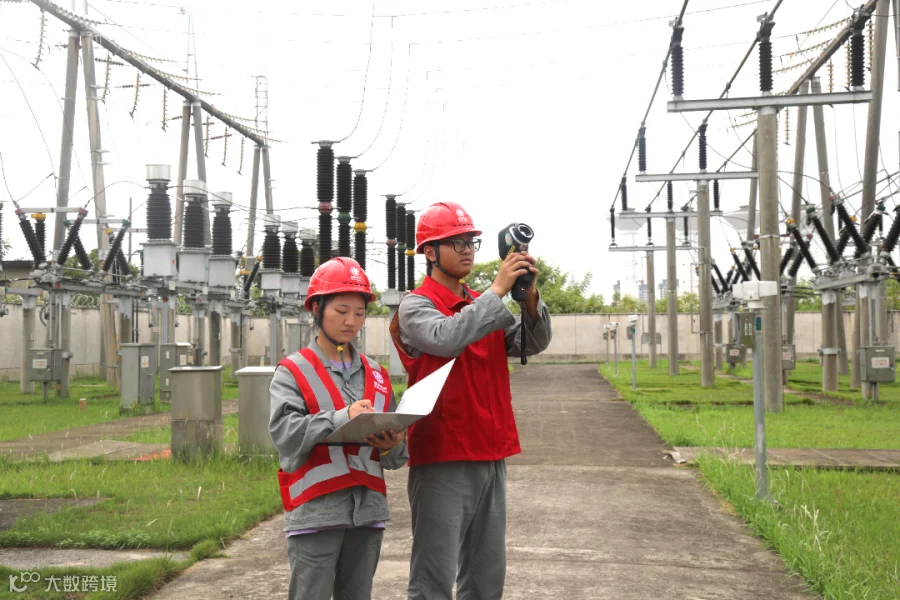

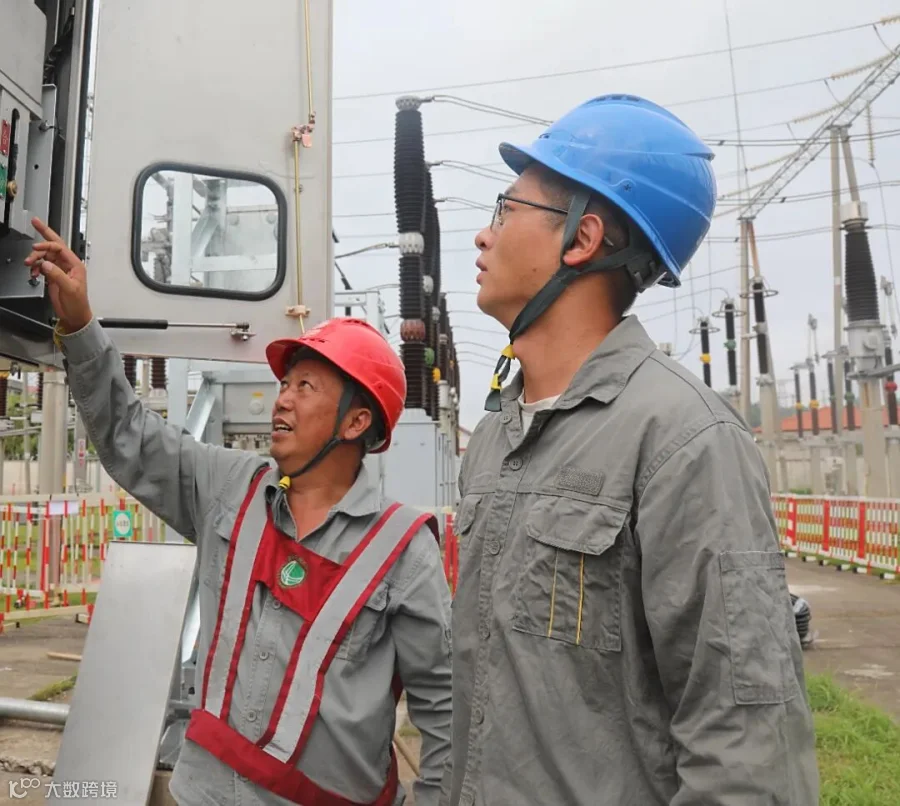

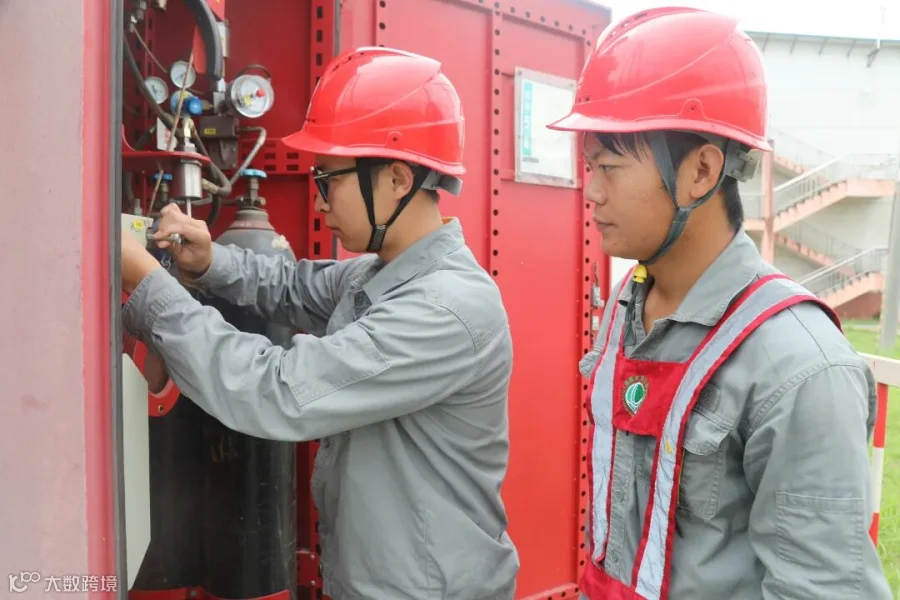

在群联变现场,运维人员全面落实相关设备的运维保障要求,停电前组织开展隐患排查治理,对所辖相关变电站的重要保电间隔及其保护装置、测控装置、站用交直流系统设备进行一次特巡和红外线测温,发现安全隐患立即消除。检修期间,一次检修专业人员克服高温天气,精心开展红群Ⅰ线606、红群Ⅱ线612等间隔电压互感器的拆卸和安装,在保护控制室内,二次检修人员认真进行保护测控装置校验……现场检修人员严格按照精益化检修工作要求,统一标准、统一协调、统一管理,现场安全把关到位,严格执行每一项工作任务,按照“应修必修,修必修好”的检修原则,确保了此次检修任务能够有条不紊开展。
据了解,群联变220千伏设备综合改造及检修工作将于本月30日全面完工,目前已完成红群Ⅰ线606、群康线614等间隔设备的更换、调试和清扫维护工作,累计消除设备隐患30余项,剩余观群线602、母联600等间隔的设备检修及技改工作也在有序推进。改造完工后的群联变,将更好地为三一重工等重要企业以及周边居民用户提供可靠供电,为涟源地区经济社会发展提供可靠电力保障。
审核:党委党建部(党委宣传部)
制作:融媒体分中心 曾弘
