编者按:2024年面对机遇和挑战,公司干部员工齐心协力、顽强拼搏,锚定省公司第一梯队和各项指标“保三争一”的总体目标,大力推进新型电力系统、卓越供电服务体系、现代班组建设等重点工作,圆满地完成了既定目标任务。为总结过去一年的收获和喜悦,展望未来一年的希望与期许,我们推出《亮点回眸·奋楫2025》系列报道,进一步凝聚人心、鼓舞士气,推动公司高质量发展。

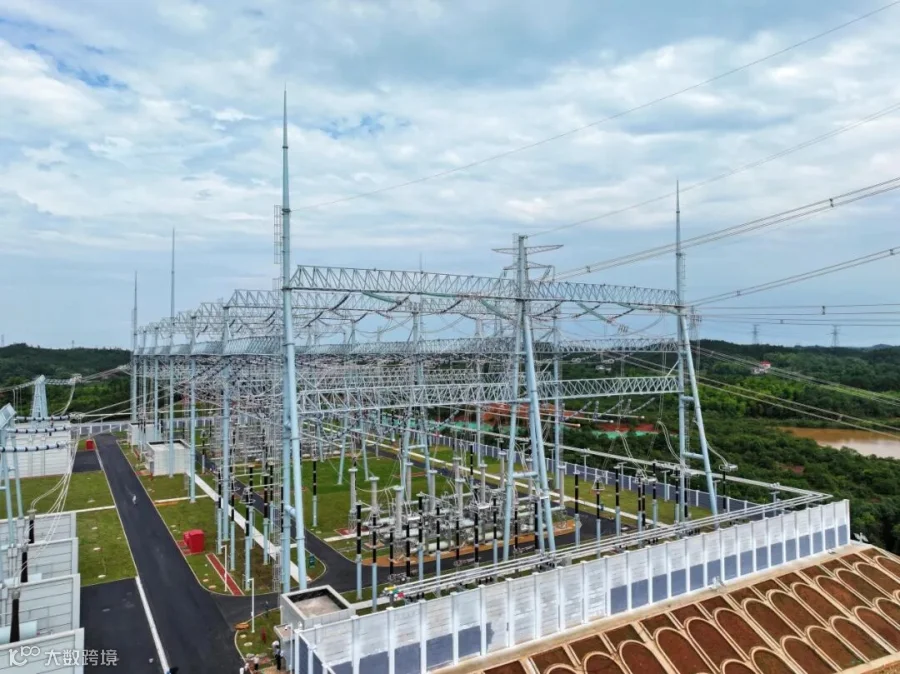

2024年12月28日15时,茶陵光明110千伏主变响起动听的“嗡嗡”声,电网建设者们夜以继日连续奋战的疲惫一扫而光。这座变电站的送电标志着全年电网建设任务的圆满完成。
这一年,220千伏攸县南、110千伏明月、茶祖输变电等19项工程如期投产,新增变电容量102.9万千伏安,新增线路长度202.61公里。新马220千伏变电站、天台、金山等110千伏变电站5项新建工程按期交地,14项工程依法按期开工。
精益前期管理 抓实设计龙头
“我们计划对处于贵公司厂区内的220千伏叶王Ⅰ、Ⅱ线进行改造,拆除原来的叶王Ⅰ线#16塔和叶王Ⅱ线#16塔,只需新建一基双回路铁塔。改造后,你们厂区内铁塔的数量不仅减少了,铁塔占地面积更小,也便于土地开发利用。”
220千伏新马输变电工程前期项目部主动作为,正在联合天元区发改委协调北汽工厂段路径方案。优化后的方案,不仅避免了跨越叶王ⅠⅡ线施工同时停电的困难,更为线路投产后的安全可靠运行提供保障。
这一年,建设部加强前期统筹,超前管控高陇35千伏原址升压工程停电过渡方案及施工招标等前期进度,如期实现4月开工、12月投产目标;加强建设环境保障,推动天元区、茶陵县政府组织资规局、街道办等通过听证会、上门走访加强政策宣传,110千伏天台、茶祖等城区变电站顺利开工,500千伏株洲西输变电工程一年内完成建设投产,成为省内电网建设环境保障的典型;主动优化设计方案,将新马东路的8基四回路铁塔优化为钢管杆,节约工程投资800余万元,相关做法在省公司基建专业季度安委会上作典型经验交流。
实施科技兴安 施工安全高效

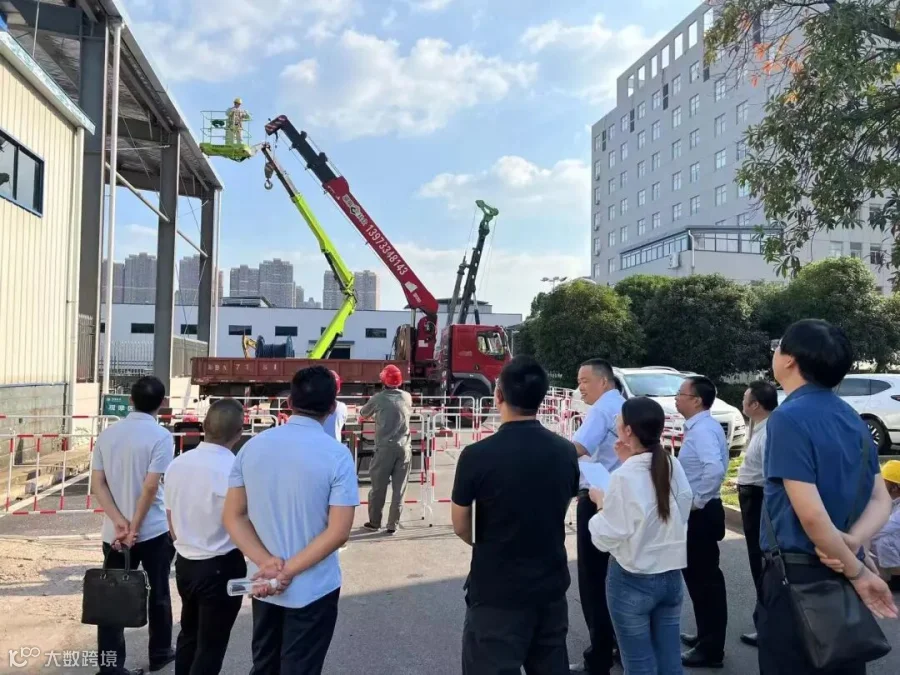

“驾驶履带吊车时一定要注意安全,行走过程中时刻注意车辆上方有没有障碍物,路面是否平整坚实。”这是高新公司在益阳的全过程机械化施工竞赛现场,班组安全员的时时提醒。

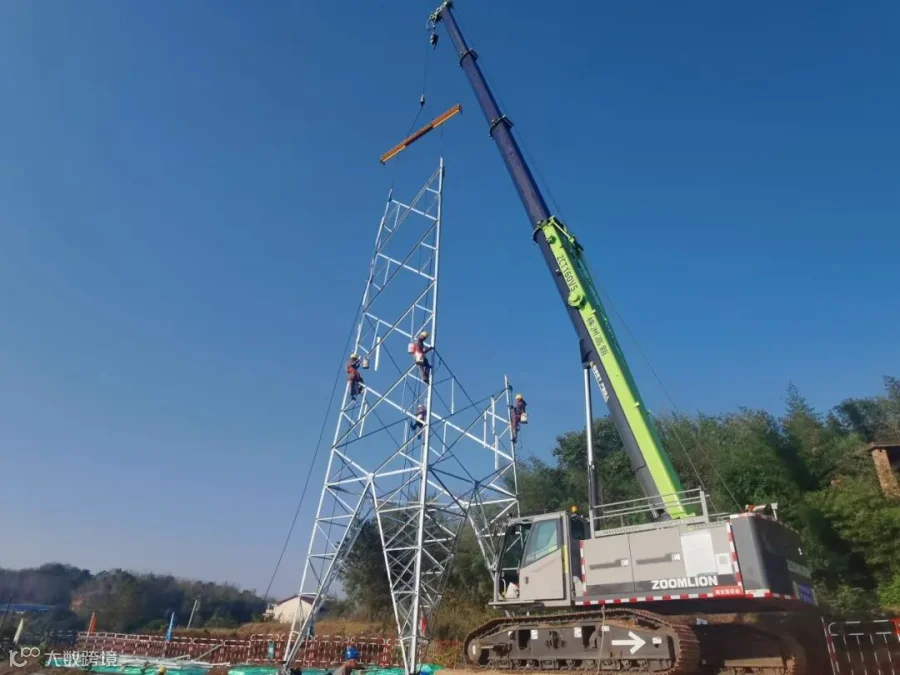

今年是省公司连续举办线路工程机械化施工竞赛的第三年。建设部牢牢抓住三年竞赛契机,组建机械化施工柔性团队,以施工现场观摩等形式加强政策文件宣贯,督促施工参建队伍转变原有人力为主的施工观念。高新公司连续三年投入1500多万元分批采购了电建钻机、履带吊车等机械设备。在今年的竞赛现场,参赛队伍探索实施机械化施工“流水式”作业新模式,单基基础开挖从人工的十几天缩短到一天,组塔从原先的三四天缩短到一天。利用电建钻机开挖基础、窄轨履带运输车转运塔材、多功能作业车拼装塔材、蜘蛛腿高空作业车辅助高空作业等施工新技术,三级施工风险数量压降80%以上,推动现场作业人员违章数量下降约50%。应运而生的高新公司机械化施工作业班,现代班组创建成果入围省公司班组组管理拉练名单。
党建引领工程 精品树立形象
“辅助用房的瓷砖铺贴方案出来了没有?马上要进行瓷砖铺贴了,要尽快确定瓷砖型号和方案。”项目经理正在召开张公岭110千伏变电新建工程项目日晚会。
传承“支部建在连上”的光荣传统,建设部组织选派业务能力强、工作经验足的骨干党员在项目驻地成立临时党支部,并设立变电土建责任区和GIS、开关柜、主变区责任岗,突出党员的示范带头和攻坚克难的战斗堡垒作用。严把施工细节和工艺质量,110千伏枫溪变电站获评国网公司标杆工程省公司绿色建造示范工程,110千伏张公岭变电站获评省公司标杆工地。
过往皆是序章,前路仍需奋辑。新的一年,电网建设者们仍将以昂扬的斗志、务实的作风、坚韧的意志奋勇拼搏、攻坚克难,加快建设现代建设管理体系,做优做强基建现代班组,促进设计、施工能力双提升,为公司建设“四强四优”现代化企业提供坚强电网支撑。
