“只有空头支票”:尼泊尔电力生产商指责政府执行不力

“只有空头支票”:尼泊尔电力生产商指责政府执行不力 尼泊尔通
2026-05-18
1
导读:由于设计变更和材料短缺等原因导致工期延误不断累积,承包商寻求再次延期。
尼泊尔3万兆瓦电力目标面临挑战:购电协议僵局待破

政府在新财年政策和计划中提出,未来十年内实现3万兆瓦发电量目标,并将修订能源、林业、土地及环境相关法律,引入一站式服务系统。然而,利益相关者警告,若不放开购电协议,这一目标恐难实现。

购电协议停滞,私营部门受阻

尼泊尔独立电力生产商协会主席加内什·卡尔基表示,只要购电协议开放,私营部门有能力助力实现目标。他指出,开发商目前需拜访23个政府部门才能建设一个水电项目,长期以来一直呼吁建立一站式服务系统。

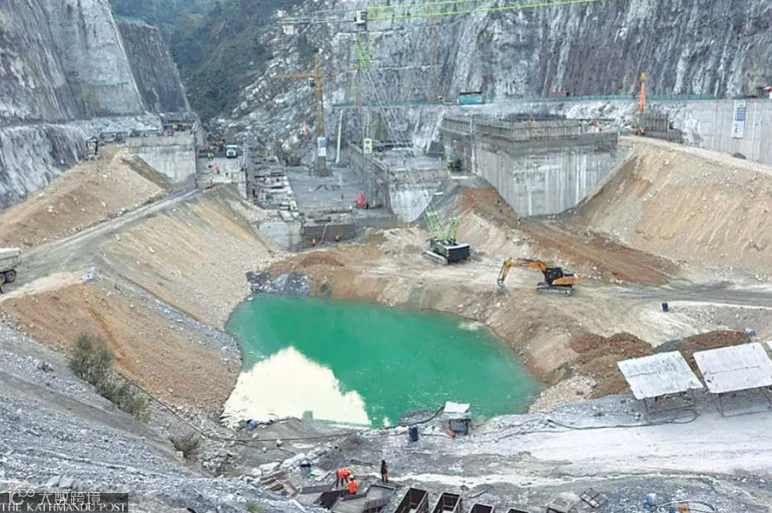

前秘书长马杜·普拉萨德·贝图瓦尔也表示,若无购电协议,政府既无法实现目标,项目也无法推进。“计划是向印度和孟加拉国出口1.5万兆瓦电力,国内消费1.5万兆瓦,”他说。目前阿伦河三期等大型项目已在建设。

“照付不议”条款引发争议

上一财年预算曾规定,径流式水电站项目采用“照付不议”模式,导致相关购电协议被暂停。私营开发商强烈反对,执政党议员也持异议。经时任总理与反对党沟通后,该条款被删除,明确对电力需求及出口确定、尼泊尔电力局具备支付能力的项目可签订购电协议。

尽管如此,装机容量不超过10兆瓦的径流式水电站购电协议随之停止。能源部后曾宣布恢复,但据独立电力生产商协会称,预算拨款后半水库式水电站的购电协议也陷入停滞。自2018年以来,径流式水电站项目的购电协议基本处于停滞状态。

政府承诺180天内解决积压问题

现任政府承诺在180天内就购电协议和项目许可证作出决定,消除电力生产、输送、分配和出口方面的障碍。政府还计划在一个月内制定能源出口战略——草案已完成但尚未实施。

2026年4月,能源部成立高级别委员会,负责研究购电协议和许可问题,分析现状、找出障碍并建议改革。但据消息人士透露,该委员会更多聚焦于审查过往问题,而非解决当前瓶颈。

大量项目等待购电协议

据尼泊尔电力局数据,已签署太阳能项目购电协议835.5兆瓦、水电项目近1.2万兆瓦。目前仍有264个项目总装机容量约1.58万兆瓦等待购电协议签署。前官员建议允许私营开发商参与电力交易,以分担风险。审计长办公室报告指出,截至2024-25财年,已有253家能源生产商签订了总计1.6万兆瓦的电力交易协议,正在审批中。
