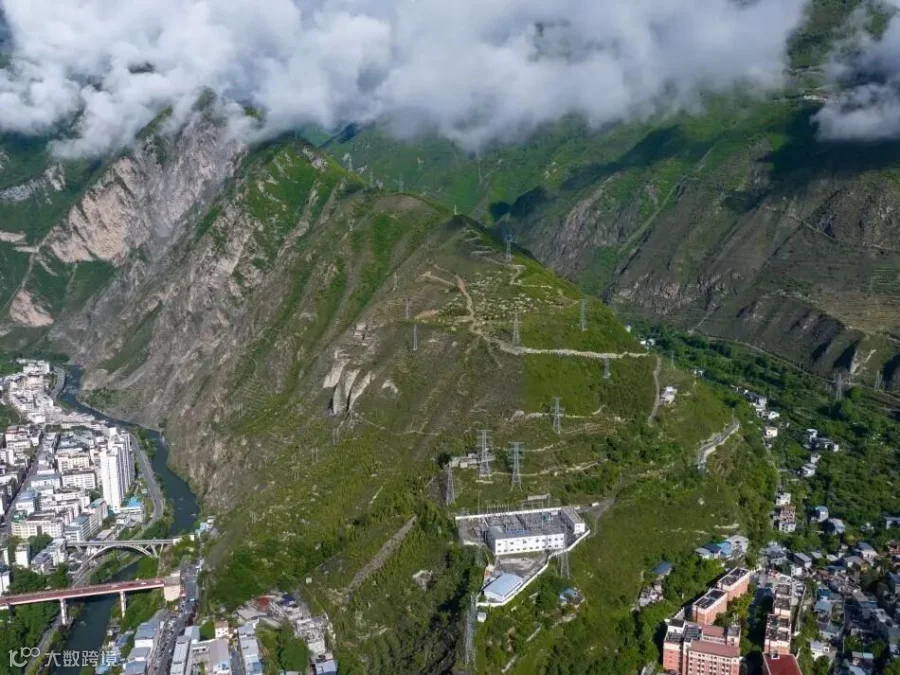

3月17日20时05分,随着夹壁110千伏变电站2号主变成功带电,位于阿坝藏族羌族自治州理县古尔沟镇的夹壁110千伏变电站主变扩建工程正式竣工投运,变电站总容量由31.5兆伏安提升至63兆伏安,供电能力翻倍。工程投运后,将更好服务当地文旅产业发展和乡村振兴。

据了解,夹壁110千伏变电站是理县古尔沟、米亚罗乡镇的核心供电枢纽。近年来,理县依托独特的藏羌文化和自然资源,民宿经济呈现爆发式增长——古尔沟镇依托“川西第一汤”温泉资源,已发展涉旅经营户170余家,拥有客房3300余间,形成了层次丰富的酒店民宿集群。米亚罗镇作为全国发现并开放的面积最大的红叶风景区之一,也已成熟打造民宿酒店75个、房间1151间,年旅游收入每户增收最少3万元左右。

以前一到旅游旺季,空调、地暖、热水器同时开得多,心里总有点不踏实,现在变电站扩容了,客人再多也不怕了。
除了服务当地旅游和民生,夹壁110千伏变电站的扩容还承担着一项重要任务——为正在建设的阿坝1000千伏特高压变电站提供施工电源保障。这座特高压变电站位于理县米亚罗镇胆杆村,海拔3620米,是目前全球海拔最高的特高压变电站。夹壁110千伏变电站扩容后,通过新建的35千伏夹特线,成为其重要的施工电源点之一。

从开工到投运,这项工程历时7个多月。重达50吨的主变从湖南衡阳出发,跨越1500余公里,翻山越岭抵达理县。最后几公里的进场路道路狭窄,弯急坡陡,变电站外的桥梁承重也不足。项目团队提前对桥梁进行加固,反复勘察路线,最终确保设备安全抵达。
那台主变运了三天两夜,光桥梁加固就花了很大功夫。大家都憋着一股劲儿,想着早点把电送出去。

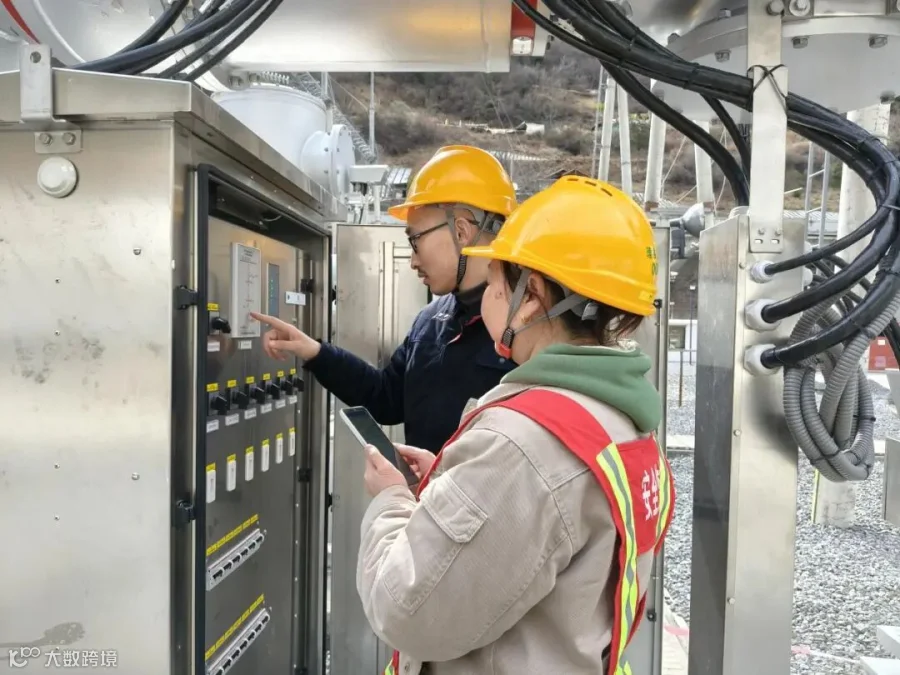

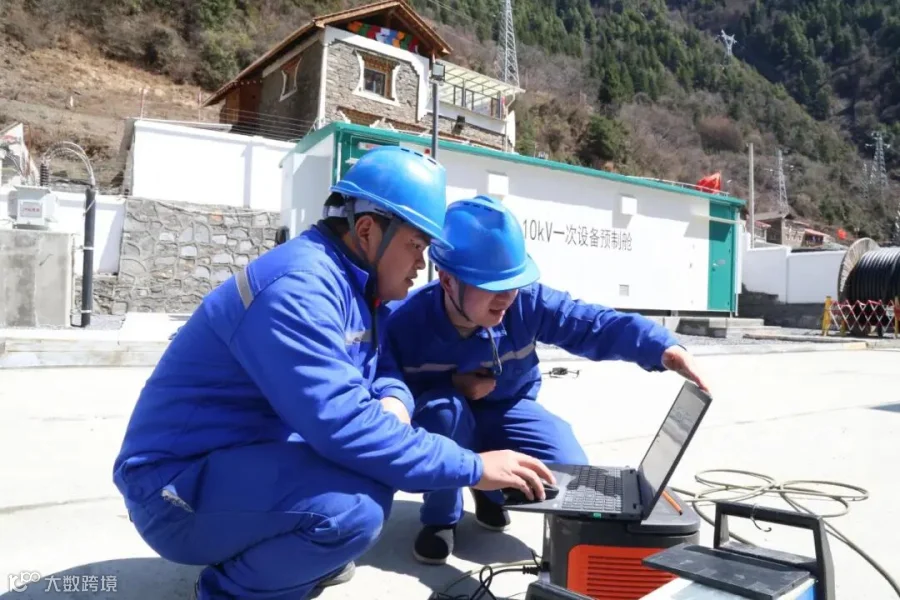

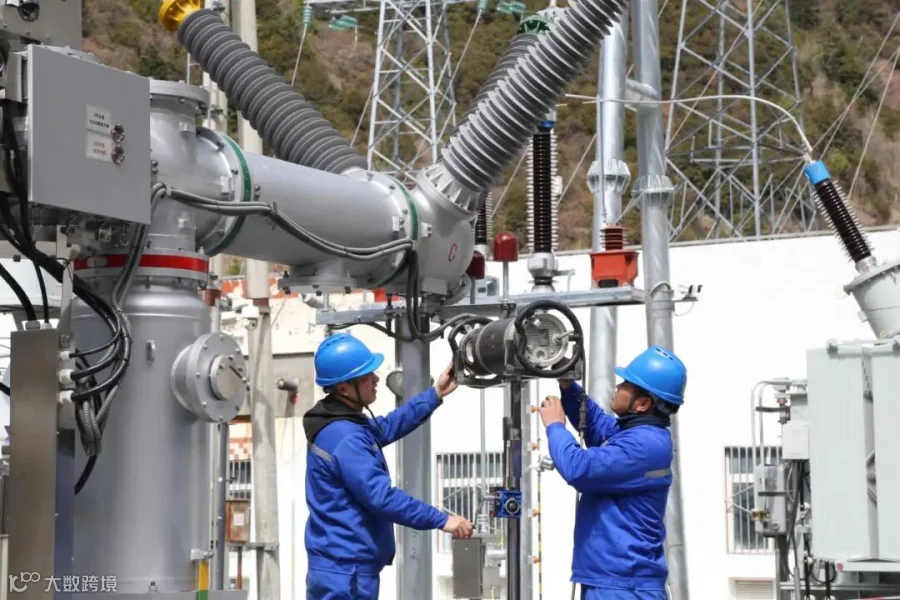

现场工作负责人张恩每天都要对作业点进行巡查,“有时候一天要跑好几趟,确保每一个环节都安全可控。”为了保障工程顺利推进,项目团队制定了10余项专项施工方案,建立日管控、周调度机制,累计完成倒闸操作600余项次,实现零失误。

如今,理县古尔沟、米亚罗等乡镇的供电能力大幅提升。接下来,国网阿坝供电公司还将持续推进壤塘至阿坝110千伏线路工程、黑水扎窝至芦花110千伏线路工程等重点电网项目,进一步织密区域电网网架。
作者:张懿玲 赵唤民 张屹
