这是施工现场两位老师傅的一段对话
他们说的
正是壤塘至阿坝110千伏线路工程沿线
那些陡峭的山崖铁塔位
在阿坝藏族羌族自治州
从壤塘到阿坝的110千伏线路工程沿线
这样的“羚羊位”并不少见
人需手脚并用才能攀爬
那么,在这样的地方立铁塔
究竟是怎样一种体验?
4月15日
在阿坝县麦昆乡海拔3600米的施工点
随着指挥员一声哨响
起重机吊起最后一组塔材,稳稳就位
首基塔的组立完成
标志着这项四川省重点工程
阿坝州县域电网补强工程
从基础施工正式转入铁塔组立阶段
但首基只是开始
要在高原上竖起302座这样的铁塔
究竟有多难?
今天,我们就用一组鲜活的知识点
带您走进这项
惠及十余万农牧民的民生电网工程
从3320米到4408米,海拔每升高一点,氧气就少一分,走两步就喘,干一会儿就得歇。
早上还出着太阳,中午可能就飘起雪。大风刮起来,人在塔上根本站不直。浓雾一来,几米外什么都看不见,更别说那些连路都没有的“羚羊位”。一脚踩下去是碎石,旁边就是深沟,人得手脚并用地爬。
而比人更难上山的
是那些几十吨重的塔材
没有路,怎么运?
在高海拔山区施工,很多塔位车辆无法到达,尤其那些“羚羊位”。为此,公司采取“一基一策”,为每一基铁塔量身定制运输方案:
跨越沟壑,减少人力跋涉,在陡坡和深之间架起空中通道。
传统运输方式,骡马驮着塔材翻越高海拔山脊,一趟就是大半天。

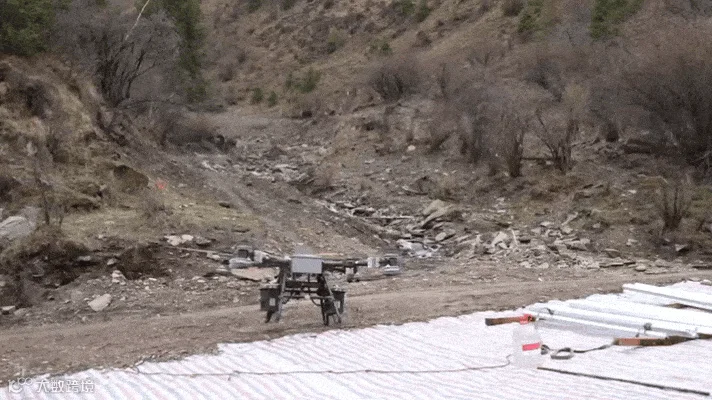

该工程首次引入大型无人机,单次可吊运200公斤塔材或砂石。
一组马帮
(包含7~8匹骡马、2名工人)
每匹骡马驮100公斤
单次运700~800公斤
每天大约跑5趟
一天转运约3.5~4.0吨
单次吊运200公斤
每天飞行50趟
一天可转运10吨塔材
换句话说,1台大型无人机1天能干完马帮2.5天的活,还不用给骡马喂草料。
今年,该工程还计划新增2台承载力达400公斤的更大载重无人机,山区物资运输将更快、更安全。
每个作业现场至少有一名经过严格考核的“明白人”,熟悉风险点和应急流程。目前配备率已达100%。
增加有经验的组塔架线班组,充实施工力量,确保人手够、技术硬。
采取“现场督查与远程督查”相结合的方式,每月现场督查不少于4次,远程督查覆盖所有作业点。
发现隐患必须当天整改、当天闭环,整改闭环率始终保持100%。
截至目前,工程已完成基础开挖266基、基础浇筑260基。首基铁塔的组立,为后续批量施工铺平了道路。
按计划,今年年底这项工程将竣工投产。届时:
高原上立塔,就这么回事
难是真难
但办法总比困难多
关于这条线路,您get到了多少?
下面三道题,欢迎来答
1.阿坝壤塘至阿坝110千伏线路工程全线最高海拔是多少米?
A.3600米
B.4000米
C.4408米
2. 阿坝壤塘至阿坝110千伏线路工程新建铁塔总共多少基?
A.252基
B.302基
C.352基
3.文中提到的“大型无人机”单次最多能吊运多少公斤塔材?
A.100公斤
B.200公斤
C.400公斤
请在留言区写下您的答案
全部答对且点赞量前5名的幸运同学
将获得精美小礼品一份
(小熊多功能养生壶)
快来参与吧~
活动截止时间:
4月22日20:00
(获奖名单将在下期推文中公布)
作者:张懿玲
编辑:张懿玲
审核:陈小平 马敏
鸣谢:熊金灿 狄剑鑫
国网阿坝供电公司(阿坝电力公司)媒体业务中心
(本文未经许可,禁止转载)
