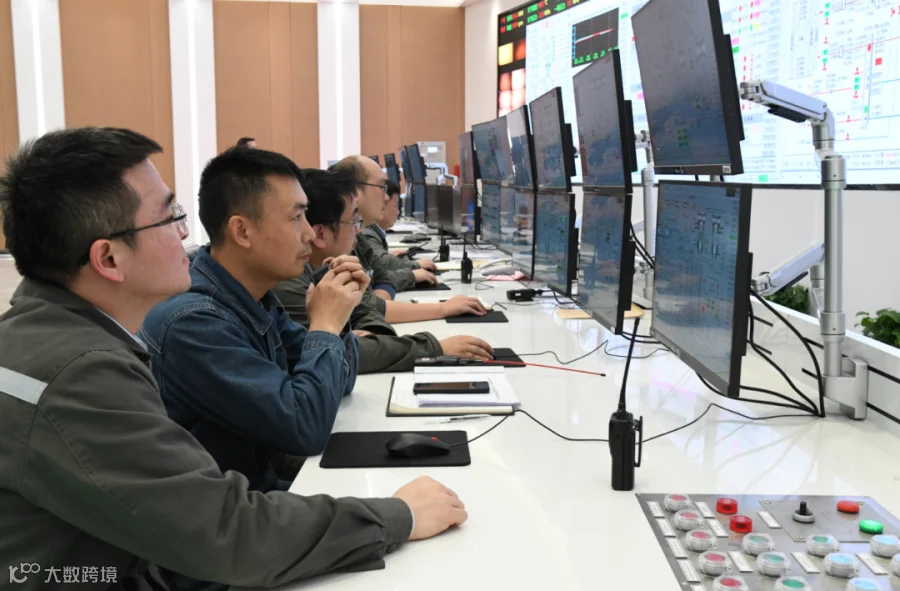

11月28日18时50分,随着监控界面显示“发电机并网合闸”,淮河能源控股集团电力集团谢桥电厂项目2号机组首次并网一次成功,各系统运行平稳,各项参数指标达到设计值。标志着2号机组已具备对外输送电能力,为后续机组168小时满负荷试运行奠定良好基础,向实现“双机”投产运营迈出坚实一步。
项目推进过程中,项目部总结1号机组成功投产经验,提前谋划部署,与各参建方协同作战。并网前的冲刺阶段,各专业技术骨干人员24小时坚守现场,对机组运行情况进行全过程监视,及时处理各类突发问题。从设备安装调试到系统联合试运行,严格把关每一个环节,完成了各项试验及试运任务,相继顺利达成锅炉点火、汽机定速等关键节点,机组启动到并网全程高效、顺畅,最终圆满实现“一次成功”既定目标。
下一步,机组将全力投入到后续试验调试及168小时满负荷试运行阶段工作中,争取早日为“迎峰度冬”能源保供提供更为坚实可靠的“双引擎”保障。
