今年5月份以来,集团公司积极落实省国资委“三供一业”分离移交工作推进会精神,对维修改造工程收尾工作开展突击,各相关单位和部门集中精力攻坚,实行日调度、日考核机制,全力以赴将这件特事、急事、要事做好。当前,“三供一业”维修改造各项工程进展迅速,全力打好分离移交收官战。
集团公司自开展“三供一业”分离移交维修改造工作以来,工程进度一直保持稳步推进,目前供水、供气、物业等项目等工程已基本完工,正在进行资金清算等收尾工作,而供电维修改造工程因一些客观原因进展较慢。在5月15日省国资委召开的“三供一业”分离移交工作推进会上,明确要求集团公司维修改造工程要在2020年6月底前全面完成,供电维修改造的滞后成为完成这一目标的“拦路虎”。

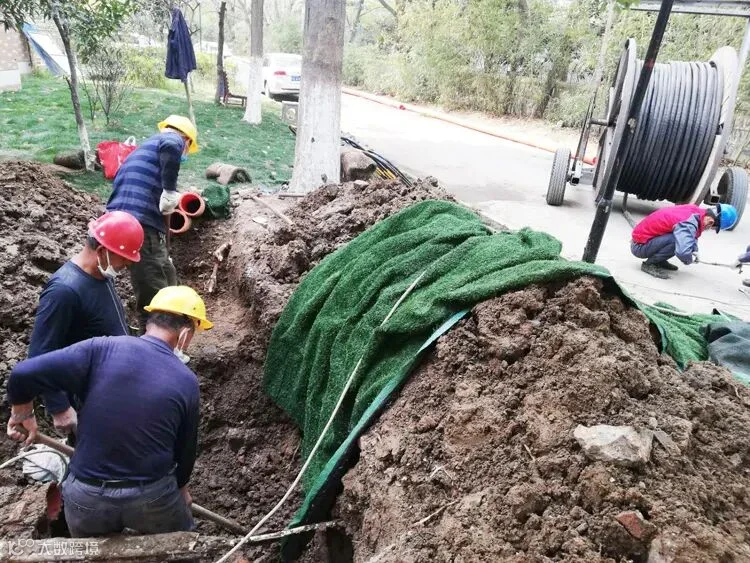

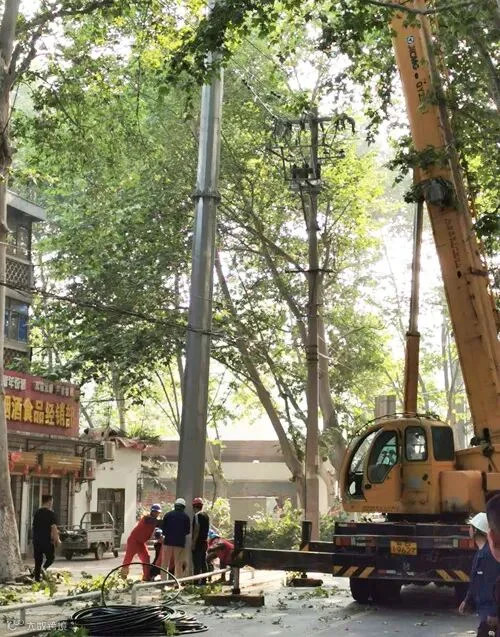

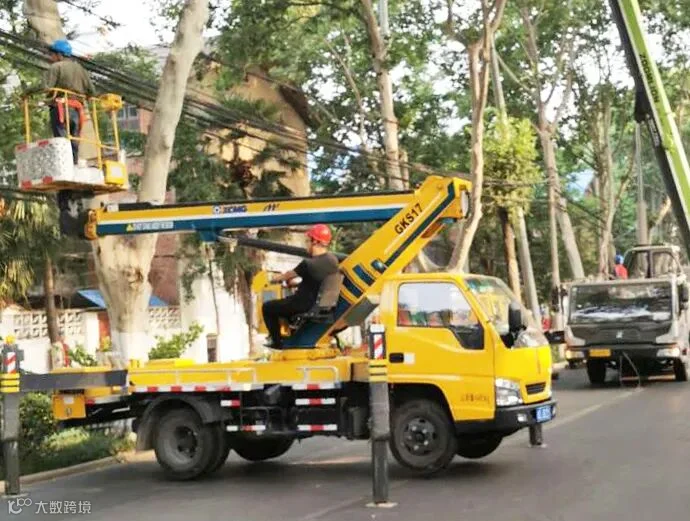

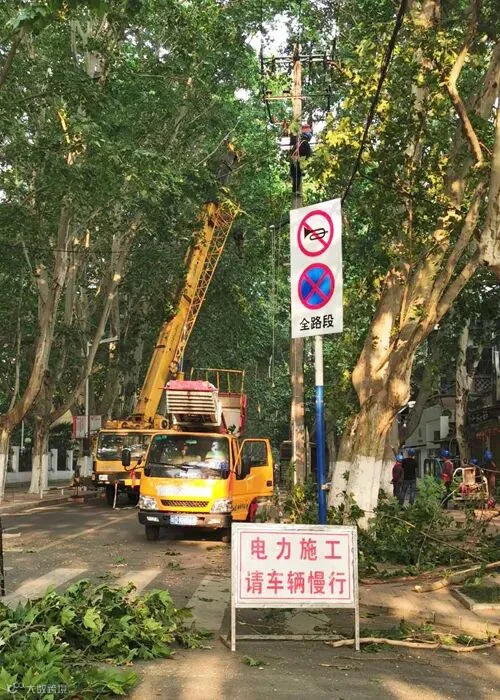

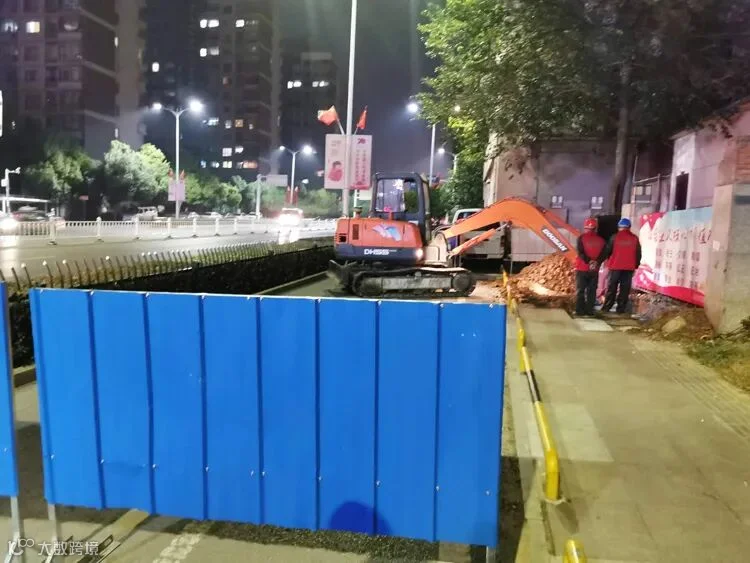

供电维修改造施工现场
时间紧、任务重,为啃下供电维修改造这块“硬骨头”,集团公司迅速行动,积极与淮南市供电公司沟通协调,最终确定供电维修改造中施工进度、安全、文明及环保等管理工作全部由集团公司负责,供电公司仅负责与停、送电有关的施工管理。“施工主体变为集团公司后,‘三供一业’分离移交工作小组迅速响应,从物业管理组抽调两名精干力量充实到供电管理组进行集中攻坚,有条不紊组织开展相关工作,尽可能将进度往前赶。”“三供一业”分离移交工作小组副组长邱秀华表示。
如何在时间节点前完成各项工作?“三供一业”分离移交工作小组统筹谋划、细排任务、加大调度,按照供电维修改造工程工期计划表,实行挂图作战,对水泥杆组立、导线敷设等具体工程量进行倒排,每天对各施工单位的工作量化考核。同时,对工程进度实行一日一调度、一日一考核、一周一闭合,全面做好工程施工组织和过程监管工作,落实终端责任。
由于供电改造施工的特殊性,安设水泥杆等工作需要与市政、环保、供电等多部门对接,在小区安设变压器、电表箱要与物业及居民协商,难度较大。对此,集团公司自上而下积极与各级政府、街道协商,安排专人现场协调解决各类问题,保障施工正常进行。“供电改造施工点多面广,工程点涉及全市各区,我们在做好沟通协调的同时,主要盯住12家二级主体责任单位,要求他们安排专人全程监管,确保施工质量、安全和进度。同时,现场组人员每天负责在施工现场巡查,帮助协调解决问题,确保现场实际工作时时有进展、天天有汇报。”“三供一业”分离移交办公室供电专业组副组长陈平表示。
为确保工作得到落实,集团公司专门制订了相关制度,明确了对施工单位、监理单位、主体责任单位以及“三供一业”分离移交办公室的考核标准,对未完成工作计划的施工单位按规定进行处罚,对于月度未能完成任务目标的,严格考核兑现,充分发挥出严管实效。
“当前,全省国有企业‘三供一业’分离移交工作已进入资金清算申报阶段,我们必须要以讲政治的高度严抓工作落实,进一步加快推进集团公司‘三供一业’维修改造工程施工进度,确保在时间节点前完成目标任务,配合做好中央财政补助资金清算等相关工作。”“三供一业”分离移交领导小组有关负责人表示。
(孙飞)
