大数跨境

到顶了!这项重点项目又有新进展

到顶了!这项重点项目又有新进展 淮河能源集团
2022-05-05
0


日前,记者了解到电力集团潘集电厂建设项目部顺利完成2号冷却塔施工到顶重要节点。潘集电厂项目施工现场情况如何,是怎样在疫情影响下保障建设平稳有序的?记者前往建设现场一探究竟。

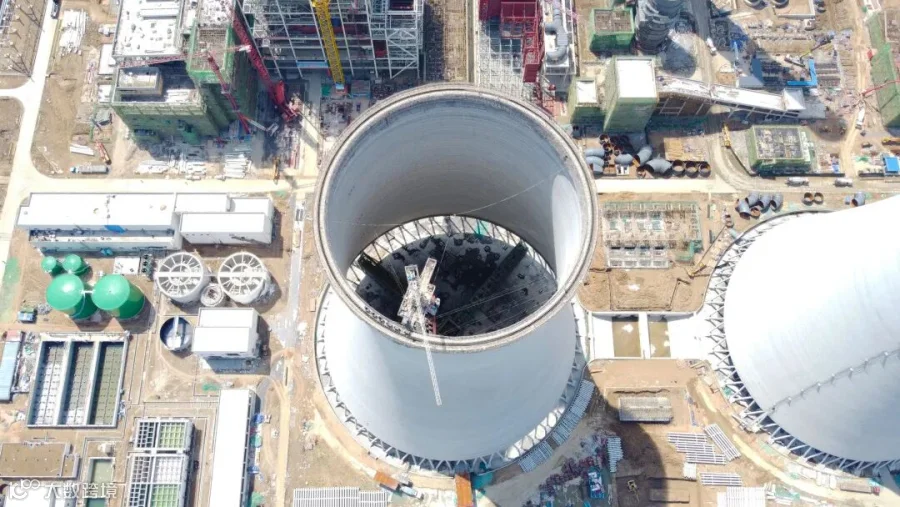

潘集电厂项目2号冷却塔施工现场

在潘集电厂建设项目部工程技术部副主任臧润泽的带领下,记者来到了2号冷却塔施工现场。抬头望去,150米高的冷却塔巍峨耸立,附近有不少运输车辆、施工人员来来往往,耳边不时传来设备运转和电焊的声音,每个人都在岗位上各司其职,显得忙而有序。“2号冷却塔到顶节点工程受到因疫情导致混凝土未到货的影响,工期有所滞后。为此,项目部一方面积极联系运输,一方面做齐准备工作,在混凝土顺利到货后,严把钢筋绑扎、模板安装、混凝土浇筑质量及筒壁模板拆除等重点环节,终于在今天顺利实现到顶了。”臧润泽高兴地说。

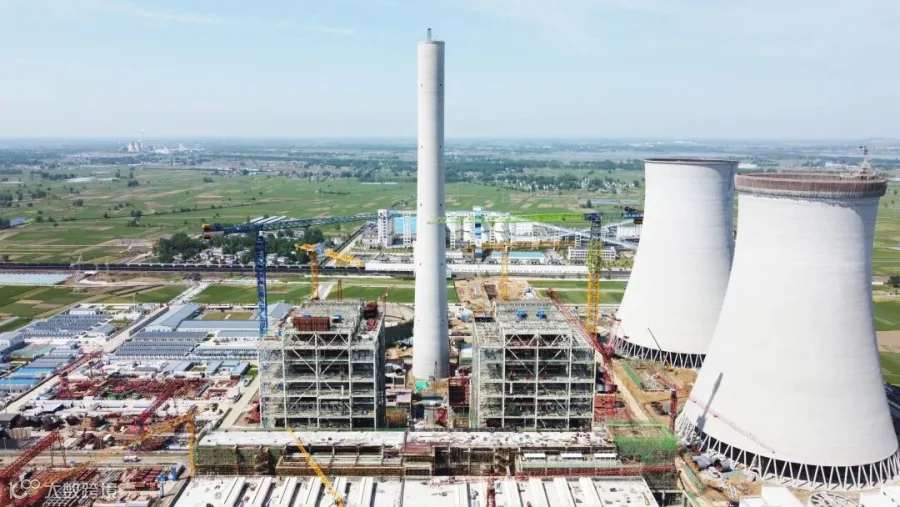

潘集电厂项目建设现场

来到2号冷却塔附近的门岗,记者看到很多大型运输车辆在排成了一条长龙,门岗保卫人员正严格按照防疫规定核验司机的信息,对车辆和货物进行消杀。正在现场检查工作的潘集电厂建设项目部安全环保部安全专工王海洋告诉记者,由于疫情影响,前段时间项目建设部分物资运输受阻,解封后最近几天大量货物集中到达。为了确保生产平稳有序,项目部进一步细排工序,及时调度车辆卸货运转,确保施工平稳有序。


“现在施工现场有近3000人作业,我们在配合综合部做好防疫管理的同时,根据建设实际情况合理安排人员施工,特别是加强‘五一’期间现场的安全管理。”王海洋表示,“像起吊打运、高空作业、交叉作业这样的关键环节,我们在日常巡视中做到一个不落,全面消除现场物的不安全状态和人的不安全行为。”

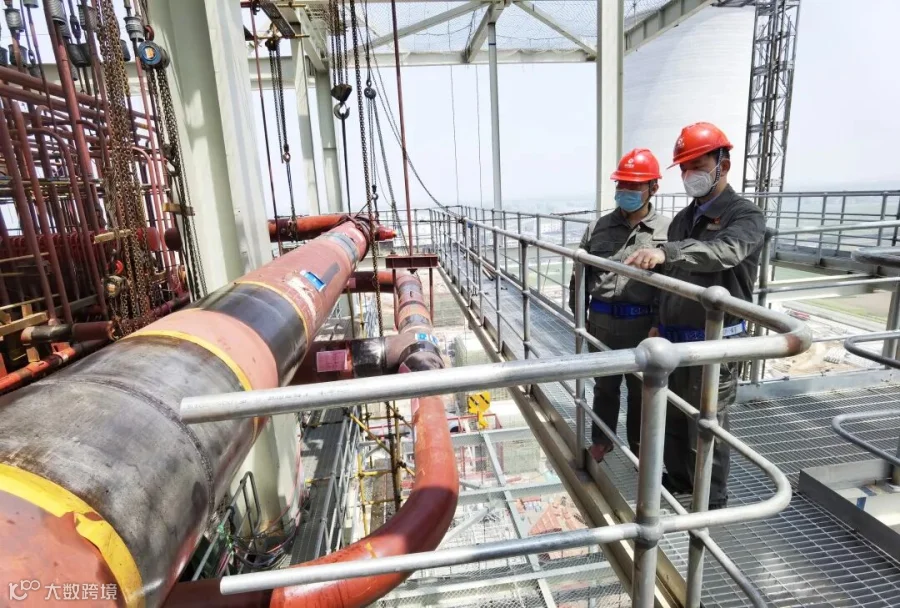

潘集电厂建设项目部人员正在检查管路焊接情况

为了更近地观察施工情况,记者乘坐电梯登上了70米高的1号锅炉顶层。一出电梯门,视野顿时开阔了起来,潘集电厂建设情况尽收眼底。锅炉主体建筑内部,有不少施工人员正在焊接管路。“目前,两台锅炉都在进行受热面和连通管的安装,1号锅炉已完成受热面焊口53000余支,二号锅炉完成受热面焊口39000余支。”工程技术部锅炉主管张辉表示,“下一步,我们将紧盯水压试验、锅炉冲管等重要节点,合理安排工序,压实各级管理人员责任,保障各项工作顺利开展。”


 “今年以来,项目部严格把控项目建设质量,先后完成汽机基座浇筑、汽机房止水、升压站倒送电工程等里程碑节点计划。下一步,我们将严格落实安全、质量、进度、投资‘四控制’管理,向着按期投产发电目标全力冲刺。”臧润泽认真地说。


作者:孙飞 尹欣

编辑:胡娜

复审:陈超逸

终审:曹佩遴

投稿邮箱:hhnykg@163.com

扫描二维码

进入“淮河能源集团”


【声明】内容源于网络
0
0
淮河能源集团
企业新闻宣传 信息资讯 服务职工
内容 3074
粉丝 0
淮河能源集团 企业新闻宣传 信息资讯 服务职工
总阅读377
粉丝0
内容3.1k
