破困局、抢工期
让创新“扎根”

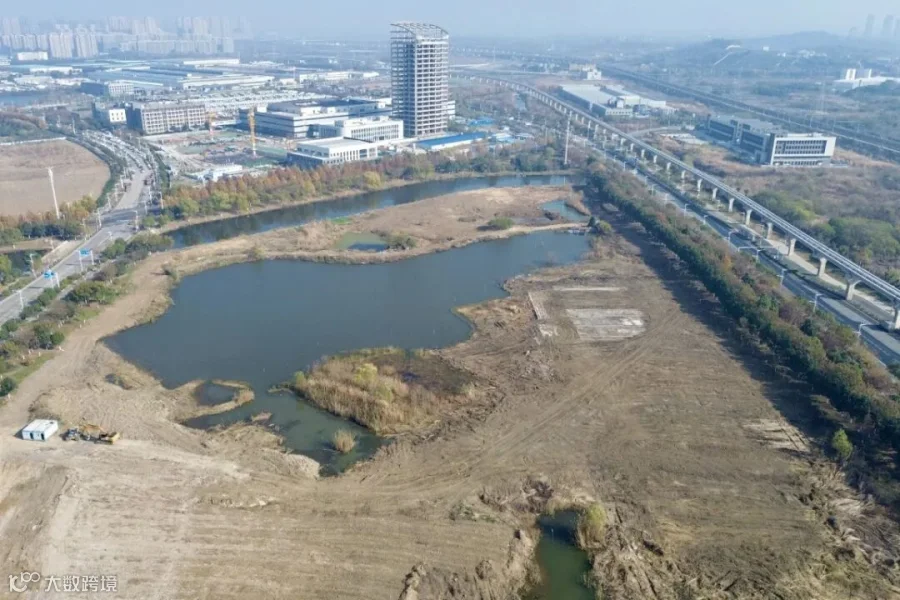

开工之初,脚下的土地就给项目来了个“下马威”——溶洞密布,如同暗礁;鱼塘连片,淤泥深不见底。项目团队没有退缩,采用“超前勘探、一桩一勘”,逐根探明每一处的位置、大小、走向,再优化浇灌技术,在“豆腐里插钢筋”的绝境中,为整座园区筑起稳如磐石的根基。

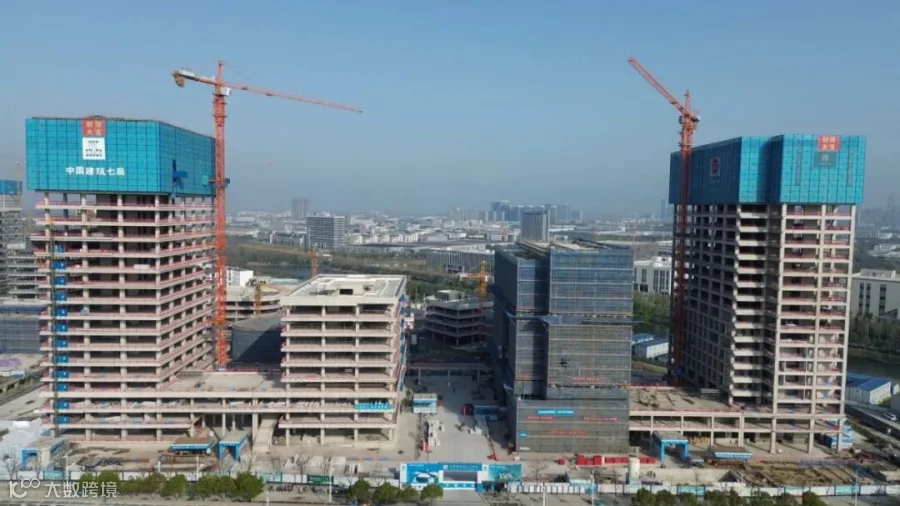

当建筑主体破土而出,新的“拦路虎”又横在眼前:13#楼88米高的玻璃幕墙外立面、7#楼曲面玻璃幕墙的安装,既要凌空作业的安全,又要弧线如水的柔美。项目将大量高空作业“搬”到地面,工厂化定制、现场拼装;采用“多段小曲线拼装”的思路,让一块块玻璃顺着建筑的曲线流淌而下,严丝合缝,如行云流水。

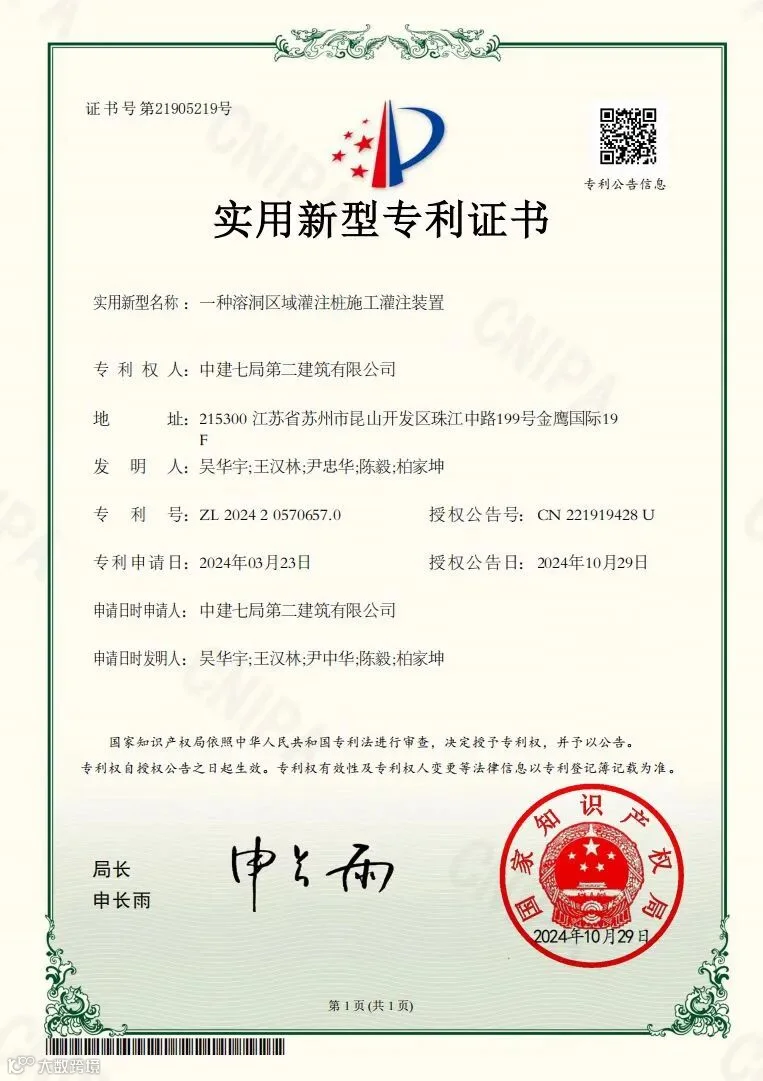

790天的合同工期,内部压到了700天以内。项目团队主动打通与设计单位的协同堵点,设计工期提前20天;优化高压旋喷桩、ALC墙板、弧形幕墙等关键技术,从石头缝里挤出45天。
更精妙的,是“空间换时间”的立体穿插施工:地下室刚封顶,机电安装便跟进;主体还在向上生长,二次结构、粗装修、样板间已经在下面“抢跑”;室外工程和幕墙安装分区流水作业。每一寸场地都在运转,每一分钟都不浪费。
最终,项目提前完工。正负零节点提前30天达成,业主发来四封表扬信。这份来之不易的成果,是项目与时间掰手腕赢回来的。
守安全、控质量
让工程“固若金汤”

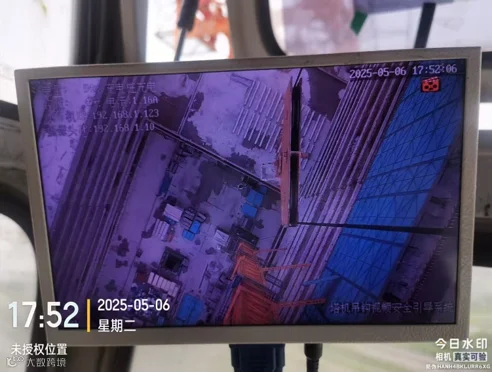

走进施工现场,仿佛进入一个“透明工地”。AI安全巡检系统像不知疲倦的哨兵,24小时盯着深基坑、高支模,数据一异常便立刻报警;塔吊装上了“智慧眼睛”,高清摄像头与传感器联动,操作员坐在驾驶室里就能将吊装环境看得一清二楚。
对人的改变更加深刻:VR沉浸式体验让人“亲历”事故瞬间,安全教育一体机随时考核。累计开展63场培训,3000余名工人从“要我安全”变成“我要安全”。每一次戴上安全帽,都是一份沉甸甸的承诺。

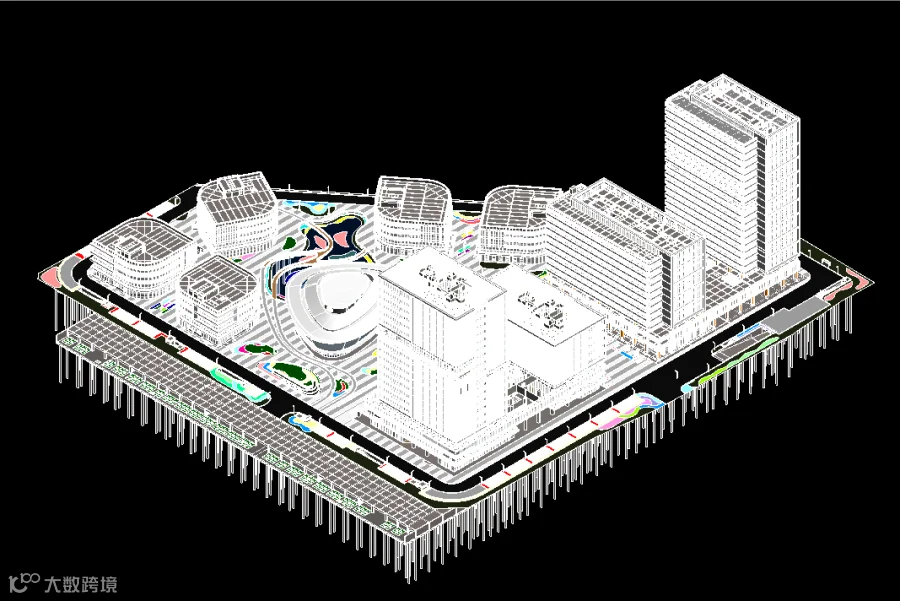

质量,是这座港湾的底色。项目全面引入BIM技术,从设计到运维全程可视化,提前在电脑里“排雷”、模拟施工,硬是把千头万绪理得清清楚楚。现场打造了21个实体样板——防水怎么做、钢筋怎么绑、幕墙怎么挂,统统先做出“标准答案”,让每一道工序都有标可依、有样可学。

每周,质量巡查小组全线“扫楼”,从防水层到混凝土浇筑,从钢筋绑扎到幕墙龙骨,发现问题、拍照留档、限时整改、回头复查。累计77份整改单,每一份都闭环销号。项目先后斩获5项国家级BIM大奖,4项省级QC成果,把“巧办法”固化成了“新标准”。
筑红魂、聚合力
让口碑“开花结果”

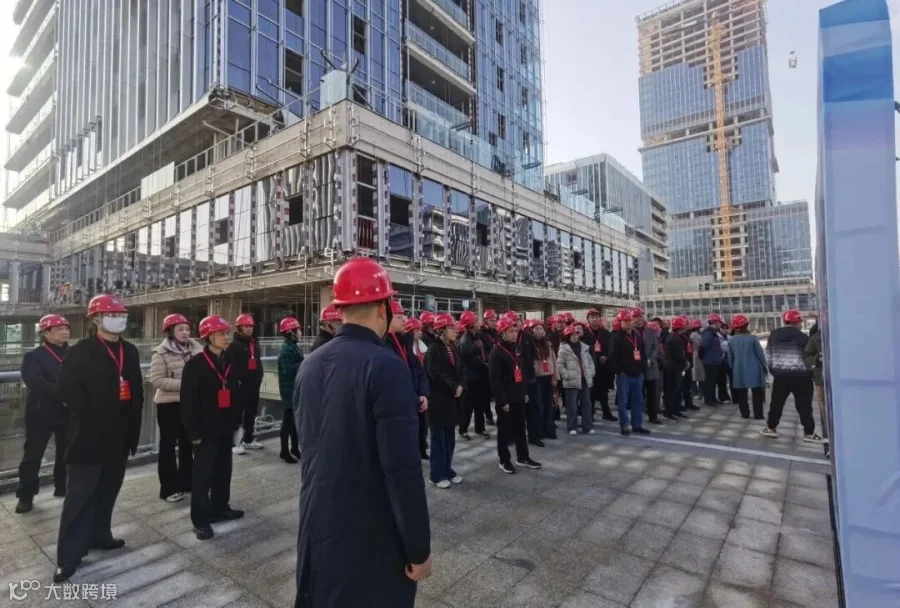

项目的优质履约,像一块活招牌。设立党员责任区,组建青年突击队。抢工期的日日夜夜,管理人员、党员干部两班跟班,歇人不歇机。最快时,4天一层楼。春节前夕,万家灯火团圆时,他们仍守在工地上,浇筑完最后一个节点。

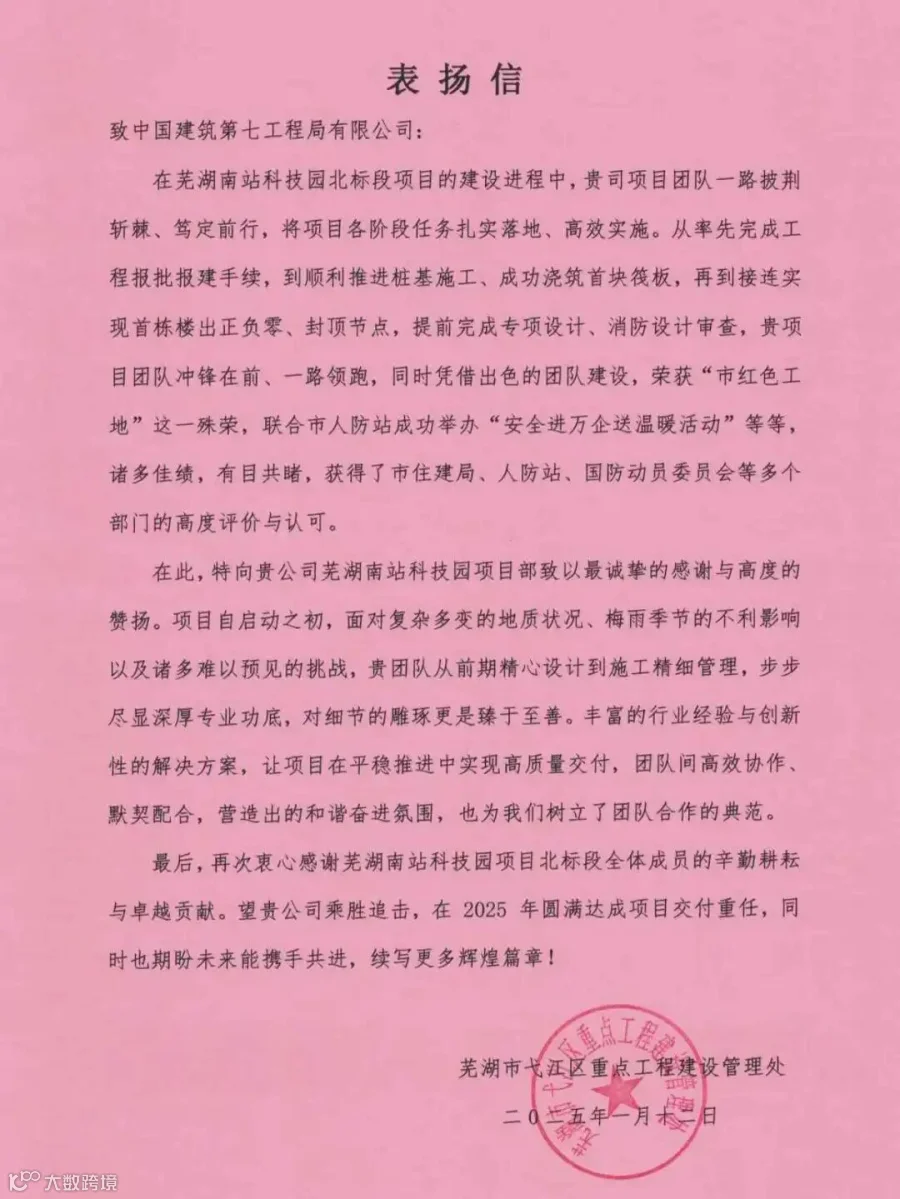

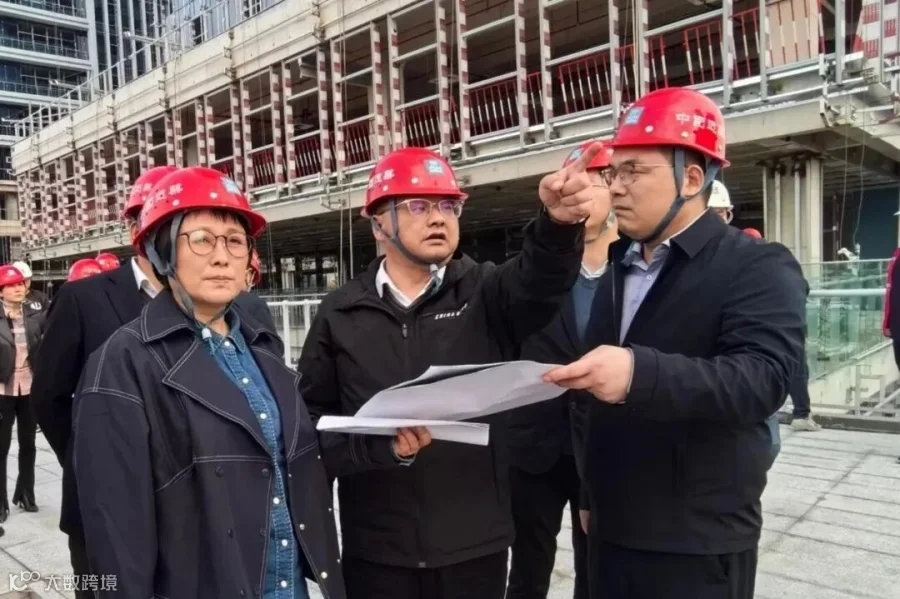

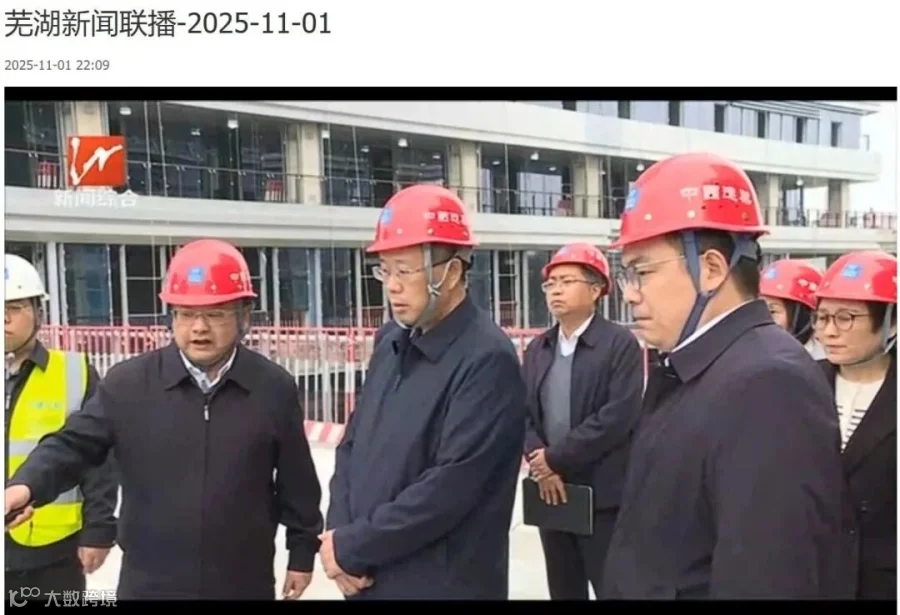

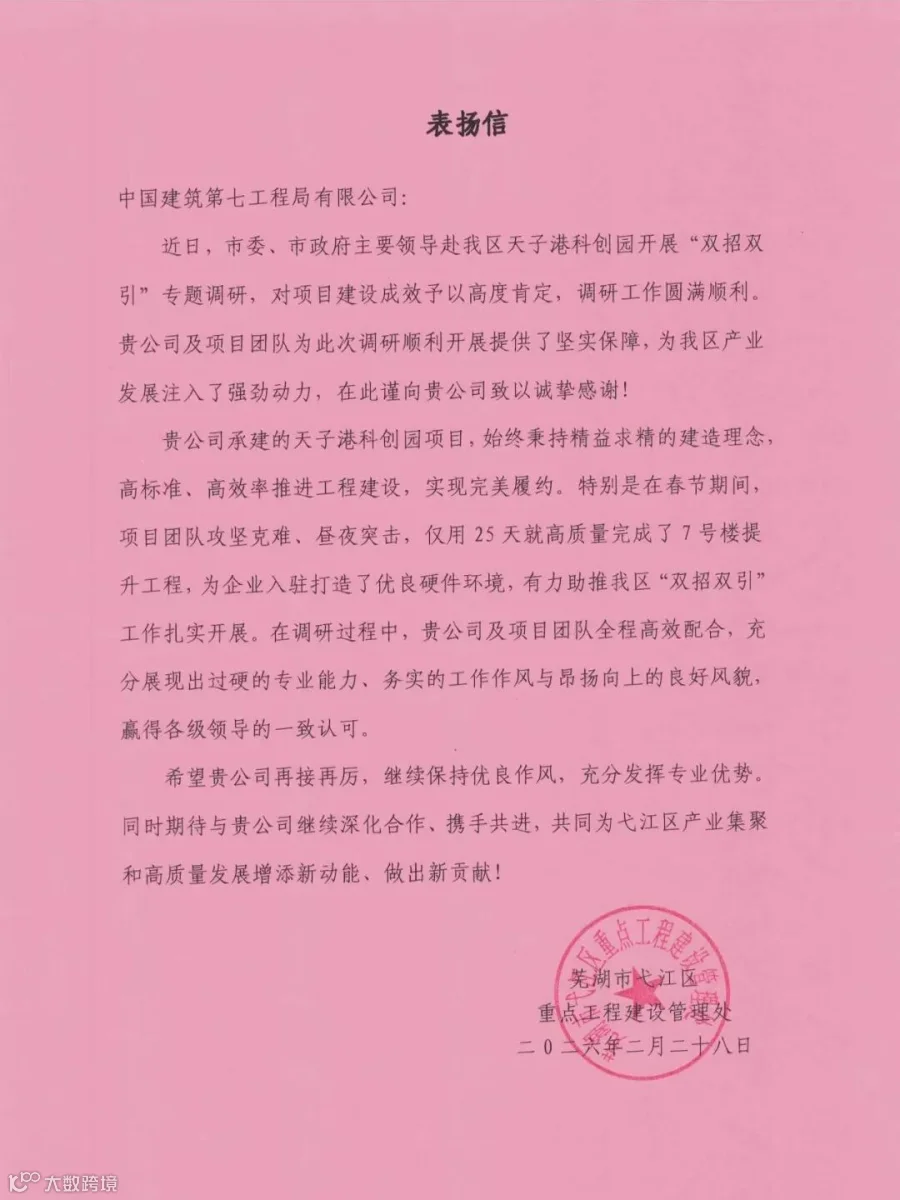

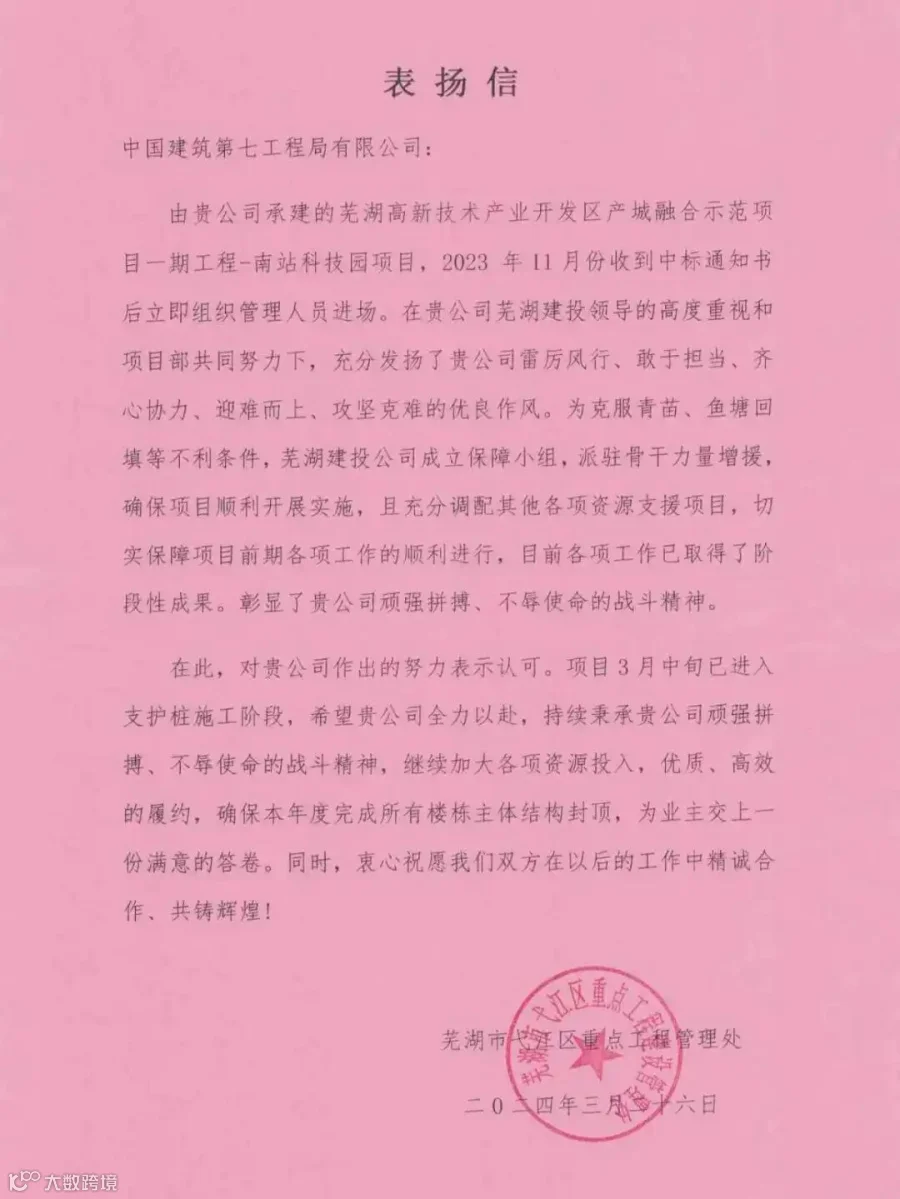

项目党支部以“党建+”为纽带,紧密串联业主、质监站和属地派出所,累计开展共建活动10余场;先后承办2025年芜湖市住房和城乡建设系统“中建七局杯”砌筑技能竞赛、2025年芜湖市“安康杯”知识竞赛暨安全生产月活动等两场市级以上大型活动,让项目现场成为展示形象的生动窗口。市委、市政府、市人大、市政协领导及区各级领导多次到项目调研指导,春节后市四大班子开展第29次“双招双引”专题调研,对项目建设成效予以高度肯定,点赞属地政企共赢价值。业主更是接连来函表扬,字里行间满是信任。
党建的“软实力”,化作了项目建设的“硬支撑”。项目团队成功与同一业主实现“二次握手”——芜湖奇瑞涂装车间、算电协同创新产业园相继落地。项目也先后捧回“安徽省工人先锋号”“芜湖市双标化工地”“工程局履约标杆项目”等30余项荣誉。创标杆、开市场,在这里落了地、生了根。

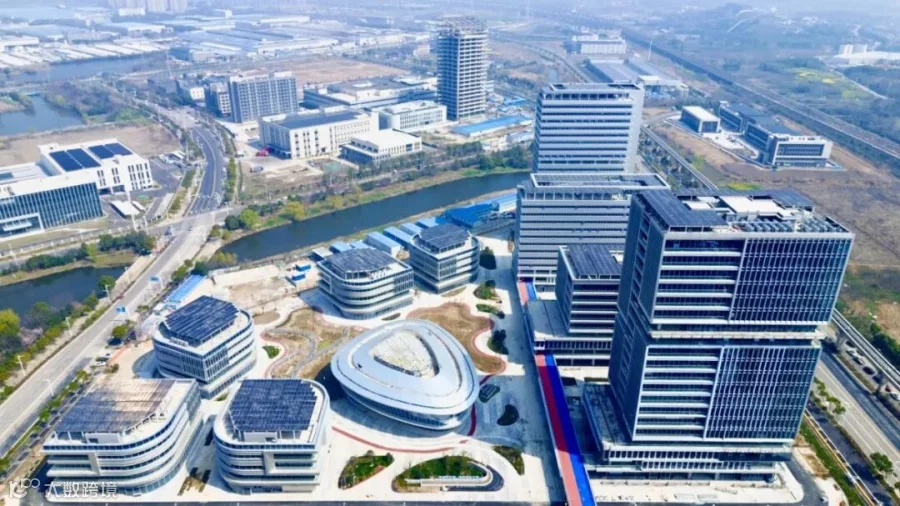

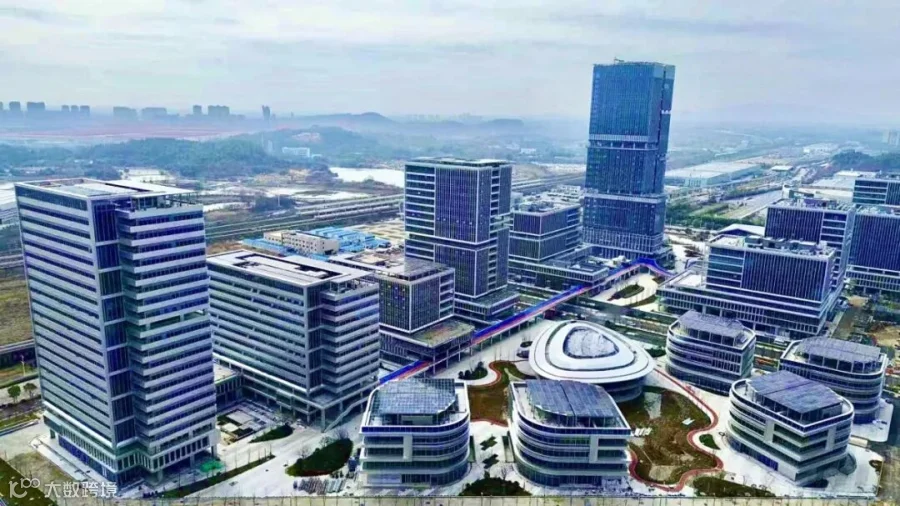

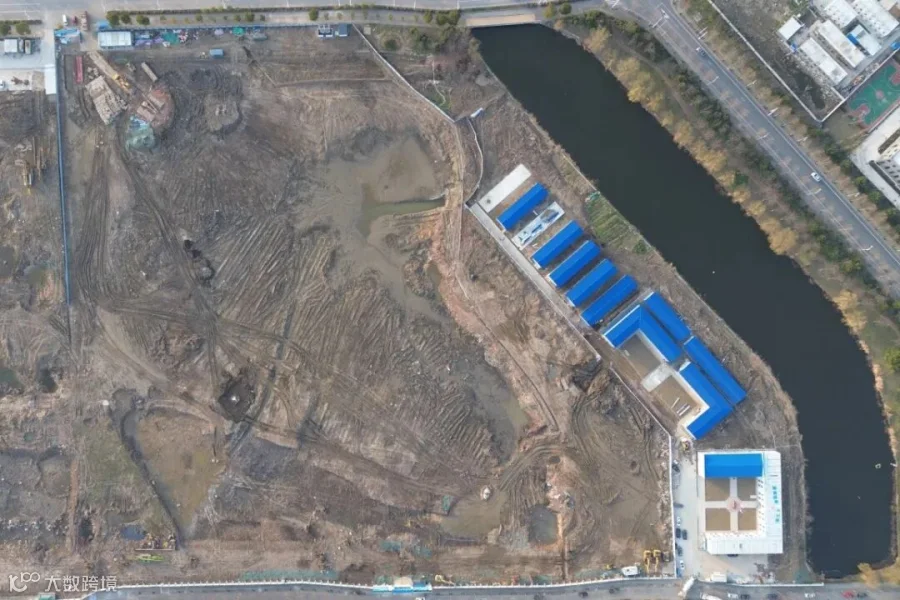

从荒芜滩涂到创新高地,一座科创港湾在这里拔节生长。天子港的水,静静流过;南站的高铁,呼啸来去。中建七局的建设者们已经收拾好工具,准备转战下一个战场。但他们留下的这座港湾,将长久伫立,迎接创新的浪潮,见证城市的新生。
责编:张瑜嘉、路明魁、郭子佳
校对:丁 喆
素材来源:芜湖建投公司
