自“六比六创”劳动竞赛开展以来,宝通街快速路项目明确竞赛内容,以科学管理为重点,在局和公司领导大力帮扶下,克服影响施工的各种不利因素,千方百计完成经营目标,确保生产建设快速推进。

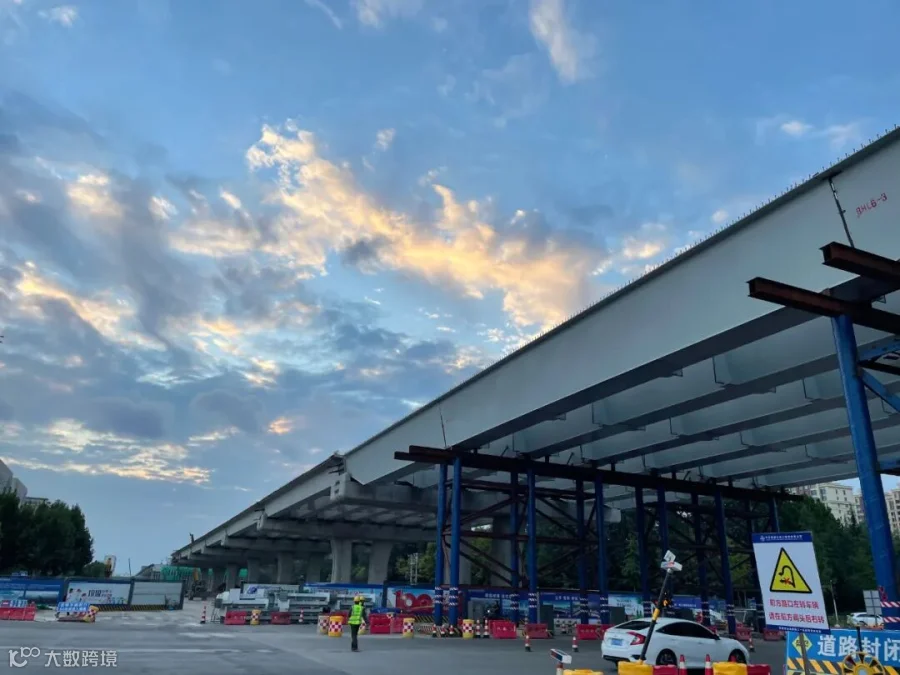

截至目前为止,全标段桩基全部施工完成;预制梁总量533片,100%完成;承台累计完成77个,占总量(84个)91.7%;墩柱累计完成156根,占总量(162个)96.3%;盖梁累计完成67片,占总量(83个)80.7%;铣刨路面完成18600㎡(占总量的45.5%);预制梁板架设422片,占总量(533个)79.1%;钢梁架设(20)片,占总量(51个)39.2%;桥面系施工完成20%;排水工程施工完成30%;围挡设施建设全部完成;梁场建设全部完成。
国庆节前,宝通街项目开展了安全综合大检查暨国庆节节前安全检查,并对协作队伍做了节前安全教育,消除现场安全隐患,重点做好施工报备审批、应急值守和领导现场带班等工作,全力保障国庆期间安全生产平稳运行。

“六比六创”劳动竞赛以来,南昌宏发青山项目积极贯彻落实公司关于深化开展“六比六创”劳动竞赛活动总体要求,双节期间,项目部周密部署安排,持续开展隐患排查治理工作,确保节假日期间各项工作安全稳定,工程进度平稳推进。

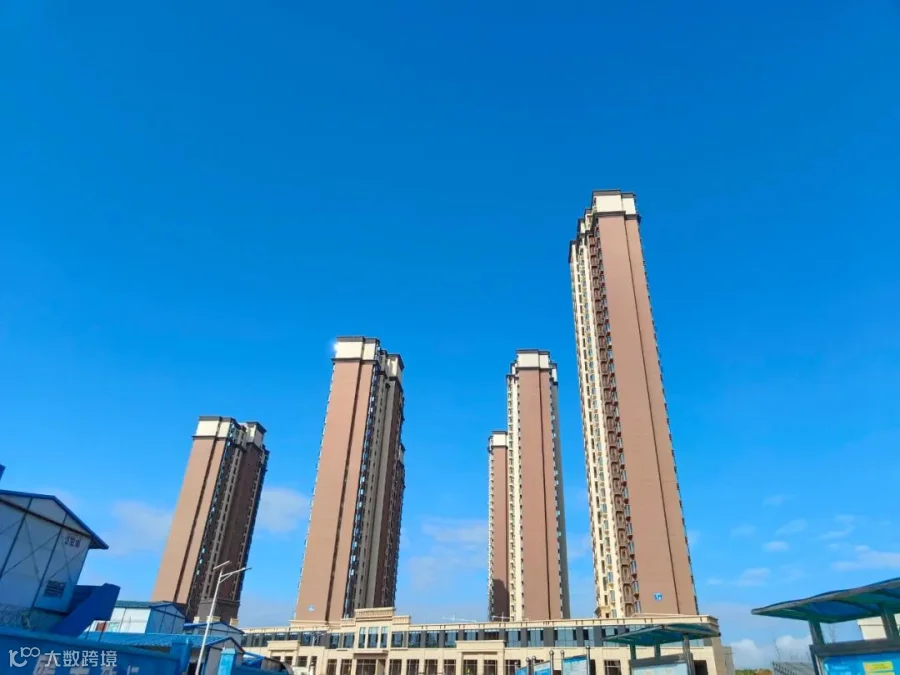

截止目前,宏发地块1#、2#、3#、4#、5#、6#楼真石漆总体已完成97%,1#、2#、3#、4#、5#、6#楼室内各项护窗栏杆、楼梯扶手、百叶安装已完成95%,门窗安装已完成90%,室内电梯厂家复验已完成,室外绿化景观排水工程已完成90%,围墙已完成80%,地下车库安装已完成95%,绿化已完成30%,地坪漆也开始施工目前已完成20%;青山地块1#、2#、3#、4#、5#、6#楼、7#、8#、9#、10#、11#、12#楼结构主体施工,D7、D13、D14正负零以下结构工程施工,主楼全面进入主体结构施工阶段。
接下来的施工中,项目将以“六比六创”劳动竞赛为契机,全体职工以饱满的精神状态,统一思想,明确责任,营造大干氛围,确保活动取得实效,各个节点目标顺利完成。

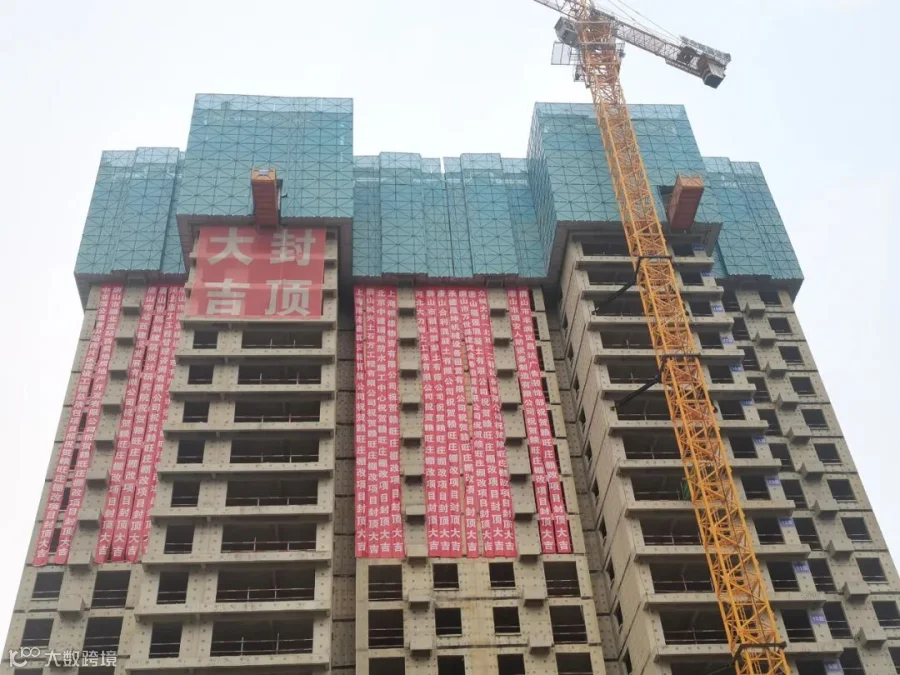

9月30日,值此祖国七十二华诞之际,唐山站西片区二分项目B3地块14号楼主体结构封顶。

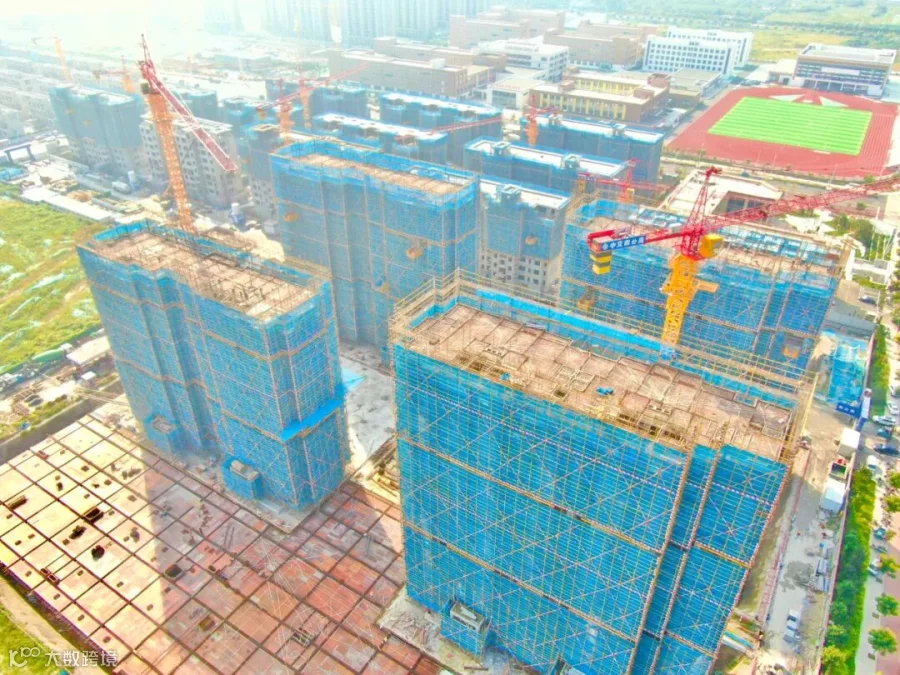

截至目前,B1地块281层主体结构已顺利完成229层,已完成总计划的81.49%;B3地块210层主体结构已顺利完成153层,已完成总计划的72.86%;B4地块206层主体结构已顺利完成104层,已完成总计划的49.29%;自项目开工建设以来,在公司和唐西总包部的大力支持下,项目部全体人员克服重重困难,厚植“见红旗就扛,见第一就争”的精气神,迎难而上,目前项目9#、11#楼已顺利完成主体结构封顶。
此次主体结构封顶,为后续工程进展奠定了坚实的基础。唐山项目表示将持续以“六比六创”活动为契机,不断加强现场管控能力,后续施工中始终坚持“严安全、保质量、抓进度”理念严格施工,确保“六比六创”活动及年度生产经营指标圆满完成。
