自六比六创竞赛活动以来,青白江项目积极响应公司号召,促进项目对标一流管理提升的体系化转型,牢牢抓住完成年度生产经营任务的主动权,彰显新时代四公局人的新风采、新形象、新作为。
针对现场安全文明施工进行防范整顿,管理人员旁站监管吊篮、外架作业,巡查地下室照明、洞口防护是否完善、保证覆盖现场裸土、建渣,每周开展项目安全生产例会;在质量把控方面,项目领导带队对外墙真石漆施工作业、商业幕墙钢龙骨架作业、室内贴砖作业等进行联合大检查,落实质量管理责任,避免发生质量事故。
截止目前,项目全部楼宇封顶并通过主体结构验收。B区车库顶板回填土上开始开挖管道,A区楼栋持续开展厨卫贴砖、外墙真石漆等施工,标志着工作进展又迈向一步。项目全体人员将继续把安全生产质量和环境卫生放在第一位,保证完成“六比六创”的目标为推进施工生产保驾护航。

七月以来,龙川项目积极响应局及公司号召,深入开展“六比六创”劳动竞赛活动。项目部以安全施工为前提,全力推进工程进度,保质保量地完成现阶段生产目标。

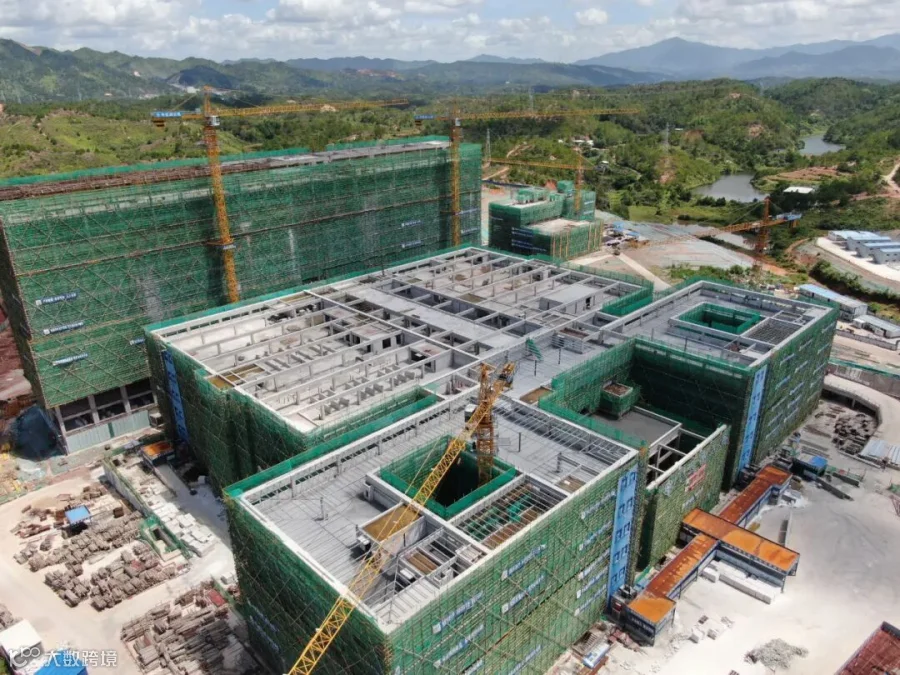

截止目前为止,各主要楼栋均已完成封顶;门诊楼医技楼地下一二层二次结构已完成90%,行政楼砌筑施工至40%,其余楼栋二次结构也均已进入施工;感染病房楼已完成低应变、钻芯等桩基检测,高压氧仓和氧气站地梁完成绑扎并浇筑完成。
在后面工作中,项目现场管理人员将继续紧盯现场安全文明施工,针对二次结构,严格落实施工方案交底,严格把控施工砌筑质量,保证每道施工节点有序进行。

南昌宏发青山项目积极响应公司号召,攻坚克难,战胜一切不利于施工的条件,在保证安全的前提下,加快施工进度,每周组织全方位大检查及安全生产例会,召集现场管理人员、各部门负责人及劳务人员对现场存在问题,及时发现及时整改。

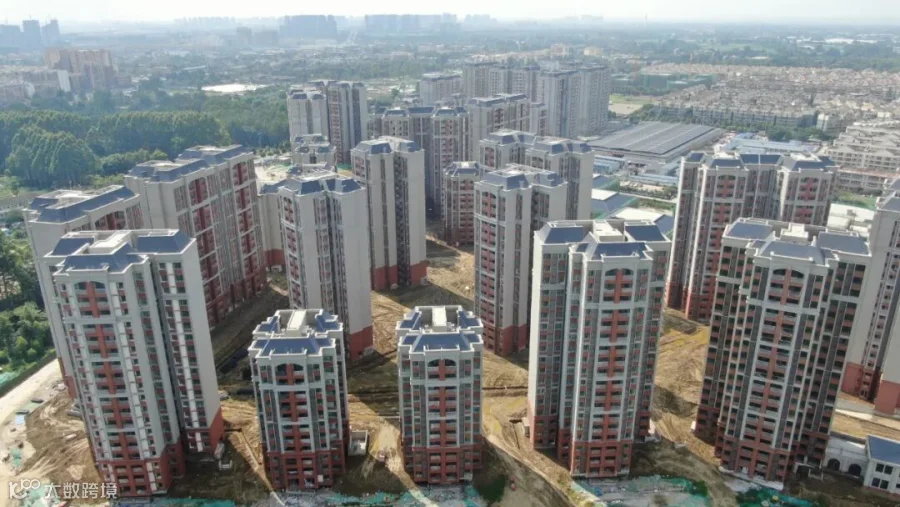

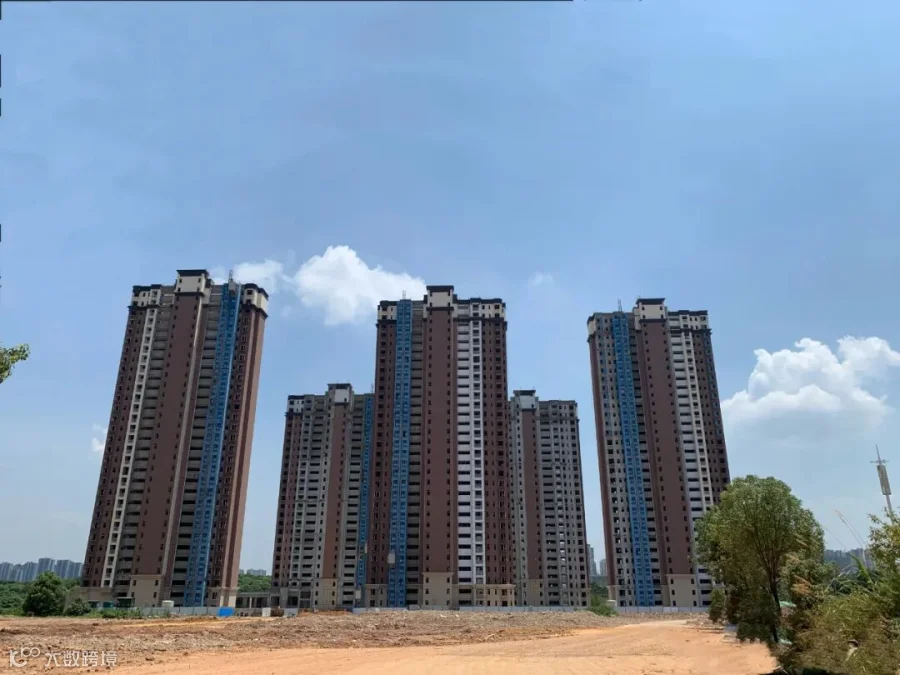

截止目前,宏发地块1#、2#、3#、4#、5#、6#楼真石漆已完成68%左右,电梯前室地砖已完成95%,室内电梯已完成63%,室内安装已完成85%左右,地下室顶板防水及保护层已完成85%,地下室底板细石地面已完成85%,地下室人防通风管道已完成75%;地下室消防管道已完成80%;地下室顶板防水卷材及保护层已完成80%;地下室顶板回填土约20% ;幼儿园墙砖、地砖90%;幼儿园墙面刮瓷已结束乳胶漆20%;幼儿园吊顶已完成。青山新苑地块7#、10#、11#、12#楼进行主体结构施工,3#、4#、5#进行筏板基础施工,2#、8#、9#楼墙柱封模完成,地下室顶板钢筋工程施工。
下一步,项目部将结合安全文明施工及生态环保各项要求,全力推进施工进度,把生产质量放在工作重心,保证“六比六创”产值进度目标顺利完成。
