10月30日,河西750千伏三回线工程(河西—白银)段正式启动,至此,三回线完成了东、西两段投运,为保障第三阶段工程顺利投运,国网甘肃检修公司正如火如荼的忙碌着... ...

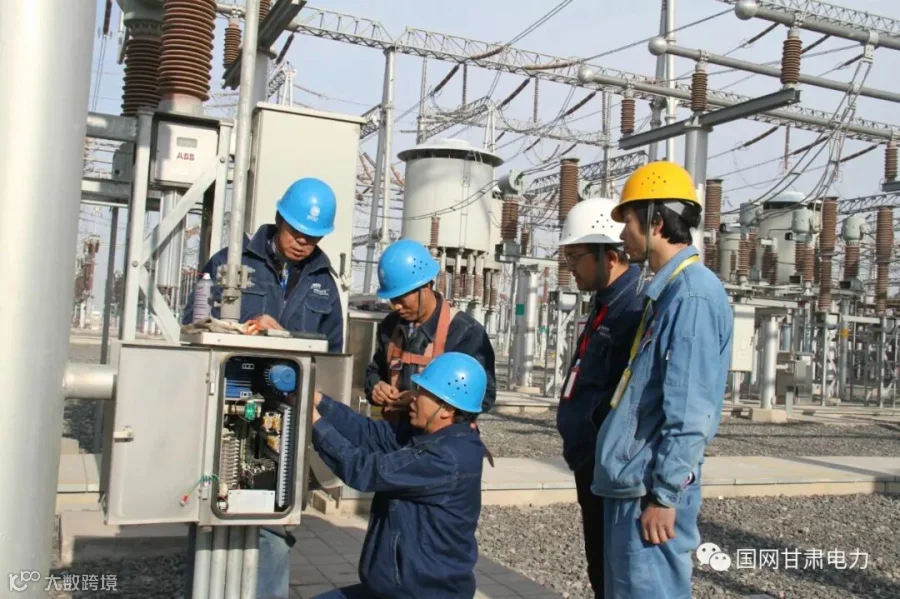

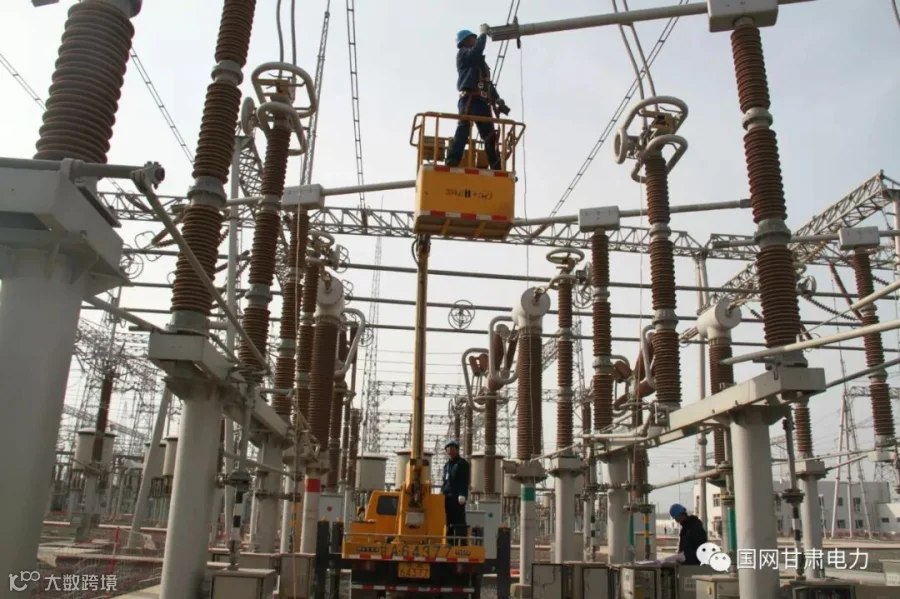

走进750千伏酒泉变电站河西电网三通道扩建间隔引流线接入、验收工作施工现场,安全围栏将停电现场和带电设备清晰分离,施工工器具摆放整齐,各专业人员密切配合,分工明确,动作娴熟。试验人员操控着高压试验综合车对1号主变本体开展试验工作,高空作业车上载着一次检修人员正在接入泉高三线引流线,保护小室内二次专业人员耐心的与监控后台核对着新设备的保护信号,专业安全督导人员在各个作业点默默观察,确保着每一个环节都安全可控......

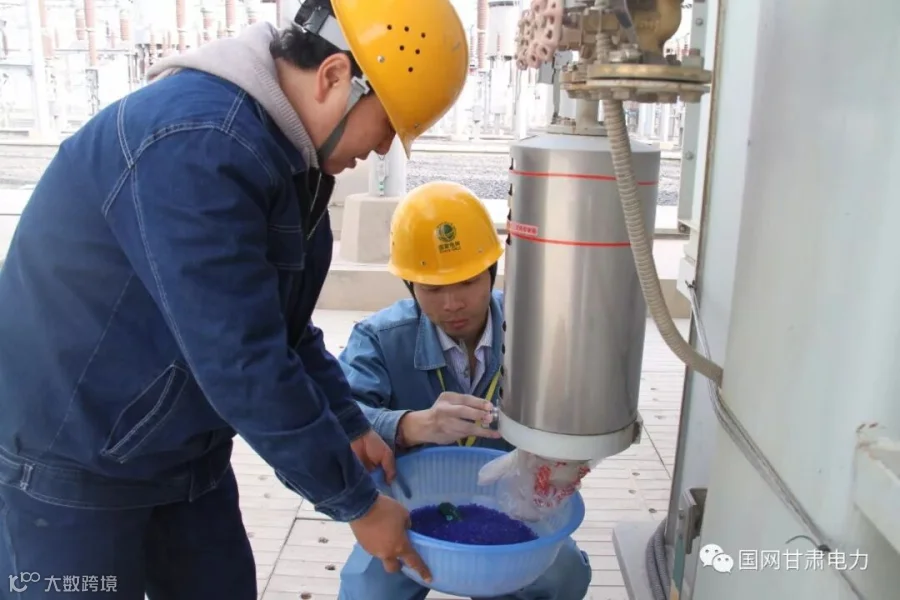

进入冬季,戈壁塞北的风显得异常寒冷,但现场每一位工作人员都热情高涨,熟练地使用着手里的工具,毅然奋战在现场,他们的共同目标无疑是能顺利完成各项工作,确保三通道工程按期完成,让铁塔银线满载电流送往中原地带。按照计划,此次1号主变及一段母线停电,除泉高、泉甘两条新扩建三通道线路接入联网、新设备验收外,还要对主变本体检修、试验、套管取油样、感温电缆更换,B相本体油枕渗油处理等工作,点多面广,任务繁重的同时,运维专业还趁着停电机会开展端子箱二次线清扫、主变呼吸器更换、油杯清洗等工作。



“低温无疑是我们最大的拦路虎,不仅束缚了大家的手脚,还迫使我们不得不轮流替换开展高空作业,对机器设备的不利影响也不容小觑,所以工作起来更加小心翼翼。”对于在寒冬天气检修作业,高压试验班作业人员苏剑峰深有触。“这是一个连续的过程,从敦煌到莫高,从白银到河西,这四个变电站都是母线主变连停,然后新扩建设备接入,老设备检修,虽然我们面对这样那样的困难,但机遇与挑战并存,困难与收获同在。酒泉变的这次工作,就是三通道整个工程顺利投运的咽喉要塞了,我们一定要坚持一下,再坚持一下。”国网甘肃检修公司运维专业负责人刘义德在现场为大家打气道。



从三月阳春到初冬严寒,河西电网三通道扩建工程历时整整一年,从敦煌到莫高西段工程、从白银到河西东段工程的顺利投运,电力员工已经编织完成这条750千伏电网通道的大半。而随着酒泉到莫高第三阶段扩建线路的顺利完工,将进一步提升河西电网750千伏线路送电能力,也为750千伏甘州变电站启动奠定基础。不畏戈壁冷冽的初冬寒意,只有兢兢业业的工作态度,检修人将继续在这里持续奋战,护航重点工程的第三阶段顺利投运。

    来源:国网甘肃检修公司

    编辑:刘君倩
