自“六比六创”劳动竞赛的号角吹响以来,宝通街快速路项目全体员工充分发挥比、学、赶、超、帮的优良作风,集中力量,加快节奏,促使工程建设快速高效进展。
截止目前为止:全标段桩基全部施工完成;承台累计完成76个,占总量(84个)90.5%;墩柱累计完成156根,占总量(162个)96.3%;盖梁累计完成65片,占总量(83个)78.3%;预制梁累计完成510片,占总量(525个)97.1%;铣刨路面完成16600㎡占总量的42.5%;预制梁板架设375片,占总量(525个)71.4%;钢梁架设(12)片,占总量(51个)23.5%;桥面系施工完成10%;排水工程施工完成30%;梁场建设全部完成;梁场建设全部完成。
接下来,宝通街项目班子将做好“两节”期间安全生产保障,重点做好施工报备审批、应急值守和领导现场带班等工作,全力保障安全生产平稳运行。

“六比六创”劳动竞赛以来,南昌宏发青山项目积极贯彻落实公司关于深化开展“六比六创”劳动竞赛活动总体要求,全力推进工程进度。
截止目前,宏发地块1#、2#、3#、4#、5#、6#楼真石漆总体已完成95%,1#、2#、3#、4#、5#、6#楼室内各项护窗栏杆、楼梯扶手、百叶安装已完成90%,门窗安装已完成85%,室内电梯厂家初验已完成,室外绿化景观排水工程已完成80%,围墙已完成80%,地下车库安装已完成95%,地坪漆也开始施工目前已完成20%;青山地块1#、2#、3#、7#、8#、9#、10#、11#、12#楼结构主体施工,4#、5#、6#楼正负零以下结构工程施工;青山道路金徳路(青城路—祥云大道)土方剩余3万方,临时水电移改完成,污水主管完成300米雨水主管完成340米,敏学路土方完成85%;金兰路土方完成70%,青城路路基土方填筑100%。
接下来的施工中,项目将以“六比六创”劳动竞赛为契机,结合质量月相关要求,继续将竞赛精神深入到现场施工中,做好施工部署,确保完成六比六创产值年度目标。
文/图 南昌宏发青山项目 徐亚飞

中国农创港(A区)、(B区)总承包项目积极贯彻“六比六创”劳动竞赛宗旨,调动广大员工的主动性、积极性和创造性,做到工程质量和生产经营“两不误”,全力以赴确保完成全年高质量稳增长目标任务。

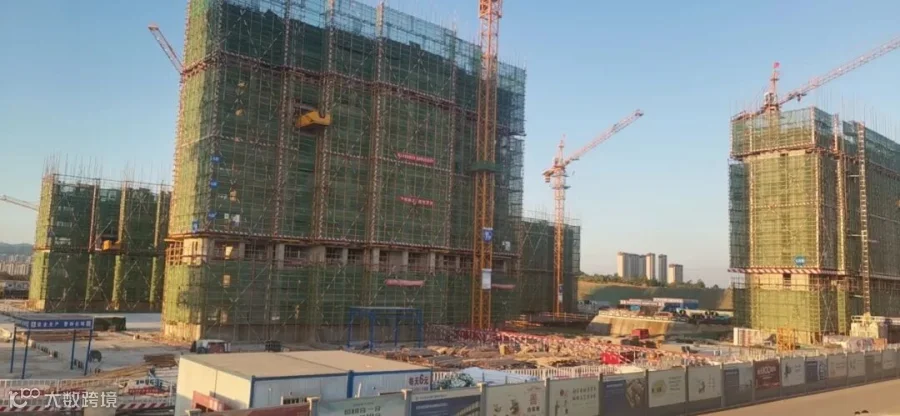

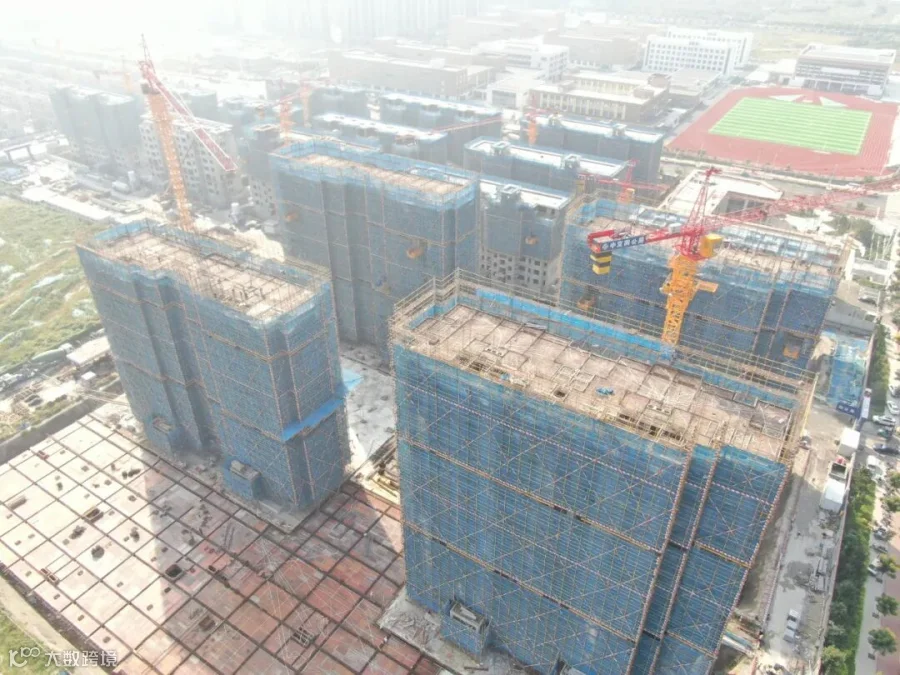

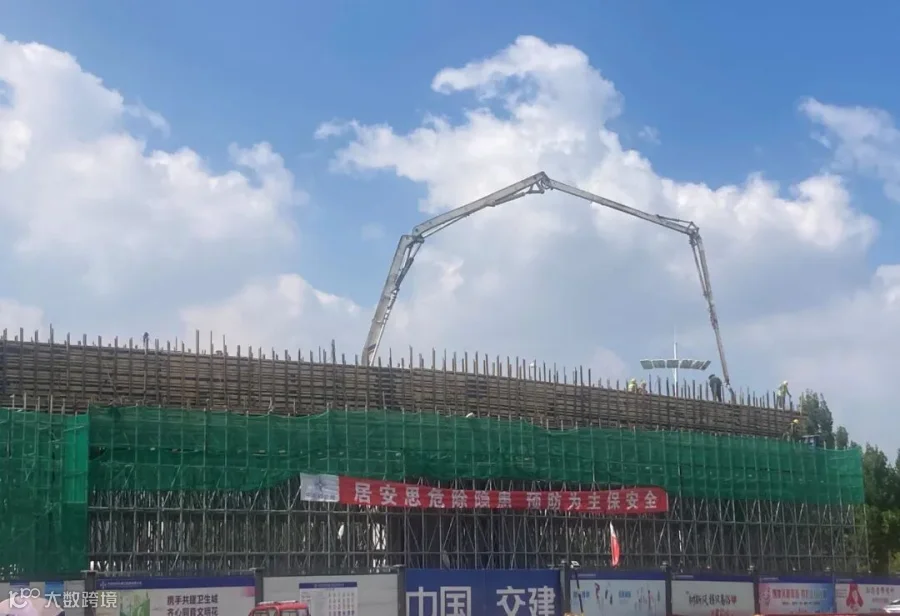

目前中国农创港(A区)总承包项目20栋商墅主体结构完成封顶,二次结构主要施工内容已全部完成,5#、6#、10#、11#、12#、17#、18#、19#、25#、26#、30#、31#主体验收顺利完成,C座主体结构十层已施工完成,A座主体结构已施工至十二层,B座主体结构施工至十二层,商墅脚手架开始拆除、外墙防水基本完成,回填土正在有序开展中;中国农创港(B区)总承包项目多层区域12栋主楼主体结构完成封顶,高层区域主体施工至15层,多栋主楼外架拆除中,地下外墙防水工程开始施工,地下车库区域基本完成,二次结构主要部位有序进行中。
中国农创港(A区)、(B区)总承包项目总结竞赛以来的工作经验,发挥好竞赛活动鼓舞人、激励人的作用,团结动员广大职工加快项目建设步伐,推动公司高质量发展和高素质专业化人才队伍建设,为完成年度产值任务开好局起好步凝聚力量。

“六比六创”劳动竞赛活动开展以来,唐山站西片区二分项目积极响应贯彻落实劳动竞赛活动总体要求,大力推进项目施工进展。

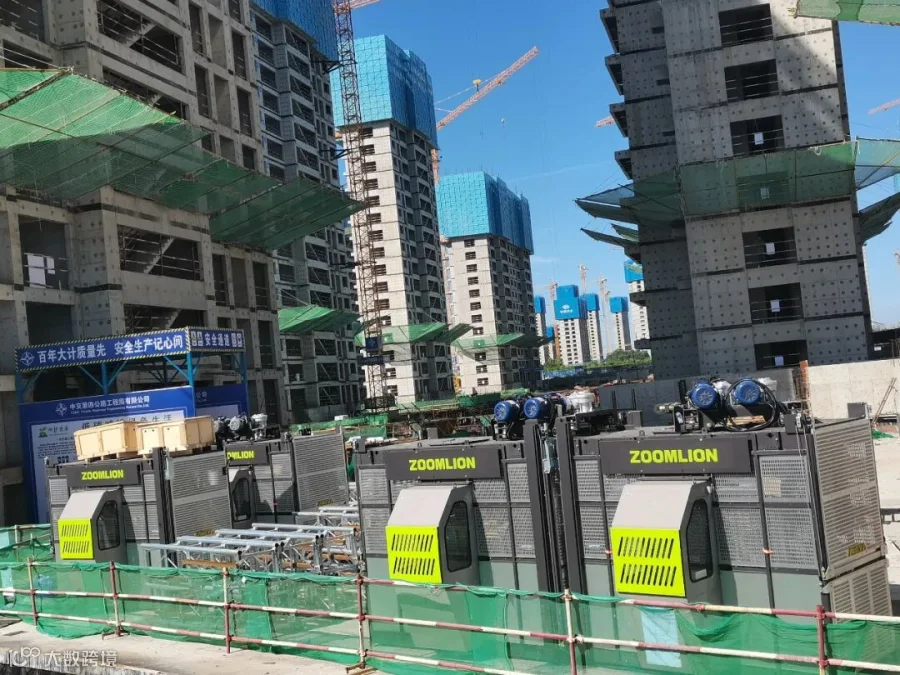

截至目前,B1地块281层主体结构已顺利完成208层,已完成总计划的74.02%;B3地块210层主体结构已顺利完成137层,已完成总计划的65.24%;B4地块206层主体结构已顺利完成86层,已完成总计划的41.75%;项目施工电梯已进场,项目部积极协调施工电梯安装,电梯安装手续及告知工作已办理完毕,为二次结构工程的顺利推进及项目整体施工进展打下坚实的基础。
在后续生产过程中,项目全体人员会以更饱满的精神激情参与竞赛中去,不断加强现场管控能力,做好施工部署,稳步提升项目生产建设,确保“六比六创”活动及年度生产经营指标圆满完成。
