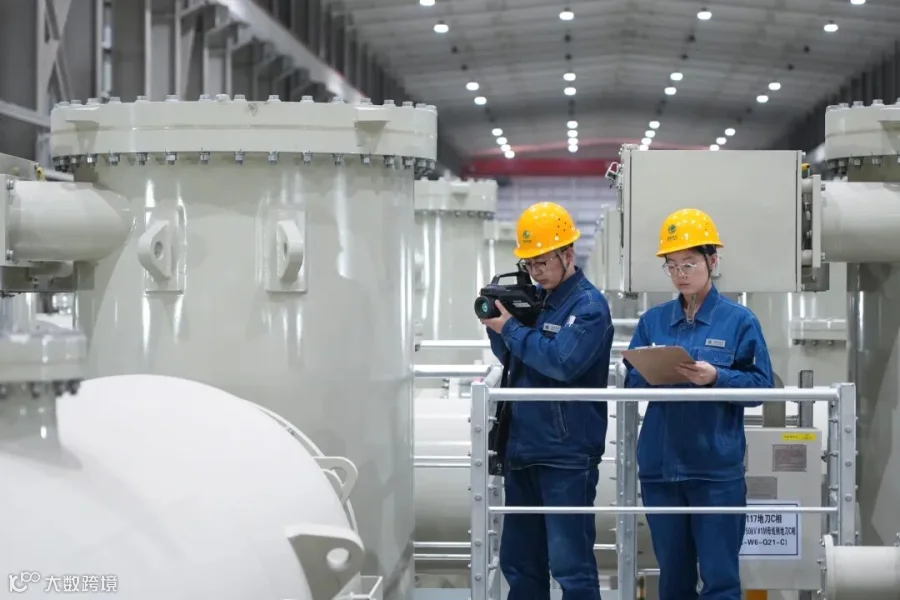

日前,±800千伏陇东—山东特高压直流输电工程(以下简称“陇电入鲁”工程)直流系统带电调试正式启动。“陇电入鲁”工程是国家“十四五”规划纲要确定的重大工程之一,也是我国首个“风光火储一体化”大型综合能源基地外送项目。这条绵延926.4千米的能源大动脉跨越甘肃、陕西、山西、河北、山东五省。工程投运后,西北戈壁的风能、太阳能、煤炭资源转化的澎湃电能将直送齐鲁大地。
在黄河晋陕大峡谷,银线飞渡的壮景背后是建设者们与大自然之间的智慧博弈。“黄河大跨越段最宽处达1000米,最大弧垂116米,还要避开古贤水库蓄水区,施工窗口期极短。”陕西电力建设公司项目经理孙锋介绍,建设团队把握秋季静风期,用无人机完成首道锦纶绳展放,并应用4台牵引机、4台张力机在黄河两岸跨越塔间同步作业。
“架线也能零排放!”在工程山西段施工一线,山西送变电工程有限公司“陇电入鲁”工程晋2标施工项目经理王军自豪地展示新能源张力机。这个该公司自主研发的设备,以电力驱动替代传统采用的柴油机,让架线过程告别黑烟与噪声,已获得3项国家发明专利授权。工程山西段跨越了太行、太岳山脉。王军指着汾河两岸的百米铁塔说:“我们施工的每一步,都要对得起‘绿色’二字。”
在东平换流站建设中,面对在北方地区罕见的“岩溶+流砂”地质,项目团队打出9858根平均12米深的混凝土桩,最深桩穿透4个溶洞,直达地下26.8米深处的岩层。“就像用糖葫芦串固定地基。”山东电力建设公司东平换流站业主执行项目经理谢鹏介绍,工程建设中还应用了全极化脉冲雷达扫描地下构造、建筑信息模型预演施工方案、360度成像仪实时监控成桩质量等技术手段。
“陇电入鲁”工程投运后,甘肃每年可向山东省输送电量超过360亿千瓦时,助力山东减排二氧化碳超1600万吨。
信息来源:国家电网报
