围绕中心比效益 创高效精品工程

立足岗位比技能 创匠心精品工程

促进发展比质量 创优质精品工程

推动学习比创新 创智能精品工程

节能减排比效果 创生态精品工程

履行责任比贡献 创和谐精品工程





六比六创劳动竞赛启动以来


公司各项目依照劳动竞赛要求


纷纷掀起施工热潮


奔跑加速、提速加码


推动工程取得新进展



汉中项目

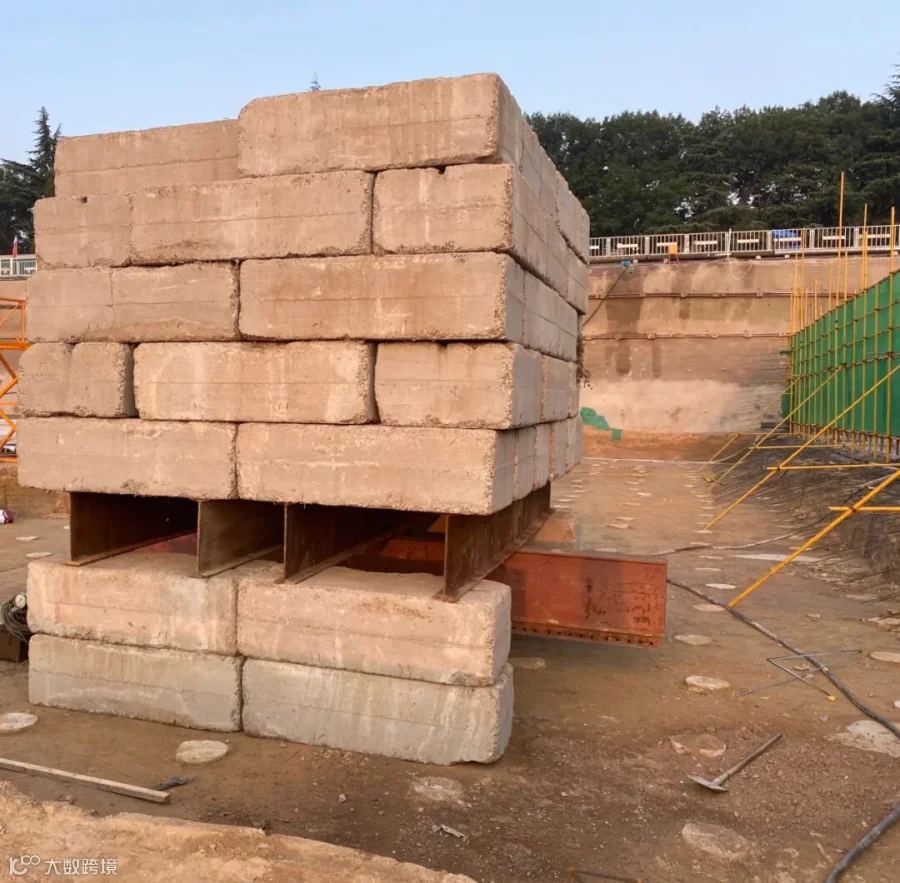

近日,汉中中交滨江国际四期商住楼项目克服降雨及市政进场、道路开挖管沟的不利影响,与甲方、园林、消防、市政单位召开现场进度协调会,对施工中不可避免的交叉作业提前规划。加强各班组的工程质量、进度及安全管理。对尚未进场的材料,要求分包单位联系厂家落实材料进场时间,避免道路破除影响施工进度,确保项目10月15日完成合同范围内所有工程量。

文/图 汉中项目 张卓玺


上饶项目

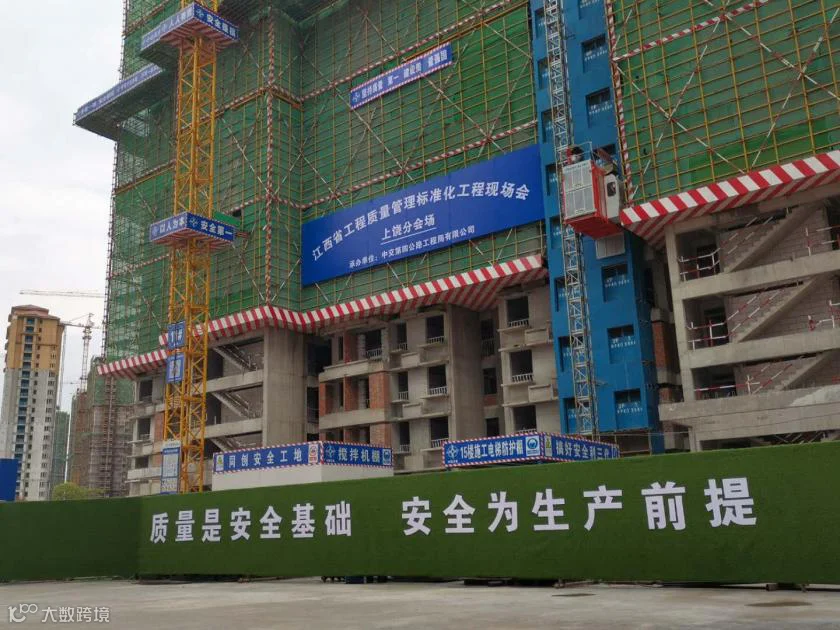

天气逐渐转凉,上饶地区即将迎来连续降雨,上饶项目将按照雨季施工方案,重新调整工人工作时间段,加快工程进度,同时适当调整各周竞赛目标,保持竞赛总体目标能够按计划完成。本周项目完成产值约1200.33万,本月累计完成产值约3015.59万,已完成月计划的71.80%。上饶项目将继续秉持匠心,认真落实劳动竞赛各项工作,形成统筹协调、上下联动的工作机制,增强工作力度,提升管理质效,全力冲刺年度目标任务,助力公司高品质、高质量发展。

文/图 上饶项目 孙越


青白江项目

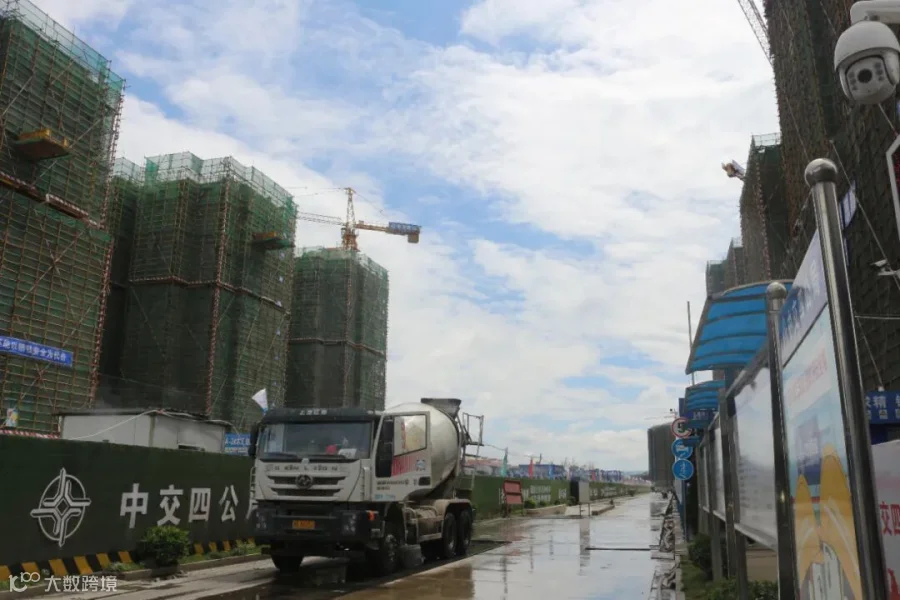

自六比六创竞赛活动以来,青白江项目积极响应局及公司号召,精确部署各项工作,加强工区管理力度,针对现场乱堆乱放及安全隐患问题进行整顿,结合项目实际,每周开展安全生产专题会议,为后期各项工作开展保驾护航。截止目前,项目共封顶64栋楼,主体结构验收通过45栋,砌砖完成50栋;部分楼栋外墙真石漆已经着手施工,标志着项目二次结构、装饰装修方面的工作进展又迈进一步。在后续工作中,全体人员将以最饱满的精神状态,推进工程进度,坚决完成2020年产值目标。

文/图 青白江项目 陈永权  张芝豪


南昌宏发青山项目

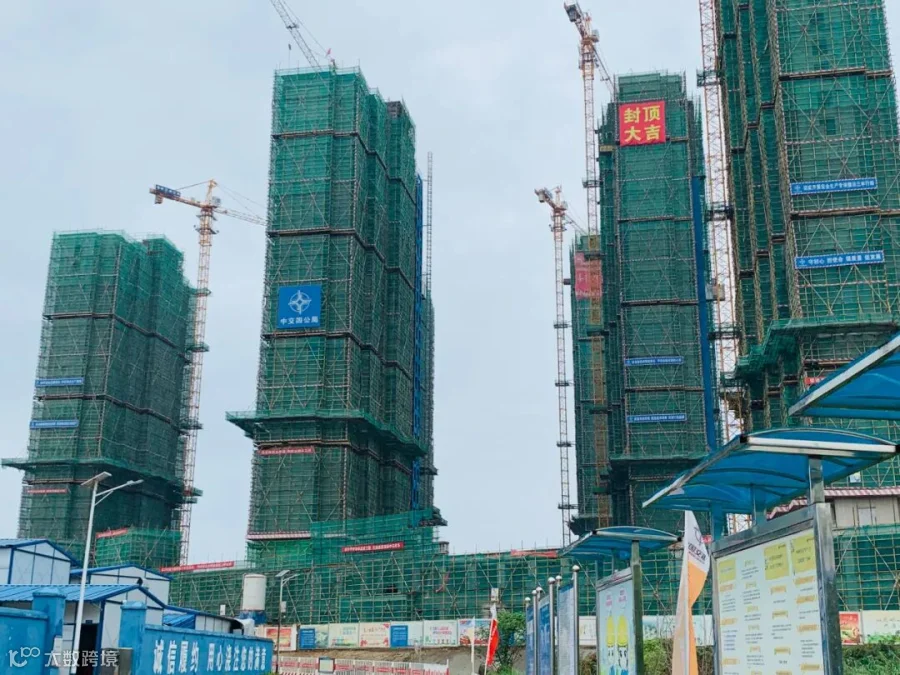

“六比六创”劳动竞赛活动开展以来,南昌宏发青山项目积极响应活动号召,各项工作平稳推进,面对南昌近期多雨天气,项目部攻坚克难、合理安排,保证关键工序的合理施工时间,全力推进施工进度。截止目前,宏发花园地块施工现场的幼儿园以及2#、3#、4#、5#、6#楼相继封顶,1#楼已进入主体结构施工的尾声,完成含税产值约14000万,完成既定目标。接下来,项目部将对继续紧盯施工进度,分析重点工作,在全体职工中形成“千斤重担人人挑,人人身上有指标”的工作氛围,保证劳动竞赛顺利进行。

文/图 南昌宏发青山项目 徐亚飞


潍坊区域金融中心A区项目


潍坊区域金融中心A区项目目前现场进度如下:CFG复合地基施工总体完成90%,打完桩的主楼位置及时进行了裸土覆盖;车库部分:1#楼至2#楼之间地下负一层顶板模板安装完成60%,1#楼至5#楼之间防水保护层完成,2#楼至3#楼、6#楼至A3#楼地下负二层顶板模板安装各完成80%,3#楼至5#楼之间垫层防水施工完成80%,5#楼至7#楼之间垫层防水完成,7#楼至A1底板筋完成30%;主楼部分:1#楼、2#楼桩间土清理各完成20%,3#楼桩间土清理完成,正在进行桩静载试验,4#楼、8#楼位置建立了钢筋加工棚,材料堆放整齐,符合文明施工要求;5#楼、7#楼也已清完桩间土。

9月4日公司召开了“质量月”活动,潍坊区域金融中心A区项目积极响应局和公司的统一部署,项目全体员工人人关注质量问题,把生产质量放在工作的重心。目前,项目部以质量控制为中心,结合安全文明施工控制、进度控制,三管齐下,争创品质工程。

文/图 潍坊区域金融中心A区项目 张笑云
