自开展“六比六创”劳动竞赛以来,宝通街快速路项目部根据相关要求,围绕目标任务,积极动员,科学组织,在局和公司领导大力扶持下,各项工作快速有序进展。

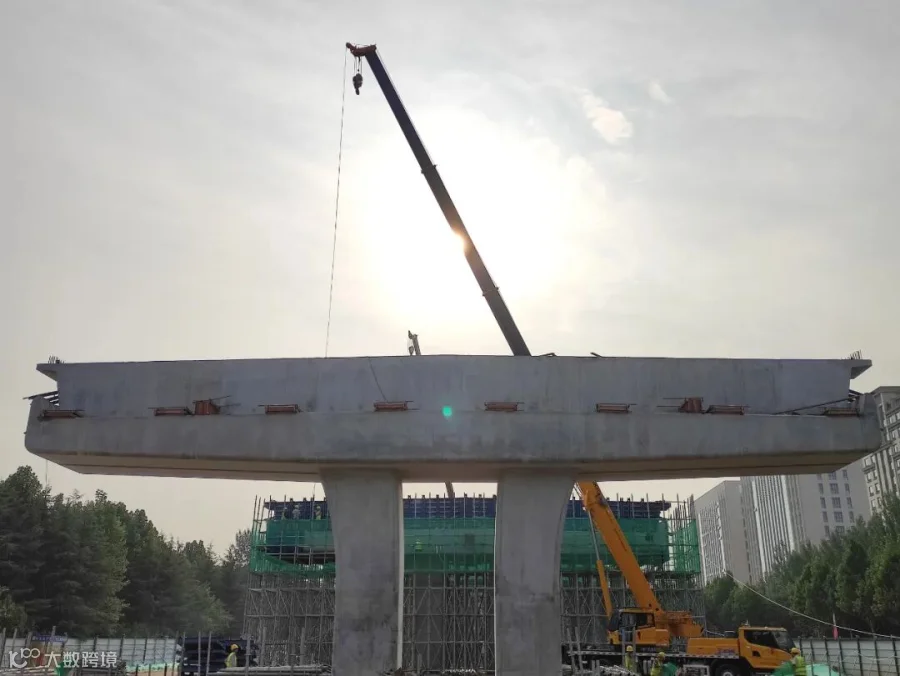

截止目前,全标段桩基全部施工完成;围挡设施建设全部完成;梁场建设全部完成;承台累计完成74个,占总量(84个)88%;墩柱累计完成150根,占总量(162个)92%;盖梁累计完成61片,占总量(83个)73%;预制梁累计完成453片,占总量(525个)86%;铣刨路面完成8600㎡(占总量的39.6%);预制梁板架设(157)片,占总量(525个)30%;钢梁架设(6)片,占总量(51个)12%。
接下来,宝通街快速路项目将继续总结经验和做法,统筹规划,在做好疫情防控工作的前提下,加快推进项目施工进度的同时落实安全生产要求,保质保量完成生产任务。

南昌东湖项目自“六比六创”劳动竞赛开展以来,项目施工进度在确保防控疫情和安全生产的前提下稳步推进,九月份正值质量月,为加强全面质量管理、开展质量提升行动,9月2日南昌东湖项目组织开展质量月启动会。

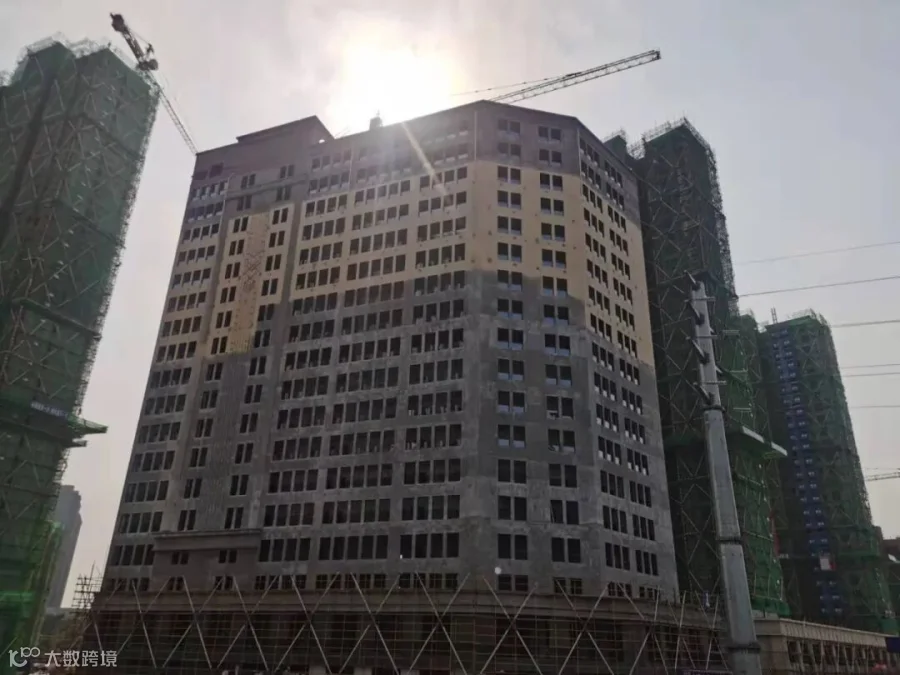

截止目前,3#楼主体结构已完成70%,4#楼砌体工程完成90%,1#-2#楼、5#楼已全面进入装饰装修施工,6#楼外架已拆除完成40%,9#楼外架已拆除完成100%,10#楼东单元外架已拆除完成100%,其余楼栋也将逐步进行外架拆除工作。
下一步工作中,南昌东湖项目将继续以“六比六创”劳动竞赛为契机,科学统筹、创新管理,在重安全、保质量及疫情防控常态化管理的前提下,促进生产进度。

“六比六创”劳动竞赛开展以来,南昌宏发青山项目积极响应公司号召,攻坚克难,在保证安全的前提下,加快施工进度,每周组织全方位大检查,召集现场管理人员、各部门负责人及劳务人员对现场存在问题,及时发现并整改。
截止目前,项目1#、2#、3#、4#、5#、6#楼真石漆总体已完成90%,1#、2#、3#、4#、5#、6#楼室内各项护窗栏杆、楼梯扶手、百叶安装已完成90%,门窗安装已完成80%,室内电梯厂家初验已完成,室外绿化景观排水工程已完成70%,围墙已完成70%,地下车库安装已完成95%,地坪漆也开始施工目前已完成20%;青山新苑地块2#、7#、8#、9#、10#、11#、12#楼结构主体施工,1#、3#、4#、5#、6#楼正负零以下结构工程施工。
下一步,项目将以“质量月”为契机,把提升质量落实到日常生产管理中,严格把控质量问题,为项目建设“保驾护航”。
