导读:点击蓝字 关注我们01宝通街快速路施工一标段项目自“六比六创”劳动竞赛活动开展以来,宝通街快速路项目始终坚
点击蓝字  关注我们
01
宝通街快速路施工一标段项目

自“六比六创”劳动竞赛活动开展以来,宝通街快速路项目始终坚持质量第一、安全至上的理念,以创建品质工程为指导思想,在局和公司领导的大力支持和帮扶下,质量、进度、安全、环保、综合管理方面不断提升,生产进度快速推进。

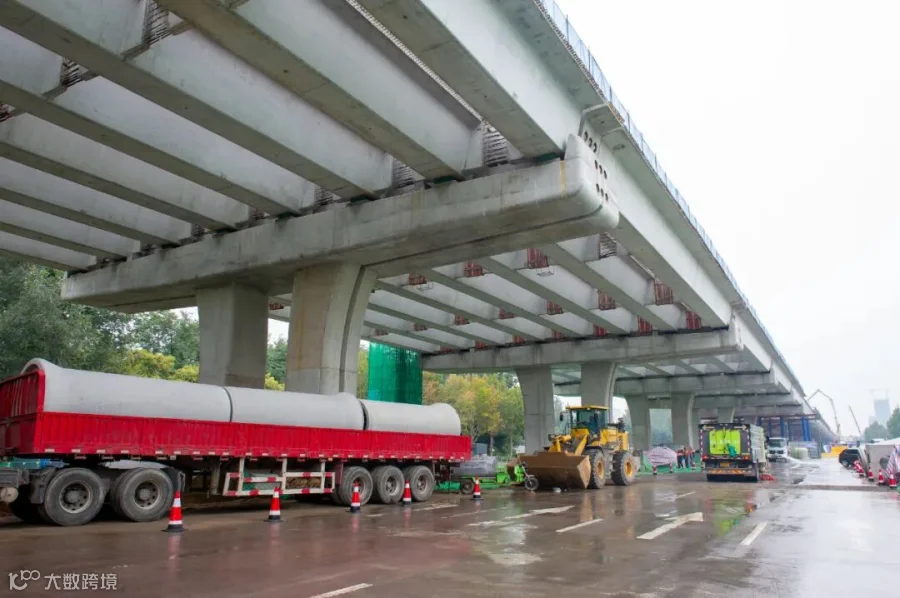

近期宝通街上白沙河跨河的六片高架桥钢箱梁吊装全部完成,白沙河桥的拆除和重建一直是项目工程重点难点之一,白沙河跨河的钢箱梁一片长60米,重97吨,也是全线最长的单体钢箱梁,它的吊装成功,也极大的振奋了人心。现全标段桩基全部施工完成;承台累计84个,100%完成;墩柱累计162根,100%完成;预制梁累计533片,100%完成;盖梁累计完成83片,占总量(83个)100%;铣刨路面完成31600㎡(占总量的70.5%);预制梁板架设453片,占总量(533个)85%;钢梁架设(40)片,占总量(51个)79.2%;桥面系施工完成50%;排水工程施工完成70%;围挡设施建设全部完成;梁场建设全部完成。

宝通街项目现在进入了集中攻坚阶段,接下来项目将携同施工队伍争分夺秒,攻坚克难,以安全为重点,以质量为核心,稳步推进优质工程建设,确保按期完成通车任务。

文/图 宝通街快速路施工一标段项目 王秀艳


02
南昌宏发青山项目

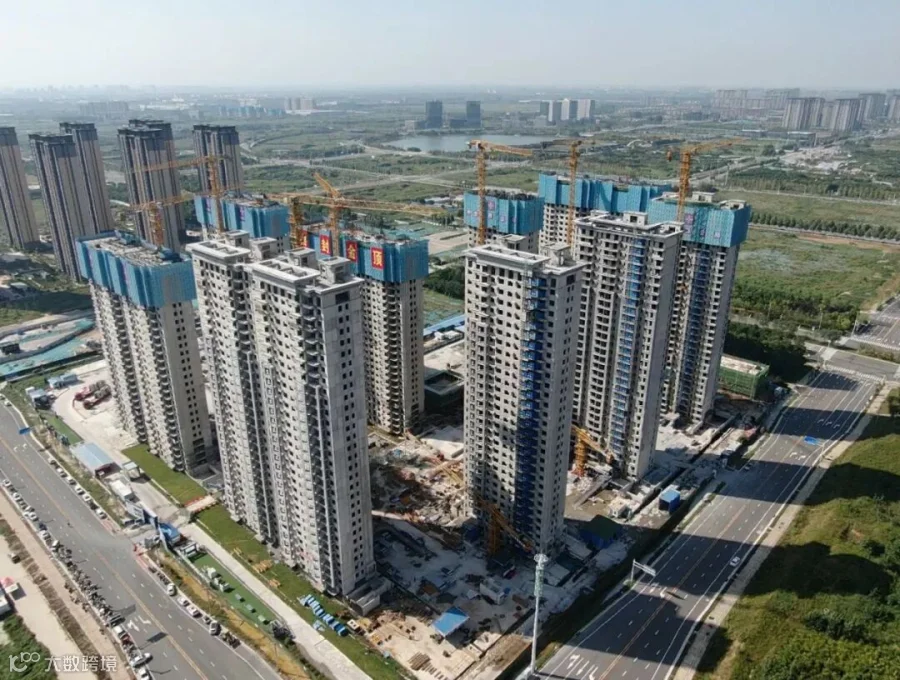

“六比六创”劳动竞赛以来,南昌宏发青山项目积极贯彻落实公司关于深化开展“六比六创”劳动竞赛活动总体要求,周密部署安排,持续开展隐患排查治理工作,确保项目各项工作安全稳定,工程进度平稳推进。

截止目前,宏发地块1#、2#、3#、4#、5#、6#楼真石漆总体已完成99%,1#、2#、3#、4#、5#、6#楼室内各项护窗栏杆、楼梯扶手、百叶安装已完成98%,门窗安装已完成95%,室内电梯厂家复验已完成,绿化景观铺装工程已完成35%,围墙已完成90%,地下车库安装已完成98%,绿化已完成70%,地坪漆也开始施工目前已完成35%;青山地块1#、2#、3#、4#、5#、6#楼、7#、8#、9#、10#、11#、12#楼结构主体施工,D7、D13正负零以下结构工程施工,主楼全面进入主体结构施工阶段。

接下来的施工中,项目将以“六比六创”劳动竞赛为契机,加强现场管控能力,全体职工以“严安全、保质量、抓进度”的理念,统一思想,明确责任,确保活动取得实效,节点目标顺利完成。

文/图 南昌宏发青山项目 徐亚飞


03
唐山站西片区二分项目

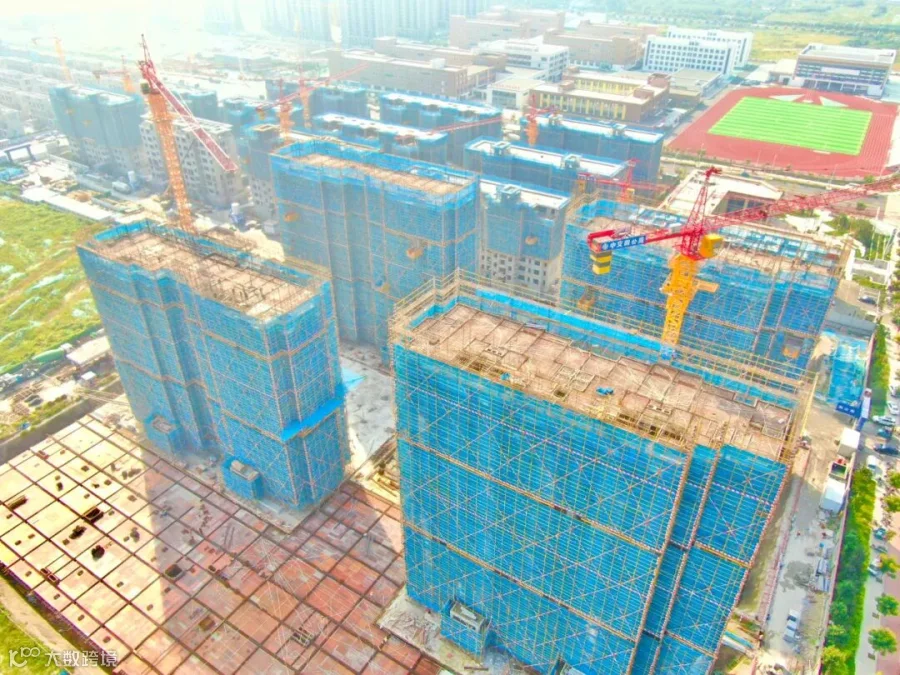

唐山站西片区二分项目紧抓十月黄金施工期,组织班组奋力推进车库土方回填施工。

截至目前,B1地块281层主体结构已顺利完成251层,已完成总计划的89.32%;B3地块210层主体结构已顺利完成173层,已完成总计划的82.38%;B4地块206层主体结构已顺利完成131层,已完成总计划的63.59%。项目共计28栋住宅楼、1栋商业楼,目前7栋住宅楼已顺利完成主体结构封顶,正在进行车库肥槽土方回填施工,车库土方回填的推进将大大加快二次结构施工效率,为推动项目整体进度提供了强有力的保障。

唐山站西片区二分项目将紧紧抓住入冬前的黄金施工期,自加压力,在确保施工安全质量的同时,抢抓现场施工进度,为顺利完成公司全年产值目标而不懈奋斗。

文/图 唐山站西片区二分项目 刘斌
04
中交天郡项目

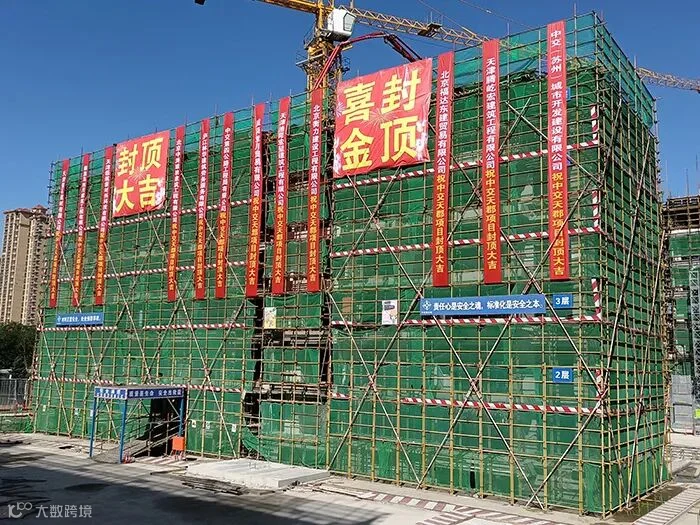

自“六比六创”劳动竞赛开展以来,中交天郡项目周密部署,严格执行“一手抓疫情防控,一手抓安全生产”的工作要求,倒排工期、优化施工组织方案,定期、分批组织分包施工单位劳务管理人员进行安全教育培训、技术交底、进度总结交流,增加劳务管理人员数量,为施工进度提供保障,天郡北苑7号楼、8号楼顺利封顶,计划2021年底前北苑所有住宅楼主体结构全部封顶。

项目部全体员工将继续严把质量关,加强安全管理,严抓施工进度,做好常态化疫情防控,以打造精品工程为目标,为展现央企使命和担当做贡献。

文/图 中交天郡项目 杨全

05

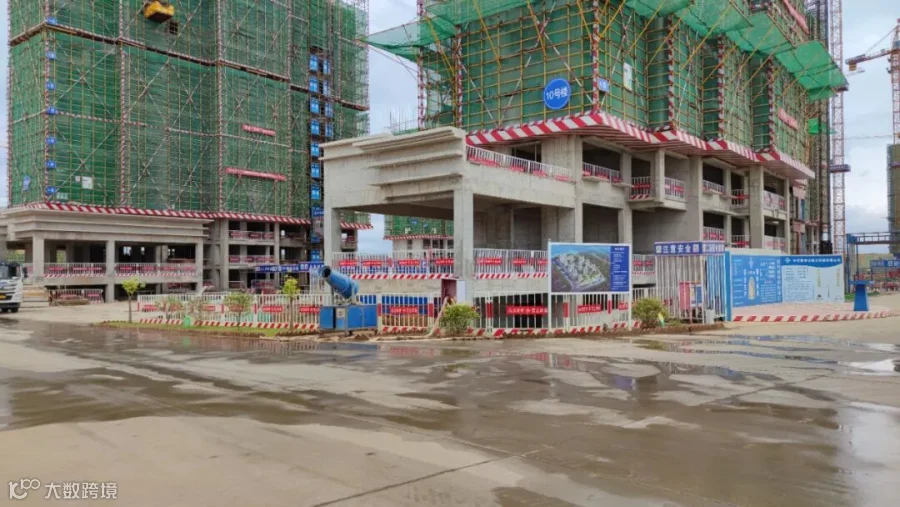

河南省直青年人才公寓项目

截止目前,项目1-10、12#楼主体结构封顶;1#楼屋面东、西单元保温及水泥砂浆找平层施工完成;ALC墙板25-27层施工完成;2#楼西单元30层顶板钢筋绑扎完成,东单元30层墙柱模板支设完成;ALC墙板5-12层安装完成;3#楼西单元女儿墙模板支设,东单元架体搭设;ALC墙板5-14层安装完成;4#楼机房层西单元女儿墙浇筑完成,东单元女儿墙模板支设;ALC墙板4-20层施工完成;5#楼屋面保温及水泥砂浆找平层施工完成;ALC墙板2-27层施工完成;6#楼屋面保温及水泥砂浆找平层施工完成;ALC墙板1-30层施工完成;7#楼屋面保温及水泥砂浆找平层施工完成;ALC墙板1-27层施工完成80%;8#楼机房层女儿墙模板支设完成20%;ALC墙板1-19层施工完成;9#楼机房层施工完成;ALC墙板2-15层完成90%;附属结构:10#楼屋面混凝土找平层完成。地下结构:r-A/21-32主楼及车库地下室二次结构砌筑完成60%。

河南省直青年人才公寓项目将持续以“六比六创”活动为基础,积极贯彻落实公司关于深化开展“六比六创”劳动竞赛活动总体要求,扎实做好各项管理工作,认真做好项目生产进度推进工作,确保完成“六比六创”产值年度目标。

  文/图 河南省直青年人才公寓项目 梁媛
06
南昌东湖项目

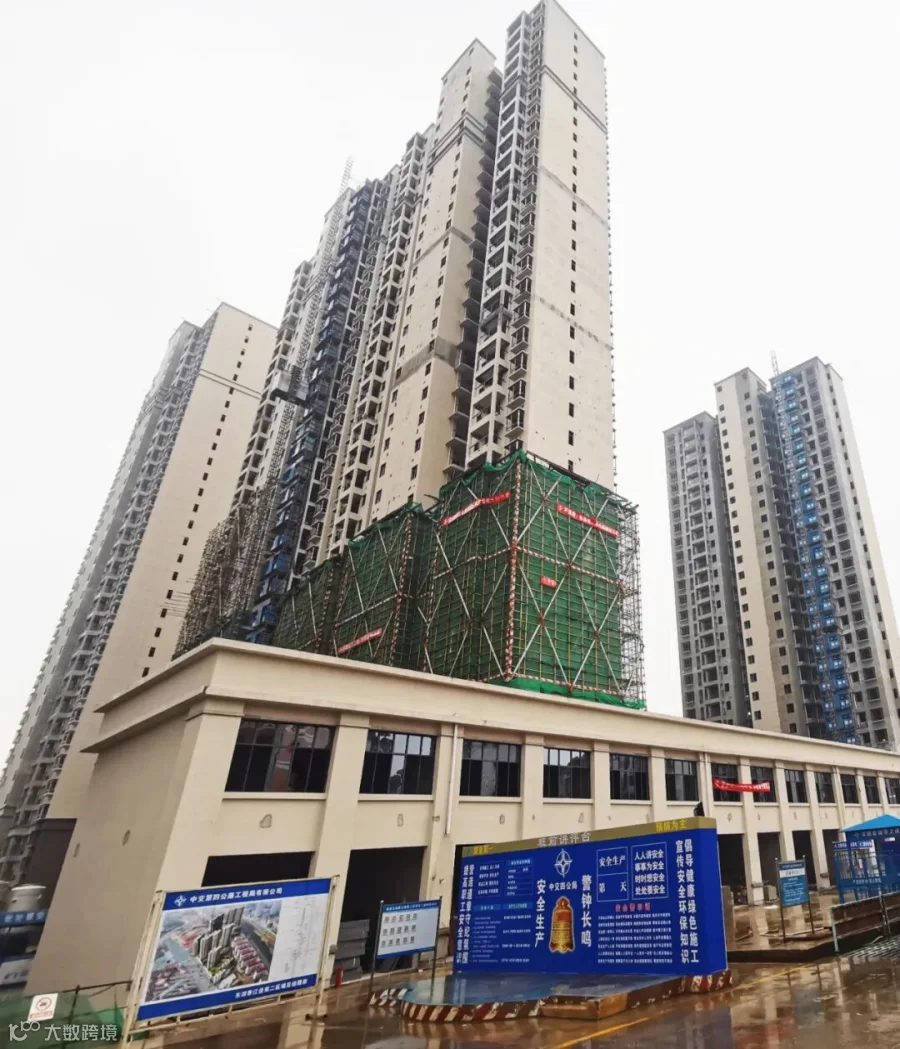

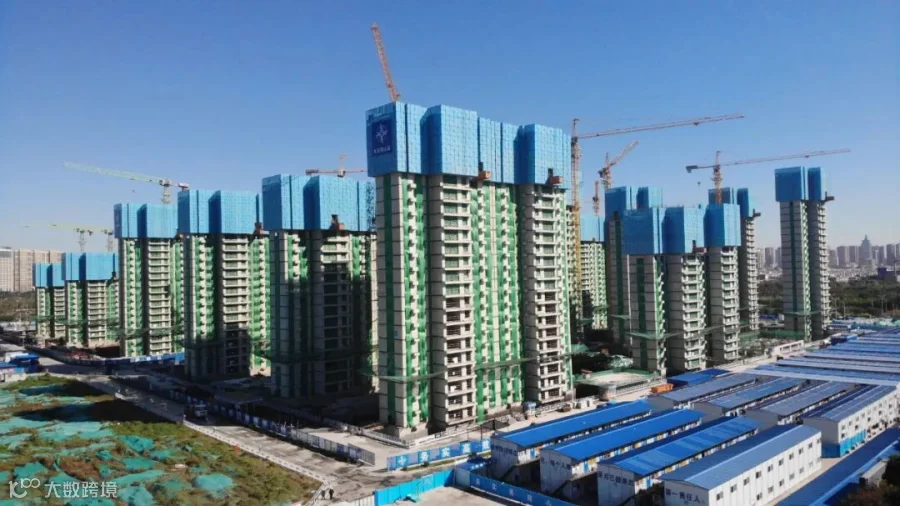

南昌东湖项目自“六比六创”劳动竞赛开展以来,科学统筹、创新管理,在重安全、保质量及疫情防控常态化的前提下,促进生产进度。

截止目前,1#楼外墙真石漆完成90%;2#楼33层至11层外架拆除完成60%;3#楼主体结构施工完成90%;4#楼外墙保温施工完成,商铺主体结构封顶;5#楼外架拆除完成60%;6#楼外墙真石漆完成65%,塔式起重机拆除完成;7#楼外墙真石漆完成80%;8#楼外墙真石漆完成30%,塔式起重机拆除完成;9#楼外墙真石漆完成,施工升降机拆除完成;10#楼外墙真石漆完成90%,塔式起重机拆除完成;11#楼外墙真石漆完成。

下一步工作中,南昌东湖项目将继续以饱满的工作热情全力以赴投入到项目生产建设当中,在确保安全生产和疫情防控的前提下稳步推进施工进度。

文/图 南昌东湖项目 万海龙
