3月19日,酒泉—湖南±800千伏特高压直流输电工程(简称:酒湖工程)人工短路接地试验圆满完成,标志着该工程双极低端系统调试顺利结束。

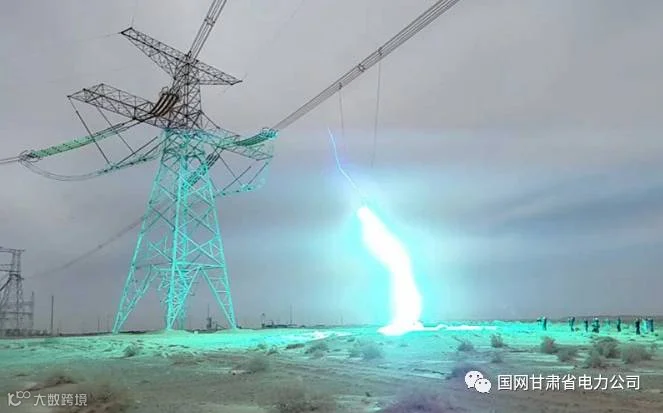

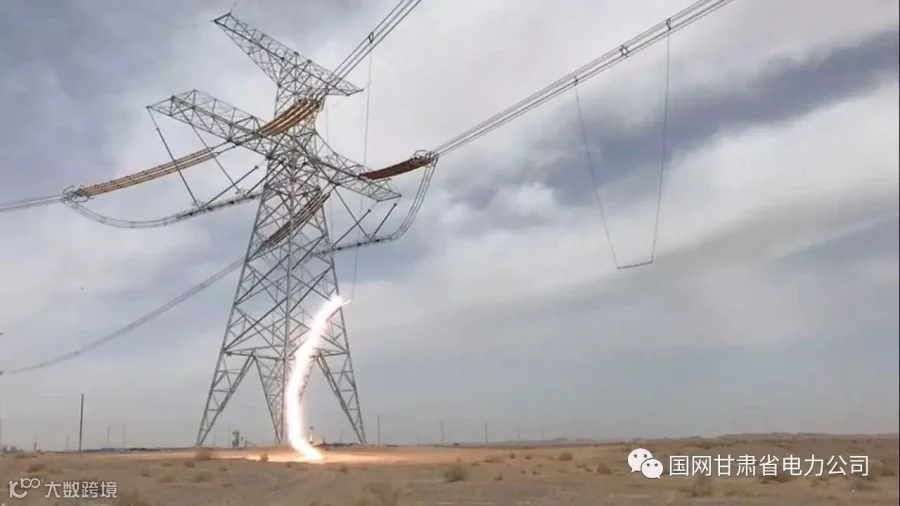

19日11时,即将投产的我国首个大规模打捆新能源电力远距离外送的特高压直流工程酒湖工程经受了一次严酷的考验。由中国电力科学院组织酒湖工程(甘肃段)各参建单位,在±800千伏特高压酒泉(祁连)换流站直流线路出线侧现场开展了人工短路接地试验。本次试验采用人工发射装置进行对地瞬时接地故障,接地装置自直流架空线路引下两组多股裸铜线,并在下方悬挂与地面平行的金属管,地面放置与铁塔接地线相连的金属板。在一系列的准备工作完成后,接地试验员启动发射装置,弹射弹带着引弧线飞向悬挂在空中的金属管形成线路对地故障,人工短路接地试验圆满完成。

此次人工短路接地试验主要是考核酒湖工程输电线路的控制保护功能及特性,验证线路故障后的再启动设计是否正确,对于提高系统的安全可靠性具有重要意义。同时,通过试验校验线路故障定位仪是否能在第一时间准确找出故障点,便于运行单位及时赶赴故障点进行处置。
据了解,本次试验结束后,酒湖工程双极低端系统调试全面结束,预计4月初启动高端系统调试工作。
