导读:12月20日,随着国网甘肃超高压公司技术监督和现场验收人员的进驻站,兰临750千伏变电站全面进入生产准备阶段,目前第一相主变压器本体完成就位,各类附件安装工作顺利结束,正进行主变抽真空工作。




12月20日,随着国网甘肃超高压公司技术监督和现场验收人员的进驻站,兰临750千伏变电站全面进入生产准备阶段,目前第一相主变压器本体完成就位,各类附件安装工作顺利结束,正进行主变抽真空工作。

新建的兰临750千伏变电站位于临洮县境内,是甘肃750千伏主干网架的新成员。该工程的建设将进一步提升甘肃主网抗风险能力,提高西北地区清洁能源外送通道的供电可靠性,对保障供电安全具有举足轻重的意义。主变进站是关键一环,也意味着该站即将进入电气主设备安装的关键阶段。本次最先进站的是2号主变C相,其余5相主变将结合现场安装的实际条件陆续进站完成就位、安装等工作。

当前,正值全国加速复工复产之时,国网甘肃超高压公司第一时间选派专业技术人员赴站全面开展技术监督及安装阶段的验收工作。积极与监理单位、施工单位和设备厂家人员沟通,严格执行安装过程中的技术标准和要求。施工单位按照施工方案刚性执行、严格把控工程质量和施工进度,从严落实“四个管住”,切实落实“无计划不作业、无视频不作业”的管控要求,持续深化落实“五查五严”风险隐患排查整治,对电气设备安装及施工过程中的各项安全隐患加强闭环整改,确保2号主变C相安装有序稳步推进。


主变压器自重巨大,在运输进站阶段,由于通往变电站的道路多以上坡为主,加之道路拐弯处较多,对主变运输带来了极大的困难。面临特殊情况,安装单位、大件运输公司及厂家联合制定了详细的运输专项方案、安全保障与技术措施,采取加固措施防止变压器在运输中发生位移,严格把控变压器运输过程的每一环节达标、合规。


“枕木搭4层,分成两路,横平竖直,每根枕木都要有效接触面,保证受力面积。把铁轨放在枕木上,方向水平一致,推进装置一定要加固在铁轨上。”在现场工作负责人的统一指挥下,2号主变C相本体就位工作稳步进行。

“加压,前后要保持统一距离。”旁边操作的年轻小伙有条不紊地操作着油压机。4台推进装置推动变压器一寸一寸地向主变基础前进。

“本体一定要与基础中心位置保持一致,就位完成后要检查基础是否完好,并检查主变本体充氮压力是否保持在正常范围内,然后打印冲撞记录仪数据,检查三维方向冲击记录是否在允许范围内。”现场人员不断强调着。

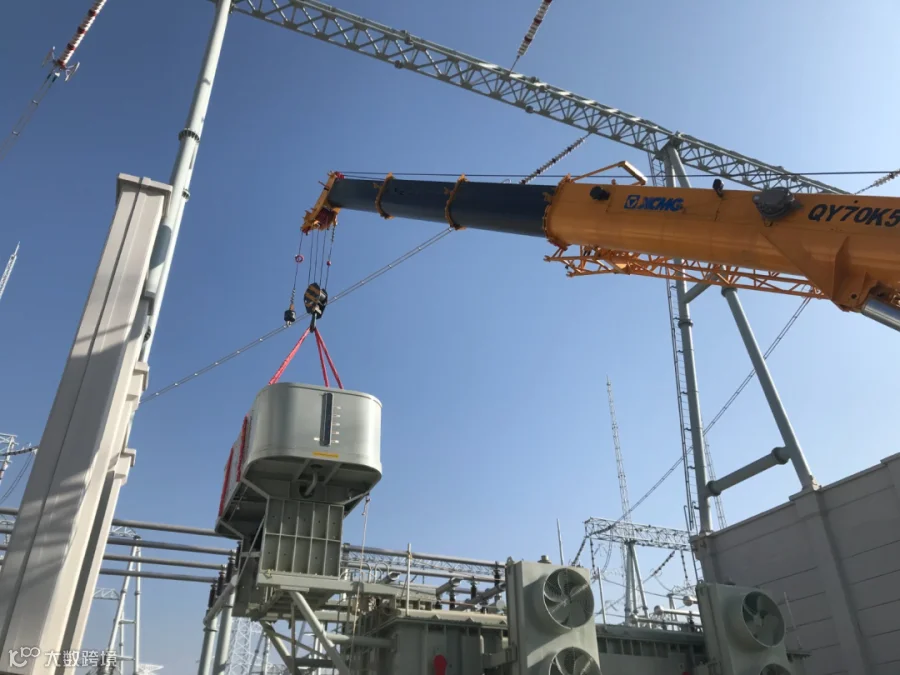

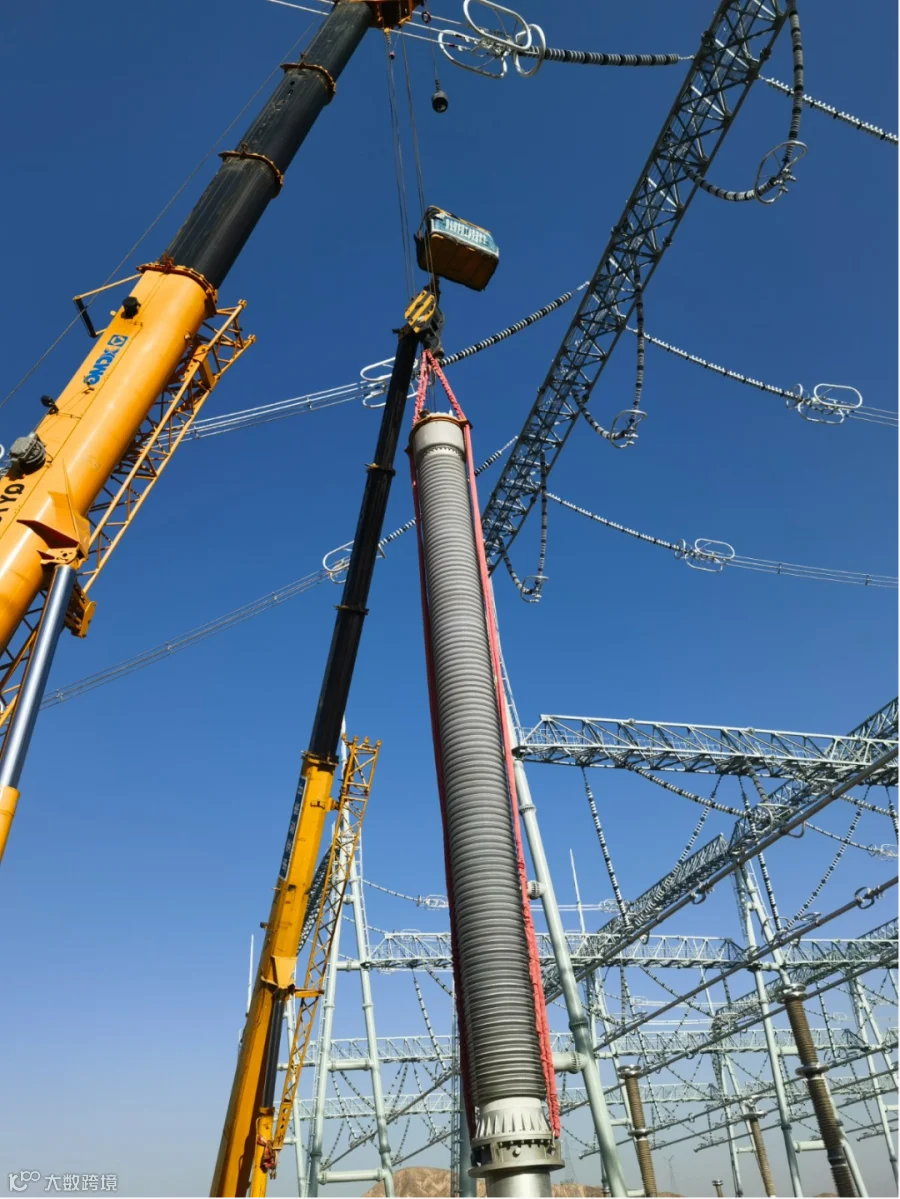

750千伏出线套管是主变最重要的附件,重达4吨,长约10米。不同于其他附件,套管本身的起吊点难以完成单吊车起,给套管安装带来了极大地困难。借鉴以前主变套管安装经验,现场采用双吊车双吊点起吊方式进行。经过一个多小时的紧张工作,750千伏套管起吊位置调整和绑扎工作顺利完成,将吊绳挂上吊钩。“现场环境检查完毕,满足起吊条件!”在专人指挥之下,吊车开始起吊。



“两辆吊车缓慢起吊,速度保持一致,套管不要发生倾斜。”现场专职指挥人员一刻也不敢松懈,紧盯现场安全。“尾部的吊车停止起吊,头部吊车开始慢慢提升高度,保持速度与方向,其余人员控制好缆风绳,不要发生摇晃。”当起吊到达一定高度后,指挥人员一面盯着吊车与套管,一面通过对讲机叮嘱道。他不断在吊车周围来回奔走,全方位观察着周围环境及起吊状态,以确保起吊环境安全。历经3个小时,750千伏套管终于安装完毕。至此,所有附件安装工作全部结束,接下来进行抽真空,注油、热油循环、静放等工作。


下一步,国网甘肃超高压公司现场管控人员将继续坚守在工程现场,严把验收质量关,严控工程进度,确保兰临750千伏变电站主变安装工作如期完工、顺利投运。
