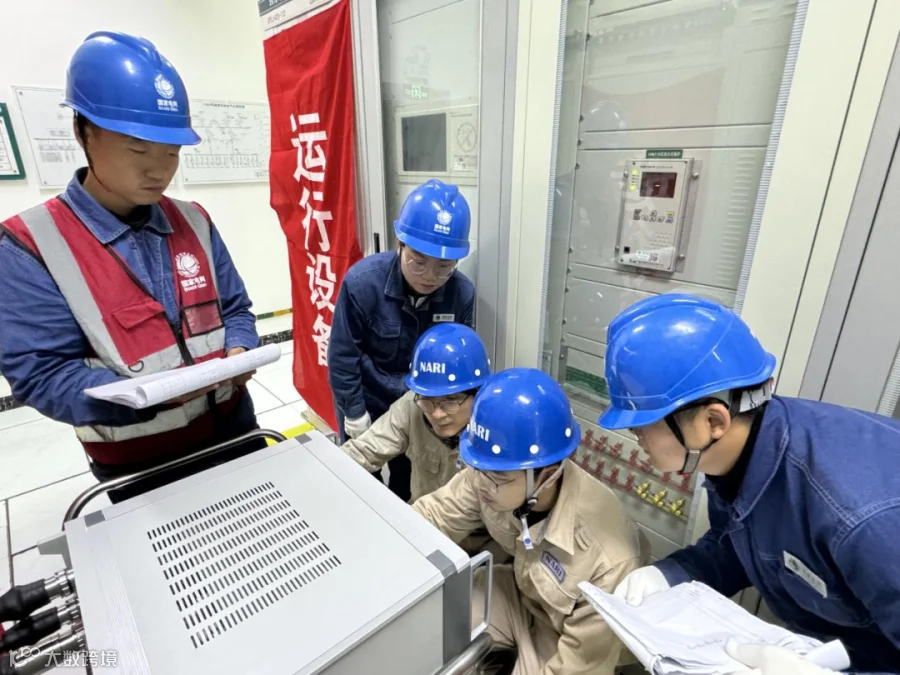

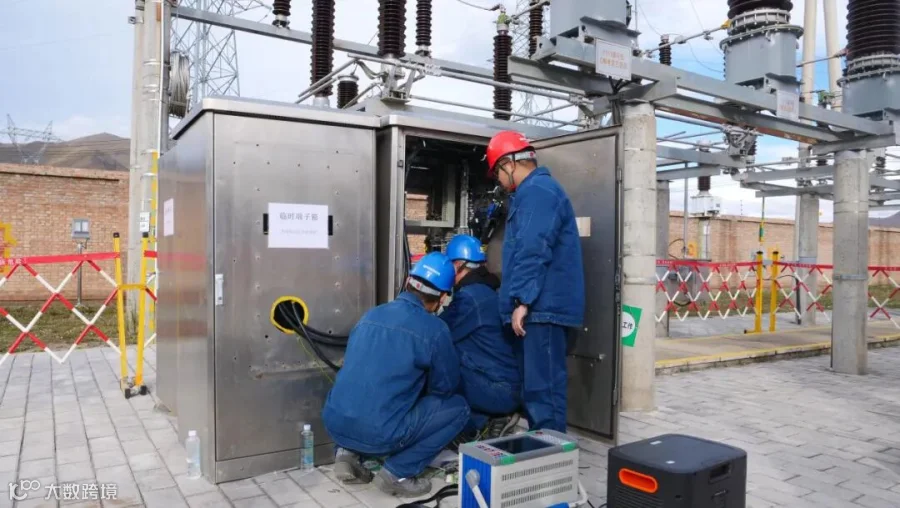

“设备运行正常,站内后台及调度监控系统无异常信号。”10月19日18时30分,在甘肃省甘南藏族自治州碌曲县110千伏碌曲变电站内,随着110千伏1111碌玛线保护测控装置正式投入运行,标志着线路两侧不停电综自改造工作顺利完成,同时也是我国高海拔地区首例,也是国家电网公司系统首例110千伏线路不停电综自改造。
据悉,110千伏1111碌玛线担负着向甘南藏族自治州玛曲县当地民生供电及光伏新能源电力外送的重要任务。随着服役年限的增长,该线路保护测控装置软、硬件系统运行可靠性显著下降,将对地区电网安全稳定运行造成影响。
本次保护改造工作,国网甘肃电力与国电南瑞集团积极探索实践新技术、新工法,联合研制110千伏便携集成式不停电改造平台新装备,采用掏屏快速改造技术,在当地用电客户“无感知”的情况下采用不停电方式完成,切实增强了110千伏碌曲变1111碌玛线保护装置可靠性,有效提升地区电网安全稳定运行能力,保障碌曲、玛曲等高寒高海拔区域民生用电。
改造前,国网甘肃电力组织调度、设备专业骨干,以及南瑞、国网甘南供电公司人员进行多轮次现场勘查评估,并从不停电改造平台装置的功能测试、安全措施布置、二次回路接线、新装置更换调试、“四遥”信息核对及竣工验收等关键环节进行了3次工前全过程模拟演练,不断论证完善施工方案,细化现场工作流程,制定“不停电保护装置更换作业工序卡”,将183项作业环节纳入其中,并在作业期间创新使用属地单位国网甘南供电公司自主研发的“继电保护防误碰辅助工具”,最大限度降低现场作业安全风险。
改造工作日期为10月15日至19日,共计5天,国网甘肃电力圆满完成线路两侧改造任务,是继2023年西北地区电网首例10千伏不停电综自改造工作成功实施后又一次取得技术性突破,从源头上解决了保护改造“停电难”的问题,实现了变电站隐患“大扫除”、老旧设备“换新颜”,用户“全程无感知”。
信息来源:国网甘肃省电力公司官方网站
