前段时间高炉维修班班长郭云昌通过包机工的反馈得知:1#炉北场脱水器底座破裂,内部框架腐蚀严重,加之在运行的过程中剧烈振动,同时也到了“设备寿命管理”期限,工段得知情况后计划在高炉检修之前对脱水器进行更换,决绝执行“不带病、不凑合”运行的原则。

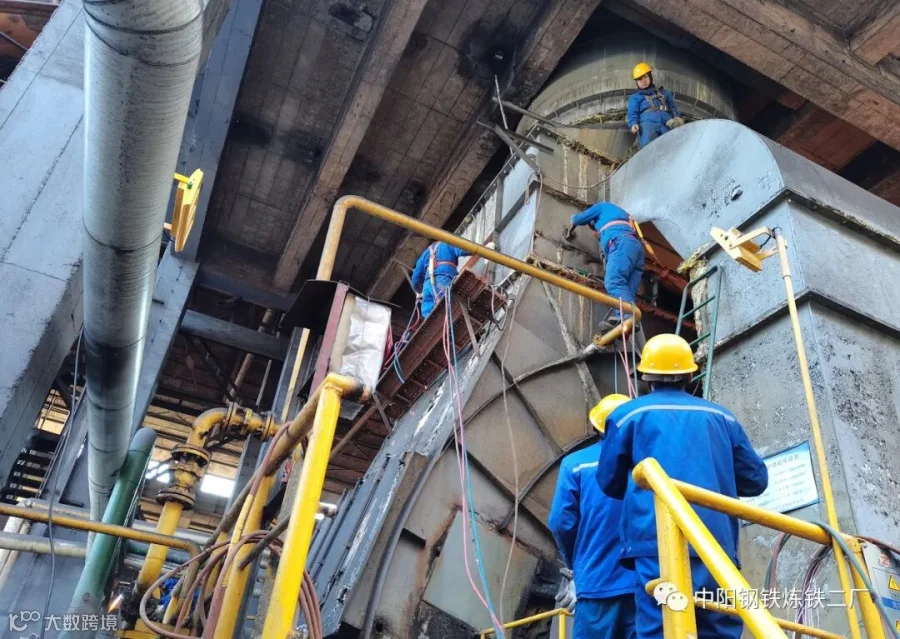

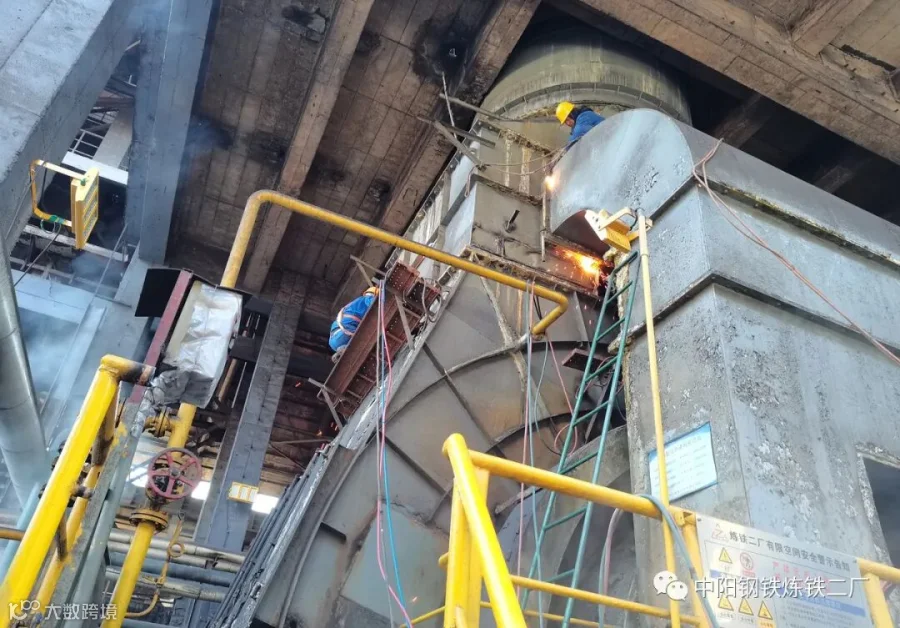

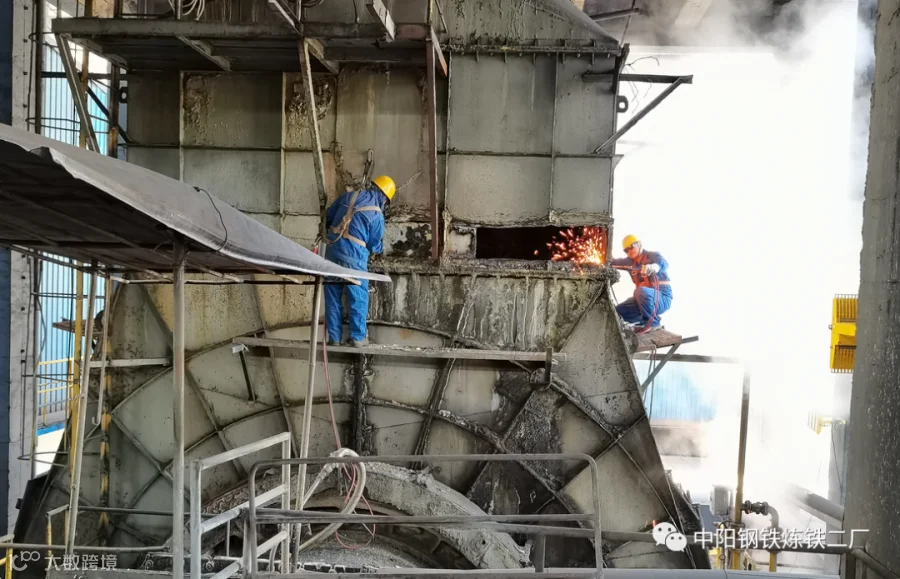

本次检修从10月16日开始,长达一个星期左右,由兄弟单位动力厂和我们的人员共同完成。前期从逐日检修计划进度的罗列,检修程序的编写都进行了反复的核实。同时,维修工段就此次更换脱水器检修召开了安全、质量专题会议,为的就是在确保全员安全的前提下保质保量完成各检修任务。
最后,为了执行到位“预期性管理”,防止南场的设备在脱水器检修期间出现异常,前期特组织安排进行检修,目的就是为了在单口出铁期间确保设备的稳定运行。
