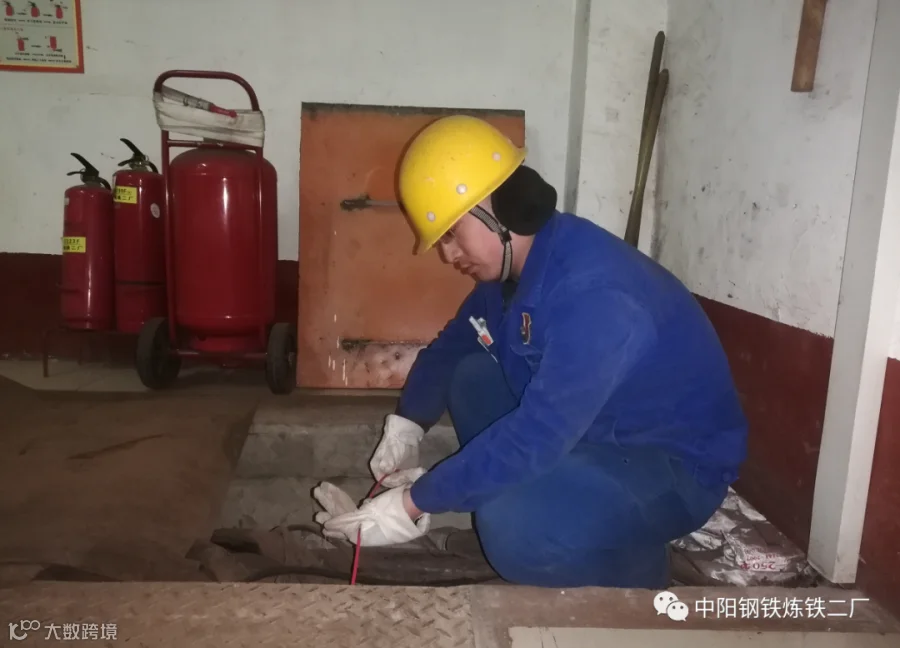

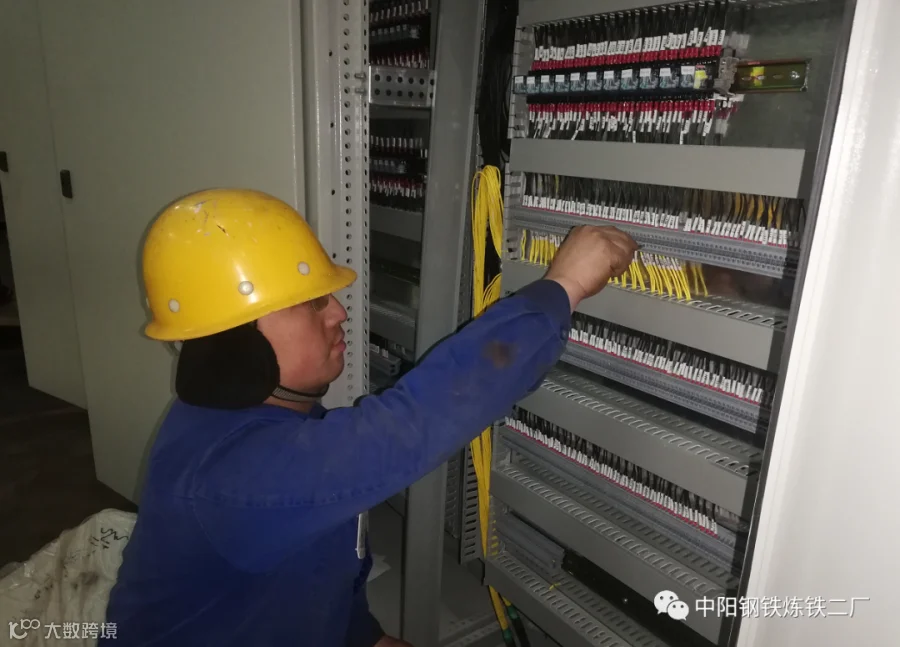

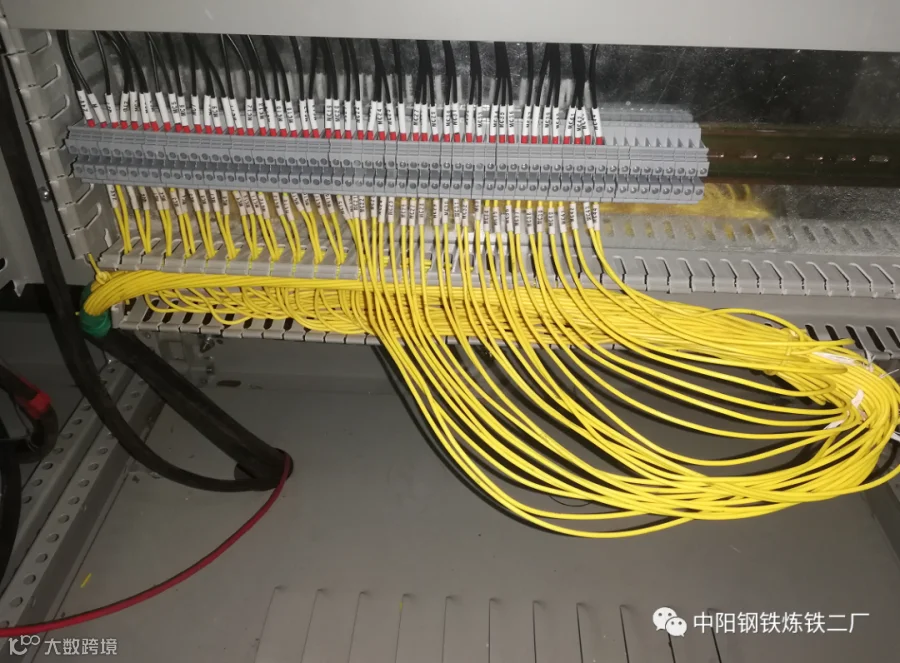

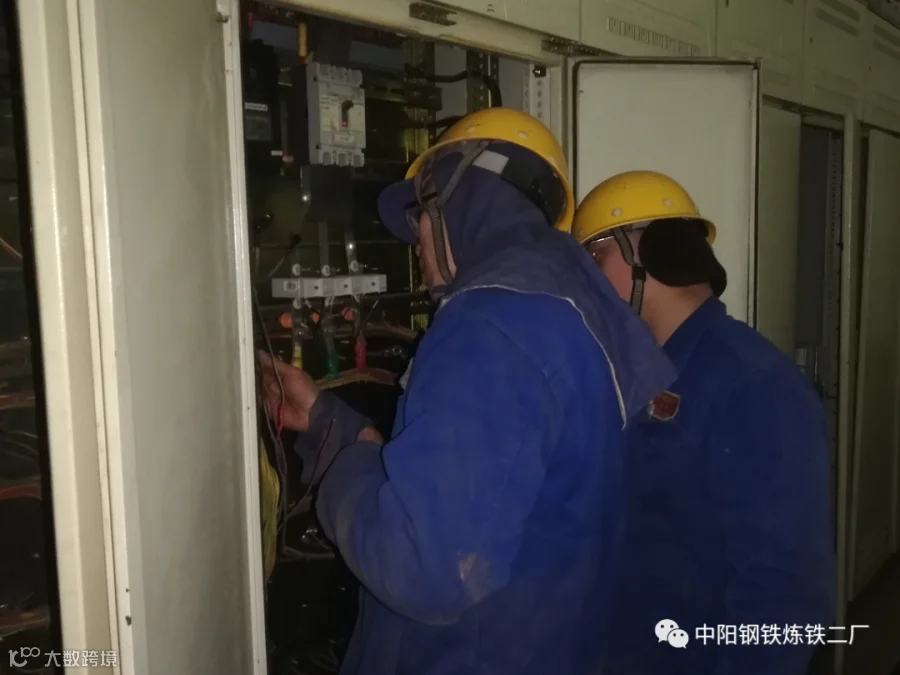

电除尘改造工程已过数十日,恶劣的现场环境,职工同志们对尽快投运除尘是翘首以待,如大旱早望甘霖。进入电除尘改造工程的尾声,电气施工人员在我方多次催促之下仍未进入现场,我电仪工段人员提前介入电气施工项目。结合1#线改造过程中我方介入的具体项目,提前着手,将现阶段能够放置的电源电缆、伴热电缆、通讯线及部分控制电缆铺设到位,尔后,在配电柜安装到位,介入到馈电柜电源的配置安装中,目前,馈电柜电源已经安装试验完毕,伴热电缆和通讯网线也已经铺设到位,部分控制电缆即PLC控制串接电缆也已放置到位,开始进行接线,截至今日午时下班,接线全部规范完成。下一步,在施工方完成桥架的铺设的同时,及时敦促施工方放置脉冲阀现场操作箱控制电缆和脉冲阀控制电缆,计划用一天的时间完成1#电场的恢复和脉冲阀现场与配电柜的接线,争取电除尘改造工程能够尽早调试,尽早投入使用,给职工尽早创造舒适的工作环境。
