烧结供配电接地系统的改造是电仪工段2021年的重点创新攻关项目,自3月份开始,电仪工段内部自主发力,经过前期的策划,方案再三推敲、讨论后定案,随即进入实施阶段。

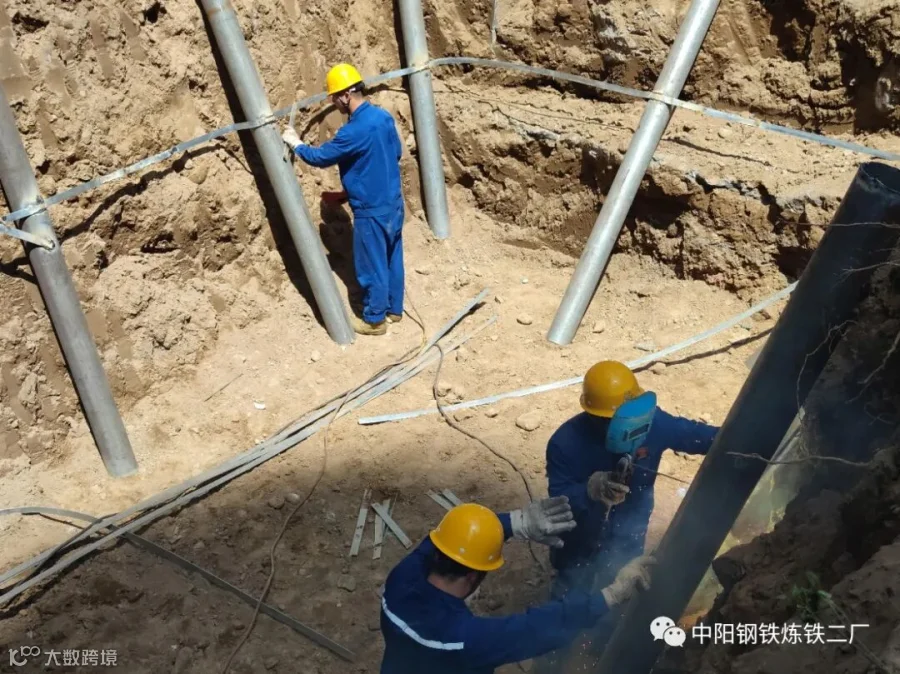

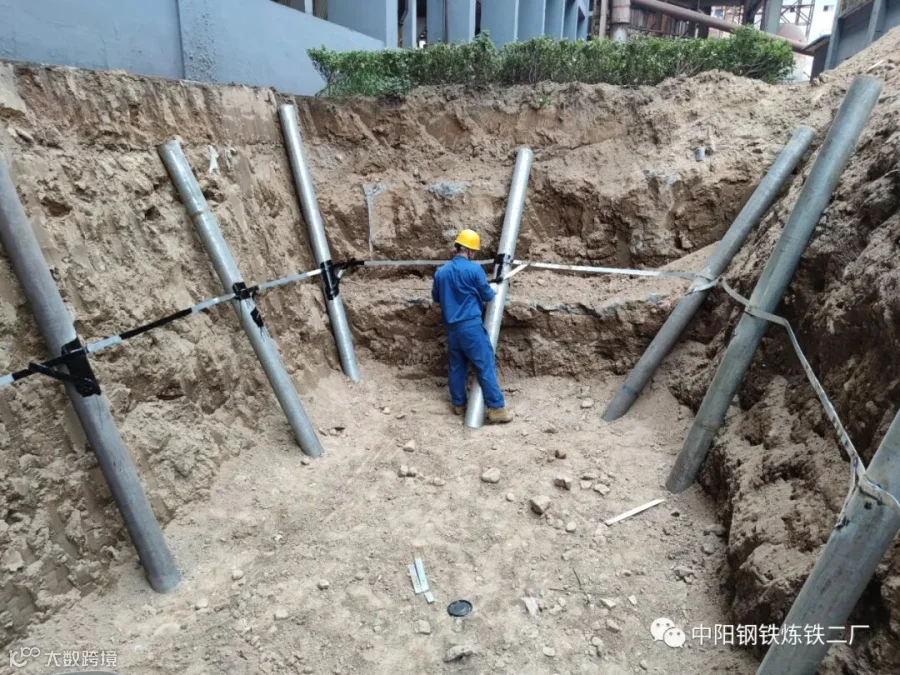

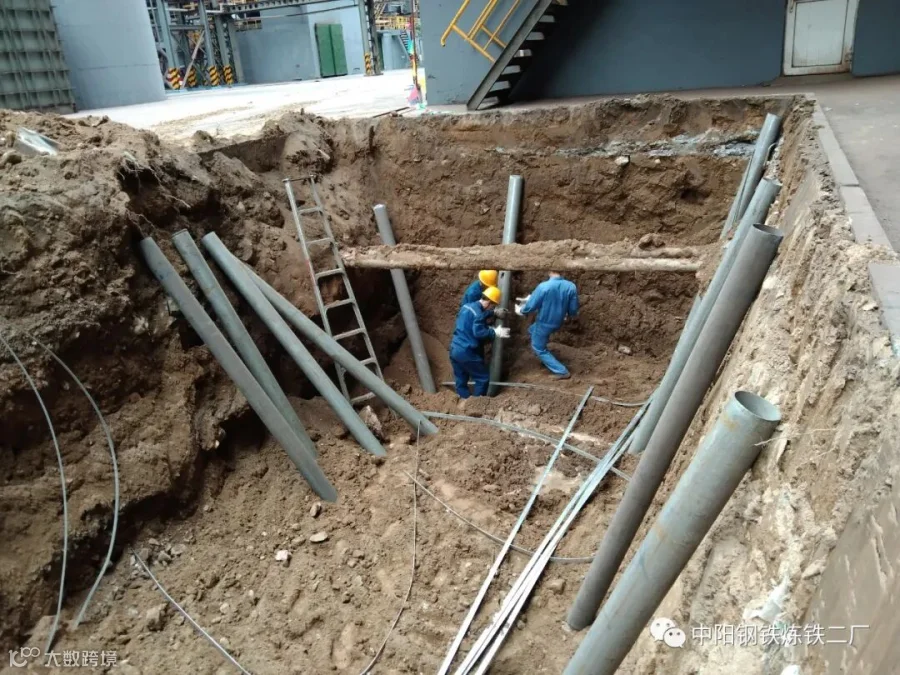

整个项目分三个阶段。第一阶段,从汽机房至1#、2#配料微机室配置穿线管路,穿线管路配置到位后,敷设2*25平方电缆240米,停机检修后投入使用。第二阶段,从除盐水站到2#主机仪表接地端配置穿线管路,穿线管路配置到位后,敷设2*25平方电缆106米。第三阶段,1#主机点火炉助燃风机旁的草坪挖长8米、宽5米、深3.2米的地坑,然后按接地规范,每间隔3.2米安装一接地极并插入地面深度不低2.5米,共安装接地极10支,通过镀锌扁铁全部焊接在一起,焊接处用沥青做防锈处理,最后测量接地阻值,低于4Ω为合格。

在整个工程项目的第一、第二阶段,电仪工段依靠单位内部力量独立完成,在第三阶段的项目同应急小组、烧结维修、烧结工段的配合,在分厂的协调下,三个兄弟单位鼎力支持,与电仪工段协同完成了第三阶段的项目实施。过程中,应急小组负责挖掘地坑,烧结工段负责草坪绿篱的清理工作,烧结维修负责焊接接地桩,电仪工段负责材料准备、电缆的敷设及最后的测量工作,大家各司其职,齐心协力。

现阶段,三个阶段的施工全部完成,经测量,所有接地阻值全部低于4Ω,完全符合电气行业接地规范最新标准值。投入运行后,保证了烧结供配电接地系统的稳定性,可彻底解决因接地故障引起的保护误动作造成大面积突发跳闸的事故。
