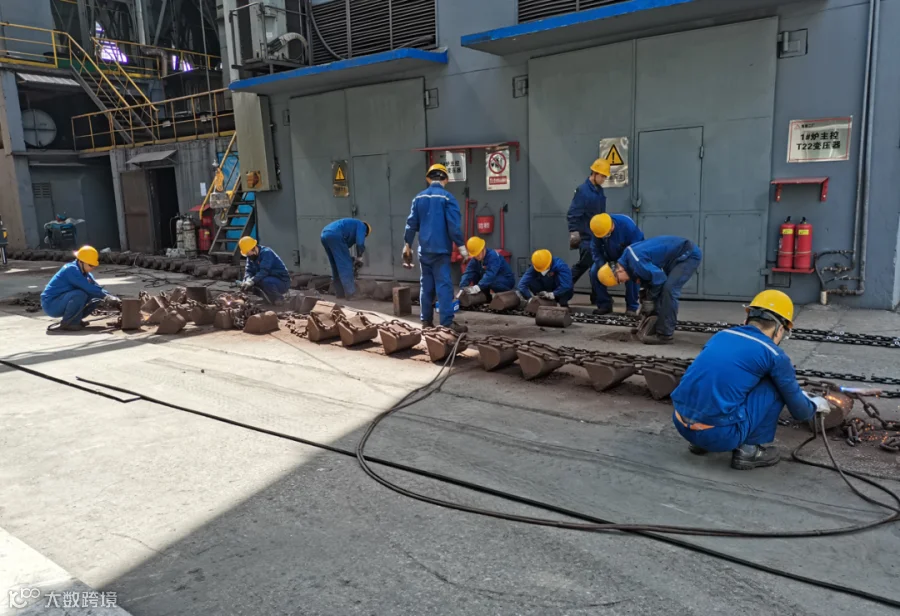

经过前期的准备,将新的链条及灰斗全部在地面组装到位,等待下线后的链条灰斗完好的利旧使用,此次更换链条30余米,更换灰斗50多个。

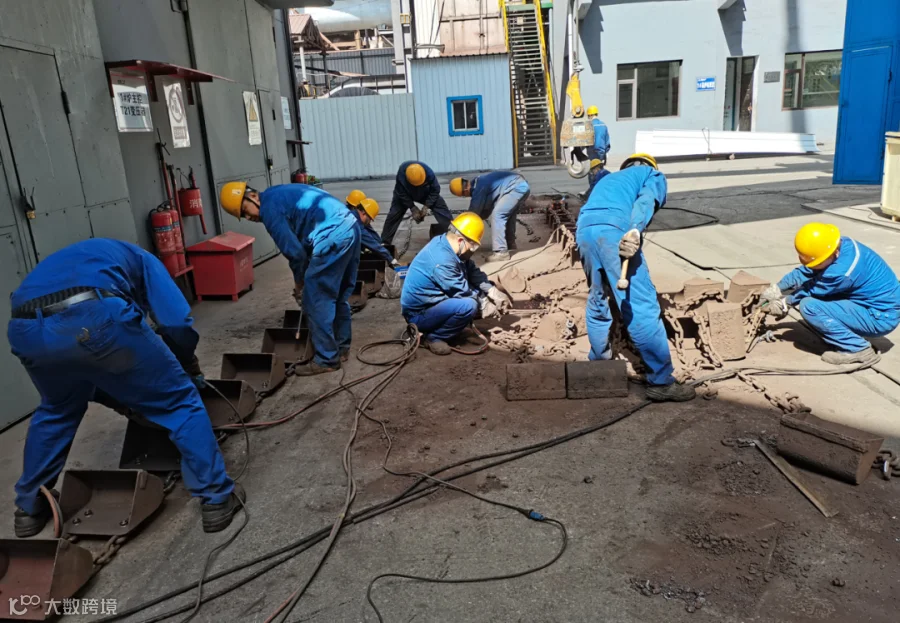

本次检修由于地形局限,只能由吊车配合维修人员共同完成,办理相关作业手续,检修人员到达现场,按照作业安全规程对现场安全防护检查到位后开始作业。首先将斗提顶部机头箱体外壳打开,然后把底部机尾检查口打开,维修人员从机尾用氧枪割开链条,吊车从顶部将将灰斗和链条一起吊出,检修人员将下线后完好的链条和灰斗割除组装再次使用,随后将组装好的链条及灰斗吊车调入,最后等新链条灰斗到位后安装连接,调试设备正常,完善机头机尾护罩。

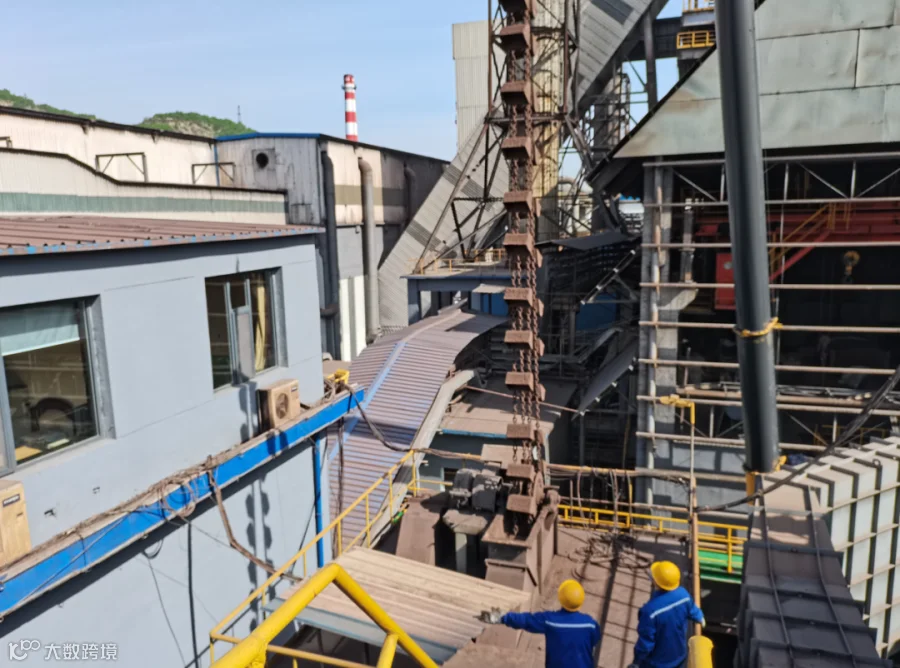

由于箱体内存留部分除尘灰,环境差,每一个检修人员全身占满灰仓,经过检修人员艰苦奋战四个小时顺利完成更换斗提链条及灰斗任务,为今后一段时间斗提设备正常运行打造良好的基础。
