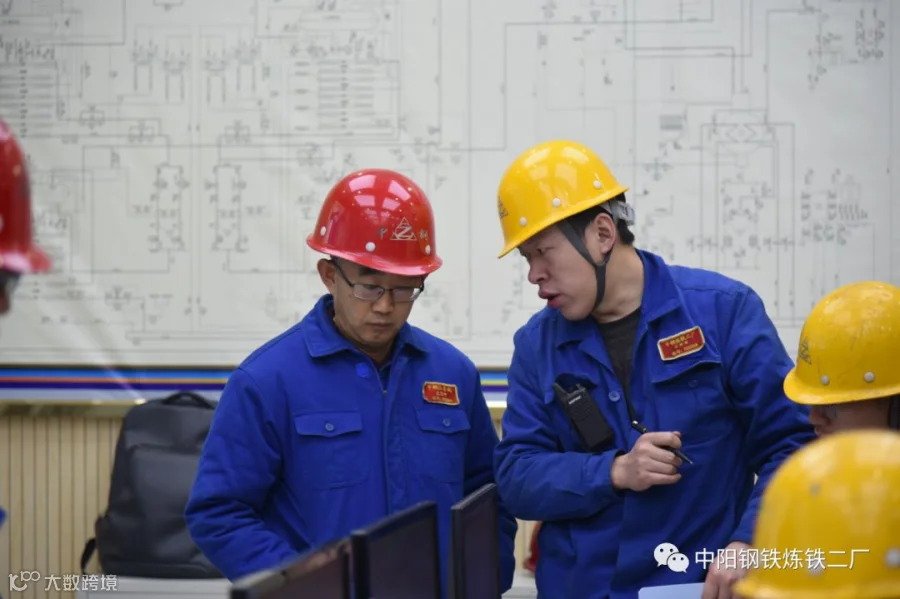

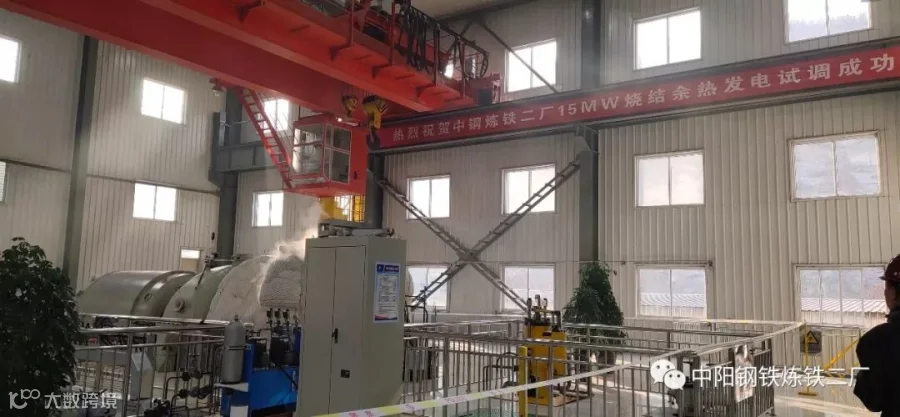

为确保机组顺利启动,由中信重工、五冶、南瑞继保、浙大中控等参建单位的专家与中钰热电、炼铁二厂等单位的相关领导、技术人员组成联合试验组,全力以赴推进汽轮机启动试验的相关事项。上午6:30,系统开始暖管,10:33分主蒸汽进入汽轮机组,按照程序,开始自动升速、暖机、转子冲动,13:00汽轮机顺利达到额定转速3000r/min。之后并网投发电机保护,移交电器带负荷做试验,目前负荷达到30%,已完成动态动作试验以及超速动作试验。后续负荷达到80%时,进行正空系统严密性试验,结合实际运行情况,预计24日完成满负荷试验。
据了解,2*200m2烧结余热回收综合利用项目于2018年9月份开工建设,于2019年10月份供热系统投用。11月份至12月上旬,分厂项目组成员全力配合参建单位完成了蒸汽管道吹扫、真空系统灌水严密试验、冷却水试验和冲洗、有系统调整和有循环、盘车装置试验等调试工作,同时组织人员进行汽机房内场地平整、环境卫生清理,楼梯、栏杆规范,为汽轮机实现顺利启动奠定了坚实的基础。
据了解,该系统充分利用烧结余热锅炉所产蒸汽发电,按照非采暖季年运行4200小时核算,预计年可发电量为5460万kw·h。
