月前,中阳钢铁炼铁二厂高炉TRT发电机组已稳定运行31个月,到了定期检修的时间节点。
面对停运便是在损失效益、长期稳定运行不发生事故才是最大的节约的“停与不停”的矛盾,设备处、炼铁二厂等单位的干职集思广益,果断决策:实施定期检修,但必须快字当头,争分夺秒以最快效率、最短时间完成任务。

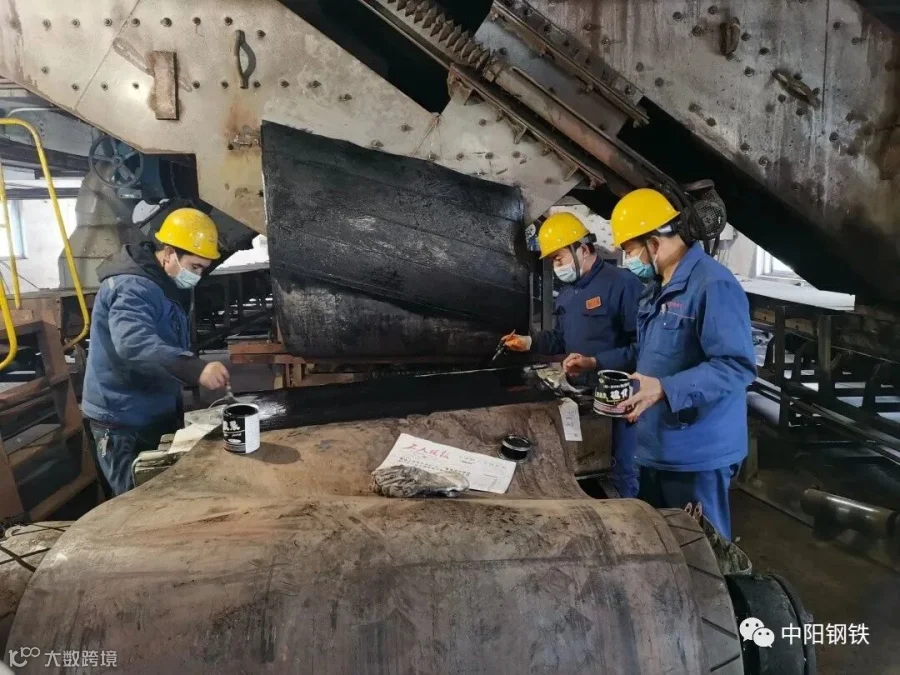

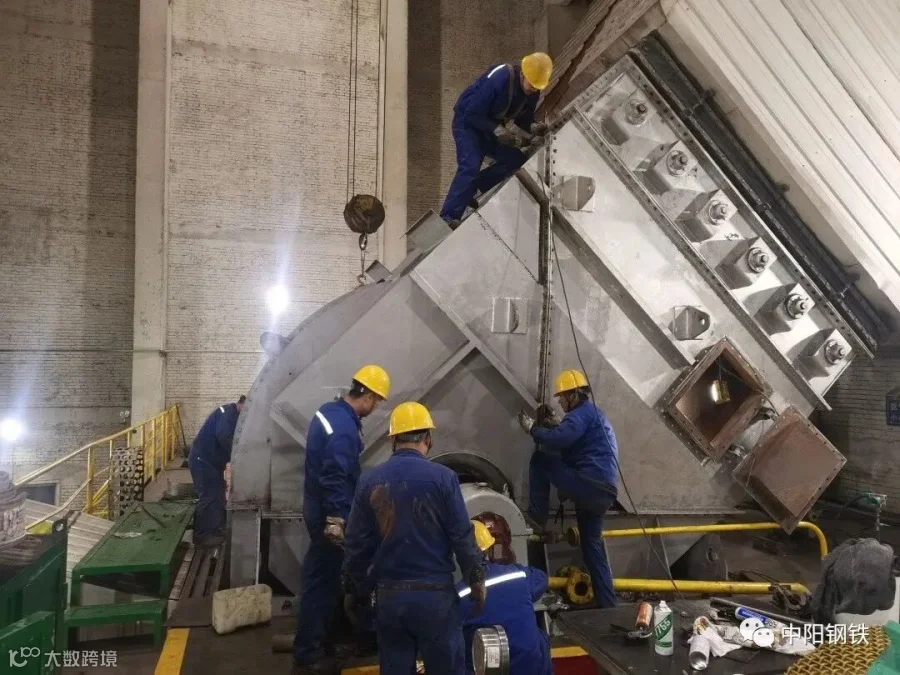

随即,一场攻坚战快速在炼铁二厂高炉TRT系统现场打响。清理转子叶片、承缸叶片的积尘,更换轴端碳环密封,检测轴瓦间隙,消除静叶调节圈拉杆焊缝开裂等隐患……闫治平、刘雄飞等职工精心组织、用心推进,促检修较原计划提前32小时完成。
“钢铁企业24小时连轴转,最重要的就是有效的生产时间。我们‘抢’回了32个小时,也就意味着可多发电25.6万kW·h。”抢时间就是抢效益,闫治平他们在这场“与时间赛跑、与困难较量”的攻坚战中,赢得了胜利。
