导读:金甬铁路首个500千伏高压输电线路迁改工程顺利投产

4月20日13时11分,送变电分公司承建的金甬铁路⾸个500 千伏⾼压电⼒线路迁改⼯程——金华500千伏吴丹(吴溪)线迁改⼯程顺利投运。

1


强悍实力赢业务    助力金甬贯通连

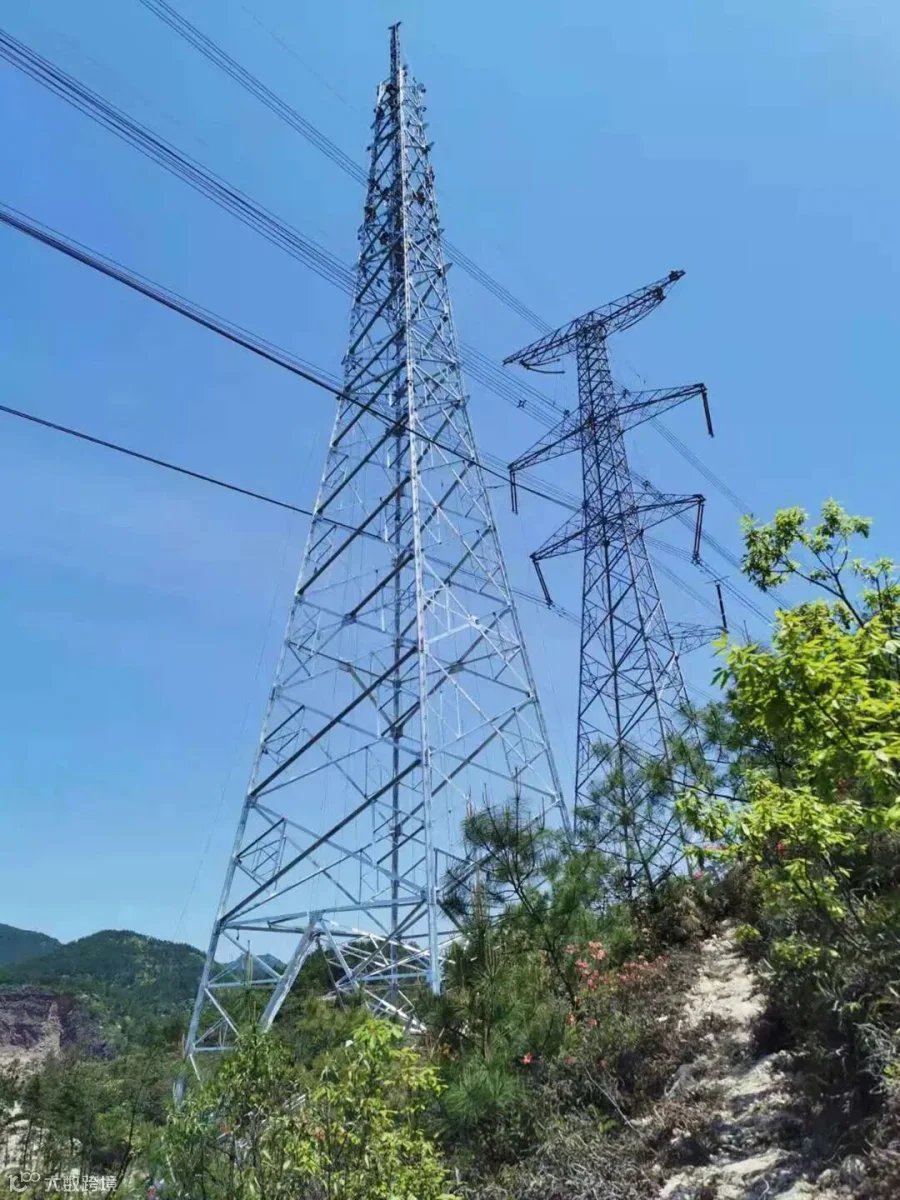

金华500千伏吴丹(吴溪)线31号-38号耐张段内(32号-33号档)跨越金甬铁路,32号-33号档存在直线压接管,跨越耐张段内有6基直线塔,不满足独立耐张段的要求,为保证线路安全运行,同时也保证杭温铁路金甬铁路段项目的顺利施工,工程拟将500千伏吴丹(吴溪)线32号-33号段进行迁移改造。

助力高铁 互联互通

金甬铁路作为义甬舟开放⼤通道建设的重要载体,它将打通金华与宁波、舟山等沿海地区联系的便捷通道。本工程的顺利投运将为金甬铁路建设和运行安全提供强有力的保障。

由于送变电分公司输变电工程杰出的业务口碑以及优秀的履约能⼒得到了金华供电公司的广泛认可,见于本次迁改工程工期紧张,施⼯现场复杂等情况,金华供电公司最终决定将吴丹(吴溪)线迁改PC⼯程交予公司承建。

2


不畏艰险迎难上   恪尽职守“疫”往前

项目部在接到命令后立即赶赴现场,不惧高山险阻,对施工现场及周围情况进行摸排勘察,制定合理的施工方案,并积极与东阳铁办碰面协调,就政策处理事宜达成一致,短时间内完成所有准备工作。
本次新建基础为岩石嵌固式基础,基础表⾯即为中风化裸岩,但位于500千伏吴丹(吴溪)线运行线路的正下方,无法采取爆破施工等作业方法,只能采用人工硬挖。

2021年春节前现场火热施工,疫情却卷土重来,项目部迅速反映,紧急召集基础班组管理⼈员强调基础施工完成节点,积极做好⼀线施工人员的思想⼯作,按照国家及公司有关规定做好防疫措施,做好春节不回家的准备。


受疫情影响,项目部全体人员年前加班至农历腊月廿七。正月初三,全部返岗到位,严格按照复⼯“七步法”流程抓好复工复产工作, 正月初五项目顺利复⼯。最终于3⽉15⽇完成基础开挖⼯作,于3⽉18⽇完成基础全部浇筑⼯作。

3


时不我待分秒争    风雨过后露彩虹

由于本次停电时间紧,工作量大,经过多次省市公司组织的方案评审,停电时间最终确定为4月6日开始正式停电,共记停电15天,4月3日至6日线路调整为“冷备用”。
为在有限时间内顺利完成立塔节点计划,项目部多次优化施工方案,压缩施工时间,经过各参建单位多次协调,最终确定在停电前为本次立塔施工专门修筑一条施工便道,方便汽车吊、灯塔等大型设备运往塔基,大大提高施工的效率和安全性。

滑动查看更多

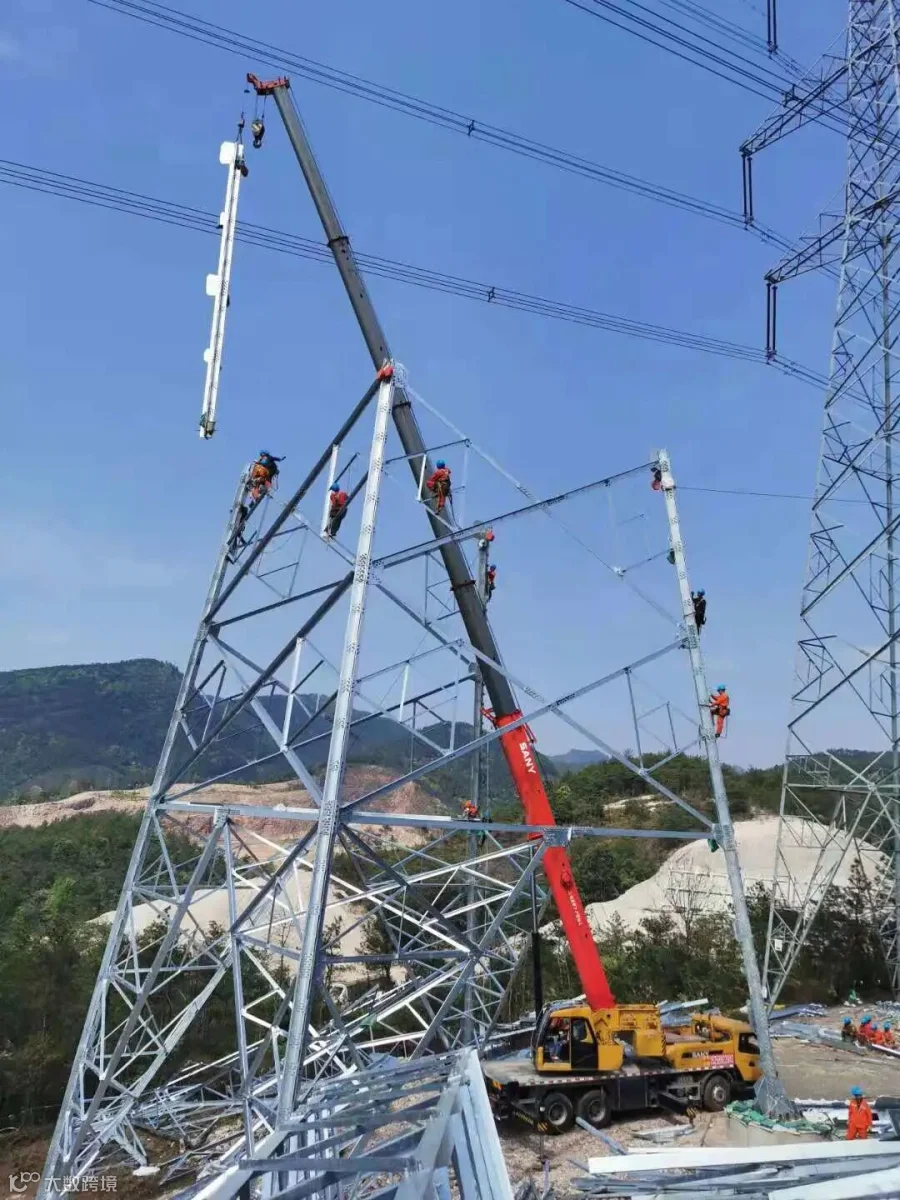

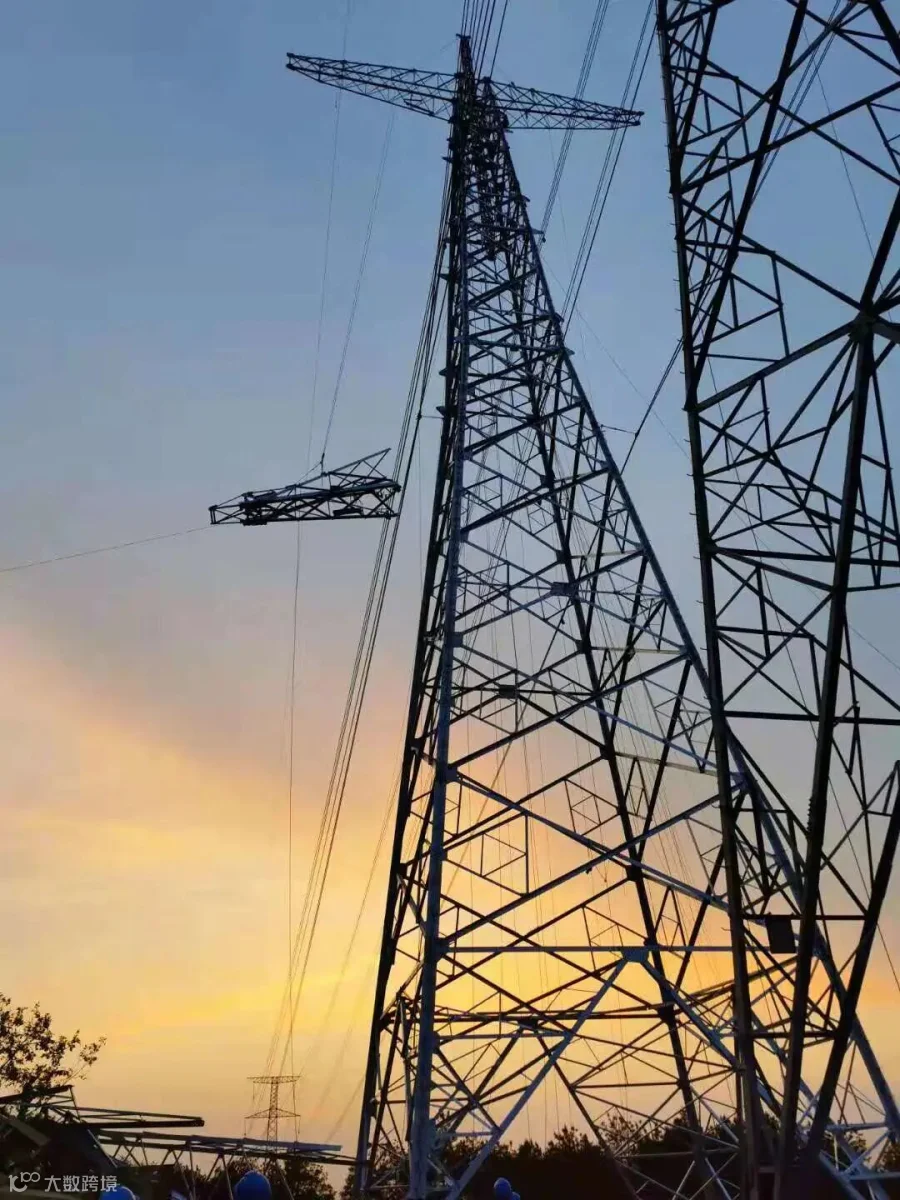

由于本工程5相老导线利旧,为了在立塔过程中避免对老导线的损伤,项目部制定了铁塔主材全部从塔身内吊装的特殊吊装方式。

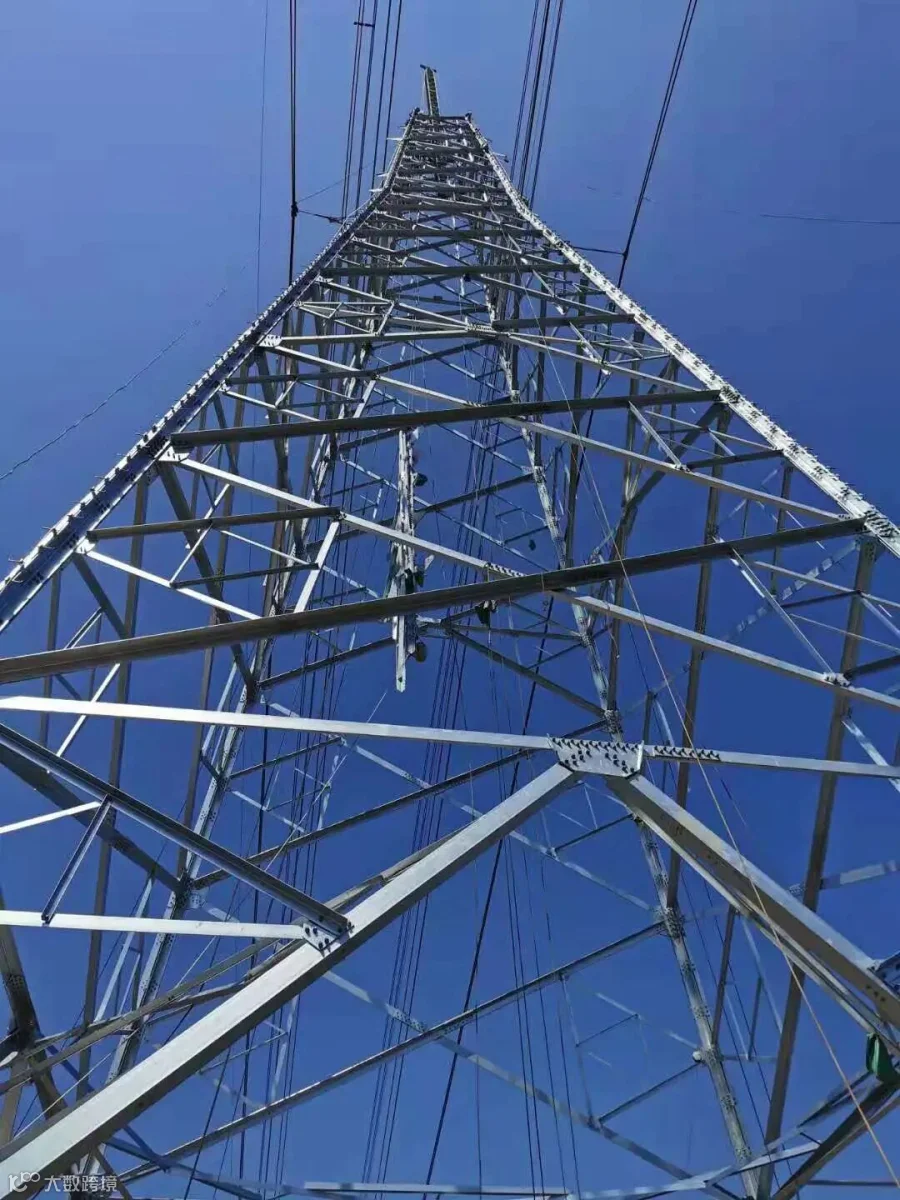

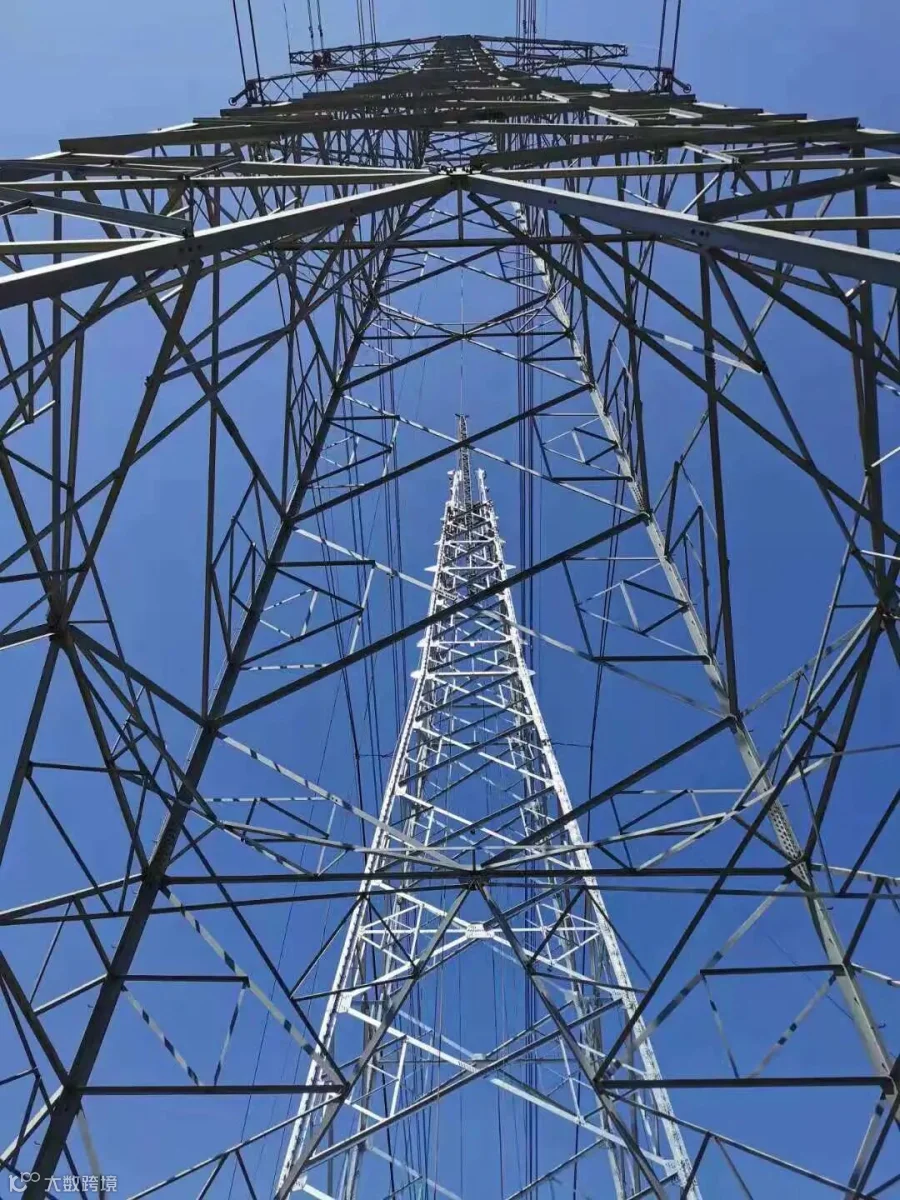

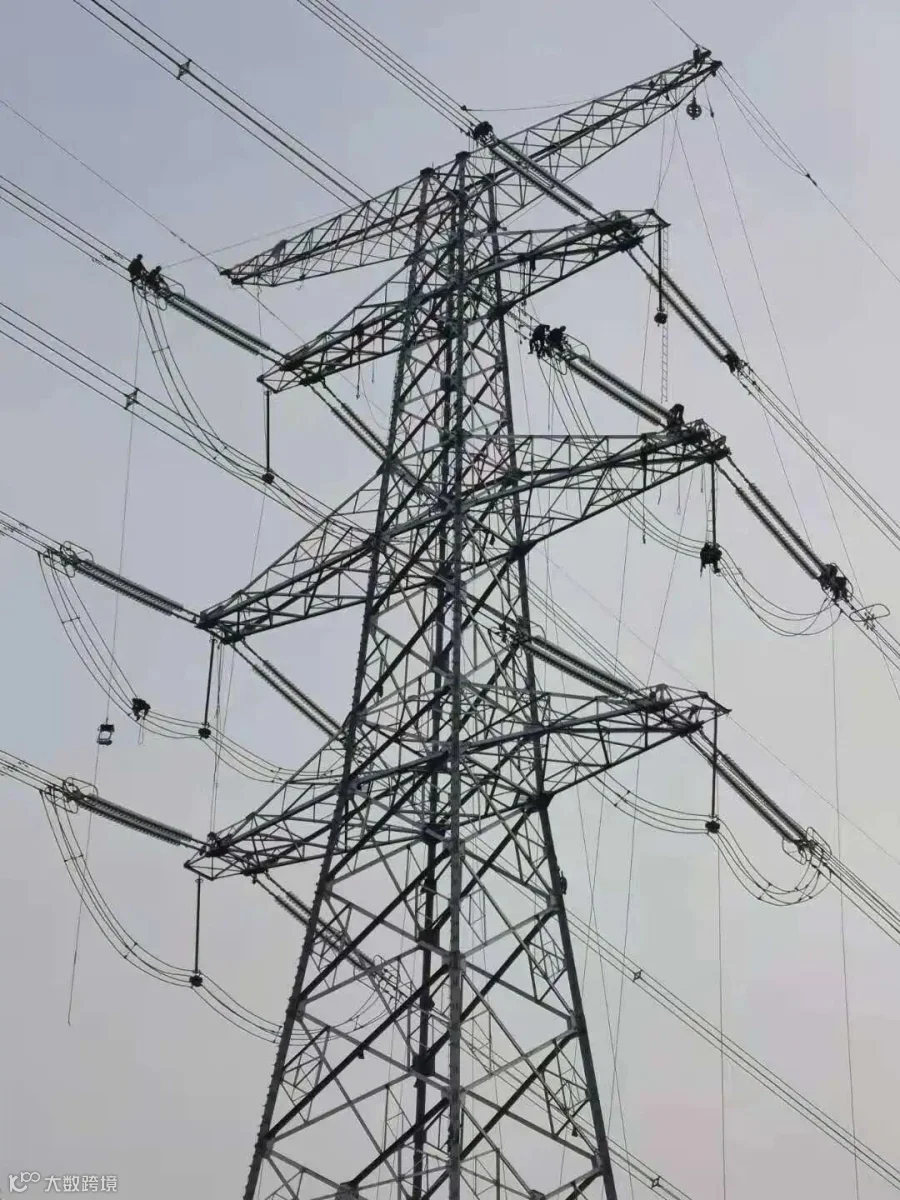

“冷备用”状态三天时间内,共完成3段总计63吨的铁塔组立。
由于停电时间紧,在铁塔组立的同时,架线班组同时进行着金具组装、地锚设置等工作,利用人海战术和多线作业缩短停电施工时间。

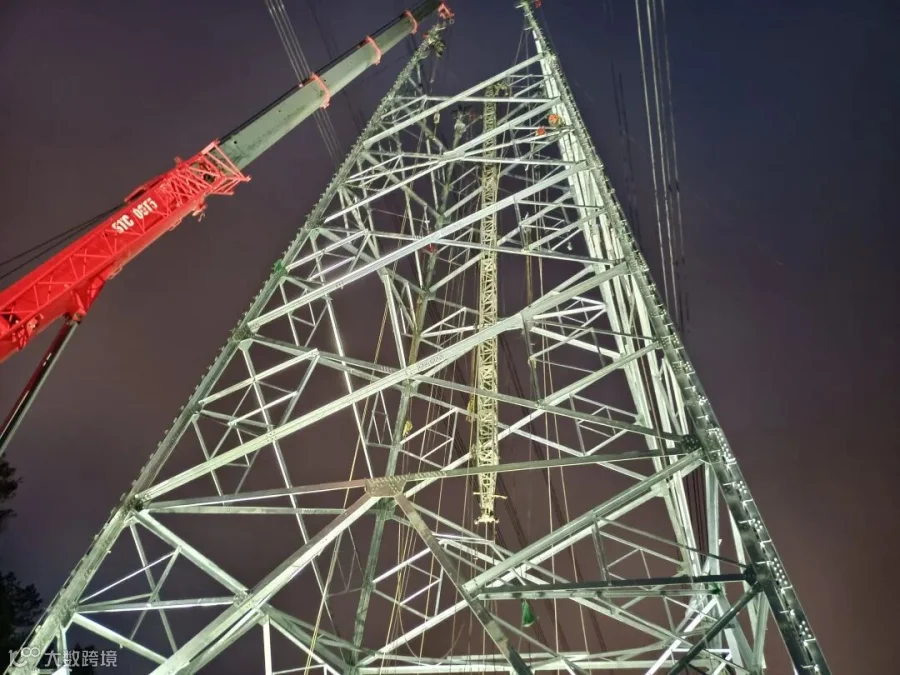

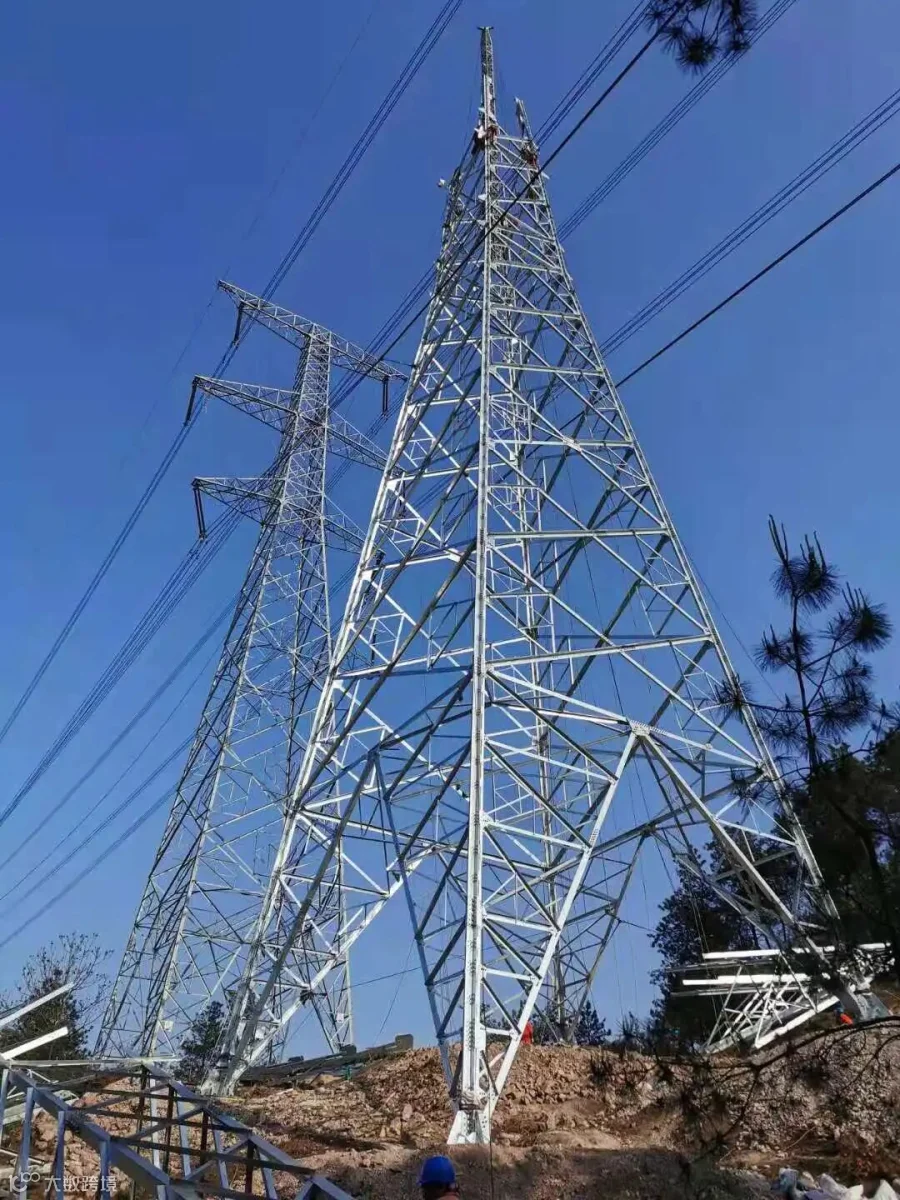

4月6日停电后,施工班组开始两班倒作业,白天组立铁塔,晚上在照明等夜间施工机具准备充分的前提下做地面拼装等低风险作业,最终于4月11日完成161吨铁塔组立工作。

夜 以 继 日

       加 班 加 点

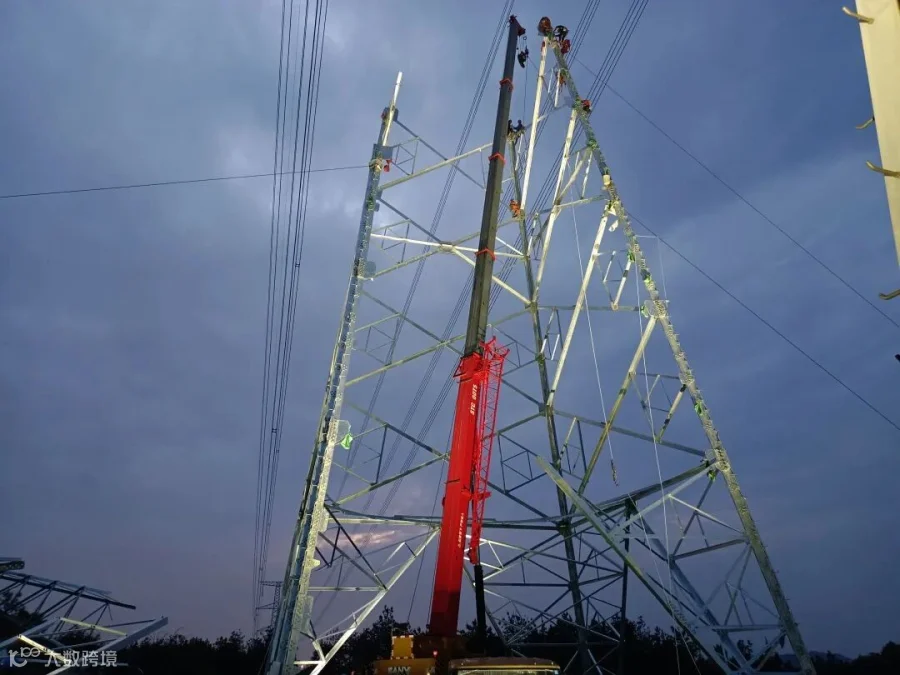

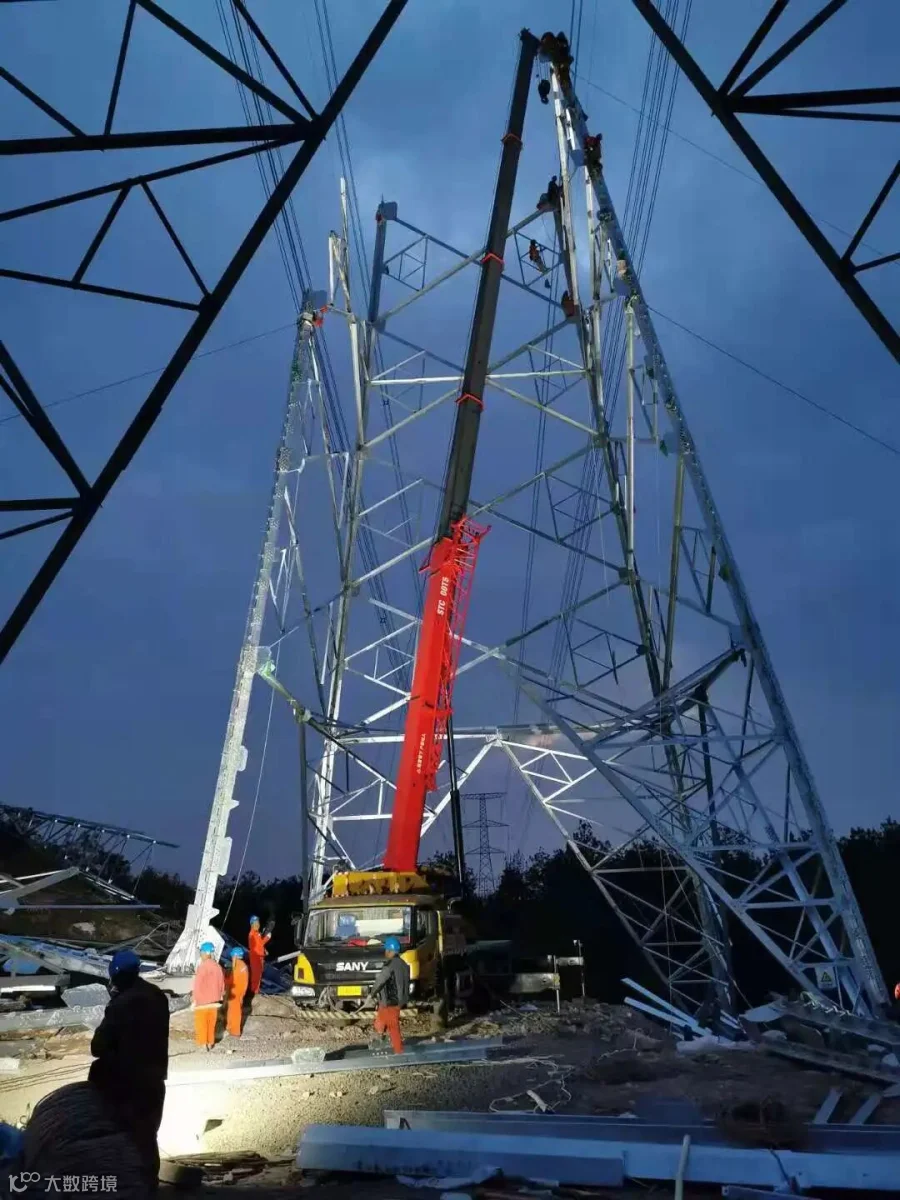

时至架线阶段,天公却突然不作美,正赶清明节后连降大雨,对现场施工带来重大考验,为此项目部紧急调派施工力量,通宵达旦,与时间赛跑。

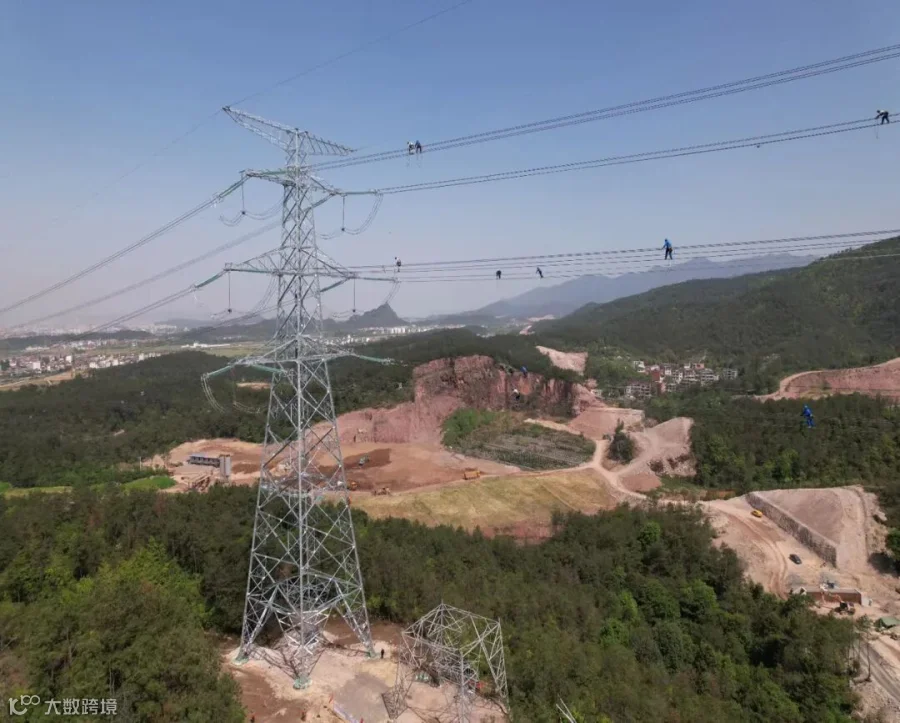

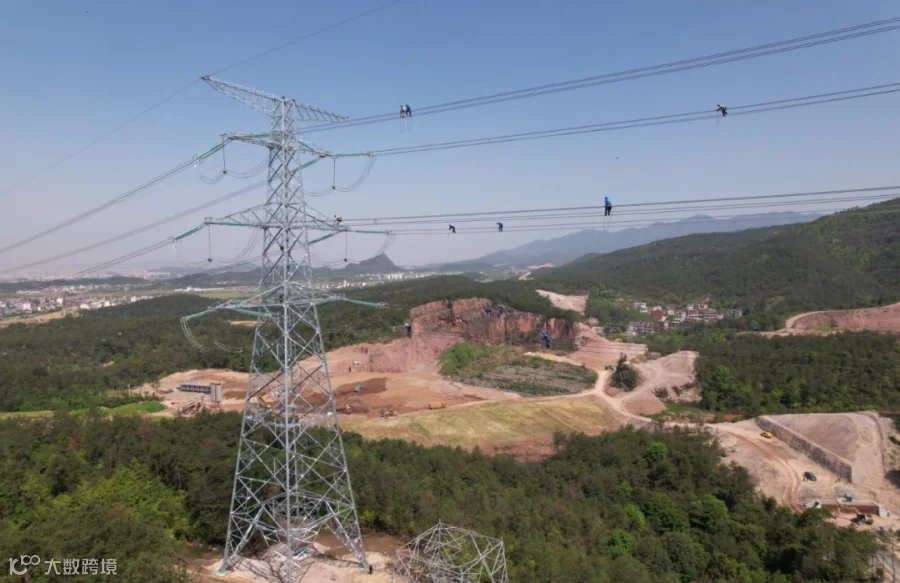

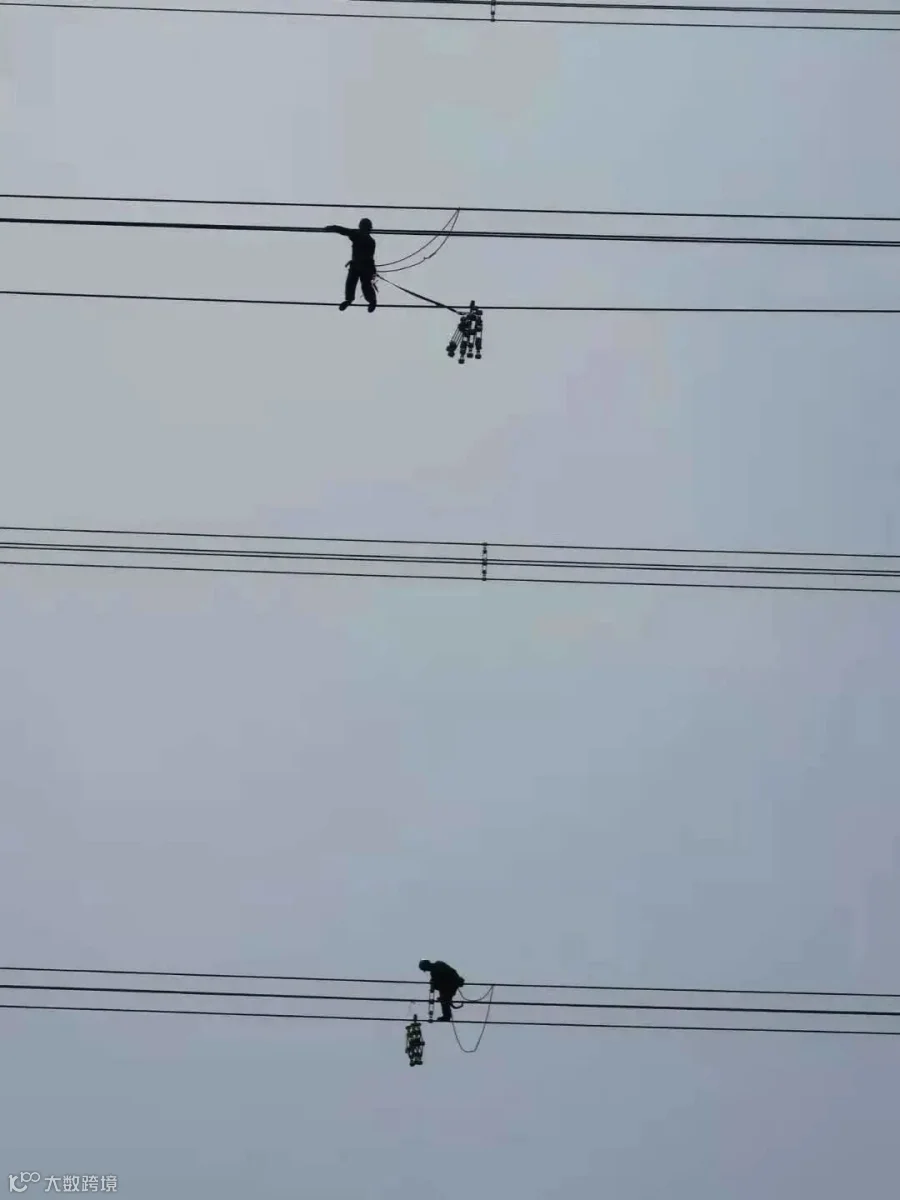

            紧线作业

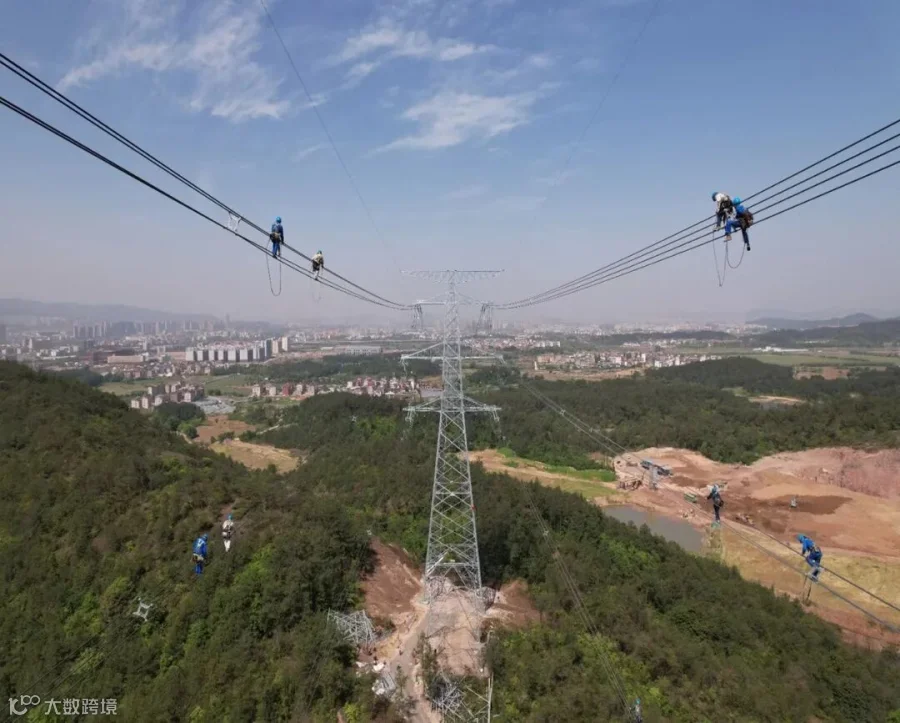

                                                 间隔棒安装

风   雨   过  后

                终   见   彩   虹

终于在4 ⽉18 ⽇完成所有施⼯任务,具备竣⼯验收条件。(以下验收视频原作者:叶国平)





     从项目开工至线路投运,项目部历经种种考验,克服重重困难,最终如期完工,圆满完成了业主交付的任务,充分弘扬了浙江火电送变电“四千”精神,为公司输变电工程品牌形象增添了浓墨重彩的一笔
